收藏 分销(赏)

施工总承包企业特级资质标准信息化考评细则(新定稿).doc

上传人:精*** 文档编号:4059230 上传时间:2024-07-26 格式:DOC 页数:25 大小:250.04KB
下载 相关 举报
施工总承包企业特级资质标准信息化考评细则(新定稿).doc_第1页
第1页 / 共25页
施工总承包企业特级资质标准信息化考评细则(新定稿).doc_第2页
第2页 / 共25页
施工总承包企业特级资质标准信息化考评细则(新定稿).doc_第3页
第3页 / 共25页
施工总承包企业特级资质标准信息化考评细则(新定稿).doc_第4页
第4页 / 共25页
施工总承包企业特级资质标准信息化考评细则(新定稿).doc_第5页
第5页 / 共25页
点击查看更多>>
资源描述

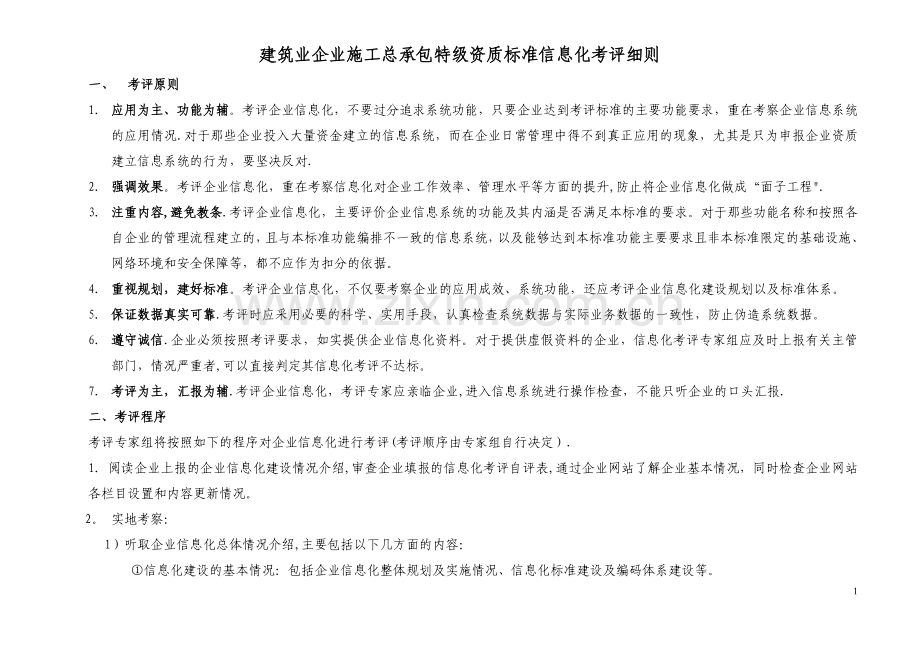

1、建筑业企业施工总承包特级资质标准信息化考评细则一、 考评原则1. 应用为主、功能为辅。考评企业信息化,不要过分追求系统功能,只要企业达到考评标准的主要功能要求,重在考察企业信息系统的应用情况.对于那些企业投入大量资金建立的信息系统,而在企业日常管理中得不到真正应用的现象,尤其是只为申报企业资质建立信息系统的行为,要坚决反对.2. 强调效果。考评企业信息化,重在考察信息化对企业工作效率、管理水平等方面的提升,防止将企业信息化做成“面子工程.3. 注重内容,避免教条.考评企业信息化,主要评价企业信息系统的功能及其内涵是否满足本标准的要求。对于那些功能名称和按照各自企业的管理流程建立的,且与本标准功

2、能编排不一致的信息系统,以及能够达到本标准功能主要要求且非本标准限定的基础设施、网络环境和安全保障等,都不应作为扣分的依据。4. 重视规划,建好标准。考评企业信息化,不仅要考察企业的应用成效、系统功能,还应考评企业信息化建设规划以及标准体系。5. 保证数据真实可靠.考评时应采用必要的科学、实用手段,认真检查系统数据与实际业务数据的一致性,防止伪造系统数据。6. 遵守诚信.企业必须按照考评要求,如实提供企业信息化资料。对于提供虚假资料的企业,信息化考评专家组应及时上报有关主管部门,情况严重者,可以直接判定其信息化考评不达标。7. 考评为主,汇报为辅.考评企业信息化,考评专家应亲临企业,进入信息系

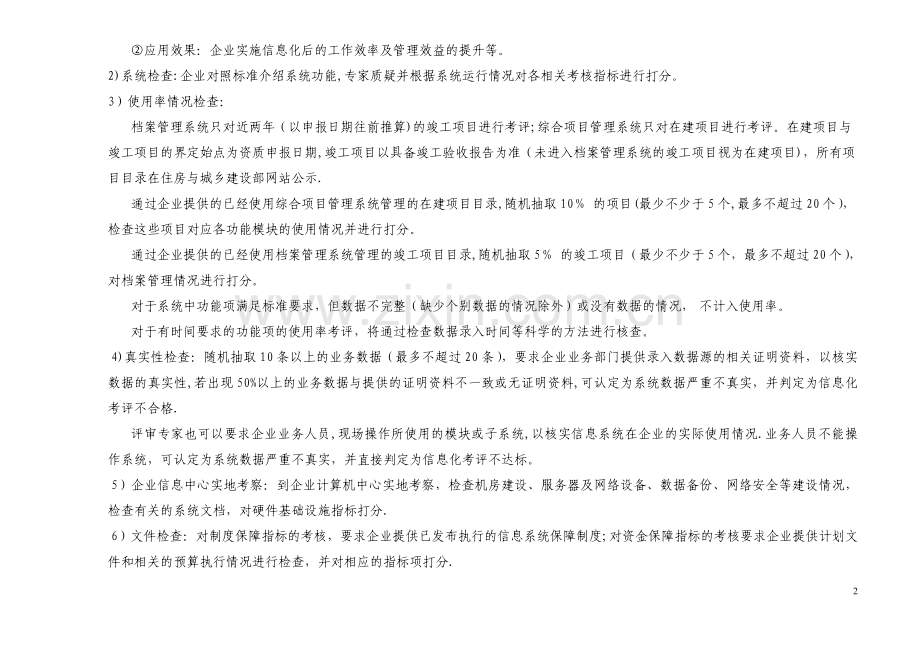

3、统进行操作检查,不能只听企业的口头汇报.二、考评程序考评专家组将按照如下的程序对企业信息化进行考评(考评顺序由专家组自行决定).1阅读企业上报的企业信息化建设情况介绍,审查企业填报的信息化考评自评表,通过企业网站了解企业基本情况,同时检查企业网站各栏目设置和内容更新情况。2。 实地考察:1)听取企业信息化总体情况介绍,主要包括以下几方面的内容:信息化建设的基本情况:包括企业信息化整体规划及实施情况、信息化标准建设及编码体系建设等。应用效果:企业实施信息化后的工作效率及管理效益的提升等。2)系统检查:企业对照标准介绍系统功能,专家质疑并根据系统运行情况对各相关考核指标进行打分。3)使用率情况检查

4、:档案管理系统只对近两年(以申报日期往前推算)的竣工项目进行考评;综合项目管理系统只对在建项目进行考评。在建项目与竣工项目的界定始点为资质申报日期,竣工项目以具备竣工验收报告为准(未进入档案管理系统的竣工项目视为在建项目),所有项目目录在住房与城乡建设部网站公示.通过企业提供的已经使用综合项目管理系统管理的在建项目目录,随机抽取10 的项目(最少不少于5个,最多不超过20个),检查这些项目对应各功能模块的使用情况并进行打分。通过企业提供的已经使用档案管理系统管理的竣工项目目录,随机抽取5 的竣工项目(最少不少于5个,最多不超过20个),对档案管理情况进行打分。对于系统中功能项满足标准要求,但数

5、据不完整(缺少个别数据的情况除外)或没有数据的情况,不计入使用率。对于有时间要求的功能项的使用率考评,将通过检查数据录入时间等科学的方法进行核查。4)真实性检查:随机抽取10条以上的业务数据(最多不超过20条),要求企业业务部门提供录入数据源的相关证明资料,以核实数据的真实性,若出现50%以上的业务数据与提供的证明资料不一致或无证明资料,可认定为系统数据严重不真实,并判定为信息化考评不合格.评审专家也可以要求企业业务人员,现场操作所使用的模块或子系统,以核实信息系统在企业的实际使用情况.业务人员不能操作系统,可认定为系统数据严重不真实,并直接判定为信息化考评不达标。5)企业信息中心实地考察:到

6、企业计算机中心实地考察,检查机房建设、服务器及网络设备、数据备份、网络安全等建设情况,检查有关的系统文档,对硬件基础设施指标打分.6)文件检查:对制度保障指标的考核,要求企业提供已发布执行的信息系统保障制度;对资金保障指标的考核要求企业提供计划文件和相关的预算执行情况进行检查,并对相应的指标项打分.三、评分说明1信息化考评指标的第一至七项为保证性指标项目,满分为100分。2信息化考评指标的第八项为引导性指标项目,满分10分,得分按照50计算加入总分。3企业信息化考评最终得分为所有信息化考评专家总分的平均值.4对申请特二资质的企业不考核标准中的工程设计管理(第七项)。5信息化考评指标各功能模块的

7、使用率计算方法:使用率=自评使用率*抽查使用率真实性系数;自评使用率=(企业上报使用信息化管理项目数量/企业上报项目总数)*100%;抽查使用率=(抽查项目合格数/抽查项目总数)*100;真实性系数取值为100,50,0;抽查使用率大于等于80,则真实性系数按100%计算;抽查使用率小于80%,大于等于50,则真实性系数按50计算;抽查使用率小于50%,则真实性系数按0计算。6合格判定:1)特一资质:信息化考评指标的最终得分大于等于60分为合格,且信息化考评指标的第二项“综合项目管理”指标项的得分必须大于等于30分。2)特二资质:信息化考评指标的最终得分大于等于55分为合格,且信息化考评指标的

8、第二项“综合项目管理”指标项的得分必须大于等于30分.7停工项目不计入项目总数,停工项目需提供停工证明.四、申报资料要求1、企业信息化基本情况介绍材料:1)企业基本情况。2)信息化规划介绍。3)信息化建设与使用情况。4)信息化应用的效果。2、企业在建项目、竣工项目以及停工项目汇总表(见附件一)。3、信息化考评自评表(见建筑业企业施工总承包特级资质标准信息化考评表)。建筑业企业施工总承包特级资质标准信息化考评表序号考核点考核内容评分标准标准分值得分一、基础设施建设1硬件设施企业计算机中心机房建设,及系统服务器等硬件设施建设.总分:5分1、有独立的中心机房,机房按照标准进行建设,并有防火、恒温控制

9、、UPS等机房安全保障措施,或企业选择有资质的IDC服务商进行服务器托管方式(需要提供合同),得1分,否则不得分.12、机房中对服务器、交换机、路由器、防火墙等各种设备进行归置,或企业选择有资质的IDC服务商进行服务器托管方式(需要提供合同),得1分,否则不得分.13、机房内具有防火墙、核心交换机等网络设备,以及有单独安装信息系统及网站的服务器,或企业选择有资质的IDC服务商进行服务器托管方式(需要提供合同),得1分,否则不得分.14、机房内各种设备具有明确的设备配置表,以及企业各种软件应用系统在服务器上的分布表(包括企业采用服务器托管方式),得1分,否则不得分。15、有专职人员(包括相应的岗

10、位职责)维护各种硬件设备,得1分,否则不得分。1企业项目部电脑配备情况。总分:1分企业每一个项目部至少配备1台以上电脑,得1分,否则不得分。1考核要点:对机房中的服务器、交换机、路由器、防火墙等各种设备进行归置,机房有防火、恒温控制、UPS等保障措施,机房有专职的网络管理或者系统管理员,这些要求是需要达到的。系统管理员或者网络管理员应该能出具机房设备的完整配置清单、各个设备的运行维护记录表单供检查.要求企业项目部配置1台以上电脑,企业系统管理员应该保留一个完整的项目部清单和项目部电脑终端的数量的清单,以提供查看。如企业选择有资质的IDC服务商进行服务器托管,1、2、3可得分,但也必须满足4、5

11、的考核要求.情况说明得分:2网络环境企业内部局域网建设.总分:2分企业已建立由防火墙、核心交换机等组成的内部局域网络,并有网络拓扑图等资料,得1分,否则不得分.1企业内部局域网具有明确的网络管理措施,得1分,否则不得分.1分支机构计算机网络建设。总分:1分企业的分支机构、项目部的部分电脑能连接Internet网络,得1分,否则不得分。1企业与分支机构之间网络连接情况。总分:2分企业与分支机构之间建立可靠的网络连接,或企业与分支机构能通过Internet网络互相传输数据和信息,并有必要的安全机制,得1分,否则不得分。1分支机构的电脑或局域网已有必要的安全机制,得1分,否则不得分。1考核要点:企业

12、在总部、分支机构(明确建制的分子公司)建立局域网。各个分支机构、项目部根据实际情况,应使用相应的条件上网.要求企业建立可靠的网络连接,将企业分支机构连接起来。网络管理员应该保留一份企业所有分支机构的网络拓扑图、内部虚拟网的网段设置、网络设备的清单,以证明网络环境建设到位。应该有一份所有分支机构的网络管理员名单以及联系方式.情况说明得分:3安全保障企业网络安全保障措施。总分:2分企业具有防火墙及已安装网络管理系统对公司网络进行管理,得1分,否则不得分.1企业信息系统采用安全的方式架构与部署,得1分,否则不得分。1企业防病毒保障措施。总分:1分企业系统服务器安装了防病毒软件,得1分,否则不得分。1

13、企业系统、数据备份措施。总分:1分企业对本细则所涉及的信息系统进行数据备份,得1分,否则不得分。1考核要点:要求企业建立网络安全、防病毒和数据备份的信息系统保障措施,主要是指防火墙(以硬件为最佳)、网络管理系统、防病毒软件、数据备份软件。企业信息系统应采用多层架构架设。在信息系统的日常管理中,应保持日常的备份日志、备份的文件和目录清单。情况说明得分:4资金保障企业信息化建设的资金保障。总分:2分企业近2年每年均有独立的信息化建设预算计划,得1分,否则不得分。1企业能按信息化建设预算计划执行,使信息化建设有资金保障,得1分,否则不得分.1考核要点:要求企业有信息化的资金预算并付诸执行,企业应该单

14、独提供一份企业信息化方面的预算以及实际支出,必须包含在软件、硬件和各种设备的直接投入。情况说明得分:5制度保障企业信息化运行的各种管理制度情况。总分:3分企业必须设立信息化专职机构或专职人员,专职机构各岗位具有明确的岗位职责,得1分,否则不得分。1企业的信息系统、计算机网络、计算机中心机房(IDC托管方式除外)具有运行管理制度,得1分,否则不得分.1企业的信息系统具有用户操作手册,得1分,否则不得分.1考核要点:要求企业建立网络和应用系统的运行管理制度,也可以通过系统管理手册来体现.企业应建立计算机网络、计算机中心机房、综合项目管理系统、人力资源管理系统、档案管理系统、办公自动化系统等各个应用

15、系统的运行管理制度.运行管理制度主要包括系统管理的岗位设置、岗位职责、系统管理、系统运行记录、系统维护、用户权限维护、数据备份、用户手册等管理制度。情况说明得分:6企业门户网站企业对外门户网站建设。总分:3分企业已建立自己的WEB门户网站,具有后台管理功能,得1分,否则不得分.1对企业新闻中心或企业动态等动态栏目,平均每两周至少更新1次,得1分,否则不得分。1网站至少具有企业介绍、企业动态新闻、企业业绩等内容,得1分,否则不得分。1考核要点:要求企业建立对外门户网站,注意内容及时更新,系统管理员并且应该将企业网站增加尽量多的展示内容,例如工程业绩案例、并且将内容栏目设置尽量丰富。情况说明得分:

16、得分小计(满分23分):二、综合项目管理1综合能力企业综合项目管理协同平台的建立.总分:1分建立了企业所有用户能参与的管理系统平台,且能反映协同办公的各组织机构,实现企业与项目间的协同办公,得1分,否则不得分。1企业综合项目管理系统的业务管理功能。总分:5分1、具有对各项目进行招投标管理、进度管理合同管理、成本管理等功能,得1分,否则不得分。12、具有对各项目进行物资管理、设备管理、安全管理、质量管理、风险管理、竣工管理等功能,得1分,否则不得分。13、企业综合项目管理系统中实现合同、成本间的数据关联,不是简单的数据填报,得1分,否则不得分。14、各业务审批能直接和协同平台整合,得1分,否则不

17、得分。15、企业综合项目管理系统实现各功能或模块的审批提示功能,得1分,否则不得分.1企业综合项目管理系统的数据集成或应用集成功能.总分:3分企业综合项目管理系统建立与企业财务系统的数据集成或应用集成,得1分,否则不得分。1企业综合项目管理系统建立与企业人力资源系统的数据集成或应用集成,得1分,否则不得分。1企业综合项目管理系统建立与企业档案管理系统的数据集成或应用集成,得1分,否则不得分。1企业综合项目管理系统使用情况。总分:1分必须达到上述功能1、2、4、5的要求,并且使用该系统的项目占企业项目总数30%以上,得1分,否则不得分。1考核要点:要求企业建立一个全方位的企业级信息平台.信息平台

18、通过协同门户实现从项目分支机构企业(法人)多层的审批流程、数据汇总、信息传递,数据精确到项目级,体现企业(法人)对企业内各个项目的管理、控制、监督以及决策,而不是简单的项目级管理.信息平台的核心内容是综合项目管理系统,综合项目管理系统实现集成化的项目职能管理,包括:招投标管理、合同管理、成本管理、进度管理、质量管理、安全管理、竣工管理、物资管理、设备管理、风险管理等,各功能实现集成化能避免数据孤岛,体现综合项目管理思想。信息平台整合综合项目管理、人力资源管理、财务管理、档案管理等应用系统,实现一个统一的、完整的信息化管理体系、权限管理体系,体现企业管理体系的完整性与集成性。情况说明得分:2招投

19、标管理系统的招投标管理功能.总分:2分1、具有电子标书制作、概预算编制功能,并对业主、投标项目进行信息管理,得1分,否则不得分。12、具有对分包商、分供商进行管理功能,得1分,否则不得分.1系统的招投标管理使用情况。总分:2分必须达到上述功能1、2的要求,并且使用该模块的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10加1分,最高2分.2考核要点:要求综合项目管理实现招投标工作的电子化。在综合项目管理系统中,实现对市场开发的主要业务过程进行信息化管理,对业主、招标项目、投标要求信息进行管理.实现对分包商、分供商信息进行管理。情况说明得分:3进度管理系统的进度管理功能.总分:1分具

20、有编制横道图或网络图等功能,可以实现项目进度显示、目标对比,得1分,否则不得分。1系统的进度管理使用情况.总分:3分必须达到上述功能要求,并且使用该模块的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10加1分,最高3分.3考核要点:进度管理主要侧重于时间的计划、控制和管理.进度管理要能够分解、组合项目的分部分项工程和工序,对项目的工程和工序编制总体计划,在总体计划基础上编制年度或者月度的进度计划,通过横道图或网络图等进行网络计划进度的显示。在项目执行过程中对工程进度的时间进行记录和调整,并且与原进度计划进行对比分析,控制项目的进度风险,掌握项目的实际进度.情况说明得分:4成本管理

21、系统的成本管理功能。总分:4分1、具有对项目成本运行情况进行监控管理功能,具有对项目预算成本和实际成本进行对比分析的统计报表功能,得1分,否则不得分。12、企业已建立明确的项目目标成本管理机制,系统能对项目的投标成本、目标成本、实际成本进行报表的对比分析,实现两算对比,得1分,实现三算及以上对比,得2分,否则不得分.23、系统能按照项目生产周期(月度或季度),对项目进行项目成本的细化管理,得1分,否则不得分。1系统的成本管理使用情况。总分:4分必须达到上述功能1、3的要求,并且使用该模块的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10加1分,最高4分。4考核要点:明确对项目投标

22、成本(项目总包合同签订时确定的投标成本)、目标成本(企业为完成自己的利润指标给项目下达的成本指标)、实际成本(项目进行中按生产周期实际发生的成本)进行成本分析、成本监控的运行管理体系,以实现保证项目毛利率、降低管理费用率的成本管理目标。成本是工程项目管理的核心,因此要求企业建立综合项目系统对项目成本管理体系的运作情况进行监控监督,使企业内各个项目的成本始终处于受控状态。项目成本管理主要可以体现为三个方面:1)采用预算确定目标成本、工料机等费用归集、核算实际成本,并且对目标与实际成本两者之间对比分析;2)采用按照项目季度或月度的生产周期安排进行成本的管理;3)按照分部分项或者建安费用进行项目成本

23、的细化管理,还可以进一步实现量价分离管理.情况说明得分:5合同管理系统的合同管理功能.总分:分1、能够对合同基本内容、审批流程进行管理,得1分,否则不得分。12、具备合同变更、合同结算功能,得1分,否则不得分.1系统的合同管理使用情况。总分:分必须达到上述功能1、2的要求,并且使用该模块的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10加1分,最高4分。4考核要点:能够对合同基本内容、审批流程进行管理,保存合同电子文件(分包、分供的合同电子文件以及业主合同或合同要点的电子文件)。在项目执行过程中对合同变更、索赔进行记录,对合同的结算支付进行记录和流程审批,建立完整的合同台账,能够

24、对这些信息进行检索。情况说明得分:6物资管理系统的物资管理功能。总分:2分1、系统实现项目物资采购计划、使用计划、入出库、库存管理功能,得1分,否则不得分。12、企业具有统一的物资编码,能对物资进行分类、量价分析、材料消耗监控,得1分,否则不得分。1系统的物资管理使用情况.总分:4分必须达到上述功能1和2的要求,并且使用该模块的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10加1分,最高4分。4考核要点:实现项目物资采购计划、采购合同的规范化、流程化管理。对物资入库、出库、库存进行管理,并生成物资统计台账,为项目成本核算提供基础。对物资的分类、编码进行统一管理,对项目的物资采购、

25、量价分析、以及对物资消耗进行监控.情况说明得分:7质量管理系统的质量管理功能.总分:2分1、具备质量知识库的建立和应用功能,得1分,否则不得分。12、具有制定质量创优计划功能,实现工程质量检查情况及处理结果的动态管理功能,得1分,否则不得分。1系统的质量管理使用情况。总分:2分必须达到上述功能1和2的要求,并且使用该模块的项目占企业项目总数50%以上,得1分,在此基础上使用率每增加10加1分,最高2分.2考核要点:建立质量知识库(质量管理的体系文件),项目相关人员能够及时查询到相关质量知识文件,项目质量管理人员通过系统录入质量创优计划,并按时填报相关质量检查记录和内容,企业管理人员可以通过系统

26、汇总各种项目质量报表,发现质量问题,监督工程质量管理。情况说明得分:8安全管理系统的安全管理功能。总分:2分1、具备安全知识库的建立和应用功能,得1分,否则不得分.12、具有安全目标计划、安全隐患、安全事故、安全培训、安全考核的管理功能,实现安全检查情况及处理结果的动态管理,得1分,否则不得分。1系统的安全管理使用情况。总分:2分必须达到上述功能1、2的要求,并且使用该模块的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10加1分,最高2分。2考核要点:建立安全知识库,项目人员可以方便地查询到安全知识,项目安全管理人员通过系统录入安全目标计划,并实时填报安全隐患、安全事故、安全培训

27、、安全考核记录和内容,企业管理人员通过系统汇总各种项目安全报表,发现项目安全问题,对项目安全管理进行监督。情况说明得分:9竣工管理系统的竣工管理功能.总分:1分具有查询竣工验收情况记录、对竣工资料分类管理、检索竣工资料功能,得1分,否则不得分.1系统的竣工管理使用情况。总分:2分必须达到上述功能要求,并且使用该模块的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10加1分,最高2分。2考核要点:能够记录竣工验收情况,分类管理竣工资料,具有检索功能。情况说明得分:10风险管理系统的风险管理功能。总分:1分具有项目合同、进度、成本的风险识别和预警功能,得1分,否则不得分.1系统的风险管

28、理使用情况。总分:2分使用风险管理功能的项目占企业项目总数50以上,得1分,在此基础上使用率每增加10%加1分,最高2分。2考核要点:企业的风险管理功能可以通过专用模块实现,也可以通过在综合项目管理系统的各相应模块中直接进行风险控制的方式实现。情况说明得分:11设备管理系统的设备管理功能.总分:2分具有统一的设备编码,具有设备台账、分类管理的功能,得2分,否则不得分.2情况说明得分:得分小计(满分54分):三、人力资源管理人力资源管理人力资源管理系统功能.总分:3分1、具有企业组织机构管理、人事信息管理、合同管理,薪资管理、社会保障管理、培训管理、员工绩效管理、招聘管理功能,得1分,否则不得分

29、12、具有员工招聘、入职、异动、离职管理功能,得1分,否则不得分。13、具有企业组织机构的岗位设置,建立企业各计算机应用系统的用户管理联动机制,得1分,否则不得分。1人力资源管理系统使用情况。总分:2分必须达到上述功能1、2的要求,并且正式使用该系统满1年,得1分,两年以上,得分。2考核要点:实现对人员从招聘、入职、异动到离职的全周期管理,对企业日常的人事管理事务进行管理,包括合同管理、薪资管理、招聘管理和培训管理,员工绩效考核的管理。情况说明得分小计(满分5分):四、档案资料管理档案管理档案管理系统功能。总分:2分1。具有建立档案目录分类、录入项目档案目录、档案目录检索与查询、资料借阅管理功

30、能,得1分,否则不得分12。实现办公系统与档案系统集成,具有文件、档案一体化管理功能,得1分,否则不得分1对企业各项目档案资料管理的要求.总分:3分必须达到上述功能1的要求,并且企业已对50的项目进行档案资料管理,得1分,在此基础上使用率每增加10加1分,最高3分。3考核要点:档案管理系统提供档案的分类、录入、归档、查询、借阅等功能。实现办公系统与档案系统集成,具有文件、档案一体化管理功能。情况说明得分小计(满分5分):五、财务管理财务管理财务管理系统的要求。总分:5分1。具备账务管理功能得1分,否则不得分.12。具备固定资产管理功能得1分,否则不得分.13。具备资金管理功能,得1分,否则不得

31、分14.具有财务统计分析功能,得1分,否则不得分。15.实现了集中财务管理,得1分,否则不得分。1考核要点:财务系统就是对财务账务、固定资产、资金的核算和管理,形成各种财务报表,并通过财务系统实现对企业的多账套管理、合并报表、资金管理等多种财务管理职能.情况说明得分小计(满分5分):六、办公管理办公管理企业的办公系统建设.总分:1分具有公文流转、收发文管理、邮件管理、信息发布功能,得1分,否则不得分。1企业的办公系统使用情况.总分:2分企业的办公系统必须达到上述功能要求,并且已使用1年以上,得1分,2年以上得2分,否则不得分。2考核要点:公文流转、收发文管理、邮件管理、信息发布是办公系统的基本

32、要求.情况说明得分小计(满分3分):七、工程设计管理工程设计工程设计所需的计算机硬件设备总分:1分企业的设计部门购置了工程设计必须的计算机、绘图仪、扫描仪等硬件设备,得1分,否则不得分。1工程设计软件系统总分:2分企业的设计部门购置了工程设计各专业必须的设计软件系统,得2分,否则不得分。2工程设计项目信息系统总分:1分建立了工程设计项目信息系统,得1分,否则不得分。1工程设计档案管理总分:1分企业设计部门建立了工程设计档案管理系统,得1分,否则不得分。1考核要点:计算机硬件设备、各专业设计软件是设计部门进行工程设计的必备条件.工程设计项目信息系统、工程设计档案管理系统能够进一步提高设计部门的管

33、理水平.设计项目信息系统应包含项目管理、设计过程管理。项目管理子系统实现设计项目信息和项目管理功能,项目管理人员在其中进行项目的过管理,职能管理人员在其中完成各种审批管理;设计过程管理子系统在实现设计文件的协同参照关系和文件版本管理的同时,提供设计评审、设计验证、设计输出、设计归档的功能。情况说明得分小计(满分5分):得分总计(满分100分):注:以下为引导性指标,企业具有以下功能给于加分,不具有则不扣分八、引导性指标总分得分1电子商务企业的电子商务平台建设。总分:2分企业应用了电子商务平台,实现网上交易,得1分,否则不得分。1企业通过网银进行交易支付,得1分,否则不得分。1考核要点:企业通过

34、电子商务平台实现与相关方之间的网上交易.情况说明得分:2知识管理企业的知识管理系统建设。总分:4分企业建立了知识管理系统,具有对企业所需要的各种知识进行分类、收集、加工、积累和利用的功能,得2分,否则不得分。2企业的知识管理系统使用1年以上,得2分,不足1年,得1分,否则不得分。 2考核要点:知识管理就是把企业所需要的各种知识文件进行分类、收集、存储,提供给相关员工共享学习。情况说明得分:3商业智能企业的商业智能系统建设总分:4分具备ETL处理,数据仓库、数据挖掘功能,得2分,否则不得分.2企业的商业智能系统使用1年以上,得2分,不足1年,得1分,否则不得分。2考核要点:企业建立了商业智能系统

35、,对企业管理信息系统的数据进行ETL(抽取(Extraction)、转换(Transformation)和装载(Load)处理,建立企业的数据中心或数据仓库,在此基础上利用查询和分析工具、数据挖掘工具、OLAP(联机分析处理)工具等对其进行分析和处理,为企业提供辅助决策分析。情况说明得分:得分小计(满分10分):最终得分:附件一:企业在建项目、竣工项目以及停工项目汇总表项目名称在建项目竣工项目停工项目综合能力招投标管理进度管理成本管理合同管理物资管理质量管理安全管理竣工管理风险管理人力资源管理档案管理办公管理知识管理商业智能使用率统计填表说明:1、 分类填入企业所有在建项目、近两年竣工项目和停工项目名称,对采用信息系统管理的项目,在该项目使用的信息系统功能模块上打(即该功能模块中有管理该工程的完整数据)。2、 按照使用率计算方法计算出使用率填写在“使用率统计行上(使用率的计算方法和计算范围见本标准中相关的说明)。25

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
