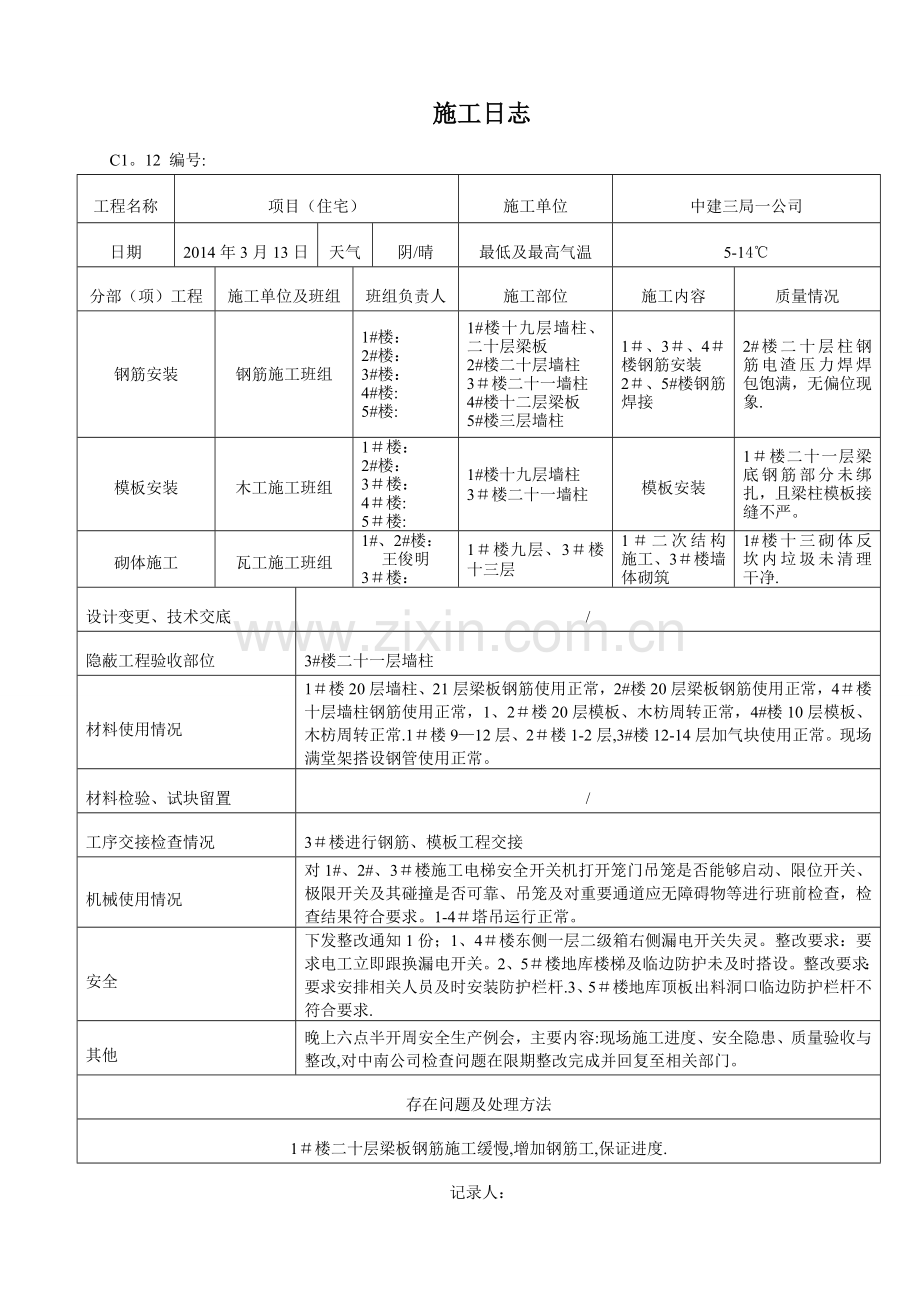

施工日志 C1。12 编号: 工程名称 项目(住宅) 施工单位 中建三局一公司 日期 2014年3月13日 天气 阴/晴 最低及最高气温 5-14℃ 分部(项)工程 施工单位及班组 班组负责人 施工部位 施工内容 质量情况 钢筋安装 钢筋施工班组 1#楼: 2#楼: 3#楼: 4#楼: 5#楼: 1#楼十九层墙柱、二十层梁板 2#楼二十层墙柱 3#楼二十一墙柱 4#楼十二层梁板 5#楼三层墙柱 1#、3#、4#楼钢筋安装 2#、5#楼钢筋焊接 2#楼二十层柱钢筋电渣压力焊焊包饱满,无偏位现象. 模板安装 木工施工班组 1#楼: 2#楼: 3#楼: 4#楼: 5#楼: 1#楼十九层墙柱 3#楼二十一墙柱 模板安装 1#楼二十一层梁底钢筋部分未绑扎,且梁柱模板接缝不严。 砌体施工 瓦工施工班组 1#、2#楼: 王俊明 3#楼: 1#楼九层、3#楼十三层 1#二次结构施工、3#楼墙体砌筑 1#楼十三砌体反坎内垃圾未清理干净. 设计变更、技术交底 / 隐蔽工程验收部位 3#楼二十一层墙柱 材料使用情况 1#楼20层墙柱、21层梁板钢筋使用正常,2#楼20层梁板钢筋使用正常,4#楼十层墙柱钢筋使用正常,1、2#楼20层模板、木枋周转正常,4#楼10层模板、木枋周转正常.1#楼9—12层、2#楼1-2层,3#楼12-14层加气块使用正常。现场满堂架搭设钢管使用正常。 材料检验、试块留置 / 工序交接检查情况 3#楼进行钢筋、模板工程交接 机械使用情况 对1#、2#、3#楼施工电梯安全开关机打开笼门吊笼是否能够启动、限位开关、极限开关及其碰撞是否可靠、吊笼及对重要通道应无障碍物等进行班前检查,检查结果符合要求。1-4#塔吊运行正常。 安全 下发整改通知1份;1、4#楼东侧一层二级箱右侧漏电开关失灵。整改要求:要求电工立即跟换漏电开关。2、5#楼地库楼梯及临边防护未及时搭设。整改要求:要求安排相关人员及时安装防护栏杆.3、5#楼地库顶板出料洞口临边防护栏杆不符合要求. 其他 晚上六点半开周安全生产例会,主要内容:现场施工进度、安全隐患、质量验收与整改,对中南公司检查问题在限期整改完成并回复至相关部门。 存在问题及处理方法 1#楼二十层梁板钢筋施工缓慢,增加钢筋工,保证进度. 记录人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
