收藏 分销(赏)

人防工程监理培训.doc

上传人:精**** 文档编号:4017343 上传时间:2024-07-25 格式:DOC 页数:17 大小:71.54KB
下载 相关 举报
人防工程监理培训.doc_第1页
第1页 / 共17页
人防工程监理培训.doc_第2页
第2页 / 共17页
人防工程监理培训.doc_第3页
第3页 / 共17页
人防工程监理培训.doc_第4页
第4页 / 共17页
人防工程监理培训.doc_第5页
第5页 / 共17页
点击查看更多>>
资源描述

1、题型题量分值说明单项选择题3045(每题1.5分)土建、安装专业公用题目判断题2525(每题1分)多项选择题6(土建、安装专业各6题)12(每题2分)按土建、安装专业分别组题简答题1(土建、安装专业各1题)8(每题8分)案例分析题1(土建、安装专业各1题)10(每题10分)合计100人防工程监理培训复习题1。哪些工程施工采用钻爆法?单选题、简答题答:一般短洞、地下大洞室、不是圆形的隧洞、地质条件变化大的地方都常采用钻爆法。2。人防监理企业承担的业务范围?单选题、判断题答:甲级:可承担全国范围内各种抗力等级的人防工程监理业务;乙级:可承担本省行政区域内抗力等级5级及建筑面积2万(含)平方米以下的

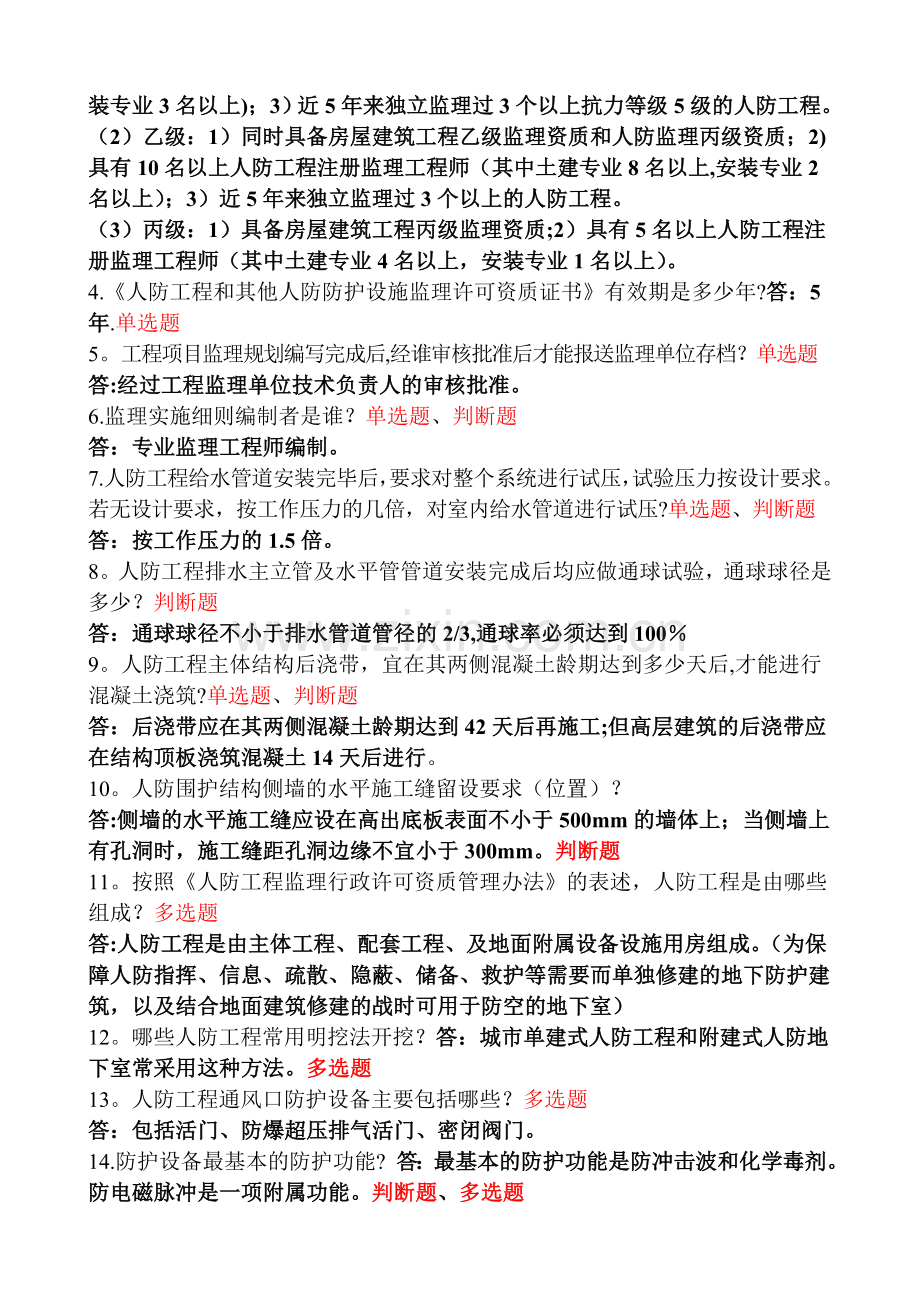

2、人防工程监理业务;丙级:可承担本行政区域内抗力等级6级、6B级及建筑面积1万(含)平方米以下的人防工程监理业务。3。申请人防工程和其他人防防护设施监理许可资质的监理单位应具备的条件?多选题答:(1)甲级:1)同时具备房屋建筑工程甲级监理资质和人防工程监理乙级资质;2)具有15名以上人防工程注册监理工程师(其中土建专业12名以上,安装专业3名以上);3)近5年来独立监理过3个以上抗力等级5级的人防工程。(2)乙级:1)同时具备房屋建筑工程乙级监理资质和人防监理丙级资质;2)具有10名以上人防工程注册监理工程师(其中土建专业8名以上,安装专业2名以上);3)近5年来独立监理过3个以上的人防工程。(

3、3)丙级:1)具备房屋建筑工程丙级监理资质;2)具有5名以上人防工程注册监理工程师(其中土建专业4名以上,安装专业1名以上)。4.人防工程和其他人防防护设施监理许可资质证书有效期是多少年?答:5年.单选题5。工程项目监理规划编写完成后,经谁审核批准后才能报送监理单位存档?单选题答:经过工程监理单位技术负责人的审核批准。6.监理实施细则编制者是谁?单选题、判断题答:专业监理工程师编制。7. 人防工程给水管道安装完毕后,要求对整个系统进行试压,试验压力按设计要求。若无设计要求,按工作压力的几倍,对室内给水管道进行试压?单选题、判断题答:按工作压力的1.5倍。8。人防工程排水主立管及水平管管道安装完

4、成后均应做通球试验,通球球径是多少?判断题答:通球球径不小于排水管道管径的2/3,通球率必须达到1009。人防工程主体结构后浇带,宜在其两侧混凝土龄期达到多少天后,才能进行混凝土浇筑?单选题、判断题答:后浇带应在其两侧混凝土龄期达到42天后再施工;但高层建筑的后浇带应在结构顶板浇筑混凝土14天后进行。10。人防围护结构侧墙的水平施工缝留设要求(位置)?答:侧墙的水平施工缝应设在高出底板表面不小于500mm的墙体上;当侧墙上有孔洞时,施工缝距孔洞边缘不宜小于300mm。判断题11。按照人防工程监理行政许可资质管理办法的表述,人防工程是由哪些组成?多选题答:人防工程是由主体工程、配套工程、及地面附

5、属设备设施用房组成。(为保障人防指挥、信息、疏散、隐蔽、储备、救护等需要而单独修建的地下防护建筑,以及结合地面建筑修建的战时可用于防空的地下室)12。哪些人防工程常用明挖法开挖?答:城市单建式人防工程和附建式人防地下室常采用这种方法。多选题13。人防工程通风口防护设备主要包括哪些?多选题答:包括活门、防爆超压排气活门、密闭阀门。14.防护设备最基本的防护功能? 答:最基本的防护功能是防冲击波和化学毒剂。防电磁脉冲是一项附属功能。判断题、多选题15。建设工程监理的性质?多选题 答:服务性、科学性、独立性、公平性。16.项目监理机构组成人员?多选题 答:总监、总监代表、专监、监理员.17。防护设备

6、安装调试后应达到的验收标准?多选题答:防护设备安装调试后应达到:启闭灵活、运行平稳、外观整洁、各种标志齐全.18。人防工程战时防护通风方式? 多选题 答:清洁通风、滤毒通风、隔绝通风.19。工程监理企业从事建设工程监理活动应遵守的准则?多选题答:守法、诚信、公平、科学.20。人防地下工程暗挖法施工一般包括?多选题答:钻爆法(矿山法)、盾构法、顶管法等。21.人民防空工程建设应当符合国家规定的建设程序、防护标准、质量标准。多选题22.建设、设计、施工、监理等单位违反人防工程质量管理规定从事相关活动的,由县级以上建设、人防等相关行政主管部门在其职责范围内按照建设工程质量管理条例的有关规定与以处罚.

7、判断题23。人防工程监理甲级企业资质的申请、延续、变更等事项,报国家人防办审批;人防工程监理乙、丙级企业资质的申请、延续、变更等事项,由省民防局负责审批。判断题24。人防监理企业应当项目需要成立监理机构,编制人防工程监理实施细则,并按照建设工程监理规范的要求,采取旁站、巡视、平行检验等形式实施监理.多选题人防工程底板、墙板、顶板浇筑,防护(化)设备安装、防水等关键环节,人防专业监理工程师应当实施旁站监理.单选题25.人民防空实行长期准备、重点建设、平战结合的方针,贯彻与经济建设协调发展、与城市建设相结合的原则。多选题26.人防工程建设应遵循统一规划、量力而行、平战结合、质量第一的原则。多选题2

8、7。人防工程的功能:主要包括对核武器、常规武器、化学武器(生化武器)的防护和对次生灾害的防护四个方面。判断题28。防护工程的概念:是对武器杀伤破坏作用具有预定防护功能的建筑物和构筑物的总称。单选题29.空气冲击波特性:既有超压也有负压;在岩土中产生压缩波;突然作用;遇孔即入并受削弱;遇障反射超压剧增.判断题30。人防工程按照战时使用功能划分:分为指挥工程、医疗救护工程、防空专业队工程、人员隐蔽工程和配套工程五大类.多选题31。按防空袭情况划分:甲类人防工程:战时能抵御预定的核武器、生化武器、常规武器袭击的工程;多选题、判断题乙类人防工程:战时能抵御预定的生化武器、常规武器袭击的工程。多选题32

9、。对核武器防护:对地面冲击波的防护、对早期核辐射的防护、对热(光)辐射的防护、对放射性沾染的防护、对核电磁脉冲的防护、对核爆地震动的防护。判断题33。人防工程组成:按作用可分解为围护结构、防护层、防护设备、建筑设备、建筑装修;判断题按有效空间的防护功能分,可分为主体和口部;多选题 2、3有迷惑性按有效空间的防毒功能分,分为密闭区和非密闭区。多选题34。围护结构:人防工程中承受空气冲击波或土中压缩波直接作用的顶板、墙板、底板总称 多选题35.出入口按水平投影分类:穿廊式、直通式、竖井式、拐弯式。多选题36.抗力等级:目前常见的防空地下室一般为抗核武器4级、4B级、5级、6级、6B级,抗常规武器5

10、级、6级。抗常规武器的抗力等级分为1级、2级、3级、4级、5级、6级,14级为防常规武器直接命中,一般人防工程按为防常规武器非直接命中5级6级.判断题37。为了尽量提高出入口战时的可靠度,每个防护单元的出入口要满足一定的数量(至少两个),其中至少设置一个室外出入口,同时出入口的位置应尽量分散配置。判断题38.密闭通道:是由防护密闭门与密闭门或两道密闭门之间所构成的,依靠其密闭隔绝作用阻挡毒剂侵入室内的密闭空间。当室外染毒时,密闭通道不允许有人员出入.判断题38。出入口防护门(防护密闭门)设置要求?简答题答:按由外到内的顺序设置防护门、防护密闭门、密闭门,F、FM应向外开启,M宜向外开启;门前通

11、道,其净高、净宽、长度应满足门扇的安装和开启要求;防护门、防护密闭门的门扇应嵌入墙内设置,而且门扇的外表面不得突出通道的内墙面。39。防毒通道的设置要求?简答题答:对整个工程的要求:工程内应设有机械通风和滤毒通风设备;对设置位置的要求:防毒通道应与工程排风口结合设计;对尺寸要求:防毒通道的体积在满足使用要求的前提下宜缩小通道容积(不小于1.5米)40。三种通风方式信号箱应设置电站、值班室、防化化验室、风机房等处。多选题、判断题红色灯光表示隔绝式、黄色灯光表示滤毒式、绿色灯光表示清洁式.41。防毒通道的定义与原理?简答题答:是具有通风换气设施的通道,形成防毒通道需要满足如下两点:工程设有机械进风

12、系统和滤毒通风设备,在室外染毒情况下,滤毒通风使室内能维持一定的通风超压;在防毒通道内设有通风换气设备,在超压排风过程中使防毒通道不断通风换气,并将污秽空气不断排至室外。42.。安全生产管理的监理工作内容?简答题答:(1)项目监理机构应根据法律法规、工程建设强制性标准,履行建设工程安全生产管理的监理职责,并应将安全生产管理的监理工作内容、方法和措施纳入监理规划及监理实施细则.(2)项目监理机构应重点审查施工单位安全生产许可证、项目经理资格证、专职安全生产管理人员上岗证、特种作业人员操作证年检合格与否,核查施工机械和设施安全许可验收手续。(3)项目监理机构应审查施工单位现场安全生产规章制度的建立

13、和实施情况。(4)项目监理机构应审查施工单位报审的专项方案,符合要求的,应由总监理工程师签认后报建设单位。超过一定规模的危险性较大的分部分项工程的施工方案,应检查施工单位组织专家论证,以及是否附具安全验算结果.(5)项目监理机构应巡视检查危险性较大的分部分项工程专项施工方案实施情况。发现施工单位未按方案实施时,应签发监理通知单。(6)项目监理机构在实施监理过程中,发现工程存在安全隐患时,应签发监理通知单,要求施工单位整改;情况严重的,应签发工程暂停令,并及时报告建设单位。施工单位拒不整改或不停止施工,项目监理机构应及时向有关主管部门报告.紧急情况下,项目监理机构通过电话、传真或电子邮件向有关主

14、管部门报告的,事后应形成监理报告.43。人防工程监理相关法律法规?单选题 案例题能用到法律法规的名称答:法律:中华人民共和国人民防空法1996-10-29公布,1997-1-1施行.建筑法199711-1发布、1998-3-1实施)、合同法199903-15、招标投标法19990830、城市规划法、城市房地产管理法、环境保护法. 法规:建设工程质量管理条例2000130公布之日起实施;、建设工程安全生产管理条例20031124、民用建筑节能条例;部门规章:人民防空工程建设监理暂行规定2001-21-颁布.人防工程监理行政许可资质管理办法2013年颁布、江苏省人民防空工程监理管理办法201510

15、-6起实施.建设工程监理范围和规模标准规定、建设工程监理与相关服务收费管理规定、人防防护工程师执业管理暂行规定、工程监理企业资质管理规定、注册监理工程师管理规定; 标准规范:建设工程监理规范、建设工程监理合同(示范文本)。44.工程监理单位违规责任?单选题、简答题、多选题答: 超越本单位资质等级承揽工程的,责令停止违法行为,并处合同约定监理酬金1倍以上2倍以下的罚款;可以责令停业整顿,降低资质等级;情节严重的,吊销资质证书;有违法所得的,予以没收。工程监理单位有下列行为之一的,责令改正,处50万元以上100万元以下罚款,降低资质等级或吊销资质证书;有违法所得的,予以没收;造成损失的,承担连带责

16、任:与建设单位或施工单位串通,弄虚作假,降低工程质量的;将不合格建设工程、建筑材料、建筑构配件和设备按照合格签字的。45.人防工程防护通风系统安装完毕要进行的试验?简答题答:(1)防毒密闭管路及密闭阀门的气密性试验;(2)过滤吸收器的气密性试验;(3)过滤式通风工程的超压试验;(4)清洁式、过滤式、隔绝式通风方式相互转换运行,各种通风方式的进风、送风、排风、回风的风量和风压,满足设计要求;(5)各主要房间的温度和相对湿度应满足设计要求.46.防护设备产品质量进场验收要求?简答题答:(1)防护设备的型号尺寸应符合图纸要求,防护设备进场后应逐樘全数进行验收。防护设备进场后应按要求报监理进行验收,验

17、收程序如下:由人防安装队向监理机构申报,监理单位接到申报后,应及时组织专业安装单位等相关人员参加对防护设备进行逐樘验收。合格后方能进行安装,若不合格,应退回工厂重新加工,不得用于人防工程.(2)所用检验仪器和量具经计量检定合格,其精度的选择与被检验部件的技术要求相匹配.(3)防护设备进场验收的项目包括以下内容:1)资料查询:进场的防护设备应资料齐全,包括主要材料或外加工件出厂合格证明、设备产品出厂质检报告、产品合格证等。2)防护设备外观质量验收:防护设备无损坏变形、无锈蚀,其零部件、附件必须齐全,并不得有锈蚀和损坏。3)几何尺寸偏差:门框几何尺寸偏差项目检查:包括门框的宽、高偏差和对角线长度偏

18、差应符合规定.门扇几何尺寸偏差项目检查:包括门扇的宽、高、厚度偏差和的对角线长度偏差应符合规定。47。工程穿管有哪些限制?简答题答:与人防工程无关的管道,不宜穿过围护结构;上部建筑的生活污水管、雨水管、燃气管不得进入防空地下室;穿过防空地下室顶板、临空墙和门框墙的管道,其公称直径不得大于150mm;凡进入防护工程的管道及其穿过围护结构,均应采取防护密闭措施;管道一般采取适当集中,并设置单独管道井,采用将其设于防护范围以外的办法来处理。48。洗消间的设置要求?简答题答:洗消间应设置在防毒通道的一侧;脱衣间的入口应设置在第一个防毒通道内(普通门),脱衣间与淋浴室之间应设置一道密闭门,淋浴室与检查穿

19、衣室之间可设普通门,检查穿衣室的出口设置在第二防毒通道内(普通门)。脱衣间、淋浴室、检查穿衣室的使用面积一般不小于6m;淋浴器的布置应避免洗消前后人员的足迹交叉。49。简易洗消间的设置要求?简答题答:面积不小于5m;简易洗消间与防毒通道设一道普通门,与清洁区之间应设一道密闭门;简易洗消间不应利用防毒通道。50。扩散室:利用内部一个突然扩大的空间来削弱进入冲击波的能量的房间。通风管与扩散室的连接要求:连接口的通风管应设在距后墙面1/3处;判断题51.防护工程与地面建筑相比,一个重要的区别在于对工程各构件尺寸大小的选择有诸多因素的影响,主要包括静载荷、爆炸动载荷、覆土载荷、倒塌载荷等,还有早期核辐

20、射防护、防水保护层等重要因素。判断题52.防常规武器措施:当工程不具备抗炸弹直接命中的能力,主要通过划分防护单元缩小炸弹破坏范围,划分抗爆单元来提高人员与物资的生存概率。判断题53。防护单元设置要求?简答题答:每个防护单元设施和设备应自成系统,其内不应设置伸缩缝和沉降缝;单元之间设置防护密闭隔墙(整体现浇的钢筋混凝土墙);两相邻防护单元之间至少设置一个连通口。54.抗爆单元的设置要求?答:抗爆隔墙可在临战时构筑,其材料要求:钢筋混凝土厚度200mm(防空地下室为120mm);混凝土厚度250mm;钢板隔墙10mm;沙袋厚度500mm,高1800mm;抗爆隔墙不应采用砖砌体砌筑。55。通风口通风

21、方式分类?多选题答:按动力分:自然通风、机械通风;按外界染毒情况分:清洁通风;滤毒通风;隔绝通风。56.什么情况下采用隔绝通风?判断题答:隔绝通风是在遭到化学、生物、核武器袭击时,依靠工程本身的良好气密性,达到与外界受污染空气隔绝的方式。57。外电源(市电):高压电源:10千伏,最高不超过35千伏;低压电源:标称电压380/220伏。电压是人防工程电能质量的主要指标。单选题58。常用电气设备:电压断路器、双电源自动转换开关、熔断器、接触器、热继电器。 ?60。防爆申请按钮在每个防护单元战时人员主要出入口防护密闭门外侧.单选题61.确定配电点的原则?简答题答:配电点应尽量靠近负荷中心;配电点应尽

22、量靠近电源一侧;配电箱的安装位置应设在比较干燥、便于安装、维修、操作的场所;配电箱暗装时不得安装在防护墙上,桥架不能穿过人防墙。62.电力负荷的级别(一级、二级、三级)及其供电方式?简答题答:一级负荷:中断供电将严重影响指挥、通信、警报的正常工作;中断供电将危及人员的生命安全;中断供电将造成人员秩序严重混乱或恐慌.一级负荷的供电方式:应由两个独立电源供电;采用双电源、双回路、负荷侧自动切换的接线。63。管线防护密闭处理:2。5mm厚以上热镀锌钢管;伸出墙外50mm;3mm密闭肋;暗敷弱电管直径不大于25mm;墙体厚度大于200mm;各人员出入口和连通口的防护密闭门、密闭门门框墙上均应预埋管径为

23、5080的46根备用管。判断题、单选题64。战时主要出入口防护密闭门外直至地面的通道的照明电源,应由防护单元内人防电源照明箱供电。单选题65。套管与电缆之间用密封材料(油麻丝)填塞,填料可根据实际情况选用环氧树脂、密闭防火胶泥、白布带粘聚醋酸乙烯逐根填入、油麻缠绕封堵。堵塞长度为管径的35倍但不得小于100mm。并应在两端口填充密闭填料,电缆电线在套管内不得接线。单选题66.核4级、核4B级、核5级、常5级人防工程的防护密闭墙的防护密闭短管外侧应设置抗力片,若管线穿过防护单元隔墙,则应在防护单元隔墙两侧设置抗力片防护;单选题67。抗力片采用厚度大于6mm钢板制作,抗力片上槽口宽度与所穿越的管线

24、外径相同,两块抗力片的槽口必须对插。单选题68。接地分正常接地和故障接地;正常接地又分系统接地和安全接地;系统接地可分为中性点接地、过电压保护接地、弱电系统接地;安全接地可分为保护接地、静电接地。多选题69。保护接地形式:简答题、多选题答:IT系统、TN系统、TT系统.多选题TN系统:系统的电源中性点直接接地,并引出有N线,正常运行时不带电的用电设备的金属外壳经公共的保护线与电源的中性点直接电气连接。按保护线的形式,TN系统分为:TNC系统(三相四线制)、TNS系统(三相四线+保护线,三相五线)、TN-C-S系统(三相四线、三相五线混合制).S-表示中性线和保护线是分开的,C-表示中性线和保护

25、线是合一的。相线截面积大于16mm,但小于等于35mm时接地线截面积不应小于16mm;相线截面积在16mm及以下时,接地线的截面积与相线截面积相同。70.接地措施:利用自然接地、设置人工接地体。 接地体材料:应利用工程结构钢筋和桩基内钢筋做自然接地体;利用结构钢筋网做接地体时,纵横钢筋交叉点宜采用焊接(纵1020m、横510m钢筋间隔焊一点);保护线(PE)宜采用不小于254mm热镀锌扁钢或直径不小于12mm的热镀锌圆钢作为保护线的干线;人工接地体:50505角钢,50直径的圆钢。简答题71.等电位联接:(TN)作用是降低接触电压、减少电气事故。简答题包括:保护接地干线;电气装置人工接地极的干

26、线或总接地端子;室内的金属管道,如通风管、给水管、排水管、电缆电线的穿线管;建筑物结构中的金属构件,如防护密闭门、密闭门、防爆波活门的金属门框;室内电气设备的金属外壳;电缆金属外护层。72.系统及设备接地电阻的允许值:保护接地,R4;联合接地,R1.单选题73.防空地下室的防护通风设计应符合下列要求:简答题答:战时为医疗救护工程、防空专业队员隐蔽、人员隐蔽工程及食品站、生产车间和电站控制室、区域供水站的防空地下室,应设置清洁通风、滤毒通风、隔绝通风;战时为物资库的防空地下室,应设置清洁通风和隔绝通风.滤毒通风的设置可根据实际情况确定。74。人防工程通风系统的防护要求:简答题应具有的防护能力:对

27、冲击波的防护能力、放射性沾染的防护能力、对化学生物武器的防护能力、对战时城市火灾的防护能力。通风系统性能要求:具有良好的密闭性、能有效地防冲击波、有滤毒装置、有隔绝防护能力、保证工程超压的防毒通道换气次数。综合技术措施:堵(防护密闭门、密闭门、防爆波活门)、滤(除尘和滤毒设备)、排(超压、排风换气)、消(洗消)。防化级别:有防毒要求的工程(甲、乙、丙、丁)、无防毒要求的工程(电站、室外机防护室、人防装备库防冲击波,不防毒)。75。进风系统组成:人防工程进风系统由防冲击波设备、油网过滤器、预滤器、过滤吸收器(滤毒器)、密闭阀门、进风机以及连接他们的管道组成。判断题76。排风系统组成:人防工程排风

28、系统由设在排风房间的排风口、排风机、密闭阀门、超压排气活门、排风消波设备以及连接他们的管道组成.判断题77.人员洗消要求:全身消洗(甲、乙级防化)、简易洗消(丙级防化)。 当设三个防毒通道时,洗消间宜设在第二、第三防毒通道之间,由第二防毒通道进,从第三防毒通道出.多选题78。人防工程在滤毒通风时的超压目的:防止外界染毒空气在自然压差的作用下沿工程缝隙进入工程;防止因人员进出工程开门带入染毒空气。判断题79.人防工程在滤毒通风时的超压方式:全部工程超压排风(不开排风机,甲乙丙用);局部超压排风(开排风机,甲乙级用)。判断题80.悬板防爆波活门设计选用方法?简答题答:战时使用:根据战时清洁式风量选

29、用悬板活门;平时和战时合用:根据战时清洁式风量选用悬板活门,用门扇开启时风量校核平时风量;选用悬板活门时,战时清洁式风量应小于最大安全区风量。81.悬板防爆波活门安装使用注意事项?简答题答:悬板活门应嵌入墙内安装;活门应设在不受光辐射照射的地方;两个或两个以上活门并联使用时,应型号相同对称安装。82。密闭阀门设计选用和安装?简答题答:根据管道风量和经济风速选取型号;染毒区和不便操作处选手电两用阀门;确保手柄和电机的操作和运行空间;阀门上箭头方向应与所受冲击波方向一致;管道内径应与阀门内径一致;可以水平安装或垂直安装;阀门只可以全开或全关,不作风量调节用;需设独立的支、吊架.83。自动排气活门:

30、自动排气活门是保证工程超压的重要通风设备。当工程的主体内形成超压、排气活门内侧的空气压力高于外侧一定值时,排气活门会自动打开,空气经排气活门由高压侧流向低压侧。判断题84。染毒区风管管道设计?判断题答:设置在染毒区的进、排风管,应采用23mm厚的钢板焊接成型,其抗力和密闭防毒性能必须满足战时防护需要,且风管应有0。5的坡度坡向室外;穿过防护密闭墙的通风管,应采取可靠的防护密闭措施,并应在土建施工时一次预埋到位.85。过滤吸收器设计、安装、使用注意事项?简答题答:根据战时滤毒进风量选用;通过过滤吸收器的风量必须小于其额定风量;额定风量下的设计阻力可取700Pa;根据说明书正确安装,注意气流方向与

31、设备要求一致;安装时可多台并列安装,但支架设计应便于拆装;平时不要安装,也不要拆封,以免受潮失效;设备前后管道上应设压差测量管,便于测量过滤吸收器的阻力;应设尾气监测取样管。86。符合下列条件之一的管道,在其穿墙、板处应设置刚性防水套管:单选题答:管径不大于DN150mm的管道穿越防空地下室的顶板、外墙、密闭隔墙及防护单元之间的防护密闭隔墙时;管径不大于DN150mm的管道穿过乙类防空地下室临空墙或穿过核5级、核6级、核6B级的甲类防空地下室临空墙时。87.符合下列条件之一的管道穿临空墙,应在其穿墙处设置外侧加防护挡板的刚性防水套管:判断题当管径大于DN150mm的管道穿越防空地下室临空墙;当

32、管径DN150mm的管道穿过核4级、核4B级的甲类防空地下室临空墙时。88.人防给排水按保障时的分类:平时给排水、战时给排水。多选题89.防空地下室给水管道上防护阀门的设置及安装应符合下列要求?简答题答:当给水管道从出入口引入时,应在防护密闭门的内侧设置;当从防空地下室围护结构引入时,应在防空地下室围护结构的内侧设置;穿越防护单元之间的防护密闭隔墙,应在防护密闭隔墙两侧的管道上设置;防护阀门的公称压力不应小于1。0MPa;防护阀门应采用阀芯为不锈钢或铜材质的闸阀或截止阀;防空地下室围护结构内侧距离阀门的近端面不宜大于200mm.阀门应有明显的启闭标志.90.防空地下室的给水管材应符合以下要求?

33、简答题答:穿越防空地下室围护结构的给水管道应采用钢塑复合管或热镀锌钢管;防护阀门以后的管道可采用其它符合现行规范产品标准要求的管材。防空地下室的污废水宜采用机械排出。战时电源无保证的防空地下室,在战时需要设电动排水泵时,应有备用的人力机械排水设施。一般防空地下室应设有在隔绝防护时间内不向外排水的措施。91。通气管的设置应符合下列要求?简答题答:收集平时生活污水的集水池应设通气管,并接至室外、排风扩散室或排风竖井内;收集平时消防排水、空调冷凝水、地面冲洗排水的收集池,按平时使用的卫生要求及地面排水收集方式确定通气管的设置方式;收集战时生活污水的集水池,战时设接至战时厕所排风口的通气管;通气管的管

34、径不宜小于污水泵出水管的管径,并不得小于75mm;通气管在穿越防空地下室围护结构时,该段通气管应采用热镀锌钢管,并应在防空地下室围护结构内侧设置公称压力不小于1.0MPa铜芯闸阀,阀门后通气管可采用塑料管。防空地下室围护结构内侧距离阀门近端面不宜大于200mm。92。生活污水集水池宜设于清洁区内厕所、盥洗室的下部。清洁区内用水房间应设置地漏,地漏箅子的顶面应低于该处地面510mm。收集地面排水的排水管道,不受冲击波作用的排水管上可设带水封地漏,受冲击波作用的排水管上应设防爆地漏。单选题、判断题93。防空地下室的排水管管材应符合下列要求?简答题答:穿越防空地下室围护结构的排水管道应采用钢塑复合管

35、或其它经过可靠防腐处理的钢管;防空地下室围护结构以内的重力排水管道应采用机制排水铸铁管或建筑排水塑料管及管件;在结构板内及以下敷设的管道应采用机制排水铸铁管或热镀锌钢管。94.人防工程施工方法是指地下空间的开挖方法,人防工程施工方法选定要考虑的因素包括?多选题答:工程地质与水文地质条件;人防地下工程的类型、规模、结构形式;开挖深度、降水排水条件、施工季节;周边环境、工程经验、工程造价等。人防地下室工程施工方法有明挖法、暗挖法、明暗结合开挖法三大类。多选题95.岩层中人防工程施工方法:钻爆法、新奥法;多选题土层中人防工程施工方法:明挖法(掘开式法、基坑法)、盖挖逆作法;多选题兼顾人防的地下室工程

36、施工方法:盾构法、顶管法.多选题96。模板及其支架应符合下列规定?简答题答:必须具有足够的强度、刚度和稳定性;能可靠地承载新浇筑混凝土的自重和侧压力,以及在施工工程中新产生的荷载;保证工程结构和构件各部分形状和相互位置的正确;模板的接缝不应漏浆;临空墙、门窗墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、凝土预制件;模板及其支架在安装过程中,必须设置防倾覆的临时固定措施。97.模板及其支架拆除时应符合下列规定?判断题答:侧模,在混凝土强度能保证其表面及棱角不应拆除模板而受损后,方可拆除。底模,在混凝土强度符合规定后,方可拆除.98.钢筋制作:检查内容包括检查标志、外观检查,并按现行国家有关标

37、准的规定抽样作力学性能试验,合格后方可使用;单选题、判断题钢筋在加工过程中,如发现脆断、焊接性能不良或力学性能显著不正常等现象,尚应对该批钢筋进行化学成分分析或其它专项检验;单选题、判断题99。钢筋带换要求:当shigong需要代换时,应征得设计单位同意(单选题),并符合下列规定?简答题答:不同种类钢筋的代换,应按钢筋受拉承载力设计值相等的原则进行;钢筋代换后应满足设计规定的钢筋间距、锚固长度、最小钢筋直径、根数等要求;对重要受力构件不宜采用光面钢筋代换变形(带肋)钢筋;梁的纵向受力钢筋与弯起钢筋应分别进行代换。100.钢筋的弯钩或弯折应符合下列规定?单选题、简答题答:HPB235级钢筋末端需

38、做180弯钩,其圆弧弯曲直径不应小于钢筋直径的2.5倍,平直部分长度不宜小于钢筋直径的3倍;HRB335级和HRB400级、RRB400级钢筋末端需做90或135弯折,HRB335级钢筋的弯曲直径不宜小于钢筋的4倍,HRB400级、RRB400级钢筋不宜小于钢筋直径的5倍,平直部分长度按设计要求确定;弯起钢筋中间部分弯折处的弯曲直径不应小于钢筋直径的5倍。101。钢筋的焊接接头应符合下列规定?简答题答:设置在同一构件内的焊接接头应相互错开;在任一焊接接头中心至长度为钢筋直径对35倍而且不小于500mm的区段内,同一钢筋不得有两个接头;在该区段内有接头的受力钢筋截面积占受力钢筋总截面积的百分率,

39、受拉区不宜超过50%,受压区不限;焊接接头距钢筋弯折处,不应小于钢筋直径的10倍,且不宜位于构件最大弯矩处。102。钢筋绑扎接头应符合下列规定?简答题、单选题答:搭接长度的末端距钢筋弯折处,不应小于钢筋直径10倍,接头不宜位于构件最大弯矩处;受拉区域内,HPB235级钢筋绑扎接头的末端应做弯钩,HRB335级和HRB400级、RRB400级钢筋可不做弯钩;直径不大于12mm的受压HPB235级钢筋的末端以及轴心受压构件中任意直径的受力钢筋的末端,可不做弯钩,但搭接长度不应小于钢筋直径的35倍;钢筋搭接处,应在中心和两端用铁丝扎牢;在任何情况下,纵向受拉钢筋的搭接长度不应小于300mm,受压钢筋

40、的搭接长度不小于200mm,(应取受拉的0.7倍).103。受力钢筋的混凝土保护层厚度应符合设计要求;当无设计要求时,在正常环境下,不宜小于25mm;在高湿度环境下,不宜小于45mm;单选题104.大体积混凝土的浇筑温度要求:浇筑应在温度较低时进行,混凝土浇筑温度不宜超过28。单选题、判断题105。需一次浇筑的工程部位:工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。判断题、多选题106。浇筑混凝土时,应按下列规定制作试块?答:口部、防护密闭段各制作一组试块;每浇筑100m混凝土应制作一组试块;变更水泥品种或混凝土配合比时,应分别制作试块

41、;防水混凝土应制作抗渗试块。107。人防主体室内净高控制?单选题答:室内地坪至梁底的净高度不得小于2米;室内地坪至顶板的结构板底面的净高不得小于2.4米;人防汽车库室内地坪至梁底和管底的净高度应大于、等于车高加0。2米.108。严格控制临空墙按设计要求的最小防护层(钢筋混凝土)厚度?单选题答:乙类防空地下室出入口临空墙厚度不小于250mm;甲类防空地下室出入口临空墙厚度不小于:独立式出入口为250mm(5级、6级、6B级);附壁式室外出入口为250mm(6级、6B级)550mm(5级);室内出入口为250mm(5、6、6B级)。109。严格监控防护门门框墙的厚度300mm,混凝土强度等级C30

42、;单选题门框墙的两侧均应配置水平和竖向受力钢筋;水平受力筋配筋率0.25,直径12mm,间距250mm;竖向受力筋直径12mm,间距250mm;应设置拉结筋,其直径6mm,间距500mm,应呈梅花形布置.110。防水混凝土结构,应符合下列规定:结构厚度不应小于250mm;裂缝宽度不得大于0。2mm,并不得贯通;迎水面钢筋保护层厚度不应小于50mm。111.防水混凝土配合比?答:水泥用量不得少于320/m;单选题、判断题掺有活性掺合物时,水泥用量不得少于280/m;单选题水泥的强度等级不应低于32。5MPa单选题。112.防护单元质量控制?简答题答:相邻防护单元之间的隔墙应为钢筋混凝土防护密闭墙

43、,它应与主体结构同时施工,并严格控制其材质和厚度。一般对防常规武器5级的为250mm,对防常规武器6级的为200mm;防护密闭隔墙上预留的平时通行连接口或风管穿墙孔,应对紧急转换时限内封堵的预埋件的位置、质量进行严格检查和控制;严格控制相邻防护单元之间隔墙上供平时通行的连接口总宽度不宜超过防护单元隔墙总长度的1/3,且单个洞口宽度不宜超过7米,高度不宜超过3米;在二层或多层人防工程上下防护单元相邻楼板上开设专供平时使用的楼梯、楼梯间与每层连通的通道、自动扶梯及风管穿板孔口,应对紧急转换时限内水平与垂直封堵的预埋件进行质量控制;二层或多层人防工程上下防护单元相邻楼板的厚度控制为不小于200mm;

44、当隔墙上开设连接口时,严格控制隔墙两侧防护密闭门的安装质量,在土建阶段严格控制两门之间的净距(即隔墙厚度);若相邻防护单位的防护等级不同时,严格检查和监控高抗力的防护密闭门应设置在低抗力防护单元一侧;低抗力防护密闭门应设置在高抗力的防护单元一侧;在掘开式人防工程防护单元内,不宜设置沉降缝和伸缩缝。113.大体积防水混凝土的施工,应采取以下措施?简答题答:在设计许可的情况下,采用混凝土60d强度作为设计强度;采用低热或中热水泥,掺加粉煤、磨细矿渣粉等掺合物;掺入减水剂、缓凝剂、膨胀剂等外加剂;在炎热夏季施工时,采取降低原材料温度、减少混凝土运输时吸收外界热量等降温措施;混凝土内部预埋管道,进行水

45、冷散热;采取保温保湿养护。混凝土中心温度与表面温度的差值不应大于25,混凝土表面温度与大气温度的差值不应大于25。终凝后应立即进行养护,养护时间不得少于14d。114埋设件质量控制?答:结构上埋设件宜预埋;埋设件端部或预留孔槽底部的混凝土厚度不得小于250mm,当小于时应采取局部加厚或其它防水措施;预留孔槽内的防水层,宜与孔槽外结构防水层保持连续.115.出入口、口部防护结构质量控制?简答题答:每个防护单元应不少于一个直通地面的出入口(竖井式除外),当防护单元面积大于1000m时,应设置不少于两个出入口,战时使用的主要出入口应直通地面,当有两个或两个以上直通地面的出入口时,各口之间宜保持最大距

46、离,一般不小于15m,并设置成不同方向。116。聚合物水泥砂浆防水层厚度:单层施工宜为68mm,双层施工为1012mm,掺外加剂、掺合料等的水泥砂浆防水层厚度为1820mm. 水泥砂浆防水层基层,其混凝土强度等级不应小于C15,砌体结构砌筑用的砂浆强度等级不应低于M7。5.水泥砂浆防水层不宜在雨天及5级以上大风中施工。冬季施工时,气温不宜低于5,养护时间不得少于14d,养护期间应保持湿润。单选题、判断题117。卷材防水层质量控制?简答题答:卷材防水层适用于受侵蚀性介质作用或受震动作用的地下工程;卷材防水层应铺设在混凝土结构主体的迎水面上;卷材防水层用于建筑物地下室应铺设在结构主体底板垫层至墙体顶端的基面上,在外围形成封闭的防水层;省略;* P152153铺设卷材严禁在雨天、雪天施工;5级风及其以上时不得施工;冷贴法施工气温不宜低于5,热熔法施工气温不宜低于10。118.涂料防水层质量控制:选用的涂料应符合下列规定?简答题答:具有良好的耐久性、耐水性、耐腐蚀性及耐菌性;无毒、难燃、低污染;无机防水涂料应具有良好的干湿粘结性、耐磨性和抗刺穿性;有机防水涂料应具有较好的延伸性及较大适应基层变形能力;施工质量:基层表面的气孔、凹凸不平、蜂窝、缝隙、起砂等,应做修补,基面必须干净、无浮浆、无水珠、不渗水;涂料施工前,基

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
