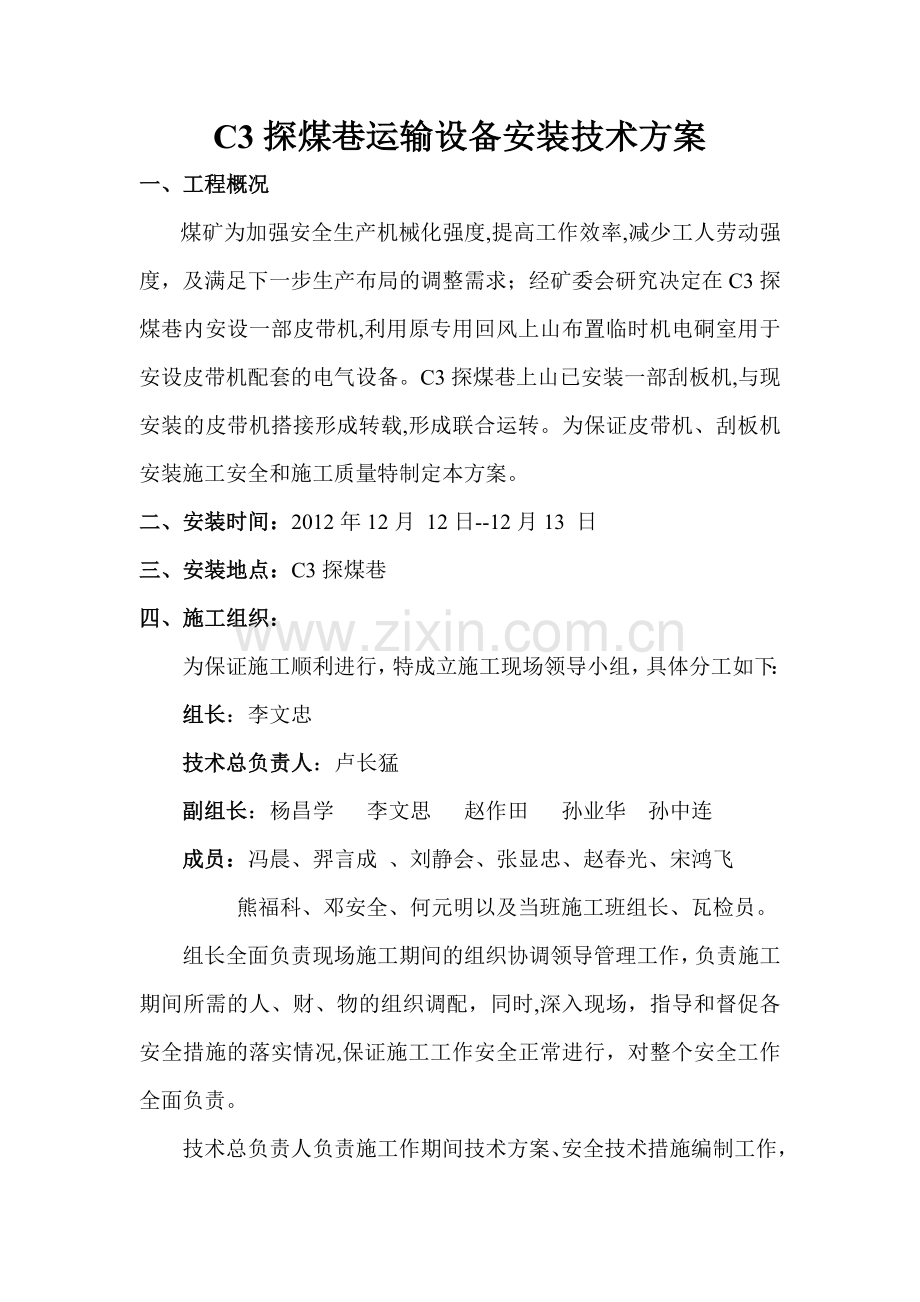

C3探煤巷运输设备安装技术方案
一、工程概况
煤矿为加强安全生产机械化强度,提高工作效率,减少工人劳动强度,及满足下一步生产布局的调整需求;经矿委会研究决定在C3探煤巷内安设一部皮带机,利用原专用回风上山布置临时机电硐室用于安设皮带机配套的电气设备。C3探煤巷上山已安装一部刮板机,与现安装的皮带机搭接形成转载,形成联合运转。为保证皮带机、刮板机安装施工安全和施工质量特制定本方案。
二、安装时间:2012年12月 12日--12月13 日
三、安装地点:C3探煤巷
四、施工组织:
为保证施工顺利进行,特成立施工现场领导小组,具体分工如下:
组长:李文忠
技术总负责人:卢长猛
副组长:杨昌学 李文思 赵作田 孙业华 孙中连
成员:冯晨、羿言成 、刘静会、张显忠、赵春光、宋鸿飞
熊福科、邓安全、何元明以及当班施工班组长、瓦检员。

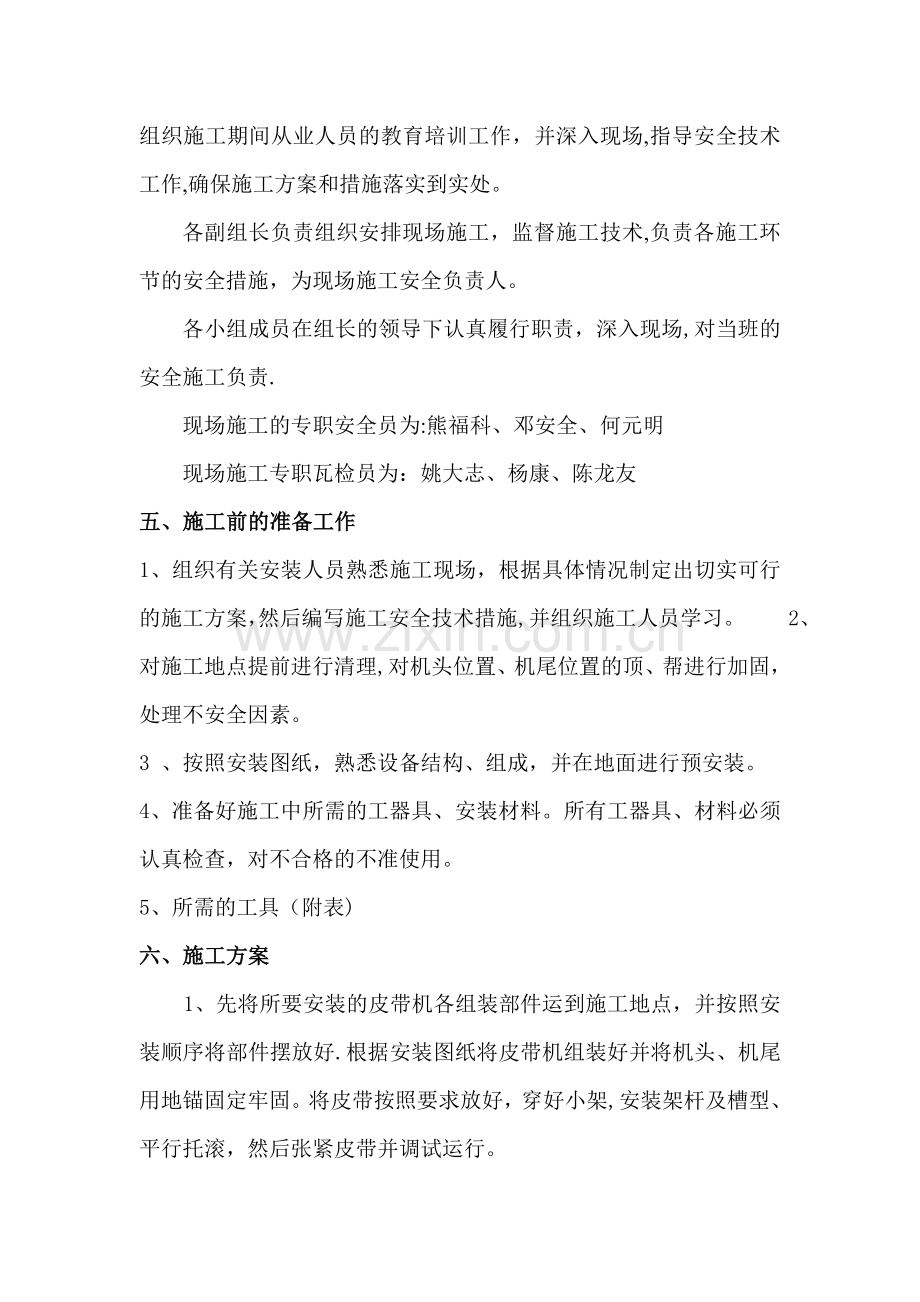

组长全面负责现场施工期间的组织协调领导管理工作,负责施工期间所需的人、财、物的组织调配,同时,深入现场,指导和督促各安全措施的落实情况,保证施工工作安全正常进行,对整个安全工作全面负责。
技术总负责人负责施工作期间技术方案、安全技术措施编制工作,组织施工期间从业人员的教育培训工作,并深入现场,指导安全技术工作,确保施工方案和措施落实到实处。
各副组长负责组织安排现场施工,监督施工技术,负责各施工环节的安全措施,为现场施工安全负责人。
各小组成员在组长的领导下认真履行职责,深入现场,对当班的安全施工负责.
现场施工的专职安全员为:熊福科、邓安全、何元明
现场施工专职瓦检员为:姚大志、杨康、陈龙友
五、施工前的准备工作
1、组织有关安装人员熟悉施工现场,根据具体情况制定出切实可行的施工方案,然后编写施工安全技术措施,并组织施工人员学习。 2、对施工地点提前进行清理,对机头位置、机尾位置的顶、帮进行加固,处理不安全因素。
3 、按照安装图纸,熟悉设备结构、组成,并在地面进行预安装。
4、 准备好施工中所需的工器具、安装材料。所有工器具、材料必须认真检查,对不合格的不准使用。
5、 所需的工具(附表)
六、施工方案
1、先将所要安装的皮带机各组装部件运到施工地点,并按照安装顺序将部件摆放好.根据安装图纸将皮带机组装好并将机头、机尾用地锚固定牢固。将皮带按照要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运行。
安装皮带机时,安装位置要尽量靠(面向碛头时)右帮,刮板机安装时靠(面向皮带巷)右帮。
七、 施工步骤
一、 皮带机的安装步骤:
1. 准备好施工所用的工具、材料。
2. 下井前由施工负责人向所有工作人员传达施工安全技术措施,讲清工作内容、步骤、分工和安全注意事项。
3. 做好起吊设备和起吊用钢丝绳及绳套的检查,合乎要求后才准予使用。
4. 对安装皮带的顺槽底板进行清理,尽量保证地板水平或保持平缓过度,特别是机头要保证巷道高度能满足安装要求,与附近的其他设施距离要符合要求,保证运输安全。
5. 安装机头、机尾的同时组织人员展放皮带、穿H架、连接架杆及安装槽型、平行拖滚。
6. 机头、机尾安装好并固定牢固后,穿机头皮带并利用张紧绞车进行紧带。
7. 安装完毕后,对皮带机各部分进行认真检查,确认符合试车要求,才可进行试车运行。
8. 在试车过程中,对跑偏段进行调偏,到符合正常运转要求。
9. 安装、调试完毕后,收拾完所用的材料和工具,打扫现场,然后撤离安装现场。
八、 安装技术要求
一、皮带机安装技术要求:
1、要保持输送带平直,底板起伏应找平,保持平缓过度.
2、各部分螺栓应齐全、紧固,上完螺帽后必须露出1-3扣。
3、减速器油质符合要求,油量适当,不漏油渗油。联轴器连接装置完好。
4、输送带张紧力适当.
5、电气控制设备杜绝失爆,安装工艺符合要求,各保护装置符合标准,并保证完好.
九、安全技术措施
1. 施工前要有专人检查安全用具、使用工具、起吊用品等,必须安全可靠、完好.
2. 施工前技术人员要认真贯彻施工安全技术措施,并由现场施工负责人对准备工作逐项进行全面检查.
3. 设备在运输过程中要注意不得超宽、超高、超重运输。绞车提升时要严格执行“行车不行人,行人不行车”制度。人力推车时要注意车与车之间的距离,并在转弯、过风门时提前发出预警信号如:大声呼喊、提前晃灯等。
4. 搬运零部件时作业人员要动作协调一致,专人统一指挥,防止碰破手脚等伤人事故发生.
5. 起吊重物前,应仔细检查起吊物是否挂稳、挂牢,巷道棚梁是否牢固稳定,检查手拉葫芦、起吊钢丝绳及起吊装置是否安全可靠,合符要求。
6. 起吊重物时,严禁在起吊物下作业、逗留,以免起吊物及起吊装置坠落伤人。
7. 施工时专职安全员要在现场监督施工,杜绝“三违”现象发生.
8. 瓦检员在现场要及时掌握瓦斯情况,瓦斯超出规定值1。5%时要及时撤人,停止一切工作.
9. 机电人员在进行电气设备安装时,要严格执行停送电制度,必须谁停电,谁供电。停电时要挂停电警示牌。瓦斯超过0。5%时严禁打开开关盖.
10. 施工的所有人员必须服从施工负责人的统一指挥,安全监护人严把安全关,搞好自主保安和互助保安。
11. 本措施未述部分,按《煤矿安全规程》及相关规定执行。
机 电 科
2012年12月12日
安装工程所需工具表
名称
型号
单位
数量
检查情况
米尺
5
把
5
完好
扳手
呆口17-19mm
把
10
完好
活动扳手
开口30mm
把
8
完好
手拉葫芦
5吨
个
2
完好
紧线机
3吨
个
2
完好
皮带夹紧器
个
2
完好
刮板机张紧链
套
1
完好
梅花扳手
20—32mm
把
2
完好
梅花套筒
36mm
把
2
完好
黄油
包
5
完好
齿轮油
桶
3
完好
水平尺
把
1
完好
手锤
把
2
完好
接地线
根
若干
完好
螺栓
12、30
个
若干
完好
皮带接口机
套
1
完好
皮带扣
个
若干
完好
刮板链环
1、3、5、7、9、11、13、
环
各2个
完好
