收藏 分销(赏)

深基坑专项施工方案(专家论证).doc

上传人:天**** 文档编号:3998403 上传时间:2024-07-24 格式:DOC 页数:50 大小:311.54KB
下载 相关 举报
深基坑专项施工方案(专家论证).doc_第1页
第1页 / 共50页
深基坑专项施工方案(专家论证).doc_第2页
第2页 / 共50页
深基坑专项施工方案(专家论证).doc_第3页
第3页 / 共50页
深基坑专项施工方案(专家论证).doc_第4页
第4页 / 共50页
深基坑专项施工方案(专家论证).doc_第5页
第5页 / 共50页
点击查看更多>>
资源描述

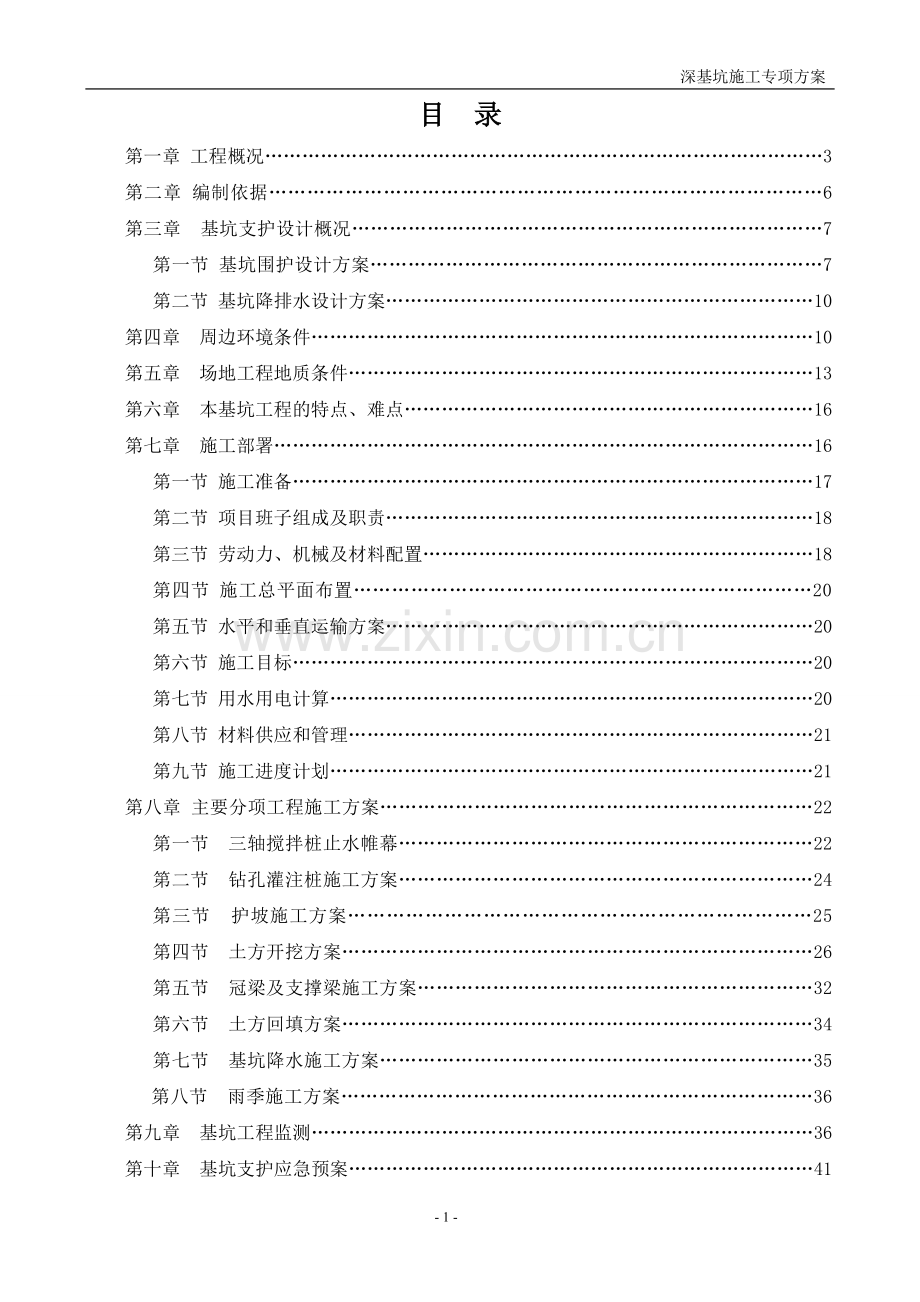

1、 深基坑施工专项方案 目 录第一章 工程概况3第二章 编制依据6第三章 基坑支护设计概况7第一节 基坑围护设计方案7第二节 基坑降排水设计方案10第四章 周边环境条件10第五章 场地工程地质条件13第六章 本基坑工程的特点、难点16第七章 施工部署16第一节 施工准备17第二节 项目班子组成及职责18第三节 劳动力、机械及材料配置18第四节 施工总平面布置20第五节 水平和垂直运输方案20第六节 施工目标20第七节 用水用电计算20第八节 材料供应和管理21第九节 施工进度计划21第八章 主要分项工程施工方案22第一节 三轴搅拌桩止水帷幕22第二节 钻孔灌注桩施工方案24第三节 护坡施工方案2

2、5第四节 土方开挖方案26第五节 冠梁及支撑梁施工方案32第六节 土方回填方案34第七节 基坑降水施工方案35第八节 雨季施工方案36第九章 基坑工程监测36第十章 基坑支护应急预案41第十一章 工程质量保证措施42第十二章 施工进度保证措施45第十三章 安全生产保证措施46第十四章 基坑开挖阶段文明施工保证措施49第十五章 歌山建设集团有限公司机械化土方开挖施工工艺标准51第十六章 附件、附图 55附件:1、深基坑设计方案专家论证意见书及回复.2、基坑监测专项方案3、进度计划附图: 1、地下室施工现场总平面布置图.2、土方开挖平面图.3、基坑开挖分区示意图4、逃生安全梯平面布置图5、出土口坡

3、道剖面图6、挖机台阶式传递开挖示意图7、基坑围护设计图(围护01围护16)。第一章 工程概况浙江省警卫局后勤保障基地一期工程位于杭州市滨江区江虹路以西、红门巷以北.本工程主体结构,总建筑面积约20204,地下室建筑面积为4372。地上总建筑面积15831,建筑高度为69.7米;采用钢筋混凝土框剪结构.地下2层,地上部队营房20层,裙房3-4层。为部队营房和训练中心,建筑整体形状规整,呈矩形布置.工程桩采用800、600钻孔灌注桩,有效桩长为38m,总桩数157根。工程桩后施工。三轴水泥搅拌桩 1、三轴水泥搅拌桩用于基坑四周止水帷幕,桩径为850。 2、水泥标号采用P.O42。5水泥,水泥掺入量

4、为22%(被加固土的重量,按18kN/m3计),水灰比为1。5;水泥应新鲜、干燥、无结块现象,并应对地基土体的有机质成分及含量进行调查,必要时适当添加SN201等外加剂以保证成桩质量。 3、桩位定位偏差不超过5cm,桩径偏差不超过2cm,垂直度偏差不超过1。 4、控制钻具下沉及提升速度,一般下沉速度不大于1m/min;提升速度不大于2m/min;桩体施工必须保持连续性,相邻桩施工间隔不得超过12h,如因特殊原因不可避免,则需补强并标明位置。 5、在搅拌桩的施工过程中,要求合理控制搅拌桩施工过程中搅拌头的压力、阻力及注浆速度与注浆压力,正式施工前应进行试桩确定有关参数。 6、本图未尽之处应按照上

5、海市工程建设规范型钢水泥土搅拌墙技术规程(DGJ08116-2005)的要求进行。e+004,9.075e+004; 7、搅拌桩28天单轴无侧限抗压强度不低于1.2MPa。 钻孔灌注桩 1、围护钻孔灌注桩桩径700、800mm,桩间距详见剖面图。 2、钻孔灌注桩混凝土为C30,粗骨料粒径不得大于40mm. 3、混凝土采用导管法浇注,充盈系数为1.051.10,超灌高度为1000mm。 4、桩位偏差:轴线和垂直轴线方向均不宜超过50mm,垂直度偏差不宜大于0。5. 5、钻孔灌注桩采用泥浆护壁成孔,孔底沉渣厚度不宜超过200mm. 6、钢筋笼箍筋和加强筋与主筋的焊接必须牢固,保护块应确保钢筋保护层

6、厚度不得小于50mm。压顶梁及支撑施工 (1) 、压顶梁及支撑 1、压顶梁及支撑混凝土强度为C30; 2、压顶梁主要纵向受力钢筋在梁两侧,内支撑向受力钢筋在梁上下,纵向钢筋的锚固和搭接长度按规范要求; 3、压顶梁及支撑内箍筋采用封闭形式,并作成135度弯钩,弯钩端头平直长度不应小于10倍箍筋直径和75mm的较大值; 4、压顶梁施工前,应将灌注桩表面浮浆和杂物清除干净,并立即浇灌混凝土; 5、钢筋单面焊接长度为10d,钢筋搭接长度为35d. (2)、拆撑及换撑 1、施工基础底板时应同时用400厚C20素混凝土浇捣填实底板与围护桩之间的空隙形成传力带,传力带面标高按设计要求确定。 2、底板及传力带

7、混凝土强度到达设计80强度后拆除支撑。 3、支撑拆除时应先拆联系梁、后拆主撑, 并采取措施确保施工安全.同时应加强对基坑的位移监测,如位移偏大应停止拆撑,查明原因后再拆撑。 4、支撑拆除时应加强对基坑的位移监测,如位移偏大应停止拆撑,查明原因处理后再拆撑。立柱桩及格构柱施工(1)、立柱桩施工 1、本工程坑内支撑系统的竖向立柱桩部分利用原工程桩,其余均为新打设800钻孔灌注桩。 2、钻孔灌注桩混凝土为C25,粗骨料粒径不得大于40mm。 3、混凝土采用导管法浇注,充盈系数为1。051.10,超灌高度为1000mm。 4、桩位偏差:轴线和垂直轴线方向均不宜超过50mm,垂直度偏差不宜大于0。5.

8、5、钻孔灌注桩采用泥浆护壁成孔,孔底沉渣厚度不宜超过50mm. 6、钢筋笼箍筋和加强筋与主筋的焊接必须牢固,保护块应确保钢筋保护层厚度不得小于50mm。(2)、竖向格构柱 1、竖向立柱的上部采用井形钢格构,钢材为Q235钢,焊条为E43,焊接为围焊,焊缝高度大于8. 2、井形钢构架下部插入钻孔桩内3000,并与桩内钢筋笼焊接。基坑降排水 1、本基坑周边采用三轴搅拌桩进行止水.坑外根据实际情况布置简易管井以作备用或控制性降水,根据实际情况采用.坑内采用简易管井进行降排水。 2、坑外地表采用300mmx400mm明沟,集水井方式排水。3、坑外周边每隔2030m设一600x600x1000集水井,排

9、水沟因地面变形而开裂时应及时修补,以免地表水渗漏到基壁土层中对基坑稳定产生不利影响;4、如上部土层中水量较大,可用48钢管击入土中引水;土方开挖施工及回填 施工单位应在土方开挖前编制详细的土方开挖方案,并由相关单位审核认定后方可实施。 1、土方开挖前,应对基坑四周的场地进行平整,并确保平整后的场地标高不高于设计标高; 2、基坑剖面图中所示的基底标高为基坑最深开挖标高,实际开挖深度应结合地下室结施图进行;当结施图与基坑剖面图中所示的基底标高有出入时,以结施图为准,并应及时通知业主和围护设计人员,以确定相应的对策; 3、围护施工顺序:三轴搅拌桩完毕,养护钻孔灌注桩、立柱桩,围护桩养护工程桩施工 土

10、方开挖至桩顶标高,凿桩头施工冠梁,开挖至支撑底标高,施工支撑梁并养护土方分层、分段开挖至基础底,垫层铺设,基础施工 设置底板换撑传力带 底板和传力带达到80%设计强度后拆除支撑。支撑拆除期间应加强基坑监测。 4、开挖应分块、分层、分段、对称开挖,严禁超挖,开挖后及时浇筑砼垫层,并根据监测数据及时调整开挖方式;5、最后30CM土方宜人工开挖,严禁超挖,应尽量减少对坑底土的扰动,挖土至坑底24小时内须施工完成混凝土垫层;混凝土垫层应延伸至围护桩边,并抓紧施工基础底板; 6、土方开挖过程中,24小时应有专人观察止水帷幕有无渗漏水现象;若发现有渗漏水现象,应立即采取有效措施引水、堵水,并应及时通知有关

11、各方; 7、挖至坑底标高后,基坑周边10m范围内应采用先浇筑垫层再开挖承台及地梁施工方式,并采用跳挖施工,砖胎模挖出一个(段)浇筑一个(段),以减小承台、地梁开挖对围护结构的影响. 8、支撑应采用人工凿除,先拆次撑、后拆主撑。支撑拆除期间应加强基坑监测。 9、在基坑开挖过程中,应根据监测信息及时与有关各方进行协商调整挖土顺序;10、土方回填应分层夯实,每层厚度在200mm250mm,压密系数为0.900。95,回填材料应采用优质粘性土或碎石土。基坑监测 1、基坑开挖前应请相关专业单位对基坑周边道路及已建建筑物等的进行现状调查,并设置沉降观测点进行全过程监测; 2、为确保施工安全和开挖顺利进行,

12、在整个地下室施工过程中应进行现场监测,实行信息化施工; 3、在周边道路及地下管线上布设若干沉降监测点;并加强对管线和道路的沉降监测,同时根据位移情况调整挖土方案; 4、监测预警指标:详见监测平面布置图 5、基坑开挖期间须做好监测工作,挖土期间每天至少提供一次监测数据,有异常情况时应加大监测频率,并报有关单位,应特别加强雨天和雨后的监测和巡视。 7、各测斜点(孔)埋设前要注意查明电缆、通信等管线分布情况,确保施工安全。本工程由中国人民武装警察警卫部队浙江省警卫局投资,浙江中南建设集团有限公司建筑设计院设计,基坑围护设计中节能建设工程设计院有限公司设计,杭州市勘测设计研究院勘测,浙江建银项目管理咨

13、询有限公司监理,歌山建设集团有限公司总承包,基坑监测由杭州方平建设工程检测有限公司检测.地下室底板垫层底标高7.00m,基坑开挖深度6。67.35m,基坑长宽约72.153。2m,,基坑开挖面积约3836.本工程0.00相当于黄海标高6.500m,自然地坪相对标高-0。600m,本工程地下室局部二层,地下室板面标高-6.600m,地下室底板垫层底标高7.100m,承台垫层底标高-8。300m,局部电梯井承台底标高为11。800m,基坑开挖深度7.08。3m,基坑周长度约250。6m,电梯井坑中坑二次开挖深度4。8m(具体基坑标高分布详见基护03)。第二章 编制依据1、危险性较大的分部分项工程安

14、全管理办法建质200987号文件2、杭州市勘测设计研究院编制的本场地岩土工程勘察报告(2014.05详勘)3、浙江中南建设集团有限公司建筑设计院提供的本工程结构设计图纸等;4、中节能建设工程设计院有限公司编制浙江省警卫局后勤保障基地一期工程地下室基坑支护设计方案5、建筑基坑支护技术规程(JGJ1202012);6、建筑基坑工程技术规程(YB925897);7、建筑地基基础设计规范(GBJ500072011);8、建筑地基基础工程施工质量验收规范(GB502022009);9、地下防水工程质量验收规范(GB50208-2011)10、浙江省建筑基坑工程技术规程(DB33/T10962014);1

15、1、浙江省建筑地基基础设计规范(DB33-1001-2003)12、建筑桩基技术规范(JGJ942008);13、混凝土结构设计规范(GB500102010);14、建筑基坑监测技术规范(GB50497-2009);15、现场施工临时用电安全技术规范(JCJ462005)16、混凝土结构工程施工质量验收规范(GB50204-2002)2011版17、混凝土结构工程施工规范(GB50666-2011)18、建筑地基处理技术规程(JGJ792012)19、型钢水泥土搅拌墙技术规程(DB33/1082-2011)20、建筑与市政降水工程技术规程(JGJ1112009)21、建筑深基坑工程施工安全技术

16、规范(JGJ3112013)22、建筑边坡工程技术规范(GB503302013)23、其他有关设计计算的规范及规程公司ISO9001、ISO24001与OHSAS28001综合体系标准、公司土建工程施工工艺标准,环境/安全管理手册和环境/安全管理体系程序文件.第三章 基坑支护设计概况第一节 基坑围护设计方案根据杭州市勘测设计研究院提供的基坑围护设计方案,本工程基坑采用上层放坡支护,下层钻孔灌注桩加一道钢筋混凝土内支撑支护,三轴搅拌桩止水,电梯井坑中坑采用三轴搅拌桩止水桩加钻孔灌注桩和一道钢筋混凝土内支撑支护.坑内外均采用简易深井降水,坑外设置备用深井降水,地表水采用砖砌明沟排水。基坑四周10m

17、范围内施工荷载不得超过20kpa基坑支护体系具体做法如下:1、采用7009001000及8001100钻孔灌注桩支护。2、止水采用850三轴搅拌桩止水帷幕,三轴搅拌桩插入坑底9m.3、上部按1:1。0放坡开挖1。5m,做配筋喷射支护(100厚C20,内配6。5200200钢筋网片),养护时间48小时以上。4、支撑面标高2.100,支撑采用4个角撑支护,中间EH轴两道水平支撑,出土空间较小。5、电梯井坑采用850三轴搅拌桩止水帷幕外加8001000钻孔灌注桩支护。6、南侧因距离红门巷道路较近,围护桩桩顶标高降低0。5m,支撑在腰梁上。7、支撑立柱桩共24根,其中8根工程桩兼做立柱桩,新增立柱桩1

18、6根。8、基坑降排水对于地表处的雨水、施工用水,采用地面排水沟截流,引至城市下水管道在基坑周边地面处设置贯通的地面排水沟,并在沿排水沟一定距离处设置集水井。将地面雨水、污水集中后,排入城市下水管网.基坑内外采用自流深井降水.坑内布置疏干井每间隔15m布置一口,共21口,坑外每隔15m布置一口,共16口.坑内井深15m,坑外井深8m。现场应配备应急发电机,若遇停电应立即自行发电降水。9、换撑地下室底板砼浇筑时,将砼直接浇筑到围护桩边,等换撑砼强度达到设计强度时,方可拆除支撑。1、1-1剖面采用一级放坡,放坡系数为1:1.0,标高为-2.1m,墙面采用100厚C20喷射砼,分二层施工,喷射第一层混

19、凝土厚度为3040,然后绑扎钢筋网片,喷射第二层混凝土至设计厚度,墙面内配6。5200*200双向钢筋网,上坎线外钢筋网压进1500宽用C20砼喷射100厚,内1500并设300400(内空)砖砌排水沟、每30m设600*6001000(内空)砖砌集水井,沟底为150厚C15砼垫层,集水井底用150厚C20砼抹底。1-1剖面A-A剖面为三轴水泥搅拌桩止水帷幕加钻孔灌注围护桩冠梁至标高2。100m地面坡面,排桩设计为单排钻孔灌注桩, 桩径7001000,配筋1222 8200螺旋箍,桩顶底标高为2。80M,总计 164 只桩.采用C30商品混凝土,充盈系数1。05,混凝土应超灌1m.止水帷幕设计

20、为850三轴水泥搅拌桩,水泥搅拌桩搭接200,水灰比1.5,水泥掺入比22,桩顶底标高分别为-2。100M 、-7。10M。钻具下沉及提升速度,一般下沉速度不大于1m/min;提升速度不大于2m/min;桩体施工必须保持连续性,相邻桩施工间隔不得超过12h。详基护-05。2、2-2剖面为三轴水泥搅拌桩止水帷幕加钻孔灌注围护桩,冠梁标高1.050m地面坡面,排桩设计为单排钻孔灌注桩, 桩径8001100,配筋1222 8200螺旋箍,桩顶底标高为-1。650M,总计 50只桩。采用C30商品混凝土,充盈系数1.05,混凝土应超灌1m.止水帷幕设计为850三轴水泥搅拌桩,水泥搅拌桩搭接200,水灰

21、比1.5,水泥掺入比22%,桩顶底标高为-1.050M.钻具下沉及提升速度,一般下沉速度不大于1m/min;提升速度不大于2m/min;桩体施工必须保持连续性,相邻桩施工间隔不得超过12h。详基护-05。3、3- 3剖面采用一级放坡,放坡系数为1:1.0,标高为-2.1m,墙面采用100厚C20喷射砼,分二层施工,喷射第一层混凝土厚度为3040,然后绑扎钢筋网片,喷射第二层混凝土至设计厚度,墙面内配6.5200*200双向钢筋网,上坎线外钢筋网压进1500宽用C20砼喷射80厚,内1500并设300*400(内空)砖砌排水沟、每30m设6006001000(内空)砖砌集水井,沟底为150厚C1

22、5砼垫层,集水井底用150厚C20砼抹底.33剖面CC剖面为三轴水泥搅拌桩止水帷幕加钻孔灌注围护桩冠梁至标高2.100m地面坡面,排桩设计为单排钻孔灌注桩, 桩径700900,配筋1222 8200螺旋箍,桩顶底标高为-2.80M,总计 37 只桩。采用C30商品混凝土,充盈系数1.05,混凝土应超灌1m。止水帷幕设计为850三轴水泥搅拌桩,水泥搅拌桩搭接200,水灰比1.5,水泥掺入比22%,桩顶底标高为-2。10M。钻具下沉及提升速度,一般下沉速度不大于1m/min;提升速度不大于2m/min;桩体施工必须保持连续性,相邻桩施工间隔不得超过12h。详基护06。4、4-4剖面采用一级放坡,放

23、坡系数为1:1。0,标高为-2.1m,墙面采用100厚C20喷射砼,分二层施工,喷射第一层混凝土厚度为3040,然后绑扎钢筋网片,喷射第二层混凝土至设计厚度,墙面内配6。5200*200双向钢筋网,上坎线外钢筋网压进1500宽用C20砼喷射80厚,内1500并设300*400(内空)砖砌排水沟、每30m设600*600*1000(内空)砖砌集水井,沟底为150厚C15砼垫层,集水井底用150厚C20砼抹底。D-D剖面为三轴水泥搅拌桩止水帷幕加钻孔灌注围护桩冠梁至标高2。100m地面坡面,排桩设计为单排钻孔灌注桩, 桩径6002000,配筋1622 8200螺旋箍,桩顶底标高为-2.850M,总

24、计6只桩。采用C30商品混凝土,充盈系数1。05,混凝土应超灌1m。止水帷幕设计为850三轴水泥搅拌桩,水泥搅拌桩搭接200,水灰比1。5,水泥掺入比22%,桩顶底标高为2。100M 。钻具下沉及提升速度,一般下沉速度不大于1m/min;提升速度不大于2m/min;桩体施工必须保持连续性,相邻桩施工间隔不得超过12h。详基护-07。5、电梯井支护电梯井在坑底标高-11。80M位置(坑底68008800)采用8001000单排钻孔灌注桩,配筋1622 8200螺旋箍,桩顶标高为-7.750M,桩底标高为-18.900M .电梯井侧止水帷幕设计为850三轴水泥搅拌桩,水泥搅拌桩搭接200,水灰比1

25、。5,水泥掺入比22%,桩顶标高为7。100M,桩底标高为-16.300M .钻具下沉及提升速度,一般下沉速度不大于1m/min;提升速度不大于2m/min;桩体施工必须保持连续性,相邻桩施工间隔不得超过12h。详基护联系单01.第二节 基坑降排水设计方案1、本工程基坑内采用深井降水,深井数量21口,井距15m;坑外深井共16口,井距15m。自流深井采用800型正循环回旋钻机成孔,具体布置详见“基护-09,为避开桩、承台、后浇带等部分井位稍有变动。成孔直径为800mm ,井壁管采用300PVC波纹管,井管口高出地面0.3m.井管与井孔之间灌填级配砂,灌填范围为井底向上至地表面为止。第四章 周边

26、环境条件基坑地下室东侧用地红线外为江虹路,围护桩距离东侧用地红线最近处约为82.2m,距离南侧电力管线最近处约为5。1m;基坑西侧用地红线外为杭州市电力局变电站,围护桩距离南侧用地红线最近处约为4.47m;基坑北侧用地红线外目前为空地,基坑围护桩与北侧用地红线(既为现场临时围墙)间距最近处约为5.55m,基坑周边环境情况详见基护-02。根据基坑开挖深度和周边环境考虑,基坑属于一级基坑,侧壁系数取1。1.周边环境图北侧现状基坑北侧目前为空地,地下室距离北侧用地红线(既现场围墙,以下同)为5.55m,围墙外侧为空地。基坑东侧现状东侧江虹路现状基坑东侧地下室距离东侧用地红线为82.20M,现为工地现

27、场办公区和生活区,红线外侧既为江虹路。基坑南侧支四路现状基坑南侧为支四路(既红门巷) ,地下室离南侧用地红线为3。85M,红线外侧既为人行道及主干道路。另外人行道及主干道路下埋有电力(埋深约1.5M) 、自来水(埋深约1.8) 、电信(埋深约1.2M) 、雨水(埋深约1。2M) 等多条管线,距离地下室分别为5.01M、6.96M、8.07M、9.58M、14.42M、16.88M。基坑西侧现状西侧围墙外侧现状基坑西侧为杭州市电力局变电站,地下室离西侧用地红线为4。47M,距离变电站围墙为26.01M,距离建筑物为33.73M。根据建筑基坑技术规范(JGJ1202012)的有关规定和周围环境的特

28、点,本基坑工程安全等级定为一级,本基坑工程安全等级的重要性系数为1。0。第五章 场地工程地质条件根据杭州市勘测设计研究院有限公司提供的本工程岩土勘察报告,本工程场地在基坑开挖深度及其影响范围内自上而下为:经本次详勘揭露,本工程(一期工程,余同)场地地表的层填土由1层杂填土和2层耕土组成,厚约0。300.60m,厚度小;地层浅部即为钱塘江现代江滩围垦形成的层砂性土层,厚约8.19。7m,厚度较大;浅中部为钱塘江近代漫滩相冲沉积形成的层粉砂性土层,厚约5。06。9m,厚度相对较大;地层中部为浅海相沉积的层淤泥质粘性土层,厚约15.316.7m,厚度大;地层中下部为河湖相与河流相交替沉积的层灰色粉质

29、粘土、层粉细砂和层灰色粉质粘土,三层土累计总厚度6。68.3m;地层下部为河流相沉积的砂卵砾石层,厚度大。 根据钻孔地层描述、原位测试、室内土工试验结果分析,本次对在勘察深度范围内的场地地层按性质、特征划分,可分为8个工程地质层、15个亚层,各岩土层的性质及分布特征自上而下分述如下:1层杂填土:黄灰色夹褐灰色,稍湿,松散状,含氧化铁质及少量有机质,含15%25%的砖瓦碎块、碎砾石,夹少量生活垃圾,以粉土充填。在场地北部局部分布,层面高程(即:场地北部的地面高程,根据在场地北部3个钻孔的孔口高程)6。535.18m,层厚0。500.6m。2层耕土:黄灰色,湿,松散状,呈粘质粉土性,含氧化铁质和种

30、植物(蔬菜)根系,间夹少量碎砾石、砖瓦碎屑。在南部和中部大部分场地分布,层面高程(即:场地南部和中部的地面高程,根据场地南部和中部11个钻孔的孔口高程)6。215。74m,层厚0。300。50m。1层砂质粉土夹粘质粉土:灰黄色,湿很湿,稍密状,含氧化铁质,含少量云母碎屑。摇振反应迅速,无光泽反应,干强度低,韧性低。全场地分布,层面高程5.935。24m,层厚4。605.40m。2层砂质粉土:黄灰色,底部转灰色,很湿,稍密状,含氧化铁质、云母碎屑及少量有机质。摇振反应迅速,无光泽反应,干强度低,韧性低.全场地分布,层面高程1。13-0。10m,层厚2.904.60m。1层砂质粉土夹粉砂:灰色,很

31、湿,稍密中密状,含有机质、氧化铁质,含少量云母碎屑及腐殖质。摇振反应迅速,无光泽反应,干强度低,韧性低。全场地分布,层面高程3。530.13m,层厚0。502。70m。2层粉砂夹砂质粉土:灰色,饱和,中密状,含有机质、云母碎屑,含少量贝壳碎片,间夹较多砂质粉土薄层,局部呈互层状。全场地分布,层面高程为-3。32-6。32m,层厚3。005.80m。1层淤泥质粉质粘土夹粉土:灰色,流塑状,富含有机质、腐殖质,含少量云母碎屑,间夹较多松散状粘质粉土薄层,局部呈互层状。灵敏度较高。无摇振反应,切面较粗糙,基本无光泽,干强度中等,韧性中等低。全场地分布,层面高程8.54-9。43m,层厚8.109.1

32、0m。2层淤泥质粉质粘土:灰色,流塑状,富含有机质、腐殖质,含少量云母碎屑。局部间夹松散状粘质粉土。灵敏度较高。无摇振反应,切面略光滑,稍有光泽,干强度中等,韧性中等。全场地分布,层面高程17。3017.79m,层厚6.908。50m.层灰色粉质粘土:深灰、褐灰色,软塑状,含有机质、腐殖质及少量云母碎屑,局部间夹少量松散状粘质粉土。无摇振反应,切面略光滑,稍有光泽,干强度中等,韧性中等.全场地分布,层面高程-24。42-26.13m,层厚2。204.00m。层粉细砂:以浅灰为主,局部呈黄灰色,饱和,中密状,含有机质及云母碎屑及少量贝壳碎片,局部含氧化铁质.全场地分布,层面高程27.6728.5

33、4m,层厚2。103.60m。层灰色粉质粘土:褐灰色,软塑状,含有机质,见少量腐殖物残体及贝壳碎片。无摇振反应,切面略光滑,稍有光泽,干强度中等高,韧性中等。全场地分布,层面高程30。56-31.68m,层厚0。603。10m。1层含砾中砂:浅灰色,局部夹黄灰色,饱和,中密状,含有机质及云母碎屑,局部含氧化铁质,含少量砾石,含量约10%左右,粒径一般为0.51cm,个别达3cm。全场地分布,层面高程31.42-34。90m,层厚2。004.60m。在该1层含砾中砂中局部有含砂粉质粘土薄夹层分布. 1夹层含砂粉质粘土:灰褐、灰绿色,可塑状,含有机质及少量氧化铁质.无摇振反应,切面较粗糙,基本无光

34、泽,干强度中等,韧性中等。该1夹层含砂粉质粘土在地层下部的1层含砾中砂层中局部以透镜状分布(本次详勘在Z05、Z08、Z11、Z12勘探钻孔内揭露),层面高程33.42-34.06m,层厚0。301.40m。2层圆砾:浅灰色,饱和,中密状,含有机质。该层砾石含量约3540,粒径一般为0。52cm;混含量约25%30的卵石,粒径多以23cm为主,个别达68cm,卵砾石的原岩成份以砂岩、石英砂岩为主,形状多呈亚圆形,少量呈次棱角状;混20%25%的中粗砂及砾砂;混10%15%可塑状的粘性土,粘性土与卵砾石、砂胶结。外业勘探钻机钻进时稍有跳动,并伴有响声,干钻较难钻进,采用89mm合金钻头钻进,钻进

35、速度约为1216min/m.全场地分布,层面高程-35.7036。99m,层厚2。404.20m。3层圆砾混卵石:浅灰色,饱和,中密密实状,含有机质。该层砾石约40%45,粒径一般为12cm;混含量约3035的卵石,粒径多以34cm为主,个别达1012cm,卵砾石的原岩成份以砂岩、石英砂岩为主,形状多呈亚圆形,少量呈次棱角状;混15%20%的中粗砂及砾砂;混10%左右可塑状的粘性土,粘性土与卵砾石、砂胶结。外业勘探钻机钻进时跳动较激烈,并伴有稍剧烈响声,干钻难钻进,采用89mm合金钻头钻进,钻进速度约为2025min/m。全场地分布,层面高程-38.3640。18m,本次详勘在钻孔内揭露该层最

36、大厚度8。10m,未揭穿。土层物理力学性质指标层号岩土名称含水量()天然重度(KN/m3)粘聚力(KPa)内摩擦角(度)压缩模量(Mpa)地基承载力渗漏系数(cm/s)水平垂直2耕土/(18.5)815/1.010-41砂质粉土夹粘质粉土30。118。962671003。510-42.31042砂质粉土28.419。05288。51201。910-4 1.710-41砂质粉土夹粉砂28。319。3530101405.010-43。010-42粉砂夹砂质粉土23。619。3432121608。010-45。01041淤泥质粉质粘土夹粉土39。817.710144905。010-71.0107注:

37、()内的数值为土层参数经验值根据杭州市勘测设计研究院有限公司提供的本工程岩土勘察报告,该地下室地下水及土的腐蚀性评价如下:根据区域水文资料,场地地下水对砼具微腐蚀性,经勘察期间实地调查,场地附近无污染源存在,结合场地Z11孔水质分析成果判定:场地地下水和土对混凝土结构具微腐蚀性,对钢筋混凝土结构中的钢筋在长期浸水及干湿交替条件下具微腐蚀性。第六章 本基坑工程的特点、难点1、本基坑的难点:(1)本基坑土层透水性一般,基坑降水对周边环境影响一般。(2)本基坑周边环境一般不复杂:南侧用地红线最近处约为3.85m,距离南侧电力管线最近处约为5.01m,地下分部较多的市政管道。2、本基坑工程的重点:(1

38、) 对工程桩进行保护。(2) 有效的应急方案.(3) 土方开挖的协调。(4) 基坑监测。(5) 基坑降排水是关键。(6) 换撑和拆撑。第七章 施工部署第一节 施工准备在开工前,项目部做好以下总体部署:(1) 组建一支善经营、懂管理、优质高速的项目管理班子。(2) 建立完善的管理制度、责任制等。(3) 选择合格的分包单位和材料供应商.(4) 机械设备计划的合理安排。(5) 完成现场临时设施,形成良好的生活、生产环境.(6) 进度计划部署。(7) 材料进场计划部署(8) 财务计划部署(9) 人员进场计划部署。根据现场施工图、工期要求、场地施工条件,我公司计划进场钻孔灌注桩机3台,三轴水泥搅拌桩机1

39、台,35T吊机1台、电焊机4台、挖机4台及附属运输、排水、夜间照明、排污等设备。施工准备工作(1) 搭设临时设施按进度计划和场地部署方案,布置临时施工用电、用水路线、搭设仓库等生产及生活设施,临时生活区和办公区搭设在二期用地位置。(2) 环保措施准备定位后随即进行基础施工及现场的排水系统,做好周边围护,确保施工安全,并在现场出入口处做好车辆洗槽,以免现场泥沙带出去外,污染环境。(3) 定位测量项目部施工管理人员立即进场,按总平面图中的坐标基准点、高程,定出角桩、轴线、标高,在场内合适的位置设置轴线控制点,在施工过程中注意保护,免受损坏。(4) 图纸会审项目部施工管理人员认真熟悉图纸,并组织图纸

40、自审,再组织由建设单位、设计单位、监理单位等参加的图纸会审。(5) 施工班组准备及时选择质量意识强、技术操作水平好的施工班组进场,并且安排好职工的食宿,做好进场工人的教育,增强安全、防火、防盗、文明施工等意识.第二节 项目班子组织和管理执行经理:徐希明技术负责:郭汉龙 施工员:何冬方打桩班电工班质量员:何康康安全员:厉君、王海峰木工班项目经理:吕伟生钢筋班泥工班点工班围护班建立以项目经理为首的项目部,配备项目部专职施工管理人员,由项目经理统一指挥和领导.投入足够的劳动力,选择最优秀的班组,实施动态管理.认真学习先进经验,组织科学施工,运用系统工程和统筹方法原理,实行计划管理网络,同时加强各方协

41、调,确保各个施工环节顺利运作和实施。进一步深化和完善以工程质量、施工进度、安全生产为主要指标的生产责任制,真正做到工程质量与施工进度同每一个施工人员的利益相联系。专人编制旬、月、季、年生产作业计划,每周召开一次现场会议,落实生产计划,解决存在问题,做到“以天保旬。以旬保月“,最终如期完成施工任务。严格把好原材料、成品、半成品的质量检验关,做到不符合质量要求的坚决不用,实行上下道工序交接验收制,进一步加强技术档案管理,专人负责工程技术资料的验收和保管工作,做到资料整理与工程同步。第三节 劳动力、机械及材料配置进场机械配备表一 序号设备名称型号单位数量功率进场时间1灌注桩钻孔机GPS10台345K

42、W桩基开始前2三轴搅拌桩ZKD85A3台1270KW围护桩开工前3空压机HPCV型台25.5KW围护桩开工前4挤压式灰浆泵VBJ2。2型台23KW土方开挖前5反铲挖土机PC120辆2/土方开挖时6反铲挖土机PC80辆2/土方开挖时715m3装卸车/辆15/开工前8水枪(清车用)/支2/开工前9电焊机BX-250台230 开工前10切割机DE-32台22.2 KW开工前11木工圆盘剧台12。5 KW开工前12污水、潜水泵/个102.2KW开工前13振动棒/个32。2KW开工前14钢筋切断机QJ40-T台15。5KW开工前15钢筋弯曲机QW40T台13.5 KW开工前16照明30 KW开工前17塔吊QTZ6357台45KW18汽车吊35T19砼喷射机泵HPC-V型台15.5KW围护桩开工前20发电机250KVA台1开工前合计总功率468。1kw

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
