收藏 分销(赏)

封闭施工专项方案.doc

上传人:快乐****生活 文档编号:3991905 上传时间:2024-07-24 格式:DOC 页数:5 大小:46.04KB 下载积分:6 金币
下载 相关 举报
封闭施工专项方案.doc_第1页
第1页 / 共5页
封闭施工专项方案.doc_第2页
第2页 / 共5页

点击查看更多>>
资源描述

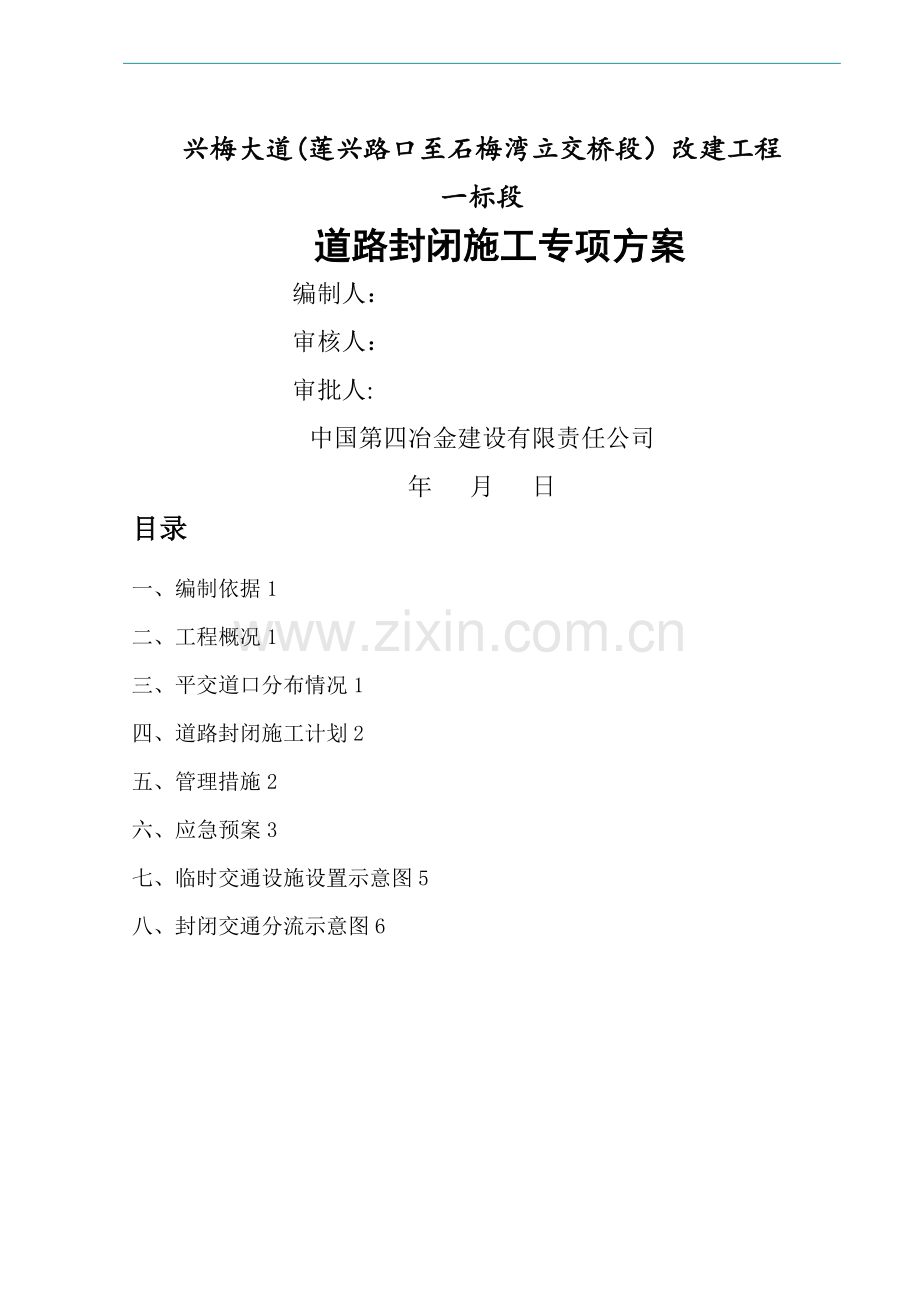

兴梅大道(莲兴路口至石梅湾立交桥段)改建工程 一标段 道路封闭施工专项方案 编制人: 审核人: 审批人: 中国第四冶金建设有限责任公司 年 月 日 目录 一、编制依据1 二、工程概况1 三、平交道口分布情况1 四、道路封闭施工计划2 五、管理措施2 六、应急预案3 七、临时交通设施设置示意图5 八、封闭交通分流示意图6 一、编制依据 1、《公路养护安全作业规程》(JTGH30—2015); 2、《公路施工安全技术规程》(JTGF90-2015); 3、兴梅大道(莲花路口至石梅湾立交段)改建工程施工图纸; 4、兴梅大道(莲花路口至石梅湾立交段)改建工程一标段施工组织设计; 5、现状道路交通状况; 6、相关法律法规。 二、工程概况 万宁市兴梅大道(莲兴路口至石梅湾立交段)改建工程施工范围为北起莲兴大道路口,桩号K3+050,南至石梅湾互通立交,桩号K9+201。171,全长6。151公里.原路现状为二级公路,路面宽度14。0m,两侧排水沟宽各1.0m,路基宽度16。0m,两侧绿化带8m~10m。本次道路改建工程第一施工标段为K3+050(施工起点)~K5+100,为莲兴路口到侨乡路口. 主要施工内容包括道路工程、桥涵工程、交通工程、给排水工程、电气工程、地表附作物拆除工程等。 合同工期:365天。 三、平交道口分布情况 根据现状道路交通状况调查结果,老路平交道口分布如下: 平交道口分布一览表 序 号 桩 号 道口位置 道口宽度(m) 备 注 1 K3+210。0 左侧 22 T型 2 K3+300.0 左侧 6 T型 3 K3+378。0 右侧 6 T型 4 K3+504。0 右侧 6 T型 5 K3+611。0 左侧 6 T型 6 K3+713。0 左侧、右侧 6 十型 7 K3+813.0 左侧 6 T型 8 K4+101。0 右侧 6 T型 9 K4+150.0 右侧 6 T型 10 K4+389。0 左侧 6 T型 11 K4+414。0 右侧、右侧 6 十型 12 K4+538。0 右侧 6 T型 13 K4+823。0 右侧 6 T型 14 K4+888。0 左侧、右侧 6 十型 15 K5+109。0 左侧 22 T型 四、道路封闭施工计划 为加快施工进度和交通安全,我公司决定对一标段采取全封闭式管理,半幅通车、半幅封闭施工的施工方式(半幅通车是针对本工程施工车辆和道路两侧村庄、住户、商户车辆)。 1、 施工期间对整个路段进行全封闭管理。 禁止社会车辆进入施工路段,主要通过起终点设置告示标示牌将车流引向G98国家高速、莲兴大道及侨乡路。(详见:封闭交通分流示意图) 2、 施工期间道路两侧住户、商户等人员及车辆的通行,通过起终点进出口及各个平交路口,按照交通标示及专人引导进行通行。 3、 施工车辆及人员的通行,根据半幅封闭施工的进展和安排情况,按照交通标示及专人引导进行通行。 五、 管理措施 1、设立专职安全员负责封闭施工的现场安排和管理,严格按照施工组织设计设置封闭和交通引导设施. 2、专职安全员负责检查施工临时通道不得出现障碍,处置好设备及材料的存放,保持现场整洁和道路畅通。 3、车辆装载不宜过满,对易产生扬尘的车辆用蓬布遮盖,防止抛、撒、漏,尽量减少交通隐患。工程车辆的行驶路线和时间要遵守预定的要求,禁止超载、超高、超速行驶。 4、严格按照施工总平面图布置各项临时设施,场内大宗材料、成品、半成品和机具设备等堆放整齐。做到场地清洁,道路干顺,排水畅通,标志醒目,生产环境达标,减少对周围环境的影响。 施工现场的用电线路、设施的安装和使用严格符合安装规范和安全操作规程,并按施工组织设计进行架设,杜绝任意拉线接电,施工现场的线路、电压和照明设备符合施工安全要求。 5、机械、车辆管理 施工机械、车辆按照封闭管理方案行驶,不得任意停放侵占交通道路.各种施工机械进场前先安全检查,经检查合格后方能使用;施工机械操作人员建立机组责任制. 6、协调道路两侧住户、商户等人员的关系,得到他们的谅解和支持,做好安全宣传工作。对沿线的住户、商户、村庄发放安全宣传单. 7、加强安全检查,建立专门安全监督岗,实行安全生产承包责任制.在各自业务范围内,对应实现的安全生产负全责.遇有特别紧急的事故征兆时,停止施工,采取措施确保人员、设备和工程结构安全. 8、建立交通安全奖罚制度,对不听从指挥的施工车辆和人员进行处罚。 六、应急预案 为做好施工现场安全生产事故应急处理工作,建立统一指挥、职责明确、运转有序、反应迅速、处置有力的应急救援体系,最大限度地减轻安全生产事故造成的损失,保障国家财产和人民生命安全,贯彻落实《安全生产法》和《建设工程安全生产管理条例》,结合本工程实际,特制定本预案。 1、 建立应急领导小组  为加强领导,工程项目部成立施工现场安全事故应急救援工作领导组。  组 长:周卫兵(电话:18976621311)  专职安全员:黄龙(电话:18876742290)成 员:王维山、吴广生、潘志毅 2、明确职责  领导组的职责是:负责指挥、协调和组织安全生产事故应急处理的全局工作,采取有效措施控制事态的发生;组织应急救援现场协调处理小组进入事故现场;协调相关部门对事故现场进行人力物力支援;对事故调查处理中的重大问题及时做出决策。●应急救援现场协调处理小组职责:(1)组织相关人员赶赴事故观场,配合交警部门及时开展抢险救护工作,排查和消除事故隐患.(2)负责事故现场人员、车辆的疏散及现场保护、控制险情。(3)掌握事态的发展,分析事故原因,并及时向领导组及办公室汇报现场情况。(4)做好善后处理,并指导开展生产.(5)收集资料、分析原因、写出报告。●事故应急处理程序 (1)专职安全员接到安全生产事故报告后,立即向领导组汇报,并报120 ,与交警部门联系。(2)应急小组接到命令后立即赶赴事故观场开展救援、抢险工作.(3)发生大型抛锚车辆时,及时调用装载机进行牵引,或者联系车辆修理部门用专门牵引车进行牵引。 (4)组织人员配合交警部门,疏散车辆绕道行驶。 (5)办公室实行24小时值班制度,了解掌握事故现场情况,及时向有关部门汇报。(6)妥善处理事故的善后工作,尽快组织恢复正常生产生活。 (7)呈报事故调查报告。 七、临时交通设施设置示意图 八、封闭交通分流示意图 3
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
