收藏 分销(赏)

电梯井架体施工方案.doc

上传人:a199****6536 文档编号:3979243 上传时间:2024-07-24 格式:DOC 页数:8 大小:51.04KB 下载积分:6 金币
下载 相关 举报
电梯井架体施工方案.doc_第1页
第1页 / 共8页
电梯井架体施工方案.doc_第2页
第2页 / 共8页


点击查看更多>>
资源描述

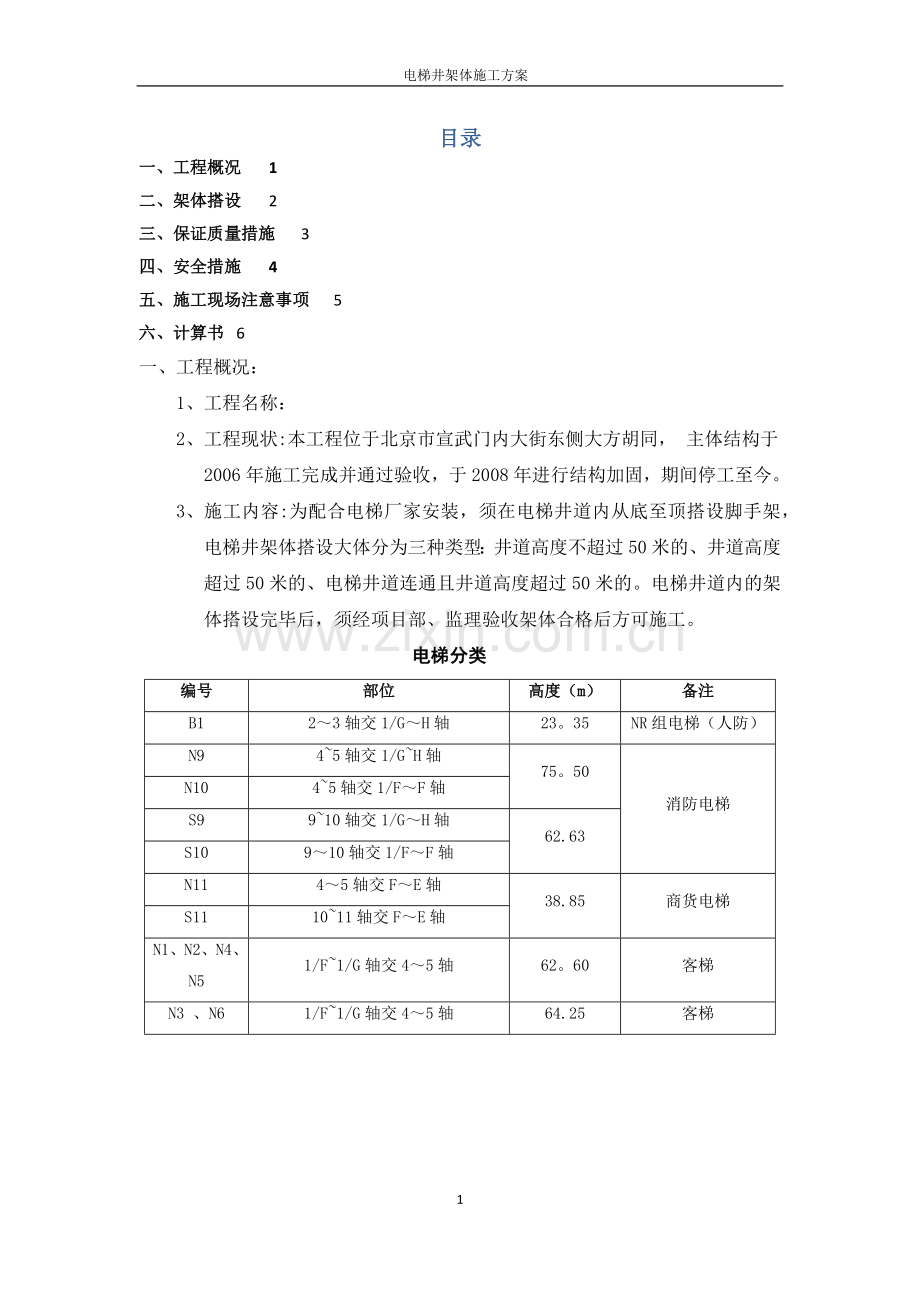

电梯井架体施工方案 目录 一、工程概况 1 二、架体搭设 2 三、保证质量措施 3 四、安全措施 4 五、施工现场注意事项 5 六、计算书 6 一、 工程概况: 1、 工程名称: 2、 工程现状:本工程位于北京市宣武门内大街东侧大方胡同, 主体结构于2006年施工完成并通过验收,于2008年进行结构加固,期间停工至今。 3、 施工内容:为配合电梯厂家安装,须在电梯井道内从底至顶搭设脚手架,电梯井架体搭设大体分为三种类型:井道高度不超过50米的、井道高度超过50米的、电梯井道连通且井道高度超过50米的。电梯井道内的架体搭设完毕后,须经项目部、监理验收架体合格后方可施工。 电梯分类 编号 部位 高度(m) 备注 B1 2~3轴交1/G~H轴 23。35 NR组电梯(人防) N9 4~5轴交1/G~H轴 75。50 消防电梯 N10 4~5轴交1/F~F轴 S9 9~10轴交1/G~H轴 62.63 S10 9~10轴交1/F~F轴 N11 4~5轴交F~E轴 38.85 商货电梯 S11 10~11轴交F~E轴 N1、N2、N4、 N5 1/F~1/G轴交4~5轴 62。60 客梯 N3 、N6 1/F~1/G轴交4~5轴 64.25 客梯 S1、S2、S3、S4、S5、S6 1/F~1/G轴交10~11轴 62。60 客梯 二、 架体搭设 1、 脚手架搭设采用扣件式脚手架 ①.井道高度不超过50米的:搭设B1#时,立杆、横杆均采用Ф48*3.5mm扣件式脚手架。B1#电梯井道内净高23。35m,架体从地下四层电梯基坑底开始搭设至顶板,步距1。5m,横距1.15m,纵距0.95m。架体的横杆搭设时须避开厅门口地平面下方300mm以外,如果横杆步距在此范围内,须上下进行调整。每步横杆均与原混凝土墙体之间相互垂直方向顶紧,每步交错设置。具体搭设方法见下图: 搭设N11#、S11#电梯井道内架体时,立杆、横杆均采用Ф48*3。5mm扣件式脚手架。N11#、S11#电梯井道内净高38。85m,架体从地下四层电梯基坑开始搭设至顶板,步距1。5m,横距1.175m,纵距1.250m.架体的横杆搭设时须避开厅门口地平面下方300mm的范围,如果横杆步距在此范围内,需进行上下调整避开此范围。每步横杆均与原混凝土墙体之间相互垂直方向顶紧,每步交错设置。具体搭设方法见下图: ②.井道高度超过50米的:搭设N9#、S9#、N10#、S10#电梯井道内架体时,立杆、横杆均采用Ф48*3。5mm扣件式脚手架。S9#、S10#电梯井道内净高62。63m,N9#、N10#电梯井道内净高75.50m,架体从地下四层电梯基坑底开始搭设至顶层,步距1。5m,横距1.50m,纵距1。55m,架体的横杆搭设时须避开厅门口地平面下方300mm的范围,如果横杆在此范围内,需进行上下调整。每步横杆均与原混凝土墙体之间相互垂直方向顶紧,每步交错设置。当架体搭设高度在50m时进行一次卸荷,卸荷的架体与原架体断开,利用钢丝绳Ф15.5mm,由原墙体上的螺栓孔穿过拉住架体每根立杆底部第一排钢管的交接点。卸荷的高度不超过30m,具体搭设方法见下图: ③.电梯井道连通且井道高度超过50米的:搭设N1#~N6#、S1#~S6#电梯井道内架体时,立杆、横杆均采用Ф48*3。5mm扣件式脚手架.N1、2、4、5#电梯井道内净高62.60m,N3、6#电梯井道内净高64.25m,S1~6#电梯井道内净高62。6m,架体从地下四层电梯基坑底开始搭设至顶板,步距1。5m,横距1.44m,纵距1.5m。架体的横杆搭设时须避开厅门口地平面下方300mm的范围内,如果横杆步距在此范围内,需进行上下调整.每步横杆均与原混凝土墙体之间相互垂直方向顶紧,每部交错设置。当架体搭设高度超过50m时进行卸荷,卸荷的架体与原架体之间断开,利用钢丝绳Ф15.5mm,由原墙体上的螺栓孔穿过拉住架体每根立杆底部第一排钢管的交接点.架体搭设高度超过50m时,从50m开始卸荷的高度不超过30m,具体搭设平面布置见下图: 8 2、要求措施 ①.剪刀撑:架体四面由底至顶连续设置;剪刀撑采用Ф48*3。5mm钢管,与水平面的倾斜角度为45°~60°,以保证架体的整体性。 ②.防护:作业层下方每隔10m设置水平安全网. ③.钢管与钢管之间采用直角扣件,旋转扣件连接。立杆底部设置通常脚手板200*50,架体超过30m时加设槽钢或底托. 三、 保证质量措施 1、 质量保证体系 电梯井道架体搭设施工管理小组负责人列表 职务 姓名 总工程师 陈继云 生产经理 杨立保 土建工程师 何平 质检员 韩江红 土建工长 李建良 土建技术 杨春光 试验员 郭辉 测量放线员 曲世宾 2、 质量组织保证措施 根据质量组织保证体系图,建立岗位责任制和质量监督机制,明确分工职责,落实施工质量控制责任,各岗位各行其责。 3、 拟投入的人员和材料: 由于施工所用钢管受电梯井道尺寸的限制,现场搭设架体体系采用钢管的规格为:1m、2.2m、2.5m、2。8m、3m、4m 、5m、6m、。 四、 安全措施: 1、 凡在坠落高度1.8m以上,有可能坠落的高处进行作业,均称高处作业. ① .高处作业人员要身穿紧口工作服,脚穿防滑鞋,头戴安全帽,腰系安全带。 ② 。高处暂不用的工具,应装入工具袋,随用随拿,用不着的工具和拆下的材料应采用系绳溜放到地面,不得向下抛掷,应及时清理运至指定地点。 ③ 。空处作业平台四周要有高1。2m的防护栏杆,栏杆外挂密目安全网,底部周铺180mm高挡脚板,平台板为50mm厚木跳板,平台设梯子,供作业人员上、下梯子要与平台骨架固定牢固。 2、 三宝指安全帽、安全带和安全网。 ① 。凡进入施工现场人员必须戴好安全帽,系好安全带。 ② .高空作业人员,无可靠安全防护时,必须系好安全带,安全带应高挂低用,不准将绳打结使用。 ③ 。临边作业周转应搭设防护栏杆,外挂密目网封闭. 3、 作业人员必须经过培训,取证之后方可作业,无证人员禁止上岗操作。 4、 施工现场职工对操作不安全或违章作业得指令有权拒绝施工。 5、 工人必须严格执行操作规程,不得违章作业不得冒险蛮干。 6、 操作平台要搭设牢固,要考虑人与设备及临时堆放等因素的影响。 7、 脚手架、井子架、安全网、特殊架子以及机械设备等验收合格后才能使用。 8、 对施工现场各种防护装置、防护设备和安全标志不得随意挪用和拆除。 9、 设置安全防护措施,高空作业设安全网,工人要佩戴安全帽和安全带。 10、 施工范围内加强巡视,发现违章现象及时制止,及时整改。 五、 施工现场注意事项 1、 施工现场禁止酒后作业,禁止带病作业。 2、 施工区、生活区禁止吸烟,到指定地点吸烟。 3、 相互传递钢筋等必须递到手里,且拿稳后,方可松手、不得乱扔. 4、 禁止在工地打闹、戏耍。 六、 计算书 取N1#架体进行计算 1、 扣件抗滑移计算 恒荷载: 钢管:77*0.038=2。926KN 扣件:34*0。0135=0.459KN 脚手板:4KN/㎡*1.3*1。2*0。1=0。624KN GK=2.926+0.459+0.624=4.009KN 恒荷载由横杆通过扣件将荷载传给立杆。 施工均布活荷载标准值: R=1。2*GK+1。4*Q=1.2*4.009+1。4*4。68=11。363KN<Rc=16KN(每个节点处两个扣件,单个扣件抗滑移为8KN) 所以:扣件抗滑移承载力满足要求. 2、 小横杆计算 取悬挑端距离较远的B1#电梯做计算 小横杆自重标准值: q1=0.0384KN/m 脚手板荷载标准值: q2=0。35*1。15=0。4KN/m 施工活荷载: q3=2*1。5=3KN/m q=1。2(q1+q2)+1。4q3=1。2*(0.0384+0。4)+1。4*4.5=6。83KN/m M=1/2qa2=1/2*6。83*0。52=0。853KN/m &=M/W=0。853*106/4.49*103 =189.97N/mm<【f】=205N/mm² 所以:小横杆强度满足强度要求。 小横杆挠度验算: Q=q1+q2+q3=0。0384+0.4+3=3.43KN/m &=qa4/8EI=3.43*5004/8*2.06*105*107700=1。2<【a/400】=1.25 所以:小横杆挠度满足要求。 3、 钢丝绳计算 本工程计算按照最大荷载处计算,即计算实测拉结交点处立杆与钢丝绳最大角度即最大荷载处,如满足要求则其它处也满足. 钢丝绳考虑拉力,所有竖向力均作用在钢丝绳上,因此计算简图如下: ① .受力计算: 最高点钢丝绳穿墙处距架体中间立杆垂直距离为4m,角度经计算为18°。 N1=4。4159KN 计算得: P1=4.4159KN ② .强度验算: 验算钢丝绳的抗拉强度: 按下式计算:px≤apg/k式中: Px——钢丝绳的计算拉力,本工程取pa=p1=4。4159KN Pg——钢丝绳的破断拉力总和(KN) a——考虑钢丝绳之间荷载不均匀的钢丝绳破断拉力换算系数,取0。85 K-—钢丝绳使用安全系数,取K=6 则应有: Pg≥KPx/a=6*4.4159/0。85=20.78KN 选用6*19绳芯钢丝绳(Ф15。5),Pg=138。5KN>20。78KN 所以:满足要求。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
