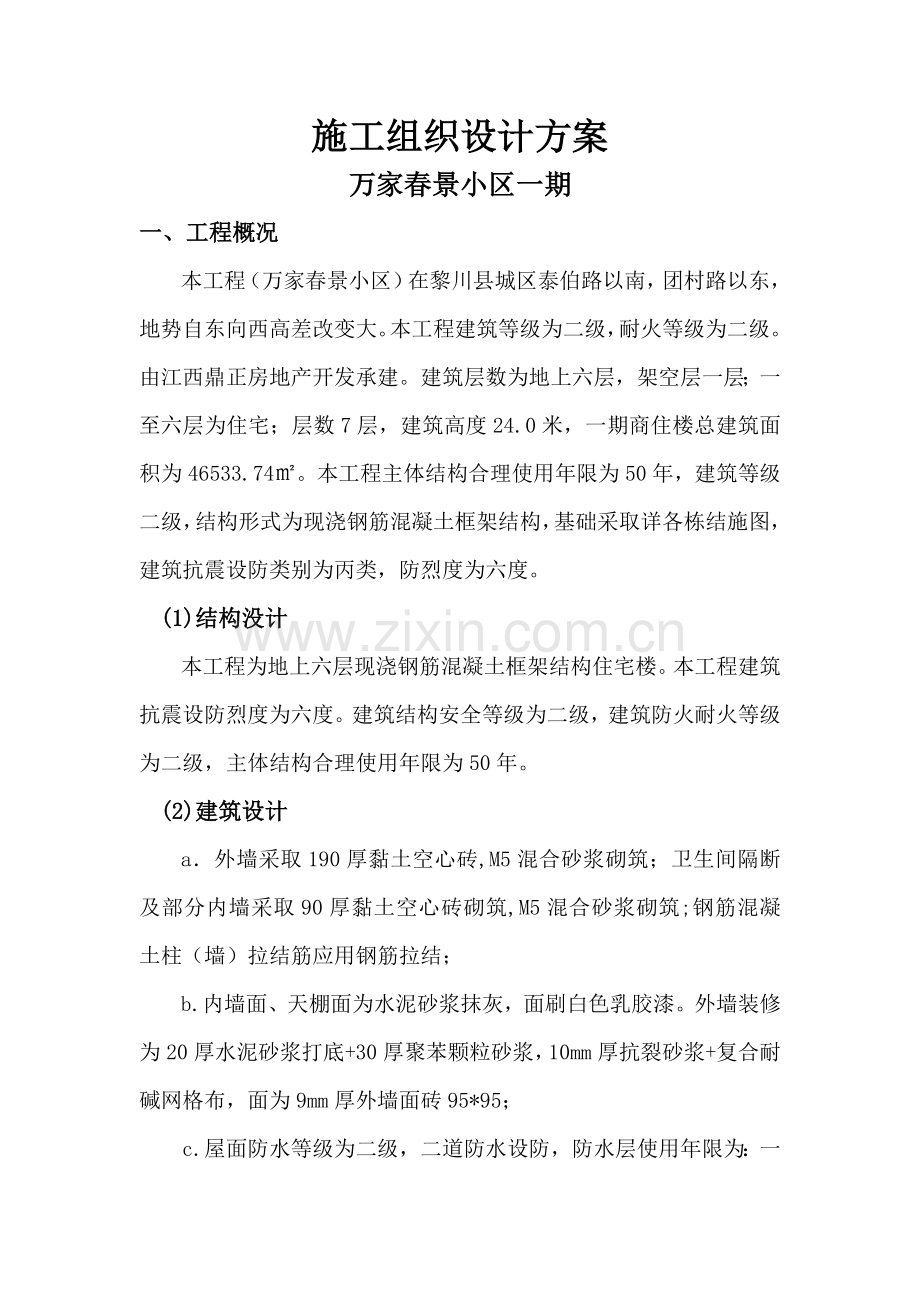

1、施工组织设计方案万家春景小区一期一、工程概况本工程(万家春景小区)在黎川县城区泰伯路以南,团村路以东,地势自东向西高差改变大。本工程建筑等级为二级,耐火等级为二级。由江西鼎正房地产开发承建。建筑层数为地上六层,架空层一层;一至六层为住宅;层数7层,建筑高度24.0米,一期商住楼总建筑面积为46533.74。本工程主体结构合理使用年限为50年,建筑等级二级,结构形式为现浇钢筋混凝土框架结构,基础采取详各栋结施图,建筑抗震设防类别为丙类,防烈度为六度。 (1)结构没计本工程为地上六层现浇钢筋混凝土框架结构住宅楼。本工程建筑抗震设防烈度为六度。建筑结构安全等级为二级,建筑防火耐火等级为二级,主体结构
2、合理使用年限为50年。 (2)建筑设计a外墙采取190厚黏土空心砖,M5混合砂浆砌筑;卫生间隔断及部分内墙采取90厚黏土空心砖砌筑,M5混合砂浆砌筑;钢筋混凝土柱(墙)拉结筋应用钢筋拉结;b.内墙面、天棚面为水泥砂浆抹灰,面刷白色乳胶漆。外墙装修为20厚水泥砂浆打底+30厚聚苯颗粒砂浆,10mm厚抗裂砂浆+复合耐碱网格布,面为9mm厚外墙面砖95*95;c.屋面防水等级为二级,二道防水设防,防水层使用年限为:一道2厚高聚合物水泥复合防水涂料,一道4厚BAC双面自粘橡胶沥青防水卷材,并应选择含有施工资质专业队伍施工。d.外门窗选择一般铝合金门窗,外门窗玻璃采取无色透明中空玻璃,外门窗气密性不低于
3、3级;内门采取木门,门窗型号及数量详见门窗表;e.木门、门套、木扶手等木采取清油打底,调和漆二道面,外门面罩磁漆一道;全部外露铁件均先除锈刷防锈漆一道,后醇酸轻漆打底,醇酸磁漆二道面;凡预埋木砖均应做防腐处理。 (3)民用建筑节能设计 1、不上人平面屋面结构设计为:25厚水泥砂浆保护层+40mm挤塑板+4mm高聚物改性沥青防水卷材+基层处理剂+20mm1:3水泥砂浆找平层+110mm钢筋砼+25mm石灰水泥砂浆;传热系数K=0.714W,D=2.52.5。 2、上人平屋面结构设计为:40mmC20细石防水混凝土+30mm挤塑聚苯乙烯泡沫板+4mmBAC双面自粘橡胶沥青防水卷材+30mm水泥膨胀
4、珍珠岩找坡层+20mm1:3水泥砂浆找平层+100mm钢筋砼+25mm石灰水泥砂浆;传热系数K=0.758W,D=2.532.5. 3、坡屋面结构设计为:12厚波形水泥彩瓦+20mm1:3水泥砂浆卧瓦层+20厚1:3水泥砂浆找平层+40mm挤塑板保温隔热层+4mm高聚物改性沥青防水聚财+15mm1:3水泥砂浆找平层+110mm钢筋砼+25mm石灰水泥砂浆;传热系数K=0.704W,D=2.52.5。 4、砖墙结构设计为:5mm抗裂砂浆+20mm膨胀玻化微珠保温砂浆+25mm石灰水泥砂浆+190mm空心砖;传热系数K=1.22W,D=2.5. 5、框架梁结构设计为:20mm厚石灰水泥砂浆+200
5、mm钢筋砼+20厚聚苯颗粒砂浆;传热系数K=1.4W。 6、钢筋砼柱结构设计为:20厚石灰水泥砂浆+400mm钢筋砼+20厚聚苯颗粒砂浆;传热系数K=1.21W,平均传热系数K=1.24W1.5W。7、外门窗气密性不低于3级;二、施工部属 本工程土建部分施工总程序以下:关键施工指标: 1本工程要坚持先地下后地上标准2任务划分:士建部分由土建施工队负责,给排水、电由专业队负责施工。 3主体结构施工段划分:本工程采取平行法施工,一楼层为一个施工段。 三、施工组织管理机构 本工程将采取项目法施工,项目部设项目经理、项目技术责任人,下设材料部、施工部、技术部、机电部、质安部、经营部、财务部、办公室,施
6、工部下设土建施工组、水电施工组,各部及各组施工责任人由有施工经验专业技术人员担任。项目部组织机构框图: 图1施工组织机构图 四、施工总平面图 依据现场条件,结合工程特点、施工水、电、道路等见总平面图。结构用水泥和钢筋一次备足。 五、施工准备 1开工前技术员、施工员、工长应熟悉图纸,组织技术交底,办一次性洽商,作施工组织设计,提出加工定货单,编施工图预算,作出工料分析。 2进行现场勘察。 3放线前,应会同建设单位、城市计划部门做好建筑红线定位,室内外标高确定工作。 4做好施工临时通行证、临时用电、用水接通工作。 5机具准备工作:(1)垂直运输,采取卷扬机提升井架一部;(2)砼搅拌机二台,砂浆搅拌
7、机二台。 6施工用电 (1)关键机械设备用电(最大负载用电) 卷扬机(jkiA*)井架 一台 7.5KW 砼搅拌机(JCl50) 二台 11KW 砂浆机 二台 8KW 振动器(225) 二台 2.2KW (2)照明 P=10506(2726075)+068)=27939KVA 现场城市供电系统变压器输电量可满足施工用电。 (3)选择导线 采取三相四线制线路 I=KP17Vcos, I=075352610001738075=537A采取BXR铜蕊橡皮线S-IOM 7施工用水(计算省略),采取供水管径50MM镀锌管。 8现场临时设施: 本工程现场仅设置临时值班室及工具、材料并用简易小仓库各一间,总
8、面积约50,当主体工程完成三层时,底层做为材料堆放用。六、关键工程项目施工方法 1基础工程: (1)基础梁施工工艺步骤:放样、安置建筑方位桩及轴线挖土方验槽砼垫层浇灌基础钢筋、柱筋预制安装模板技术复核浇灌砼拆模。 (2)上部结构柱插筋预埋,其长度及锚固方法按三级抗震等级见图1,插筋应按轴线固定在模板上,以防外移。基础梁钢筋接头应采取焊接,接头数量和位置应满足设计要求。 (3)基础粱模板应按轴线进行挂线安装牢靠,并符合设计尺寸及标高要求。 (4)砼浇灌采取连续施工,不留施工缝。 (5)基槽边回填土要分步扎实。 2混凝土结构模板工程 (1)本工程结构关键工程量是现浇钢筋砼。 (2)计划用工 模板工
9、 10255=205工日8=26人 钢筋工 15.20.2=76工日3=25人 砼工 108m3=362=18人 累计人数69人,每层计划工期(含技术间隔两天)为6天。 (3)现浇钢筋砼结构关键施工次序:柱网放样弹线设置标高绑扎柱筋柱筋隐验安装柱模吊直加固安装梁板模板抄平紧固浇水湿润浇灌柱砼绑扎梁板钢筋钢筋隐验浇灌砼养护。 现场砼施工方法:砼采取自拌,所用水泥、石、砂按要求取样送检。砼计量要严格按施工配合比进行,搅拌时间不少于3分钟。 砼振捣采取插入式振动棒,采取“快插慢拔方法。砼板还须使用平板振动器。施工板面砼时,事先搭好跑道,以免踩踏钢筋。 砼采取井架运输。砼浇捣前必需对钢筋、水电预留预埋
10、等进行全而认真复核,做好隐蔽验收统计,并经签字认可后方准浇捣砼。 柱浇筑时,应先浇筑5cm厚比柱砼高一级标号净浆接缝,严格分层浇捣,每浇筑层高度50cm,采取插入式振动器仔细振捣。同时考虑到层高超出2m,在运输过程中不能直接运料,宜采取串筒或溜槽配合下料,以防离析。柱砼浇筑至梁下5cm处留施工缝。 梁板浇筑时沿主梁平行分带进行,浇筑方法用“赶浆法”,即先将梁分层浇筑成阶梯形,当达成板底标高时再和板一起向前浇筑,伴随阶梯形不停延长,梁板砼浇筑逐步向前推进。浇筑板时虚铺厚度略大于估计板厚,用平板振动器垂直于浇筑方向往返振捣,并随时用铁插尺检验砼厚度,并用水平仪常常复核板面标高,振捣完成后在初凝前用
11、铁滚筒往返滚压密实,最终用长木方粗平、木抹压实抹平,待将初凝时,用铁板分几次压实收光。 楼板浇筑通常情况下不留施工缝,如为方便施工需留施工缝应事先取得设计院同意,施工缝留在结构受力较小处,主梁不留施工缝,次梁施工缝留在跨中13范围内,板施工缝留在平行于短边方面,继续施工时,施工缝处应事优异行凿毛清洗处理,然后用高一级砼净浆拉缝后继续浇捣砼。 楼层中不一样标高部位做好木框预设高差。控制好标高筹。 砼要按规范要求留置足量试块,确保每台班不超出lO0取一组试块取样随机从每盘砼中抽取。各栋不一样部位试块分别留置。征对本工程特点,每段砼施工时留设两组拆模试块,在楼层中和梁板砼同条件养护,方便梁板拆模时提
12、供强度参考值。 砼施工完成,要立即养护,并不少于7d,且依据设计要求砼施工完三日内严禁施工下一道工序。 砼工程在整个工程中所占费用百分比较大,施工时要注意原材料控制,以达成良好经济效益。 模板工程:柱模和梁板应尽可能使用定型板或l0mm厚胶合板,两层配置。柱高(至主梁底):架空层为2.4m,一层至六层3.0m。当柱高时,柱中部应留浇灌孔,柱根留清渣口。有梁板模板安装时应先安装主梁,当梁跨度大于等于4M时,底部中部应起拱23模板支撑,全部模板安装均应有足够强度、刚度和稳定性,并符合设计尺寸和标高要求。模板工程拟在现场制作安装,模板采取l8厚夹板。施工时将针对两施工区结构对称性考虑到施工采取区段流
13、水,每一区段层结构完成时间为20d,砼养护l5天即拆模经过下层模板转运至上层模板施工完全可行故按I施工区结构配制两套模板即可。 模板支撑系统采取扣件式钢管架,钢管为 48 X 35型号。对于跨度等于和大于4m梁模板,在其跨中应起拱,起拱值可取跨长02。 模板安装应和钢筋绑扎,水电安装亲密配合,对预埋管线和预埋件,应先在模板对应部位划线作标识,然后将管线预埋件等在模板上加以固定。 板模安装时,要确保其平整度和柱高正确性,模板支撑系统必需有足够稳定性。 砼浇筑前24h应对模板淋水,并用油毡纸或小木板堵缝,以免漏浆。模板拆除应严格按规范要求,并在砼施工时,留置两组试块,同条件养护,作为拆模依据。、砼
14、若未达成强度要求,不得提前拆模。 3钢筋工程: A为确保六度抗震设防,结构柱钢筋生根在桩承台中一直伸入屋顶主梁内,其锚固方法和锚固长度见图3-1。柱和填充墙拉结钢筋预埋,应沿柱竖向每隔50cm设一道直径6mm两根,外露长度应是墙体净长度15,且不短于700mm,预埋钢筋不得以膨胀螺丝来替换; B有梁板钢筋绑扎时,要有一个整体关系,妥善处理三者关系:板、次梁交错处、板钢筋在上,次梁钢筋居中,主梁钢筋在下,当互为主梁时,梁纵筋均不能搭接。双向板筋绑扎应为满扎。 C、负弯矩钢筋应用分布筋绑扎成网片,分布筋间距小于300mm,施工中不得踩倒。 D、钢筋加工、焊接,保护层厚度均应符合设计及施工规范要求,
15、并做好隐蔽验收统计。 4砼工程: A砼采取机械搅拌和机械振捣,不留施工缝,楼板砼虚铺厚度应略大于板厚,用表面振动器或内部振动器振实,并用铁尺检验厚度,振捣完后用木抹子抹平。 B施工中,应派木工和钢筋工、水电工专员值班,观察模板、支架、钢筋及预埋件情况,当发觉有变形、位移时应立即停止浇灌,并应在浇灌砼凝结前修好。认真按施工规范要求做好养护工作,养护至砼强度达成l2Mpa以后,方准在其上来往行人和支模。 C浇灌前应搭好砼运输道,并注意通道回转,浇灌方向应和小斗车走行向相反,按要求认真留置砼试块。 5屋面防水 在做屋面防水层之前,应先将表面砂浆留渣清理洁净,凹处用水泥砂浆找平,雨水斗处应比屋面低l0
16、20mm,以确保防水层铺贴后不积水。 铺卷材时,遇卫生间管道根部处,应用防水涂料和卷材设一道附加层,并包裹管道,距地面离250mm以上,收口用金属箍或铁丝扎实。然后再铺卷材,墙和地面阴角应抹成圆弧半径20mm小圆角。卷材裹到墙上大于250mm,并和墙体粘结牢靠。露天部分应撒一层绿豆砂保护层。全部卷材防水细部结构应符合设计要求和规范要求。 6砖砌体工程: 砖强度除应满足设计要求外,砖在运至工地应用砖夹卸车并堆放整齐,避免损坏其外观尺寸,又有促进现场文明施工。 砖、砂浆强度必需符合设计要求,严禁使用经验配合比,配制砌筑砂浆宜选择325#水泥,砂浆应含有良好和易性。配置用砂含泥量不应超出规范值,并应
17、采取机械集中搅拌,确保其强度和均匀度。 墙体拉结筋必需按设计要求留置好结构柱,留置好马牙搓,拉结筋末端应有90弯钩。 组砌方法要适当,砌块墙体应上下错缝,内外搭砌。砌筑用砌块应提前一天湿水。采取工字缝砌筑方案。施工时,墙体转角和交接处应同时砌筑,对不能同时砌筑而又必需留置临时间断处,应砌成斜搓,斜搓长度不应小于高度23,如留斜搓确有困难,也可留直搓,但必需留阳搓,并加设拉结筋,且符合相关要求。砌体最上一皮砖及集中受力点下面,应用丁砌层砌筑。砌筑时,严禁断砖集中使用,砌墙砂浆强度等级必需符合设计要求。 砌筑砂浆应随拌随使用,水泥砂浆必需在3h之内用完,混合砂浆必需在4h内用完,不得使用过夜砂浆。
18、 7楼地面工程: 本工程各功效房间楼地面做法“室内装修表” 1作业条件 (1)水泥砂浆地面施工前应弹好+50cm水平标高线。 (2)室内门框和楼地面预埋件等项目均应施工完成并办好检验手续。 (3)多种立管和套管、孔洞边位置应用细石混凝土灌好修严。 (4)有垫层地面应做好垫层,地漏处找好泛水及标高。 2、操作工艺 (1)基层清理:地面基层,地墙相交墙面,踢脚板处粘杂和清理洁净,影响面层厚度凸出部位应剔除平整。 (2)洒水润湿:在施工前一天洒水润湿基层。 (3)抹踢脚板:有墙面抹灰层踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层只抹面层砂浆。 a踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标
19、高线向下量尺至踢脚板标高,拉通线确定底灰厚度,套方,贴灰饼,抹l:3水泥砂浆,刮板刮平,搓平整,扫毛浇水养护。 b踢脚板抹面层砂浆:底层砂浆抹好,硬人后,拉线贴靠尺板,抹1:2水泥砂浆,抹子压抹上灰后用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角、踢脚板上口,用角抹子溜直压光。 8装饰工程 1内外装修次序自上而下进行,内装修关键施工工序为放线立门窗口冲筋门窗口塞缝水电管线安装打底抹灰清理地面基层贴灰饼楼地面抹灰养护安装门窗扇油漆涂料安装玻璃小五金灯具安装。木门窗安装前要刷好防腐油。 2铝合金推拉窗下框滑道两端,应开槽lOmm向外排水,空心砖墙体须设置lOOmm厚C20素砼窗台,铝合金窗框应固
20、定在实体砌块上。窗框和墙内外交接处及型材接缝处均应打好密封胶。推拉窗扇框宜居墙中安装,框边距内墙面大于20mm。 3木门口应用l:3水泥砂浆塞缝,楼地面施工前应做好清理,并浇水湿润,以防地面空鼓,地面完后,要浇水养护,预防过早上人。 4外挑檐、窗台下、楼梯段均要做好滴水线。 9轴线、标高、垂直度引测控制、沉降观察 建筑物四个大角和轴线和水平标高线、控制桩,并保护好,作为每层放线、抄平依据,每层各条轴线和水平标高均由控制桩上引,并用钢尺实量其距离,校正后再开始该层工序施工。在每层框架柱预留钢筋离楼地面以上05m处设标高线,以控制结构层高度。当填充墙砌至窗台下时再弹出墨线,作为地面抹灰或室内装修依
21、据。 按设计图纸要求,沉降观察点位置详见一层柱网结施平面图,沉降观察要求,依据建筑变形测量规程JGJT897。认真做好沉降观察统计,并保护好观察点,以免观察失效。 七、质量技术方法 施工前做好技术交底,并认真检验实施情况,做好钢筋,模板和轴线,标高等预验工作。 认真做好砼在搅拌和浇灌过程中检验,实施作业跟班监督,尤其要控制砼组成材料质量和用量,和楼板浇灌厚度,并预防施工踩筋现象。 作好试块制作和管理,试块必需在浇灌地点制作,并按规范要求留足试块,并要有专员负责。 要检验框架结构填充墙柱结筋设置位置,数量、长度、严禁使门膨胀螺丝固定焊接。 装饰工程严禁使用黄士,石灰应淋制陈伏l520天后使用。
22、做好成品保护,在装饰时应在门口车轴高度钉l5cm宽铁皮或旧轮胎保护,当墙面有涂料106时,在踢脚线上用胶纸粘贴,以防污染。 楼地面基层清理,应用水磨机磨沈或用铁丝刷清洗洁净。 八、安全生产有效方法 81安全管理制度 811安全生产责任制 建立、健全各级各部门安全生产责任制,责任落实到人。各项经济承包有明确安全指标和包含奖惩措施在内确保方法。总、分包之间必需签署安全生产协议书 812新进企业工人须进行企业、项目和班组三级教育 工人变换工种,须进新工种安全技术教育。 工人应掌据本工种操作技能,熟悉本工种安令技术操作规程。 认真建立“职员劳动保护统计卡”,立即做好统计 813分部分项工程安全技术交底
23、 进行全方面针对性安全技术交底,受交底者推行签字手续。 814特种作业持证上岗 特种作业人员必需经培训考试合格持证上岗,操作证必需按期复审,不得超期使用,名册齐全。 815安全检验 必需建立定时安全检验制度。有时间、有要求,明确关键部位、危险岗位。安全检验有统计。对查出隐患应立即整改,做到定人、定时间、定方法。塔吊、井架和脚手架,认真做好验收合格挂牌制度(即“四验收”)。 816班组“三上岗、一讲评”活动 班组在班前须进行上岗交底、上岗检验、上岗统计“三上岗和每七天一次“一讲评”安全活动。对班组安全活动,要有考评方法。 817遵章守纪、佩戴标识 严禁违章指挥、违章作业。 各类施工人员佩戴识别卡
24、进入工地。 施工管理人员和各类操作工人要戴不一样颜色安全帽,以示区分: 施工管理人员戴黄色安全帽; 生产班组人员戴白色安全帽; 机械操作人员戴蓝色安全帽; 818工伤事故处理 建立事故档案,按调查分析规则、要求进行处理汇报,认真做好“三不放过工作。 819“五牌一图”和安全标牌 施工现场必需有“五牌一图”:即(1)施工单位及工地名称牌:(2)安全生产六大纪律宣传牌;(3)防火须知牌;(4)安全无重大事故计数牌;(5)工地关键管理人员名单牌;(6)施工总平面图。图牌应规格统一,字迹端正,表示明确。 施工工地必需有安全生产宣传牌。在关键施工部位、作业点、危险区、关键通道口全部必需挂有安全宣传口号或
25、安全警告牌。 82脚手架 821材质 8211钢管、承力架、扣件、螺栓质量应符合规范及工法要求。 8212不准使用锈蚀、弯瘪、滑牙和有裂缝金属杆件。 8213不准使用枯脆、单径、破损散边竹片篱笆。 8214不准使用锈蚀铁丝作拉结和绑扎辅料。 822纵距、横距和步距 8221脚手架横向距不得大于l2m;满堂脚手架不得大于l8m。 8222脚手架小横杆里端距离墙丽不得大于l Ocm(特殊结构例外),外端挑出应大于25cm。 8223阴、阳墙角处立柱距墙尽端不得大于30cm。 823软硬拉结 8231各类拉结、支撑点应符合规范要求。 8232软拉结应双股并联,不得拉结在窗框、水落管和锈蚀金属预埋件上
26、。 8233设置预埋硬拉结处,混凝土强度应达成设计标准。 824竹篱笆、栏杆 8241施工操作层必需满铺篱笆,四角绑扎牢靠。8242铺设竹笆层时,应设置40cm踢脚笆、围护笆或不低于1m小眼安全网。 825登高设施8251斜道(直上、之字形):走人斜道坡度不得大于l3,运料斜道坡度不得大于l4。并应铺设特殊竹笆(竹黄一律向上)或加设防滑方法。 8252斜道应设置大于34平台。 8253斜道纵向外侧及横向两终端应设置剪力撑。 8254登高挂梯不得设置在脚手架通道中间。 8255登高挂梯架子纵向外侧应设置剪力撑。 8256斜道坡度两侧应设两道防护栏杆。 8257斜道平台、登高平台临边应设竹笆防护,
27、不得采取40cm踢脚笆或安全网。 826验收 8261脚手架应有分部、分段按施一:进度书面验收汇报。 8262多种脚手架应在验收合格后挂牌使用。 8263扣件扭力矩应按规范要求测试,抽点验收。 83“三宝”“四口”安全保护方法 831安全帽 8311安全帽必需经相关部门检验合格后方能使用。 8312正确使用安全帽并扣好帽带。 8313不准把安全帽抛、扔或坐、垫。 8314不准使用缺衬、缺带及破损安全帽。 832安全带 8321安全带须经相关部门检验合格方能使用。 8322安全带使用两年后,必需按要求抽验一次,对抽验不合格,必需更换安全绳后才能使用。 8323安全带应储存在干燥、通风仓库内,不准
28、接触高温、明火、强碱酸或尖锐坚硬物体。 8324安全带应高挂低用,不准将绳打结使用。 8325安全带上多种部件不得任意拆除。更换新绳时要注意加绳套。 833安全网 8331从二层楼面起设安全网,临已建厂房设安全挑网。 8332网绳不破损并生根牢靠、绷紧、圈牢、拼接严密。 8333网宽大于26m,里口离墙不得大于15cm,外高内低,每隔3m设支撑,角度为45。 8334立网随施工层提升,网高出施工层1m以上。网下口和墙生根牢靠,离墙小于l5cm。网之间拼接严密,空隙小于10cm。 834预留洞口 8341边长或盲径在2025cm洞口,可利用混凝土板内钢筋或固定盖板防护。 834.2 60150c
29、m洞口,可用混凝士板内钢筋贯空洞径,组成防护网,网格大于20cm,要另外加密。 8343 150cm以上洞口,四面应设护栏,洞口下张安全网,按栏高1m设两道水平杆。 8344预制构件洞口(包含缺件临时形成洞口),参考上述要求防护或架设脚手板、满铺竹笆,固定防护。 835楼梯口 8351分层施工楼梯口应装临时护栏。 8352梯段边设临时防护栏杆(用钢管或毛竹)。 8353顶层楼梯口应随施工安装正式栏杆或临时护栏。 836底层通道口及楼层外防周防护 固定出入通道应搭设防护棚,棚宽大于道口。 84施工用电 841支线架设 8411配电箱电缆线应有套管,电线进出不混乱。大容量电箱上进行加滴水弯。 84
30、12支线绝缘好,无老化、破损和漏电。 8413支线应沿墙或电杆架空敷设,并用绝缘子固定。 8414过道电线可采取硬质护套管埋地并作标识。 8415室外支线应用橡皮线架空,接头不受拉力并符合绝缘要求。 842现场照明 8421-通常场所采取220V电压。危险、潮湿场所和金属容器内照明及手持照明灯具,应采取符合要求安全电压。 8422照明导线应用绝缘子固定。严禁使用花线或塑料胶质线。导线不得随地拖拉或绑在脚手架上。 8423照明灯具金属外壳必需接地或接零。单相回路内照明开关箱必需装设漏电保护器。 8424室外照明灯具距地面不得低于3m;室内距地面不得低于24m。碘钨灯固定架设,要确保安全。钠、铊等
31、金属卤化物灯具安装高度宜在5m以上。灯线不得靠近灯具表面。 843架空线 8431架空线必需设在专用电杆(水泥杆、木杆)上,严禁架设在树或脚手架上。 8432架空线应装设横担和绝缘子,其规格、线间距离、档距等应符合架空线路要求,其电杆板线离地25m以上应加绝缘子。 8433架空线通常应离地4m以上,机动车道为6m以上。 844电箱(配电箱、开关箱) 8441电箱应有门、锁、色标和统一编号。 8442电箱内开关电器必需完整无损,接线正确。各类接触装置灵敏可靠,绝缘良好。无积灰、杂物,箱体不得歪斜。 8443电箱安装高度和绝缘材料等均应符合要求。 8444电箱内应设置漏电保护器,选择合理额定漏电动
32、作电流进行分极配合。 8445配电箱应设总熔丝、分熔丝、分开关。零排地排齐全。动力和照明分别设置。 8446配电箱开关电器应和配电线或开关箱一一对应配合,作分路设置,以确保专路专控;总开关电器和分路开关电器额定值、动作整定值相适应。熔丝应和用电设备实际负荷相匹配。 8447金属外壳电箱应作接地或接零保护。 8448开关箱和用电设备实施一机一闸一保险。 8449同一移动开关箱严禁配有380V和220V两种电压等级。 845接地接零 8451接地体可用角钢、圆钢或钢管,但不得用螺纹钢,其截面大于48m,一组2根接地体之间间距大于25m,入土深度大于2m,接地电阻应符合要求。 8452橡皮线中黑色或
33、绿黄双色线作为接地线。和电气设备相连接接地或接零线截面最小不能低于25m多股芯线;手持式民用电设备应采取大于l5 m多股铜芯线。 8453电杆转角杆、终端杆及总箱、分配电箱必需有反复接地。 846变配电装置 8461配电间面积大于3m3m,单列配电柜(板)通道;正面大于15m,侧面大于1m,后面大于08m;双列配电柜正面大于2m。 8462配电间必需符合“四防一通要求 8463变配电间应配有安全防护用具和消防器材,并有各类警告标牌。开关应有编号及用途标志。保持室内清洁无杂物。 85垂直运输施工 851三保险(吊钩、绳筒、断绳)、五限位(吊钩高度、变幅、前后行走、起重力矩、驾驶室升降)必需齐全、
34、灵敏、可靠。 852驾驶、指挥人员必需持有效证件上岗。 853井架基础及建筑物拉结必需进行验收,确保符合要求。 854各类索具要配套齐全、使用合理,严格掌握报废更新标准。 855井架和输电线路(垂直、水平方向)应按要求保持距离,并有效防护方法。 856井架安装完成应组织验收签证,合格后挂上设备技术性能牌,合格验印牌、上岗人员牌方可使用。 86中小型机具 861搅拌机及砂浆机 8611必需搭设防雨操作棚,机体安装坚实平稳。 8612各类离合器、制动器、钢丝绳、防护罩必需安全可靠有效。 8613操作人员应持证上岗操作。 8614必需有良好单独接地,接地电阻应符合要求。 8615搅拌机操作杆必需装有
35、保险装置,进料斗应有挂钩及链。 8616搅拌机拉铲必需使用安全电压。 8617砂浆机筒体防护栅齐全,出料应配置圆盘式手转盘。 862木工平(压)刨 8621外露传动部位必需装有防护装置。 8622刨面必需有靠山 8623平刨刀刃处必需设护手防护装置。 8624压刨设有刀口防回弹装置。 8625必需单独接地或接零保护,并安装漏电保护器。 863木工圆锯 8631传动部位必需有可靠防护罩和安全防护挡板及月牙罩。 8632圆锯要设松口刀(分料器)。 8633操作必需使用单向电动开关。 8634要有良好接地保护,并安装漏电保护器。 864手持电动机具 8641必需单独安装漏电保护器。 8642防护罩壳
36、齐全有效。 8643外壳必需有效接地或接零。 86,44橡皮电线不得破损。 865电焊机 8651有可靠防雨方法。 8652一、二次线(电源、龙头)接线处应有齐全防护罩,二次线应使用线鼻子。 8653有良好接地或接零保护。 8654配线不得乱拉乱搭,焊把绝缘良好。 866乙炔发生器 8661距明火距离应大于lOm。 8662必需装有回火预防器。 8663应有保险链、防爆膜,保险装置必需灵敏可靠,使用合理。 867气瓶 8671各类气瓶应有显著色标和防震圈,并不得在露天曝晒。 8672乙炔气瓶和氧气瓶距离应大于5m。 8673乙炔气瓶在使用时必需装回火预防器。 8674皮管应用夹头紧固。 867
37、5操作人员应持有效证上岗操作。 868水泵 8681电源线不得破损。 8682有良好接零保护装置。 8683应单独安装漏电保护器,灵敏可靠。 87防火安全 871工地建立防火责任制,职责明确。按要求设专职防火干部和专职消防员,建立防火档案并正确填写。 872按要求建立义务消防队,有专员负责,订出教育训练计划和管理措施。 873关键部位(危险仓库、油漆间、木库、木工间等)必需建立相关要求,有专员管理,落实责任。按要求设置警告标志,配置对应消防器材。 874建立动用明火审批制,按要求划分等级,明确审批手续,并有监护方法。 875般建筑各楼层、非关键仓库及宿舍,明确用火审批手续,并有监护方法。 87
38、6焊割作业应严格实施“十不烧”及压力容器使用要求。 877危险品押运人员、仓库管理人员和特殊工种必需经培训和审证,做到持有效证件上岗。九材料节省方法 基础所挖出余土,应全部外运,以免二次清运。 模板应尽可能使用定型板,提升固转次数,节省木材。 砼、砂浆应严格按施工配合比投料搅拌,并做好落手清回收工作,健全领用手续,以达成节省目标。 钢筋应事优异行施工图抽筋配料,再进行科学断料拼盘及节省钢筋。 全部材料进场应做好堆放整齐,现场预防车辆碾压并立即整理,水泥库存应有防潮方法,珍贵物品应入库专员保管,以免损失。十、劳动组织配置表施工阶段工种每班定员班制配置人数备注主体施工阶段泥工2040其中一个班组为
39、砌体班组钢筋工3060木工4080架子工3060水电工2040普工2040电焊工装修阶段抹灰工油漆工负责外墙涂料及内装修油漆铝合金窗负责铝合金窗安装木工负责胶合板门土工负责楼地面等工程泥工泥水工电工架子工普工十一、关键机械设备计划 多种机械和设备应择优使用,并要求企业机电部门及机械企业立即投入,立即保养,保修。要工程将使用内篮式井架,可确保主体及装修阶段垂真运输;一台JZC350砼搅拌机可满足现场砼拌制,一台HJ一20砂浆搅拌机可满足现场砌砖、粉刷砂浆需求;钢筋加工将投入一台钢筋切断机、一台钢筋弯曲机、一台卷扬冷拉机;施工用水设一台高压水泵。详见关键施工机械计划表。关键施工机械情况表序号机械设备名称型号台数功率(KW)1物料提升机SCD2007.52混凝土搅拌机JZC3507.53砂浆搅拌机HJ-20064钢筋切断机GQL325.55卷扬冷拉机JJM-376钢筋弯曲机GWB4037电焊机AX300208高压水泵2GC-3109平板振动器B-112.210插入式振动器ZX504.411镝灯3.512碘钨灯2
