收藏 分销(赏)

建筑施工复习资料汇总样本.doc

上传人:a199****6536 文档编号:3658544 上传时间:2024-07-12 格式:DOC 页数:32 大小:184.54KB
下载 相关 举报
建筑施工复习资料汇总样本.doc_第1页
第1页 / 共32页
建筑施工复习资料汇总样本.doc_第2页
第2页 / 共32页
建筑施工复习资料汇总样本.doc_第3页
第3页 / 共32页
建筑施工复习资料汇总样本.doc_第4页
第4页 / 共32页
建筑施工复习资料汇总样本.doc_第5页
第5页 / 共32页
点击查看更多>>
资源描述

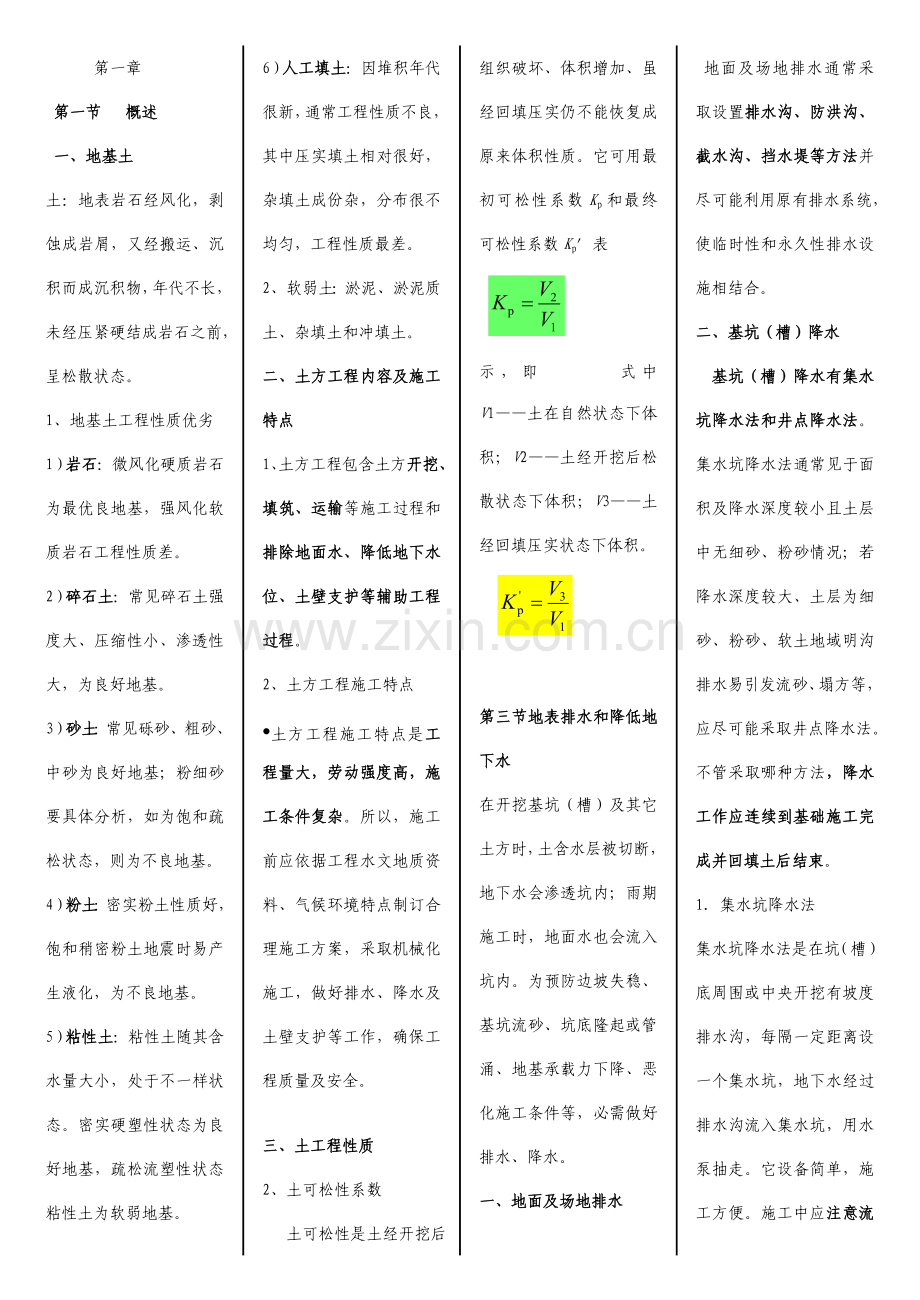

1、第一章 第一节 概述 一、地基土土:地表岩石经风化,剥蚀成岩屑,又经搬运、沉积而成沉积物,年代不长,未经压紧硬结成岩石之前,呈松散状态。1、地基土工程性质优劣1)岩石:微风化硬质岩石为最优良地基,强风化软质岩石工程性质差。2)碎石土:常见碎石土强度大、压缩性小、渗透性大,为良好地基。3)砂土:常见砾砂、粗砂、中砂为良好地基;粉细砂要具体分析,如为饱和疏松状态,则为不良地基。4)粉土:密实粉土性质好,饱和稍密粉土地震时易产生液化,为不良地基。5)粘性土:粘性土随其含水量大小,处于不一样状态。密实硬塑性状态为良好地基,疏松流塑性状态粘性土为软弱地基。6)人工填土:因堆积年代很新,通常工程性质不良,

2、其中压实填土相对很好,杂填土成份杂,分布很不均匀,工程性质最差。2、软弱土:淤泥、淤泥质土、杂填土和冲填土。二、土方工程内容及施工特点1、土方工程包含土方开挖、填筑、运输等施工过程和排除地面水、降低地下水位、土壁支护等辅助工程过程。2、土方工程施工特点 土方工程施工特点是工程量大,劳动强度高,施工条件复杂。所以,施工前应依据工程水文地质资料、气候环境特点制订合理施工方案,采取机械化施工,做好排水、降水及土壁支护等工作,确保工程质量及安全。三、土工程性质2、土可松性系数 土可松性是土经开挖后组织破坏、体积增加、虽经回填压实仍不能恢复成原来体积性质。它可用最初可松性系数Kp和最终可松性系数Kp表示

3、,即式中 V1土在自然状态下体积;V2土经开挖后松散状态下体积;V3土经回填压实状态下体积。 第三节地表排水和降低地下水在开挖基坑(槽)及其它土方时,土含水层被切断,地下水会渗透坑内;雨期施工时,地面水也会流入坑内。为预防边坡失稳、基坑流砂、坑底隆起或管涌、地基承载力下降、恶化施工条件等,必需做好排水、降水。一、地面及场地排水 地面及场地排水通常采取设置排水沟、防洪沟、截水沟、挡水堤等方法并尽可能利用原有排水系统,使临时性和永久性排水设施相结合。二、基坑(槽)降水 基坑(槽)降水有集水坑降水法和井点降水法。集水坑降水法通常见于面积及降水深度较小且土层中无细砂、粉砂情况;若降水深度较大、土层为细

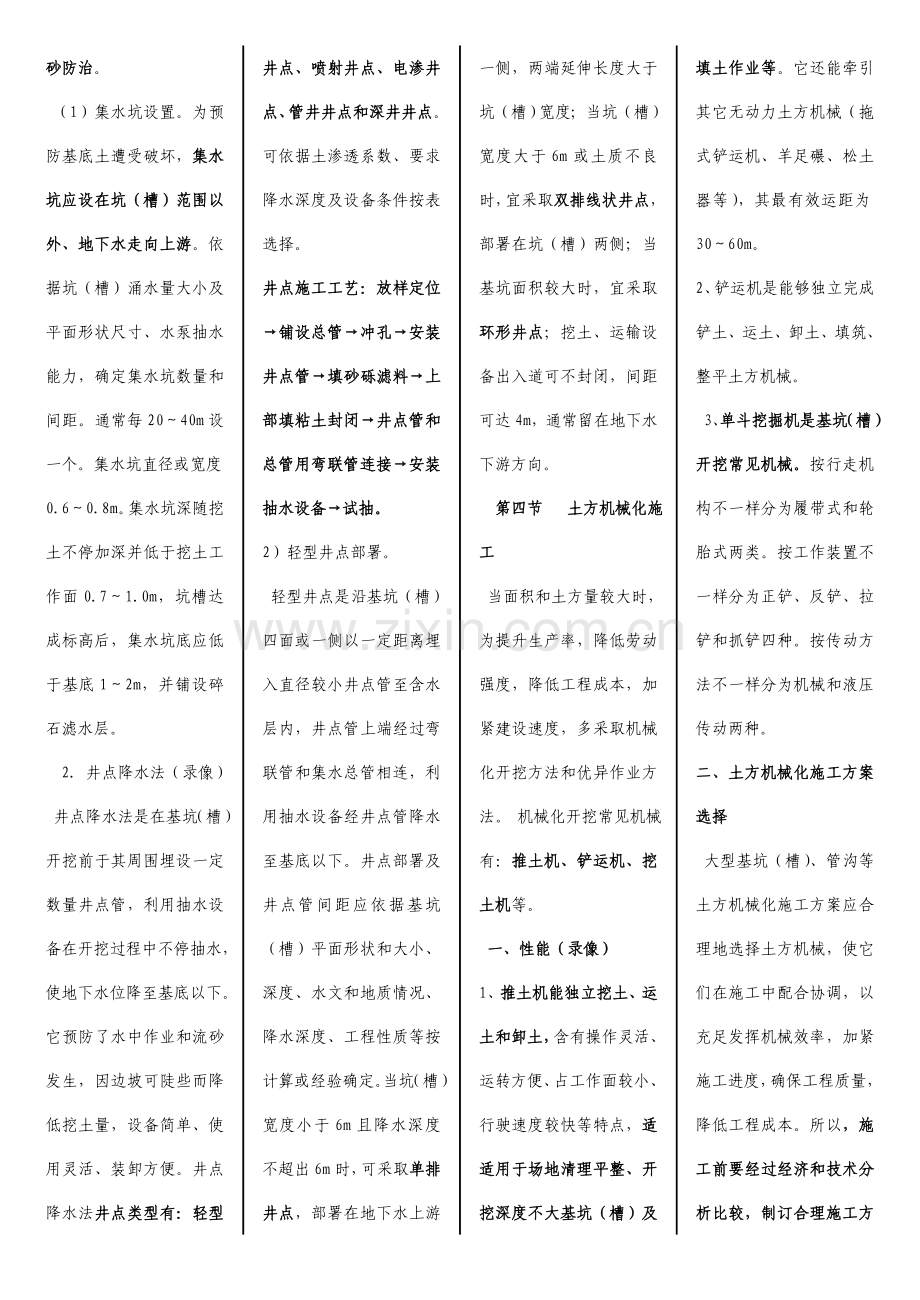

4、砂、粉砂、软土地域明沟排水易引发流砂、塌方等,应尽可能采取井点降水法。不管采取哪种方法,降水工作应连续到基础施工完成并回填土后结束。1. 集水坑降水法集水坑降水法是在坑(槽)底周围或中央开挖有坡度排水沟,每隔一定距离设一个集水坑,地下水经过排水沟流入集水坑,用水泵抽走。它设备简单,施工方便。施工中应注意流砂防治。 (1)集水坑设置。为预防基底土遭受破坏,集水坑应设在坑(槽)范围以外、地下水走向上游。依据坑(槽)涌水量大小及平面形状尺寸、水泵抽水能力,确定集水坑数量和间距。通常每2040m设一个。集水坑直径或宽度0.60.8m。集水坑深随挖土不停加深并低于挖土工作面0.71.0m,坑槽达成标高后

5、,集水坑底应低于基底12m,并铺设碎石滤水层。 2. 井点降水法(录像) 井点降水法是在基坑(槽)开挖前于其周围埋设一定数量井点管,利用抽水设备在开挖过程中不停抽水,使地下水位降至基底以下。它预防了水中作业和流砂发生,因边坡可陡些而降低挖土量,设备简单、使用灵活、装卸方便。井点降水法井点类型有:轻型井点、喷射井点、电渗井点、管井井点和深井井点。可依据土渗透系数、要求降水深度及设备条件按表选择。井点施工工艺:放样定位铺设总管冲孔安装井点管填砂砾滤料上部填粘土封闭井点管和总管用弯联管连接安装抽水设备试抽。2)轻型井点部署。 轻型井点是沿基坑(槽)四面或一侧以一定距离埋入直径较小井点管至含水层内,井

6、点管上端经过弯联管和集水总管相连,利用抽水设备经井点管降水至基底以下。井点部署及井点管间距应依据基坑(槽)平面形状和大小、深度、水文和地质情况、降水深度、工程性质等按计算或经验确定。当坑(槽)宽度小于6m且降水深度不超出6m时,可采取单排井点,部署在地下水上游一侧,两端延伸长度大于坑(槽)宽度;当坑(槽)宽度大于6m或土质不良时,宜采取双排线状井点,部署在坑(槽)两侧;当基坑面积较大时,宜采取环形井点;挖土、运输设备出入道可不封闭,间距可达4m,通常留在地下水下游方向。 第四节 土方机械化施工 当面积和土方量较大时,为提升生产率,降低劳动强度,降低工程成本,加紧建设速度,多采取机械化开挖方法和

7、优异作业方法。 机械化开挖常见机械有:推土机、铲运机、挖土机等。 一、性能(录像)1、推土机能独立挖土、运土和卸土,含有操作灵活、运转方便、占工作面较小、行驶速度较快等特点,适适用于场地清理平整、开挖深度不大基坑(槽)及填土作业等。它还能牵引其它无动力土方机械(拖式铲运机、羊足碾、松土器等),其最有效运距为3060m。2、铲运机是能够独立完成铲土、运土、卸土、填筑、整平土方机械。 3、单斗挖掘机是基坑(槽)开挖常见机械。按行走机构不一样分为履带式和轮胎式两类。按工作装置不一样分为正铲、反铲、拉铲和抓铲四种。按传动方法不一样分为机械和液压传动两种。二、土方机械化施工方案选择 大型基坑(槽)、管沟

8、等土方机械化施工方案应合理地选择土方机械,使它们在施工中配合协调,以充足发挥机械效率,加紧施工进度,确保工程质量,降低工程成本。所以,施工前要经过经济和技术分析比较,制订合理施工方案,指导施工。1制订施工方案依据 制订土方机械化施工方案依据是:工程类型及规模;施工现场工程及水文地质情况;现有机械设备条件;工期要求。2施工方案选择大型基坑施工,可跟据基坑深度、土质、地下水及土方量等情况,采取不一样施工方案。当地下水位低于基坑底部时,能够用正铲挖掘机挖土,自卸汽车运土;当基坑中有地下水时,可先用正铲挖掘机开挖地下水位以上土,再用反铲或拉铲开挖地下水位以下土,用自卸汽车运土。也可配合井点降水疏干基坑

9、中地下水,再用正铲挖掘机开挖。还能够用推土机推土、装载机装土、自卸汽车运土。独立基坑(如厂房柱基等)开挖时,可依据基坑、柱距大小采取单个基坑开挖(柱距较大时)、整条开挖(柱距较小时,各柱基基坑挖通一条宽基槽) 或整片开挖(柱基较密且厂房内设备基础又较多时)等不一样施工方案,选择对应施工机械。开挖管沟常见反铲挖掘机施工,并依据管沟周围情况,采取沟端开挖或沟侧开挖。采取机械挖土时,为了不使地基土遭受破坏,基坑底部预留200300土层,由人工清理整平。3挖掘机和自卸汽车配套计算组织土方机械化施工,必需使主导机械和辅助机械台数相互配套,协调工作。主导机械(如挖掘机)数量,应先依据其生产率和每班完成工作

10、量来考虑由机械故障或其它原所以临时停工等原因,算出所需机械台班数,再依据工期及工作面大小来确定。主导机械数量确定后,按充足发挥其效能标正确定出配套机械数量。 三、机械台班确实定式中Q土方量; p挖掘机生产率,查定额手册; T工期 C天天工作班数; K时间利用系数。(2)自卸汽车配套计算。自卸汽车数量N1应确保挖掘机连续工作, 第二章: 第一节 概述一、概述 桩是指深入土层柱型构件,称基桩,由基桩和连接桩顶承台组成桩基础,简称桩基。若桩身全部埋于土中,承台底面和土体接触,则称为低承台桩基础;若桩身上部露出地面而承台底在地面以上,则称为高承台桩基础,建筑桩基通常为低承台桩基础。桩基础关键作用是将上

11、部结构荷载传输到深部较坚硬、压缩性小土层或岩层 因为桩基础含有承载力高、稳定性好、沉降及差异变形小、沉降稳定快、抗震性能强和能适应多种复杂地质条件等特点而得到广泛使用。二、桩分类1、按成桩有没有挤土效应,分为挤土桩、部分挤土桩及非挤土桩三类。2、按成桩方法分为预制桩和灌注桩两种。预制桩由木桩、混凝土预制桩(RC桩),发展到空心桩(PC桩)、预应力高强混凝土管桩、螺旋形混凝土桩、结节形混凝土桩、钢桩等。沉桩方法有锤击法、振动法、静压法及射水法等。现在中国一般混凝土预制桩截面尺寸可达600mm600mm,预应力高强混凝土管桩最大直径已达1300mm,预制桩沉桩深度可达70m以上。第二节预制桩施工

12、预制桩含有结构坚固耐久、桩身质量易于控制、成桩速度快、承载力高,并能依据需要制成不一样尺寸、不一样形状截面和长度,且不受地下水位影响、不存在泥浆排放问题等特点。伴随沉桩噪音、振动、挤土等综合防护技术发展,尤其是静压设备发展,预制桩仍将是桩基工程中关键桩型之一。一、预制桩制作、运输和堆放 1、预制混凝土实心方桩是常见桩型之一。断面尺寸通常为200mm200mm600mm600mm,单节桩最大长度,依打桩架高度而定。2、如桩长超出单节桩许可长度,则将桩预制成几节,在打桩过程中逐节接长。但应避免桩尖靠近硬持力层或桩尖处于硬持力层中接桩。现在预制桩多由工厂生产。3、现场预制通常采取重正当间隔制作。重合

13、层数依据地面许可荷载和施工条件确定,但不宜超出四层。桩和桩之间应做好隔离层(如油毡、牛皮纸、塑料纸、纸筋灰等)。上层桩或邻桩浇筑,应在下层桩或邻混凝土达成设计强度30以后方可进行。4、预制桩钢筋骨架主筋连接宜采取对焊或电弧焊。预制桩混凝土粗骨料应使用碎石或碎卵石,粒径宜为540mm,混凝土强度等级宜C30,采取机械搅拌,机械振捣,并由桩顶向桩尖连续浇筑捣实,一次完成,制作完后应洒水养护不少于7d。5、混凝土预制桩达成设计强度70后方可起吊,达成设计强度100后方可进行运输。如提前吊运,必需验算合格。桩在起吊和搬运时,吊点应符合设计要求。设计未作要求时,应符合起吊弯矩最小标准。6、桩堆放时,地面

14、必需平稳、坚实;垫木间距应按吊点位置设定;各层垫木应在同一垂直线上;最下层垫木应合适加宽;堆放层数不宜超出四层。不一样规格桩应分别堆放。二、预制桩施工1、打桩工艺 打桩工艺步骤为:场地准备(三通一平和清理地上、地下障碍物) 桩位定位桩架移动就位吊桩和定桩打桩接桩送桩或截桩。 通常利用桩架上卷扬机将桩吊成直立状态送入桩架导杆内,对准桩位中心,缓缓放下插入土中。桩插入时校正其垂直度偏差不超出0.5%。桩就位后,在桩顶安上桩帽,然后放下桩锤轻轻压住桩帽。调整桩锤、桩帽和桩身中心线在同一垂直线上。在桩自重和锤重作用之下,桩向土中沉入一定深度而达成稳定。再一次校正桩垂直度,即可进行施打。2、锤击沉桩(打

15、入法) 锤击沉桩是利用锤下落时瞬时冲击力锤击桩头所产生冲击机械能,克服土体对桩阻力,使其静力平衡状态遭到破坏,造成桩体下沉,达成新静力平衡状态,如此反复地锤击桩头,桩身也就不停地下沉。锤击沉桩是预制桩常见沉桩方法。该法施工速度快,机械化程度高,适应范围广,现场文明程度高,但施工时有挤土、噪声和振动等公害,对城市中心和夜间施工有所限制。1)打桩设备及选择 打桩所用机具设备,关键包含桩锤、桩架及动力装置三部分。(1) 桩锤 其作用是对桩施加冲击力,将桩打入土中。桩锤有落锤、单动汽锤、双动汽锤、柴油打桩锤和 液压锤等。 锤重通常依据地质条件、桩型、桩密集程度、单桩竖向承载力及现有施工条件等确定。也可

16、依据施工经验,参考规范选择桩锤重量。桩锤过重,所需动力设备大,不经济;桩锤过轻,必将加大落距,锤击能量很大部分被桩身吸收,桩不易打入,且桩头轻易被打坏,保护层可能振掉。轻锤高击所产生应力,会使距桩顶1/3桩长范围内微弱处产生水平裂缝,甚至使桩身断裂。所以,宜选择稍重锤,用重锤低击和重锤快击方法效果很好。 (2)动力装置。包含起动桩锤用动力设施,如卷扬机、锅炉、空气压缩机等。(3)垫材。为提升打桩效率和沉桩精度,保护桩锤安全使用和桩顶免遭破损,应在桩顶加设桩帽,并依据桩锤和桩帽类型、桩型、地质条件及施工条件等原因,合理选择垫材。在桩帽上部和桩锤相隔垫材称锤垫,常见橡木、桦木等硬木按纵纹受压使用;

17、也可采取钢索盘绕而成;也可使用层状板及化塑型缓冲垫材;对重型桩锤尚可采取压力箱式或压力弹簧式新型结构锤垫。桩帽下部和桩顶相隔垫材称桩垫。桩垫常见松木横纹拼合板、草垫、麻布片、纸垫等材料。垫材厚度应选择合理。(4)送桩器 打桩通常在基础开挖前进行,通常将桩顶打至地表以下设计标高,此时须借助送桩器送桩。送桩器通常见钢管制成,要求有较高强度和刚度,打入时阻力不能太大,能较轻易地拔出,能将桩锤冲击力有效地传输到桩上。2) 打桩次序 因为打桩对土体挤密作用,使先打桩因受水平推挤而造成偏移和变位,或被垂直挤拔造成浮桩;以后打入桩因土体挤密和产生超孔隙水压力,难以达成设计标高,或造成土体隆起。所以,群桩施打

18、时,为了预防桩基础身和周围建筑物受挤土影响,打桩前应依据桩密集程度、桩规格、长短和桩架移动方便程度来正确选择打桩次序。 (1) 当桩较密集时(桩中心距小于或等于四倍桩边长或桩径),应由中间向两侧对称施打或由中间向四面施打。这么,打桩时土体由中间向两侧或向四面均匀挤压,易于确保施工质量。当桩数较多时,也可分区段施打。(2) 当桩较稀疏时(桩中心距大于四倍桩边长或桩径),可采取上述两种次序,也可采取由一侧向单一方向施打 (即逐排打设)或由两侧同时向中间施打(上图a、b)。逐排打设,桩架单方向移动,打桩效率高,但打桩前进方向一侧不宜有防侧移、防振动建筑物、构筑物、地下管线等,以防被土体挤压破坏。(3

19、)当桩规格、埋深、长度不一样时,宜先大后小,先深后浅,先长后短施打。当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。当桩头高出地面时,桩机宜采取往后退打,不然可采取往前顶打。(4)打桩过程随时注意贯入度(指每打10击桩沉入深度)改变,当贯入度骤减,桩锤有较大回弹时,表明桩尖可能碰到障碍,此时应将锤击落距减小,加紧锤击。如上述现象仍然存在,应停止锤击,研究遇阻原因并进行处理。打桩过程中,如忽然出现桩锤回弹、贯入度突增、锤击时桩弯曲、倾斜、颠动、桩顶破坏加剧等,则表明桩身可能已经破坏。3) 接桩 当施工设备条件对桩限制长度小于桩设计长度时,需采取多节桩段连接而成。多节桩段使垂直承载能力和水平承载

20、能力受其影响,桩贯入阻力也有所增大。影响程度关键取决于接头数量、结构形式和施工质量。规范要求混凝土预制桩接头不宜超出两个,预应力管桩接头数量不宜超出四个。良好接头结构形式,不仅应满足足够强度、刚度及耐腐蚀性要求,而且也应符合制造工艺简单、质量可靠、接头整体性强、含有相同断面和强度、在运输打入过程中不易损坏、现场连接操作简便快速等条件,另外,还应做到接触紧密,以降低锤击能量损耗。 接头连接方法有:焊接法、浆锚法、法兰法三种类型,常见焊接法。(1) 焊接法。焊接法适适用于单桩承载力高、长细比大、桩基密集或须穿过一定厚度较硬土层,沉桩较困难桩。混凝土方桩焊接法接桩节点结构图2-37所表示。上、下节桩

21、对准后,将桩锤降下,压紧桩顶,节点间若有间隙,用铁片垫实焊牢;施焊前,节点部位预埋件和角铁要除去锈迹、污垢,保持清洁;焊接时,先将四角点焊固定,再次检验位置正确后,由两人对角同时对称施焊,以降低焊接变形。(2)浆锚法。浆锚法节省钢材、操作简便、接桩时间比焊接法大为缩短,通常在混凝土方桩中使用。理论上浆锚法和焊接法一样,施工阶段节点能够安全地承受施工荷载和其它外力;使用阶段能同整根桩一样工作,传输垂直压力或拉应力。但在实际施工中,浆锚法受原材料质量、操作工艺等原因影响,出现接桩质量缺点机率较高,故应谨慎使用。通常适适用于软土层,且对一级建筑桩基或承受拔力桩宜慎重选择。 浆锚法接桩节点结构图2-4

22、所表示。接桩时,首先将上节桩对准下节桩,使锚筋插入锚筋孔(孔径为锚筋直径2.5倍),放落上节桩身,使其结合紧密。然后将上节桩上提约200mm(以锚筋不脱离锚筋孔为度),安设好施工夹箍(由四块木板,内侧用人造革包裹40mm厚树脂海绵块而成),将加热熔化硫磺胶泥(温度控制145左右)注满下节桩锚筋孔和接头平面上,再将上节桩放落,当硫磺胶冷却并拆除施工夹箍后即可继续沉桩。5) 截桩头 当桩顶露出地面并影响后续桩施工时,应立即进行截桩头,而桩顶在地面以下不影响后续桩施工时,可结合凿桩头进行。预制混凝土桩可用人工或风动工具(如风镐等)来截除。不得把桩身混凝土打裂,并保留桩身主筋伸入承台内锚固长度。混凝土

23、管桩宜用专用切割机截除。钢管桩可用长柄氧乙炔内切割器伸入管内进行粗割,使管顶高出设计标高150200mm。混凝土垫层浇灌后,进行钢管桩精割。先用水准仪在钢管桩上按设计标高定三点,设水平标高固定环作为割刀支承点,切割整平后放上配套桩盖焊牢,再在钢管桩顶端焊接锚固钢筋。3、静力压桩 静力压桩是借助专用桩架自重及桩架上压重,经过液压系统施加压力在桩顶或桩身上,当施加给桩静压力和桩入土阻力达成动态平衡时,桩在自重和静压力作用下逐步压入地基中。静力压桩含有低噪声、低振动、低冲击力、桩身拉应力小、沉桩精度高等特点,可在压桩施工中测定压桩阻力,可预估和验证桩承载力,是多年来广泛应用沉桩方法。 1) 静力压桩

24、机械 静力压桩机有顶压式、箍压式和前压式三种类型。 箍压式桩机(图2-5)由全液压操纵,行走机构 为新型液压步履机,前后左右可自由行走,还可作任何角度回转,以电动液压油泵为动力,最大压桩力可达7000kN,配有起重装置,可自行完成桩起吊、就位、压桩和配重装卸。它是利用液压夹持装置抱夹桩身,再垂直压入土中,可不受压柱高度限制。但因为受桩架底盘尺寸限制,靠近已经有建筑物压桩时,需保持足够施工距离。前压式压桩机是最新压桩机型,其行走机构有步履式和履带式。最大压桩力可达1500kN。可自行插桩就位,可作360旋转。压桩高度可达20m,有利于降低接桩工序。因为不受桩架底盘限制,适宜在靠近已经有建筑物压桩

25、。2) 压桩工艺 静力压桩工艺步骤。场地清理和处理定位、放样尖桩就位、对中、调直压桩接桩再压桩送桩(或截桩)。(1)场地清理和处理 清除施工区域内高空、地上、地下障碍物;平整、压实场地,并铺上100mm老实渣。因为静力压桩机设备重,对地面附加应力大,应验算其地耐力,若不能满足要求,应对地表土加以处理(如碾压、铺毛石垫层等),以防机身沉陷。(2)定位、放样 施工前应定好轴线和每一个桩位,并在桩位上有显著标识。如在较软场地施工,因为桩机行走会挤走预定标志,在桩机就位以后要重新复核桩位。(3)桩尖就位、对中、调直。经过桩机自带起重机起吊桩身,插入夹持器内就位;对于液压步履式行走机构压桩机,经过起动纵

26、向和横向行走油缸,将尖桩对准桩位;开动夹持油缸,将桩箍紧,调整桩在两个方向垂直度;开动压桩油缸,使桩压入土中1.0m左右,再次校对垂直度。3)终止压桩控制标准:对摩擦型桩以达成桩端设计标高为终止压桩条件;对于端承摩擦型长桩以设计桩长控制为主,最终压力值作对照;对承载力较高工程桩,终压力值宜尽可能靠近或达成压桩机满载值;对端承型短桩,以终压力值达成压桩机满载值为终止压桩条件,并以满载值复压。量测压力仪表以定时率定数据为准。第三节 混凝土灌注桩施工 混凝土灌注桩是直接在施工现场桩位上成孔,然后在孔内安放钢筋笼,浇筑混凝土成桩。和预制桩相比,含有施工噪声低、振动小、桩长和直径可按设计要求改变自如、桩

27、端能可靠地进入持力层或嵌入岩层、挤土影响小、含钢量低等特点。但成桩工艺较复杂、成桩速度较预制打入桩慢、成桩质量和施工水平有亲密关系。一、混凝土灌注桩施工通常要求 1、成孔 混凝土灌注桩成孔方法很多,有锤击沉管法成孔、振动沉管法成孔、静压沉管法成孔、干作业法螺旋钻成孔、泥浆护壁法钻成孔、 泥浆护壁法冲击成孔、钢套管护壁法钻孔、混凝土护壁法人工挖孔等。成孔施工必需确保位置正确,孔身垂直,预防孔壁坍塌。垂直度偏差通常不超出1%。1)成孔控制深度应符合下列要求:(1)摩擦型桩:摩擦桩以设计桩长控制成孔深度;端承摩擦桩必需确保设计桩长及桩端进入持力层深度。当采取锤击沉管法成孔时,桩管入土深度控制以标高为

28、主,以贯入度控制为辅。(2)端承型桩:当采取钻(冲)、挖掘成孔时,必需确保桩孔进入设计持力层深度;当采取锤击沉管法成孔时,沉管深度控制以贯入度为主,设计持力层标高对照为辅。2、成孔施工次序 非挤土钻孔灌注桩,通常按现场条件和桩机行走最方便标正确定成孔次序。人工挖孔桩当桩净距小于2倍桩径且小于2.5m时,应采取间隔开挖。排桩跳挖最小施工净距不得小于4.5m,孔深不宜大于40m。有挤土和振动影响冲孔灌注桩、锤击(或振动)沉管灌注桩、爆扩桩等,通常可结合现场施工条件,采取下列方法确定成孔次序:1)间隔一个或两个桩位成孔。2)在邻桩混凝土初凝前或终凝后成孔。3)一个承台下桩数在五根以上者,中间桩先成孔

29、,外围桩后成孔。4)同一个承台下爆扩桩,可采取单爆或联爆法成孔。3、 钢筋笼制作、安装 钢筋笼制作时,要求主筋环向均匀部署,箍筋通常采取螺旋箍,加劲箍接头应采取搭接焊。分段制作钢筋笼时,其接头宜采取焊接并应符合规范要求。从加工、组装精度、控制变形要求和起吊等综合原因考虑,钢筋笼分段长度宜在8m左右。对于长桩,采取部分辅助方法后,也可达12m左右或更长部分。钢筋笼主筋净距必需大于混凝土粗骨料粒径3倍以上,加劲箍宜设在主筋外侧,钢筋笼内径应比导管接头处外径大100mm以上。 为确保主筋保护层厚度,应在主筋外侧安设钢筋定位器。钢筋笼安装时,要求对准孔位、扶稳、缓慢、顺直,避免碰撞孔壁,严禁墩笼、扭笼

30、。钢筋笼抵达设计位置后应采取工艺筋(吊筋、抗浮筋)固定,避免钢筋笼下沉或受混凝土上浮力影响而上浮。4、混凝土配制和灌注混凝土配制必需满足以下要求:混凝土强度等级不应低于设计要求。粗骨料可选择卵石或碎石,其最大粒径对于沉管灌注桩不宜大于50mm,并不得大于钢筋间最小净距1/3;对于素混凝土桩,不得大于桩径1/4,并不宜大于70mm。对于水下灌注混凝土含砂率宜为40%45%,水泥用量不少于360kg/m3,为改善和易性和缓凝,宜掺外加剂。灌注混凝土方法有:1)导管法用于孔内水下灌注。2)串筒法用于孔内无水或渗水量很小时灌注。3)短护筒直接投料法用于孔内无水或虽孔内有水但能疏干时灌注。4)混凝土泵可

31、用于混凝土灌注量大大直径钻、挖孔桩。灌注混凝土应遵守下列要求:1)成孔质量检验合格后应立即灌注混凝土,桩身混凝土必需留有试件,每浇注50m3混凝土必需有一组试件,小于50m3桩,每根桩必需有一组试件。2)灌注混凝土充盈系数(实际灌注混凝土体积和按设计桩身直径计算体积之比)不得小于1.0;通常土质为1.01.1;软土为1.11.2。3)同一根桩混凝土灌注应连续进行。4)混凝土灌注至桩顶时,应合适超出桩顶设计标高,以确保在凿除浮浆层后,桩顶标高和桩顶混凝土质量能符合设计要求。5)当气温低于0时,灌注混凝土应采取保温方法,灌注时混凝土温度不应低于3;桩顶混凝土未达成设计强度50%前不得受冻。当气温高

32、于30时,应依据具体情况对混凝土采取缓凝方法。二、沉管灌注桩 沉管灌注桩施工方法有锤击沉管灌注桩、振动沉管灌注桩、静压沉管灌注桩、沉管夯扩灌注桩和振动冲击沉管灌注桩等。沉管灌注桩工艺步骤:使用锤击式桩锤或振动式桩锤将一定直径钢管沉入土中,形成桩孔,然后放入钢筋笼(也有是后插入钢筋笼),浇筑混凝土,最终拔出钢管,便形成灌注桩。三、干作业螺旋钻孔灌注桩(录像) 干作业螺旋钻孔灌注桩按成孔方法分为长螺旋钻孔灌注桩和短螺旋钻孔灌注桩两种。适适用于成孔地下水位以上填土、粘性土、粉土、砂土和粒径不大砾砂土。但不宜用于地下水位以下上述各类土层及碎石土、淤泥土。对非均质碎砖、混凝土块、条块石杂填土及大卵砾石土

33、,成孔困难大。长螺旋钻成孔是用长螺旋钻头在桩位处就地切削土层,被切土块钻屑随钻头旋转,沿着带有长螺旋叶片钻杆上升,输送到出土器后自动排出孔外。短螺旋钻成孔是用短螺旋钻头在桩位处就地切削土层,被切土块钻屑随钻头旋转,沿着带有数量不多螺旋叶片钻杆上升,积聚在短螺旋叶片上,形成“土柱”,以后靠提钻、反转、甩土,将钻屑散落在孔周,通常钻进0.51.0m就要提钻一次。螺旋钻孔灌注桩施工步骤图2-6所表示。四、 泥浆护壁成孔灌注桩 (录像) 泥浆护壁成孔灌注桩是利用原土自然造浆或人工造浆浆液护壁,经过循环泥浆将被钻头切削土体土块钻屑排出孔外而成孔,以后安放钢筋笼,水下灌注混凝土成桩。泥浆护壁成孔方法有:正

34、(反)循环回转钻成孔、正(反)循环潜水钻成孔、冲击钻成孔、冲抓锥成孔、钻斗钻成孔等。泥浆护壁成孔灌注桩适适用于粘性土、粉土、砂土、填土、碎(砾)石土及风化岩层,和地质情况复杂、夹层多、风化不均、软硬改变较大岩层,还能穿透旧基础、大孤石等障碍物,但在岩溶发育地域慎重使用。泥浆护壁成孔灌注桩工艺步骤图2-7所表示。五、人工挖孔灌注桩(录像) 人工挖孔灌注桩是采取人工挖掘方法进行成孔,然后安装钢筋笼,浇筑混凝土成型。1、人工挖孔桩灌注桩特点: 设备简单;噪音小、振动小、无挤土现象;施工速度快,可按施工进度要求决定同时开挖桩孔数量,必需时各桩孔可同时施工;土层情况明确,可直接观察到地质改变情况,桩底沉

35、渣清除洁净,施工质量可靠;桩径不受限制,承载力大。但人工挖孔灌注桩施工,工人在井下作业,劳动条件差,施工中应尤其重视流砂、流泥、有害气体等影响,应严格按操作规程施工,制订可靠安全方法。2、人工挖孔灌注桩桩身直径除应满足设计承载力要求外,还应考虑施工操作要求,故桩身直径不宜小于800mm。 桩底通常全部做扩大头, 3、施工机具 人工挖孔灌注桩施工机具关键有垂直运输工具:如电动葫芦、提土桶、软梯等。用于施工人员、材料和弃土等垂直运输。排水工具:如潜水泵。用于抽出桩孔中积水。通风设备:如鼓风机、输风管。用于向桩孔中强制送入空气。挖掘工具:如镐、锹、土筐等。若碰到坚硬土层或岩石,还需准备风镐和爆破设备

36、。 另外,还有照明灯、对讲机、电铃等。3、施工工艺 为了确保施工安全,人工挖孔过程必需有预防土体坍滑支挡方法。支挡方法很多,如现浇混凝土护壁、喷射混凝土护壁、型钢或木板桩工具护壁、沉井等。当采取现浇混凝土护壁时,护壁厚度通常不少于D/10+50mm,每段护壁高通常取1.0m,并有1:0.1坡度(图2-67)。下面以分段现浇混凝土护壁为例说明人工挖孔桩灌注桩施工工艺。1)按设计图样放线、定桩位。2)开挖土方。采取分段开挖,每段开挖高度取决于土壁保持直立状态能力,通常取1.0m为一个施工段,开挖范围为设计桩芯直径加护壁厚度。3)绑扎护壁钢筋。竖向钢筋上部和上一节护壁钢筋搭接绑扎,竖向钢筋下部可插入

37、土中或弯入孔内,方便锚入下一节护壁内。竖向钢筋和环向钢筋间用铁丝绑扎固定。 4)支设护壁模板。模板高度取决于开挖土方施工段高度,通常为1m,由48块活动钢模钣(或木模板)组合而成。5)在模板顶放置操作平台。平台可用角钢和钢钣制成半圆形,两个合起来即为一个整圆,用来临时放置混凝土和浇筑混凝土用。6) 浇筑护壁混凝土。护壁混凝土起着预防土壁塌陷和防水双重作用,要求捣实。第一节护壁厚度宜增加100mm150mm,上下节护壁预埋钢筋拉结,护壁混凝土搭接长度不得小于50mm。7) 拆除模板继续下一段土方开挖。当护壁混凝土达成1.2MPa,常温下约24h方可拆除模板。开挖下一段土方后,再支模、浇筑护壁混凝

38、土,每节护壁均应在当日连续施工完成,如此循环,直至挖到设计要求深度。终孔后应清理护壁上泥土、孔底残渣和积水,应立即进行隐蔽验收、封底和浇注桩身混凝土。8) 安放钢筋笼。绑扎好钢筋笼后整体安放。9) 浇筑桩身混凝土。浇筑桩身混凝土时,混凝土必需经过溜槽,当高度超出3m时,应采取串筒,串筒末端离孔底高度不宜大于2m,混凝土宜采取插入式振动器振实。二、孔桩施工(录像) 当桩孔内渗水量过大,积水过多不便排干,则应用导管法浇筑水下混凝土。 人工挖孔灌注桩在开挖过程中,须制订专门安全方法。如施工人员进入孔内必需戴安全帽;孔内有些人时,孔上必需有些人监护;护壁要高出地面150200mm;挖出土方不得堆在孔四

39、面1.2m范围内,以防滚入孔内;孔周围要设置0.8m高安全防护栏杆;每孔要设置安全绳及安全软梯;孔下照明要用安全电压;使用潜水泵必需有防漏电装置;桩孔开挖深度超出10m时,应设置鼓风机,向井下输送洁净空气,风量不少于25L/s等。六、基础施工次序 1、多层混合结构民用房屋基础工程施工次序 基础工程施工阶段是指室内地坪(0.00)以下全部工程施工阶段,施工次序通常是:土作垫层 基础设防潮层回填土。 假如有地下障碍物、坟穴、防空洞、软弱地基等问题,需优异行处理。如有桩基础,应优异行桩基础施工;如有地下室,则应在基础完成后或完成一部分后,施工地下室墙,在做完防潮层后施工地下室顶板,最终回填土。注意:

40、(1)挖基槽(坑)和作垫层施工搭接要紧凑,时间间隔不宜过长,以防雨后基槽(坑)内灌水,影响地基承载力。垫层施工后要留有一定技术间歇时间,使其含有一定强度后,再进行下一道工序。(2)多种管沟挖土、做管沟垫层、砌管沟墙、管道铺设等应尽可能和基础工程施工配合,平行搭接进行。回填土依据施工工艺要求,能够在结构工程完工后进行,也可在上部结构开始前完成。施工中采取后者较多,首先能够避免基槽遭雨水或施工用水浸泡,其次能够为后续工作发明良好工作条件。2、多层全现浇钢筋混凝土框架结构房屋基础工程施工次序(1)若无地下室,且房屋建在土质很好地域时,基础工程施工次序通常为:挖土垫层基础(扎筋、支模、浇混凝土、养护、

41、拆模)回填土。(2)若有一层地下室,且房屋建设在软土地基时,施工次序通常为:桩基围护结构土方开挖 垫层地下室底板地下室墙 柱(防水处理)地下室顶板 回填。 第四节 地基处理一、概述地基是指承托建(构)筑物基础这一部分场地。建(构)筑物地基可能存在以下五类问题: 1)强度及稳定性问题。 2)压缩及不均匀沉降问题。 3)渗漏水问题。 4)液化问题。 5)特殊土特殊问题。 地基处理目标就是利用换填、扎实、挤密、排水、胶结、加筋和热学等方法对地基土进行加固,改良地基土工程特征,以处理上述这五类问题。 二、处理方法1)换填垫层法:换填垫层法是将地基中一定厚度软弱土层挖除,分层填筑中粗砂或砂砾石、灰土、粘

42、性土或其它性能稳定、无侵蚀性材料,并分层压实或振(夯)实至要求密实度。 2)强夯法:强夯法属高能量夯击,它是用起重机械将大吨位夯锤(通常80300kN)起吊到630m高度后,自由落下,给地基土以强大冲击能量夯击,在土中出现冲击波和很大冲击应力,迫使土层孔隙压缩,在夯击点周围产生裂隙,形成良好排水通道,孔隙水和气体逸出,使土粒重新排列,经时效压密达成固结,从而提升地基承载力,降低其压缩性。强夯法是一个常见深层地基处理方法。3)振冲法:振冲法对不一样性质土层分别含有置换、挤密、振动密实等作用。按振冲法地基加固机理可分为置换法和密实法两类。在粘性土中,振冲关键起置换作用,由填料形成桩体和原粘性土组成

43、复合地基,称为振冲置换法。在砂性土中,振冲关键起挤密、振密作用,称振冲密实法。4)深层搅拌法深层搅拌法是利用水泥作为固化剂,经过特制搅拌机械,在地基深处就地将软土和固化剂强制搅拌,固化剂和软土之间会产生一系列物理化学反应,使软土硬结成含有整体性、水稳定性和一定强度地基,和天然地基形成复合地基,从而提升地基承载力,增大变形模量。三、逆作法施工1. 逆作法施工原理 逆作法施工是地面以下各层地下室自上而下施工,借助于地下结构本身能力对基坑产生支护作用,来确保基坑土方开挖,利用地下各层混凝土结构楼板水平刚度和抗压强度,使各层楼板成为基坑围护桩(墙)水平支撑点,并利用基坑外不一样方向土压力(包含被动土压

44、力)自相平衡来抵消对抗壁围护桩(墙)不利影响。 所以,逆作法施工通常是先施工地下建筑四面围护墙和建筑物内部按柱网轴线部署中间支承柱(亦称中柱桩),然后再自上而下进行地下梁板楼面结构施工和楼板下面土方开挖。同时可进行地上结构施工。待地下室底板完成后,再进行复合柱、复合墙施工(见图2-76)。但在地下室灌注混凝土结构底板之前,地面上上部结构许可施工层数要经过计算确定。2、逆作法种类因各工程地质条件和四面环境之差异,逆作法可有以下多个作法:1) 全逆作法:利用地下各层混凝土结构肋形楼板对四面围护结构形成水平支撑(图2-76)。2) 半逆作法:利用地下各层混凝土结构肋形楼板中先期灌注交叉格形肋梁,对围

45、护结构形成框格式水平支撑,待土方开挖完成后再二次灌注肋形楼板四、挡土墙 挡土墙是用来支撑天然边坡、挖方边坡或人工填土边坡结构物,以保持土体稳定性 。 按挡土墙结构特点可分为:重力式挡土墙、锚定板式挡土墙、锚杆挡土墙、钢筋混凝土悬臂式挡土墙、扶壁式挡土墙,和加筋土挡土墙等常见形式。 1、重力式挡土墙(刚性挡土墙) 重力式挡土墙依靠墙身自重支撑土压力来维持其稳定。通常墙高H5m时采取,材料用块石、砖、素混凝土砌筑,形式简单,施工方便,可就地取材,所以被广泛采取。2、钢筋混凝土挡土墙(柔性挡土墙) 钢筋混凝土挡土墙截面尺寸较小,适适用于关键工程,墙高大于5m,地基土质差。当地缺乏始料等情况时采取。3

46、、锚定板挡土墙 由钢筋混凝土立柱、钢拉杆、墙面、锚定板组成,含有结构轻、柔性大、工程量少、造价低、施工方便等优点。第三章 第一节 砌体施工 砌体工程是指砖、石和各类砌块砌筑。因为砌体结构取材方便,造价低廉,施工工艺简单,又是中国传统建筑施工工艺,故仍大量采取。砖砌体不足之处是自重大,手工操作,工效低,占用土地资源,现阶段很多地域已采取工业废料和天然材料制作中、小型砌体以替换一般粘土砖。一、材料1、砌块 石砌体常见于基础、墙体、挡土墙和桥涵工程。 小型空心砌块主规格为390mm190mm190mm,墙厚等于砌块宽度,其立面砌筑形式只有全顺一个,上下皮竖缝相互错开1/2砌块长,上下皮砌块孔相互对准

47、。2、砌筑砂浆 1)砌筑砂浆使用水泥品种和强度等级应依据砌体部位和所处环境来选择。水泥强度等级通常为砂浆强度等级45倍。水泥应保持干燥,不一样品种水泥不得混合使用。为改善砌筑砂浆和易性,常加入无机细分散掺合料,如石灰膏、粘土膏、电石膏、粉煤灰和生石灰等。掺入生石灰应熟化成石灰膏,并用滤网过滤,使其充足熟化,熟化时间不少于7d。化灰沉淀池中贮存石灰膏应预防干燥、冻结和污染,严禁使用脱水硬化石灰膏。 除上述掺合料外,现在还采取有机微沫剂(如松香热聚物)来改善砂浆和易性。微沫剂掺量应经过试验确定,水泥石灰砂浆中掺入微沫剂时, 石灰用量最多降低二分之一。水泥粘土砂浆中不得掺入微沫剂 砂浆配合比应经试验确定。施工中如用水泥砂浆替换同强度等级水泥混合砂浆砌筑砌体时,因水泥砂浆和易性差,砌体强度会有所下降(通常考虑下降15%),所以,应提升水泥砂浆配制强度(通常提升一级)。水泥砂浆中掺入微沫剂(简称微沫砂浆)时,砌体抗压强度较水泥混合砂浆砌体降低约10%,故用微沫砂浆替换水泥混合砂浆使用时,微沫砂浆配制强度也应提升一级。 2) 砂浆应随拌随用,水泥砂浆和水泥混合砂浆必

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
