收藏 分销(赏)

浅谈商品混凝土精细化管理.doc

上传人:w****g 文档编号:3495607 上传时间:2024-07-07 格式:DOC 页数:6 大小:39KB
下载 相关 举报
浅谈商品混凝土精细化管理.doc_第1页
第1页 / 共6页
浅谈商品混凝土精细化管理.doc_第2页
第2页 / 共6页
浅谈商品混凝土精细化管理.doc_第3页
第3页 / 共6页
浅谈商品混凝土精细化管理.doc_第4页
第4页 / 共6页
浅谈商品混凝土精细化管理.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

1、精品文档就在这里-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-浅谈商品混凝土精细化管理房建项目施工,原材料成本在建筑安装工程造价中占有很大比重,要控制好项目成本,首先必须抓住“材料成本”这个关键环节,具体落实到项目管理,从如何提高施工估料准确性,降低材料消耗,减少库存积压,杜绝浪费等方面下工夫,从而达到节约成本,提高项目经济效益的目的。水土安置房项目建筑面积约39万平方米,商砼需用量很大,对其实施精细化管理,会对项目施工节约成本、提高效益起到关键性作用。商砼管理是一个系列性的管理工作,从最开始对供货商的选择及供货合同的签订,以及计划提交、通知发料、中途运输、实体浇筑

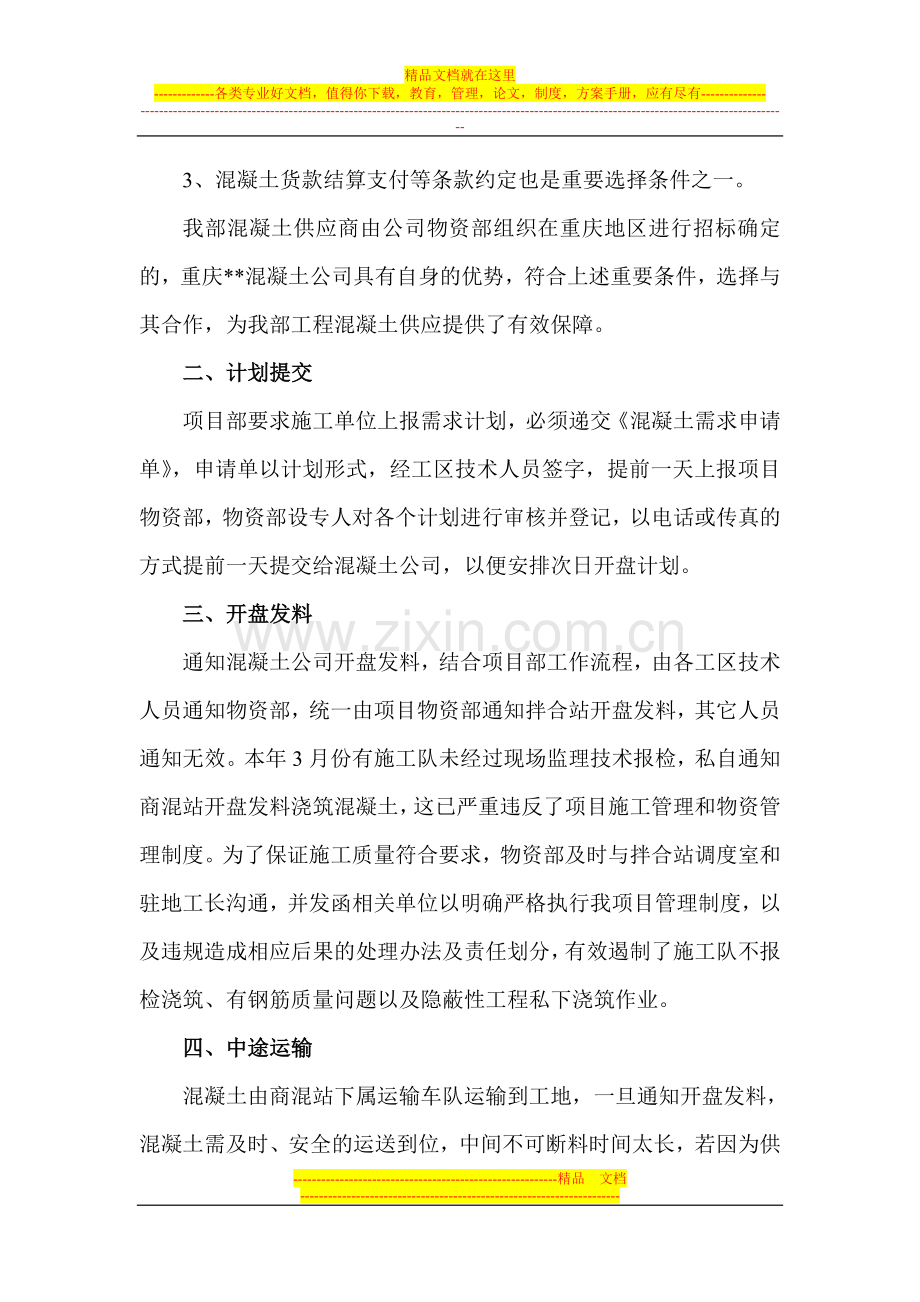

2、、后期养护和账单结算等一系列环节都至关重要,紧紧相关。下面就水土项目实际情况,对项目商砼管理浅谈几点看法。一、供货商选择1、选择一家综合实力强、管理一流的供货商,是对混凝土质量和供货数量的最有效保障。大型的商混站自身不易受资金和市场波动因素的影响,不会轻易出现因货款资金问题停止供货现象行为;大型站每日产量巨大,开盘时间有保障;自有车队运输力量庞大,到货速度快;各类混凝土输送泵设备数量多、种类齐全,可以同时满足多个工点进行混凝土浇筑,有效的保证施工进度。2、合理有优势的供货价格和运距作为选择条件。3、混凝土货款结算支付等条款约定也是重要选择条件之一。我部混凝土供应商由公司物资部组织在重庆地区进行

3、招标确定的,重庆*混凝土公司具有自身的优势,符合上述重要条件,选择与其合作,为我部工程混凝土供应提供了有效保障。二、计划提交项目部要求施工单位上报需求计划,必须递交混凝土需求申请单,申请单以计划形式,经工区技术人员签字,提前一天上报项目物资部,物资部设专人对各个计划进行审核并登记,以电话或传真的方式提前一天提交给混凝土公司,以便安排次日开盘计划。三、开盘发料通知混凝土公司开盘发料,结合项目部工作流程,由各工区技术人员通知物资部,统一由项目物资部通知拌合站开盘发料,其它人员通知无效。本年3月份有施工队未经过现场监理技术报检,私自通知商混站开盘发料浇筑混凝土,这已严重违反了项目施工管理和物资管理制

4、度。为了保证施工质量符合要求,物资部及时与拌合站调度室和驻地工长沟通,并发函相关单位以明确严格执行我项目管理制度,以及违规造成相应后果的处理办法及责任划分,有效遏制了施工队不报检浇筑、有钢筋质量问题以及隐蔽性工程私下浇筑作业。四、中途运输混凝土由商混站下属运输车队运输到工地,一旦通知开盘发料,混凝土需及时、安全的运送到位,中间不可断料时间太长,若因为供货不及时引起的质量问题由拌合站承担责任。目前混凝土公司为我项目提供混凝土的拌合站距项目工地8km,未出现因供货不及时造成浇筑质量问题。施工现场需配合提前做好架设泵机的场地平整和便道疏通工作。五、收料检验混凝土到达工地现场,通知项目部实验人员现场取

5、样检验,质量合格,允许浇注,如果不合格,坚决不允许浇注,退回拌合站,通知重新发料。六、实体浇筑混凝土浇筑绝大部分需要输送泵浇筑,各种泵送费不同,按合同签订价格:电泵免费(接工地用电),柴油泵8元/m,车载泵12元/m,37m车泵20元/m,46m车泵25元/m,润管砂浆300元/m(单次浇筑100m以上,砂浆不计)。根据以上输送费用价格,项目部要求技术员根据工地实际情况选择使用输送泵,不能因为图方便大肆使用车泵,项目物资部人员可以和技术主管协商,对输送泵实际需求进行核实调配,每天到工地巡视工程进度及当日浇筑现场情况,合理安排调配。浇筑作业中,需要对现场进行实时监控,对混凝土浇筑环节严格控制,杜

6、绝不必要的浪费,有多方面原因会造成混凝土大肆浪费,超出设计数量:1、人工操作泵管浇筑,洒落在实体外的混凝土;2、因架设模板固定不牢固,有可能出现中途模板爆裂,混凝土流失;3、因输送泵管堵塞或破裂,拯救措施不及时造成的大肆浪费;4、施工把关不严,桩基开挖尺寸偏大,架设模板尺寸间距偏大、钢筋绑扎偏高,造成混凝土超高超设计量浇筑;5、估料不准,发来的混凝土过多,有些混凝土因掺加外加剂不能退料处理;6、混凝土不按浇筑部位浇筑,高标号混凝土拿来浇筑低标号部位;7、不符合技术要求的返工,造成严重浪费;8、混凝土到场不及时浇筑,造成凝结和性能失效;9、混凝土浇筑完,泵管内残留的混凝土,泵管越长浪费越大。七、

7、后期养护根据天气状况调整浇筑时间,避开高温和大雨时间段进行浇筑作业,浇筑完的部位要按技术要求及时进行养护,遇到下雨要进行覆盖,以免后期出现质量裂缝等问题返工修复,试验室人员严格把守质量关,施工队要提前做好防护和保养措施。八、账单结算混凝土货款结算按现场收料原始签字单据结算,严格执行一车一单,退料部分结算时扣除,混凝土公司开据等额发票,开据点验单转交财务入账。对于项目临时道路和场地硬化施工,由于我部房建项目场地道路硬化部位多、面积广,且场地硬化混凝土算作项目部成本,所以针对这一点特别提出:场地硬化混凝土需经现场副经理签字,不需硬化的地点坚决不硬化,这可以防止施工队无视成本,大肆硬化场地,或借场地

8、硬化将混凝土挪作他用,造成商砼浪费,效益流失。对于道路硬化特别注意,应该对下方路基进行碾压处理,甚至清除淤泥部分,或进行下方路基铺垫,不能因为是临时道路疏忽对路基处理,甚至直接在淤泥上边硬化道路。下方路基存在问题,在使用过程中雨水渗透路基,重车过往,会很快损坏道路,多次修复还是于事无补,重复修补同样带来大量的混凝土和人工的消耗浪费。结合混凝土特点和项目物资管理制度,充分发挥项目管理和监控的职能,可以很大的提高混凝土利用率,降低损耗,减少浪费,节约成本,最为直接的为项目创造效益。2010年读书节活动方案一、 活动目的:书是人类的朋友,书是人类进步的阶梯!为了拓宽学生的知识面,通过开展“和书交朋友

9、,遨游知识大海洋”系列读书活动,激发学生读书的兴趣,让每一个学生都想读书、爱读书、会读书,从小养成热爱书籍,博览群书的好习惯,并在读书实践活动中陶冶情操,获取真知,树立理想! 二、活动目标: 1、通过活动,建立起以学校班级、个人为主的班级图书角和个人小书库。 2、通过活动,在校园内形成热爱读书的良好风气。 3、通过活动,使学生养成博览群书的好习惯。4、通过活动,促进学生知识更新、思维活跃、综合实践能力的提高。 三、活动实施的计划 1、 做好读书登记簿 (1) 每个学生结合实际,准备一本读书登记簿,具体格式可让学生根据自己喜好来设计、装饰,使其生动活泼、各具特色,其中要有读书的内容、容量、实现时间、好词佳句集锦、心得体会等栏目,高年级可适当作读书笔记。 (2) 每个班级结合学生的计划和班级实际情况,也制定出相应的班级读书目标和读书成长规划书,其中要有措施、有保障、有效果、有考评,简洁明了,易于操作。 (3)中队会组织一次“读书交流会”展示同学们的读书登记簿并做出相应评价。 2、 举办读书展览: 各班级定期举办“读书博览会”,以“名人名言”、格言、谚语、经典名句、“书海拾贝”、“我最喜欢的”、“好书推荐”等形式,向同学们介绍看过的新书、好书、及书中的部分内容交流自己在读书活动中的心得体会,在班级中形成良好的读书氛围。 3、 出读书小报: -精品 文档-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 学术论文 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
