洋山深水港区四期工程道路堆场工程I标段
变电所工程
施 工 月 报
第13 期
(2016年6月26日~2016年7月25日)
承包人: 中建港务建设有限公司
项目负责人:

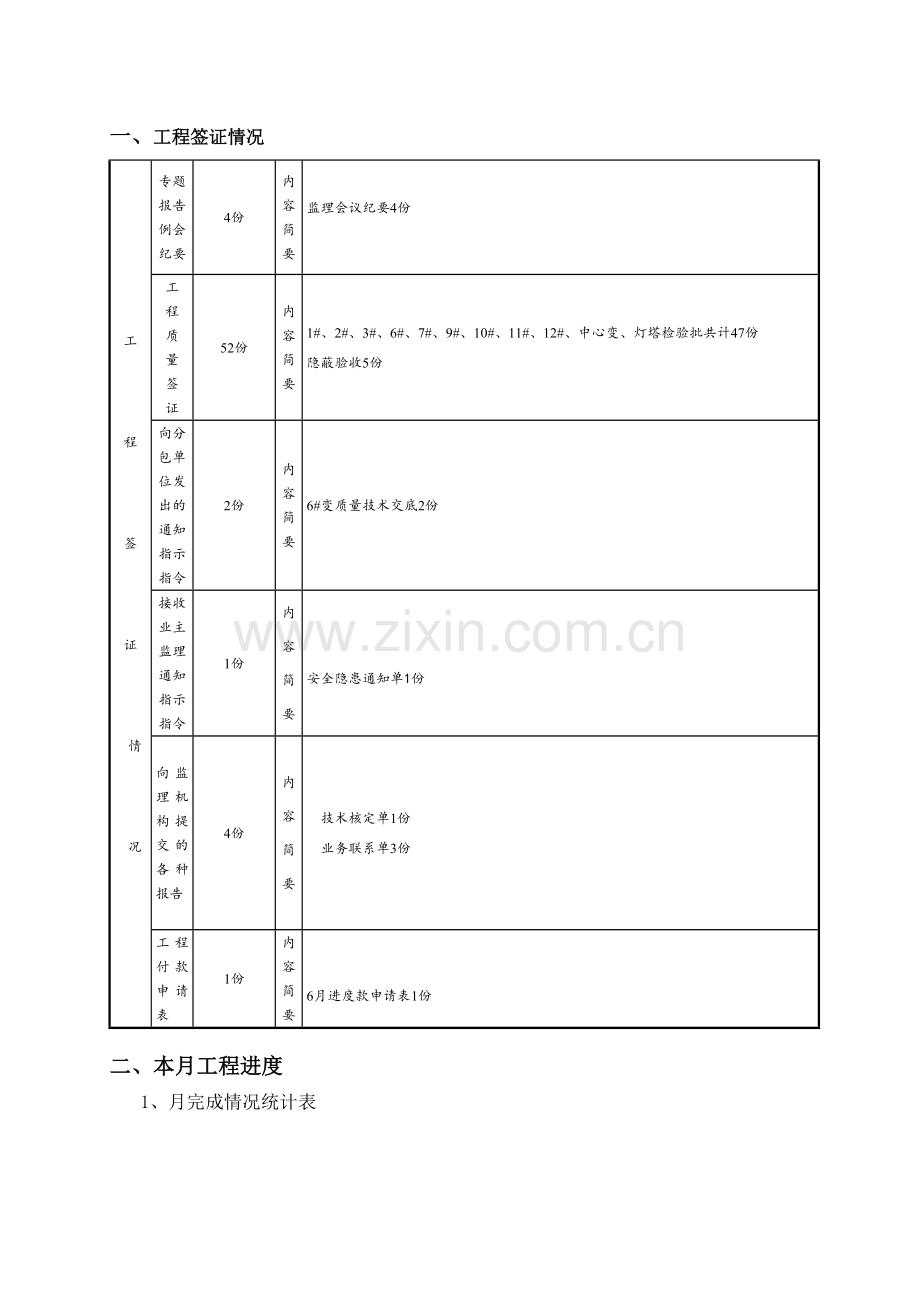

一、工程签证情况
工
程
签
证
情
况
专题报告例会纪要
4份
内
容
简
要
监理会议纪要4份
工
程
质
量
签
证
52份
内容简要
1#、2#、3#、6#、7#、9#、10#、11#、12#、中心变、灯塔检验批共计47份
隐蔽验收5份
向分包单位发出的通知指示指令
2份
内容简要
6#变质量技术交底2份
接收业主监理通知指示指令
1份
内容简要
安全隐患通知单1份
向监理机构提交的各种报告
4份
内容简要
技术核定单1份
业务联系单3份
工程付款申请表
1份
内容简要
6月进度款申请表1份
二、本月工程进度
1、月完成情况统计表
标段
项目名称
单位
总
工程量
本月计划完成
本月实际完成
完成
月计划
(%)
累计完成
累计完成
占总工程量
(%)
中心配
中心配
运行管理
项
1
4#变
电缆封堵框架
安装
个
6
6
6
100%
6
100%
4#变
运行管理
项
1
5#变
电缆封堵框架
安装
个
6
6
6
100%
6
100%
5#变
运行管理
项
1
6#变
电池更换站2
5.85-9.00米
柱、梁、顶板
钢筋绑扎
项
1
1
1
100%
1
100%
电池更换站2
5.85-9.00米
柱、梁、顶板
砼浇筑
m3
80
80
80
100%
80
100%
电池更换站2
9.00-12.7米
排架搭设
项
1
1
1
100%
1
100%
电池更换站2
9.00-12.7米柱、梁、顶板制模
项
1
1
1
100%
1
100%
电池更换站2
9.00-12.7米柱、梁、顶板钢筋绑扎
项
1
1
1
100%
1
100%
电池更换站2
9.00-12.7米柱、梁、顶板砼浇筑
m3
205
205
205
100%
205
100%
6#变电所
电缆层柱、墙板、梁、顶板钢筋绑扎
项
1
1
1
100%
1
100%
6#变电所
电缆层柱、墙板、梁、顶板砼浇筑
m3
240
240
240
100%
204
100%
6#变电所
设备一层
内外排架搭设
项
1
1
1
100%
1
100%
6#变电所
设备一层柱、梁、顶板制模
项
1
1
1
100%
1
100%
6#变电所
设备一层柱、梁、顶板钢筋绑扎
项
1
1
1
100%
1
100%
6#变电所
设备一层柱、梁、顶板砼浇筑
m3
195
195
195
100%
195
100%
6#变电所
电缆二层
排架搭设
项
1
1
1
100%
1
100%
6#变电所
电缆二层柱、梁、顶板制模
项
1
1
1
100%
1
100%
6#变电所
电缆二层柱、梁、顶板钢筋绑扎
项
1
1
1
100%
1
100%
7#变
7#变
运行管理
项
1
13#变
13#变
运行管理
项
1
14#变
14#变
运行管理
项
1
15#变
15#变
运行管理
项
1
9#变
9#变
设备拼装
项
1
1
1
100%
1
100%
9#变
设备二次接线
项
1
0.2
0.2
100%
0.2
20%
10#变
10#变
设备拼装
项
1
1
1
100%
1
100%
10#变
设备二次接线
项
1
0.2
0.2
100%
0.2
20%
11#变
11#变
电缆桥架安装
项
1
0.8
0.8
100%
0.8
80%
12#变
12#变
电缆桥架安装
项
1
0.8
0.8
100%
0.8
80%
3#变
3#变
楼梯栏杆安装
m
47.6
47.6
47.6
100%
47.6
100%
3#变
电缆桥架安装
项
1
0.7
0.7
100%
1
100%
3#变
设备进场拼装
项
1
1
1
100%
1
100%
3#变
设备二次接线
项
1
1
1
100%
1
100%
3#变
屋面避雷带安装
项
1
0.8
0.8
100%
0.8
80%
2#变
2#变屋面
C20细石砼浇筑
m3
16
16
16
100%
16
100%
2#变设备一层
腻子批嵌
m2
1345
1345
1345
100%
1345
100%
2#变走道、楼梯
地面砖铺贴
m2
285
285
285
100%
285
100%
2#变设备二层
乳胶漆涂刷
m2
1025
1025
1025
100%
1025
100%
2#变电缆二层
涂料涂刷
m2
625
625
625
100%
625
100%
2#变设备二层
吊顶
m2
49
49
49
100%
49
100%
2#变设备二层
吊顶
m2
49
49
49
100%
49
100%
2#变设备一层
乳胶漆涂刷
m2
1025
1025
1025
100%
1025
100%
2#变门窗扇安装
项
1
1
1
100%
1
100%
2#变楼梯栏杆
m2
35
35
35
100%
35
100%
2#土方回填
m3
400
400
400
100%
400
100%
2#变
电缆桥架进场
项
1
1
1
100%
1
100%
2#变
屋面避雷带安装
项
1
0.8
0.8
100%
0.8
80%
1#变
1#变设备二层
模板拆除
m2
860
860
860
100%
860
100%
1#变女儿墙浇筑
m3
18
18
18
100%
18
100%
1#变楼梯间
墙体砌筑
m2
45
45
45
100%
45
100%
1#变电缆二层
墙体砌筑
m2
177
177
177
100%
177
100%
1#变设备二层
墙体砌筑
m2
411
411
411
100%
411
100%
1#变设备一层内墙粉刷
m2
895
895
895
100%
895
100%
1#变电缆二层内墙粉刷
m2
226
226
226
100%
226
100%
1#变设备二层
内墙粉刷
m2
629
629
629
100%
629
100%
1#变设备一层腻子批嵌
m2
1060
1060
1060
100%
1060
100%
1#变电缆二层
腻子批嵌
m2
446
446
446
100%
446
100%
1#变外墙粉刷
m2
1273
1273
382
30%
382
30%
1#变
屋面避雷带安装
项
1
0.7
0.7
100%
0.7
70%
8#变
8#变
运行管理
项
1
平面供电
4#变~ARMG43-1,2
电缆敷设
根
2
2
2
100%
2
100%
4#变~ARMG44-1,2
电缆敷设
根
2
2
2
100%
2
100%
ARMG43、ARMG44高压接线箱
电缆头制作
个
8
8
8
100%
8
100%
4#变~JXS23
电缆敷设
根
2
2
2
100%
2
100%
JXS23
低压检修箱安装
个
1
1
1
100%
1
100%
4#变~11#集装箱装卸桥接线坑
电缆敷设
根
1
1
1
100%
1
100%
4#变~14#集装箱装卸桥接线坑
电缆敷设
根
1
1
1
100%
1
100%
4#变~ARMG40-1,2
电缆敷设
根
2
2
2
100%
2
100%
4#变~ARMG41-1,2
电缆敷设
根
2
2
2
100%
2
100%
4#变~ARMG42-1,2
电缆敷设
根
2
2
2
100%
2
100%
4#变~JXS22
电缆敷设
根
1
1
1
100%
1
100%
4#变~JXS21
电缆敷设
根
1
1
1
100%
1
100%
钢结构
工程
40m灯塔
进场
座
5
5
5
100%
5
100%
40m灯塔
现场拼装
座
5
3
3
100%
3
60%
40m灯塔
现场吊装
座
5
1
1
100%
1
20%
无线立杆
安装
座
1
1
1
100%
1
100%
2、机械设备动态
机械设备动态表
机械、设备名称
型号规格
数量
作业内容
备注
挖机
PC200
1
场地平整
自卸车
10T
1
货物搬运
吊机
50T
1
设备吊装
泵车
48m
1
砼浇筑
3、本月进度情况分析
项目部本月正在施工的变电所有中心变、1#、2#、3#、4#、5#、6#、9#、10#、11#、12#变电所。由于高温天气来临,项目部根据现场实际情况对各单位现场施工时间段进行调整,目前施工进度按计划有序进行。
三、本月工程质量
1、 质量验收情况
1、项目部对1#变电缆一层混凝土基层进行自检合格后,报监理进行验收,验收合格,同意进行地坪细石砼浇筑。
2、项目部对6#变垫层基层进行自检合格后,报监理进行验收,验收合格,同意进行砼浇筑。
3、项目部对电池更换站2的5.85m梁钢筋进行自检合格后,报监理进行验收,验收合格,同意进行封模。
4、项目部对电池更换站2的5.850m钢筋、模板、排架进行自检合格后,报监理进行验收,验收合格,同意进行混凝土浇筑。
5、项目部6#变的底板钢筋、模板进行自检合格后,报监理进行验收,验收合格,同意进行混凝土浇筑。
2、质量总体评述
本月质量总体受控,项目部采取如下措施加强质量控制;
1)项目部编制电池更换站2高支模专项方案,并进行专家论证,指派专职安全员进行每日检查确保现场排架搭设按照通过专家论证的方案施工。
2)项目部为确保6#变电所基础底板混凝土浇筑工作有序开展,编制了6#变电所基础混凝土浇筑专项施工方案,并组织组织洋山港基、监理单位召开浇筑方案专项审查会,对浇注工艺、明确浇筑流程、综合考虑浇筑期间所需的车辆、设备、人员等因素进行论证,确保混凝土的浇筑质量。
3)项目部完成了1#变电所主体结构分部工程进行验收工作。
4)项目部对组织门窗制造安装单位对各个变电所室外门窗进行喷水试验,并对试验结果进行记录、分析,确认渗水责任方归属,并指定整改计划进行积极整改。
四、本月工程投资完成情况
五、本月安全管理情况
1)项目部对新进场人员的“三级安全教育工作”,并且做好安全教育资料的管理、留档工作,监理将对交底资料进行抽查。
2)项目部积极做好洋山四期工程临时用电设施的定期检查工作,对不符合临时用电安全规程的现象进行整改,以确保洋山四期工程临时用电设施的安全、可靠。
3)项目部落实人员,对中心变实施日常的清扫和卫生,并要求各劳务单位每天施工结束后对施工现场的建筑垃圾及时进行清理,做到工完场清。
4)项目部积极落实变电所定时巡检、值班制度,做好防盗工作,对已受电变电所实施施工申请单制度,并安排专人进行看护,确保施工过程的安全。
5)项目部对各变电所施工现场进行综合安全检查,对可能存在的危险源进行进行辨别,并指定控制措施,加强职业健康安全管理。
6)项目部加强施工现场安全巡检,重视土建与安装工序交叉作业的安全管理工作,确保施工现场安管理工作处于可控、平稳状态。
7)项目部落实专人对新办公区域的用电安全进行检查,确保安全用电。
8)项目部落实专人对各变电所进行台风尼伯特来临之前的安全巡检工作,确保脚手架扣件、走道板的安全可靠,对破损的密目网及时进行拆除等,避免发生不必要的安全隐患。
六、本月施工工作小结
土建部分:
本月关键线路上3#、2#变土建部分工作完成,且3#变已设备进场,2#变计划下月设备进场;1#变进行内外墙粉刷、腻子、涂料施工;电池更换站2基础部位完成,并完成5.850m标高梁柱砼浇筑;6#变基础底板浇筑完成,进行电缆一层结构施工。
电气部分:
截止本月项目部已完成中心配、4#、5#、7#、8#、13#、14#、15#变8个变电所的受电工作,目前运行管理人员已经对上述几个变电所进行接管,对进入其中施工的单位施行工作票制度,并安排人员全程旁站监护,确保已受电变电所安全运行;
3#、9#、10#变现已完成已进场设备的拼装工作,3#变另已完成设备的二次接线,9#、10#变目前正进行设备二次接线;
项目部按计划已经完成4#变出线至振华10台轨道吊的高压电缆敷设工作,并已对其中4台轨道吊进行了送电工作;
项目部按计划已完成4#变出线至码头前沿所有5个集装箱装卸桥接线坑,4个低压动力检修箱电缆敷设工作,确保振华后期进场大型设备的安装调试工作。
钢结构工程:
项目部已完成第二批40m灯塔40T17的吊装工作,本月新进场第三批2座40m灯塔(40T03、40T04),并按计划正进行灯塔的现场拼装工作,并安排人员和机械对拼装完成后的40m灯塔进行吊装。
七、下月施工工作计划
项目部主要施工项目如下:
土建部分:
1)中心配、4#、5#、7#、8#、13#、14#、15#变运行管理。
2)1#变内外墙腻子、涂料、楼地面施工。
3) 电池更换站2 9.000m梁混凝土、屋面结构完成浇筑、0.000m~5.850m砖墙砌筑、5.850m~9.000m砖墙砌筑完成;
6#变电缆一层、设备一层、电缆二层完成砼浇筑、电缆一层、设备一层完成砖墙砌筑。
电气部分:
1) 2#变电缆桥架安装
2) 4#变部分出线电缆敷设
3) 9#、10#变二次接线
4) 3#变设备电气试验
5) 2#变设备进场
钢结构部分:
1)已进场40m灯塔现场拼装,剩余未吊装40m灯塔吊装
2)第四批40m灯塔进场
八、下月施工控制重点
1)继续加强对中心配、4#、5#、7#、8#、13#、14#、15#变已受电变电所的运行管理,严格实施施工工作票制度,确保变电所日常运营管理制度全面、正常实施;
2)项目部积极做好吊装人员的安全教育及交底工作,做好吊具检查、吊装机械/人员资质报审等工作;因吊装而需要临时封路的提前与相关项目部做好协调工作,确保施工现场车辆的正常运行。
3)对1#变内外墙腻子、涂料、楼地面施工加强控制,确保装饰工程施工质量;
4)电池更换站2的5.850m至12.700m和6#变电缆一层、设备一层结构施工加强控制,确保装饰工程施工质量;
九、需要解决和协调事项
十、工程照片资料
已拼装灯塔螺栓扭矩测试 5#变受电
电池更换站2排架搭设 5#变核相
百叶窗控制线安装完成 百叶窗控制线安装完成
新临舍区箱变安装 电池更换站2 0.000~5.850m排架搭设
4#变低压电缆安装 6#变基础底板钢筋配筋
ARMG高压接线箱电缆头制作 3#变设备进场吊装
3#变设备拼装 4#变对四座轨道吊送电
6#变底板砼浇筑 6#变底板砼浇筑后覆盖塑料薄膜
2#变土方回填
中建港务建设有限公司
2016.07
