收藏 分销(赏)

5地下室土方回填方案080407.doc

上传人:丰**** 文档编号:3063468 上传时间:2024-06-14 格式:DOC 页数:4 大小:44.50KB 下载积分:5 金币
下载 相关 举报
5地下室土方回填方案080407.doc_第1页
第1页 / 共4页
5地下室土方回填方案080407.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

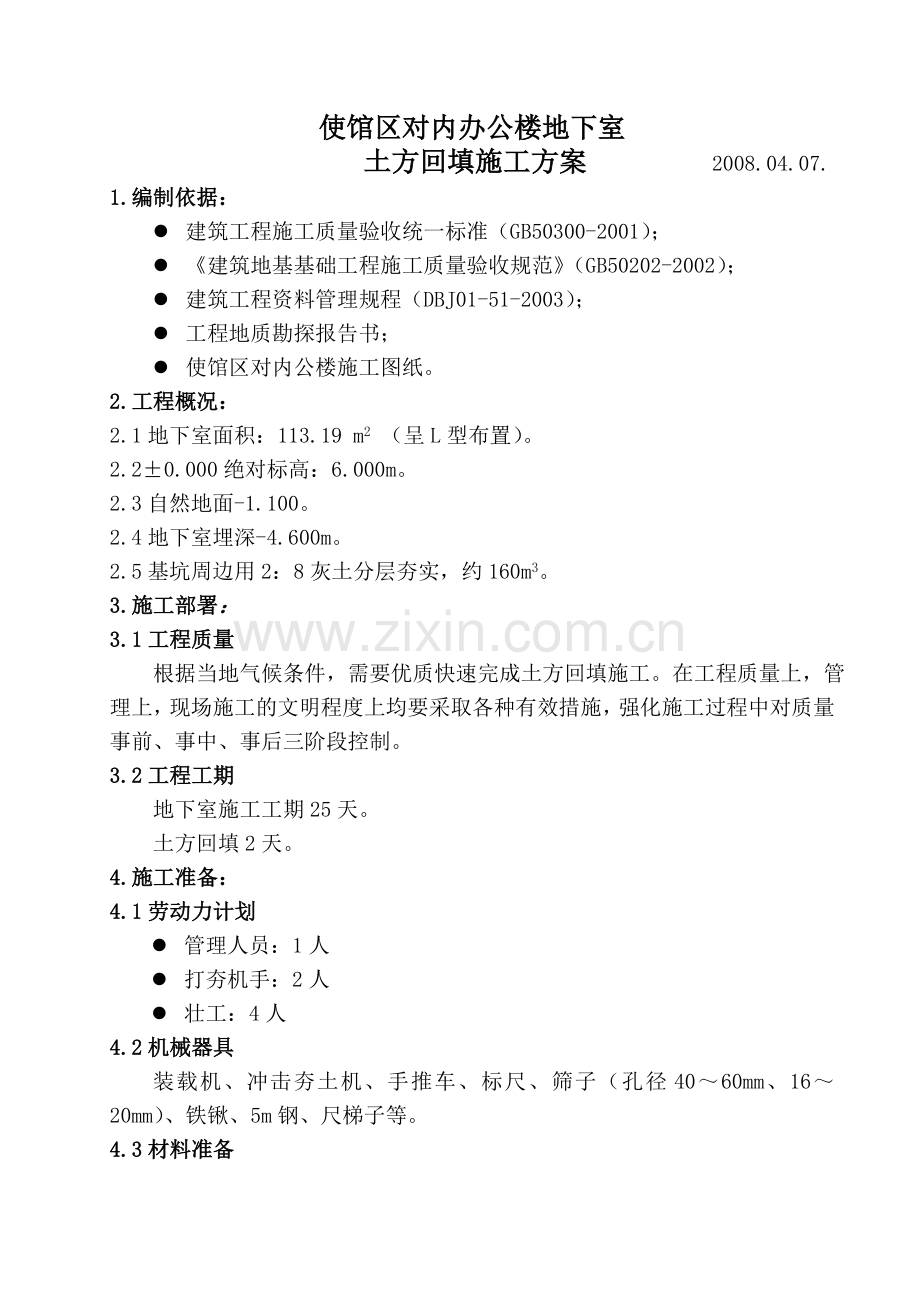

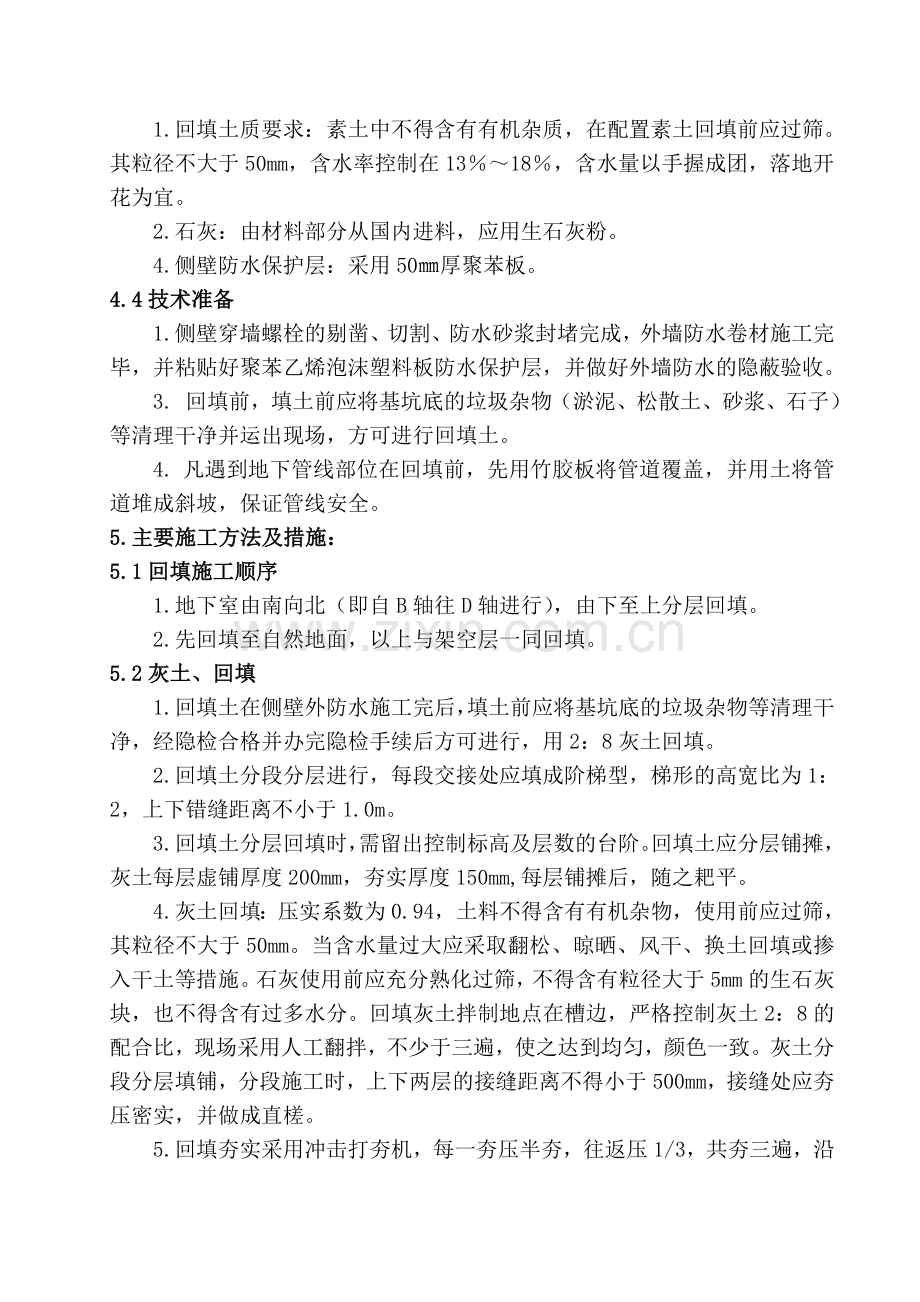

使馆区对内办公楼地下室 土方回填施工方案 2008.04.07. 1.编制依据: l 建筑工程施工质量验收统一标准(GB50300-2001); l 《建筑地基基础工程施工质量验收规范》(GB50202-2002); l 建筑工程资料管理规程(DBJ01-51-2003); l 工程地质勘探报告书; l 使馆区对内公楼施工图纸。 2.工程概况: 2.1地下室面积:113.19 m2 (呈L型布置)。 2.2±0.000绝对标高:6.000m。 2.3自然地面-1.100。 2.4地下室埋深-4.600m。 2.5基坑周边用2:8灰土分层夯实,约160m3。 3.施工部署: 3.1工程质量 根据当地气候条件,需要优质快速完成土方回填施工。在工程质量上,管理上,现场施工的文明程度上均要采取各种有效措施,强化施工过程中对质量事前、事中、事后三阶段控制。 3.2工程工期 地下室施工工期25天。 土方回填2天。 4.施工准备: 4.1劳动力计划 l 管理人员:1人 l 打夯机手:2人 l 壮工:4人 4.2机械器具 装载机、冲击夯土机、手推车、标尺、筛子(孔径40~60mm、16~20mm)、铁锹、5m钢、尺梯子等。 4.3材料准备 1.回填土质要求:素土中不得含有有机杂质,在配置素土回填前应过筛。其粒径不大于50mm,含水率控制在13%~18%,含水量以手握成团,落地开花为宜。 2.石灰:由材料部分从国内进料,应用生石灰粉。 4.侧壁防水保护层:采用50㎜厚聚苯板。 4.4技术准备 1.侧壁穿墙螺栓的剔凿、切割、防水砂浆封堵完成,外墙防水卷材施工完毕,并粘贴好聚苯乙烯泡沫塑料板防水保护层,并做好外墙防水的隐蔽验收。 3. 回填前,填土前应将基坑底的垃圾杂物(淤泥、松散土、砂浆、石子)等清理干净并运出现场,方可进行回填土。 4. 凡遇到地下管线部位在回填前,先用竹胶板将管道覆盖,并用土将管道堆成斜坡,保证管线安全。 5.主要施工方法及措施: 5.1回填施工顺序 1.地下室由南向北(即自B轴往D轴进行),由下至上分层回填。 2.先回填至自然地面,以上与架空层一同回填。 5.2灰土、回填 1.回填土在侧壁外防水施工完后,填土前应将基坑底的垃圾杂物等清理干净,经隐检合格并办完隐检手续后方可进行,用2:8灰土回填。 2.回填土分段分层进行,每段交接处应填成阶梯型,梯形的高宽比为1:2,上下错缝距离不小于1.0m。 3.回填土分层回填时,需留出控制标高及层数的台阶。回填土应分层铺摊,灰土每层虚铺厚度200mm,夯实厚度150mm,每层铺摊后,随之耙平。 4.灰土回填:压实系数为0.94,土料不得含有有机杂物,使用前应过筛,其粒径不大于50mm。当含水量过大应采取翻松、晾晒、风干、换土回填或掺入干土等措施。石灰使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多水分。回填灰土拌制地点在槽边,严格控制灰土2:8的配合比,现场采用人工翻拌,不少于三遍,使之达到均匀,颜色一致。灰土分段分层填铺,分段施工时,上下两层的接缝距离不得小于500mm,接缝处应夯压密实,并做成直槎。 5.回填夯实采用冲击打夯机,每一夯压半夯,往返压1/3,共夯三遍,沿地下室四周每一步夯实后再进行上一步的铺土工作,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉;个别处用机械夯不到的地方,采用人工夯实(木夯)。 6.质量要求: 1.所用2:8灰土中的土料都必须过筛。 2.必须分层虚铺夯实,虚铺厚度偏差≯30cm。 3.回填土标高允许偏差为-50mm,回填土表面平整度允许偏差20mm。 4.夜间施工,应合理安排施工顺序,设有足够的照明设施,防止虚铺超厚。 5.严禁用汽车或推土机直接倒土入槽。 7.安全生产和文明施工及环保措施: 7.1安全生产措施 1.加强安全教育,定期组织职工学习安全生产知识和各种规章制度、安全操作规程。新工人上岗前必须先进行安全知识培训,经考试合格后方准上岗。 2.凡进入现场人员必须戴安全帽,不得穿拖鞋或赤脚进入现场。 3.机械所用电缆均要采取安全措施,避免车辆碾压,防止人员触电。 4.现场施工人员不得随意操作与自己工作无关的电器设备。 5.操作人员必须穿绝缘鞋,戴绝缘手套。 6.禁止从基坑上向坑内抛掷物品,填土时坑内打夯人员必须远离灰斗,防止碰伤。 7.打夯机操作人员要严格按照操作规程操作,一人打夯一人扶线,避免打夯机砸线。 8.每台夯机的电机必须必须是强绝缘或双绝缘电机,并装有漏电保护装置。夯机操作开关必须使用定向开关。夯机的手柄必须加装绝缘材料。 9.夯机作业前方2m内不得有人。多台夯机同时作业时,其并列间距不得小于5m,纵列间距不得小于10m。 10.夯机出现啃土现象时,必须停机清除,严禁在运转中清除。 11.搬运夯机时应切断电源并将电线盘好。往坑槽下运送时,应用绳索运送,严禁推、扔夯机。 12.打夯机扶线人员应使线与夯机保持3~4m的余量,发现电缆线有扭结缠绕、破裂及漏电现象,应及时切断电源,停止作业。 13.对现场用电线路、设施进行定期检查,及时发现、消除事故隐患。 14.现场防护措施:施工现场和作业区要悬挂相应的安全标志牌。地下室基坑周边应搭设可靠防护设施。 15.各种施工机械严格按照操作规程操作。 16.夜间施工应有足够的照明,并严格遵守用电规章制度。 17.打夯时避免破坏外墙防水保护层,并严密注意因震动使护坡产生的变化,如发现异常立即停止施工。 18.施工时严格遵守边坡荷载限制规定。 7.2文明施工及环保措施: 1.车辆进入现场后速度一律限制在5公里/小时以内,避免尘土飞扬。2.随时清扫施工场地及道路,并且要派专人负责清理污染的公路路面。 3.严格执行当地有关建筑施工环境保护管理规定,回填作业尽量在白天进行。 8.其他注意事项: 1.回填时,水电专业派专人对已完成的电气、排水管道进行保护,配合回填顺利进行;夯实时,电气、排水管道四周用木夯人工夯实,以保证管道不被损坏。 2.遇到下雨时,及时进行苫盖。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
