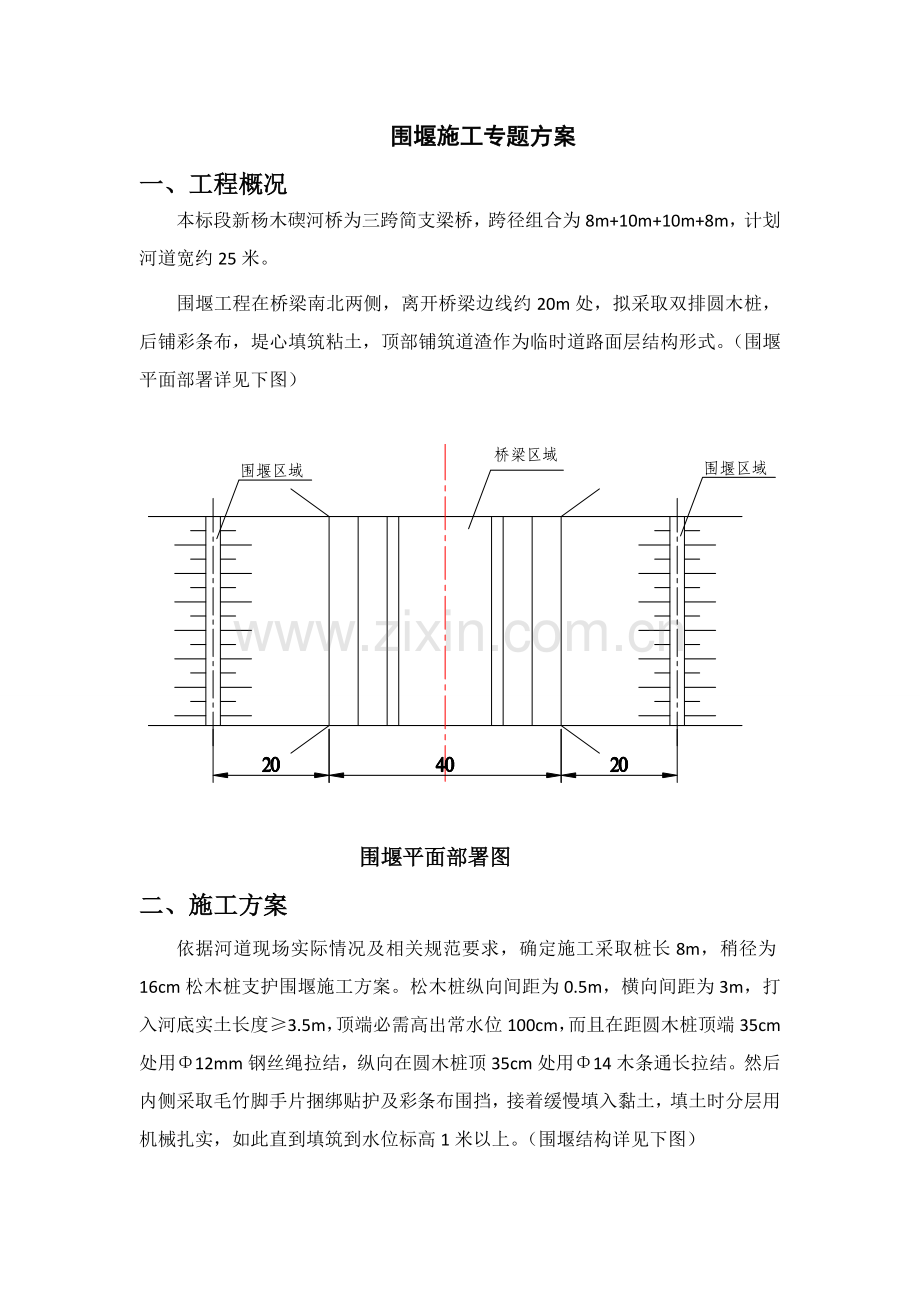

1、宁波市百丈路改建(江澄路福庆路)工程标段 新杨木碶河桥围堰施工专项方案宁波市市政设施建设开发二0一十二个月四月围堰施工专题方案一、工程概况本标段新杨木碶河桥为三跨简支梁桥,跨径组合为8m+10m+10m+8m,计划河道宽约25米。围堰工程在桥梁南北两侧,离开桥梁边线约20m处,拟采取双排圆木桩,后铺彩条布,堤心填筑粘土,顶部铺筑道渣作为临时道路面层结构形式。(围堰平面部署详见下图) 围堰平面部署图二、施工方案依据河道现场实际情况及相关规范要求,确定施工采取桩长8m,稍径为16cm松木桩支护围堰施工方案。松木桩纵向间距为0.5m,横向间距为3m,打入河底实土长度3.5m,顶端必需高出常水位100

2、cm,而且在距圆木桩顶端35cm处用12mm钢丝绳拉结,纵向在圆木桩顶35cm处用14木条通长拉结。然后内侧采取毛竹脚手片捆绑贴护及彩条布围挡,接着缓慢填入黏土,填土时分层用机械扎实,如此直到填筑到水位标高1米以上。(围堰结构详见下图) 围堰平面图 围堰立面图(一)测量放样施打控制桩依据工程特点及实际情况,确定围堰位置,初步确定在桥梁边线南侧、北侧20m左右位置。(二)施打松木桩依据控制桩部署靠近河岸部分采取挖机施打,配合人员必需穿着救生衣,带好安全帽,系好安全带,小船可用长绳固定在另外松木桩上,避免游走;河中心松木桩采取钢板打入船施工,施工要求同挖机施打。(三)绑扎连接松木桩距离桩顶35cm

3、处设置通长横杆,采取扒钉或钢丝绳同立桩固定。然后12mm钢丝绳及卡头固定横杆,使松木桩连成井架结构整体,仔细检验钢丝绳接头,确保连接牢靠。(四)松木桩内部署紧贴松木桩放置通长竹片,用扎丝固定竹片,基础确保竹片处于同一平面,避免刺破彩条布。彩条布上端用扎丝固定在松木桩顶,下端用编织袋装土压牢。(五)围堰堰体施工选择含水量少粘土要作为堰体内填土,确保围堰抗滲效果。采取小型碰碰车将粘土运到围堰处,分层从河岸向中心填筑,每次夯填厚度控制在30cm以内,确保密实。(六)堰体内抽水围堰施工完成,检验堰体可靠性对堰体内进行抽水,抽水必需严格控制方法方法,严禁一次性抽完,绝不许可给围堰带来不稳定原因。抽水分三

4、阶段进行,同时进行观察,控制围堰水平及沉降位移,确保安全第一。假如出现滲漏,立即查找原因进行堵漏。(七)围堰拆除待墩柱施工完成后,拆除南北方向围堰,拆除前使围堰充水,保持水位等高河流水位。首先利用人工、手推车从围堰中心挖除填土,挖深3040cm, 漏出钢丝绳,靠近河岸处能够采取小型挖机进行。挖除上层填土后,根据铰接次序剥除钢丝绳。松木桩拔除采取50吨吊车拔除,拔除松木桩时一定要注意安全,操作人员绑扎好松木桩端头后撤离至安全距离后,方可起吊。松木桩拔除完成后利用挖泥船或长臂挖机清除河道中渣土至设计清淤标高。三、确保工程质量方法(一)建立健全质量管理组织项目部成立质量管理领导小组,质检科设质量管理

5、小组,项目经理任质量管理领导小组组长,队、班组设专职质量检验员。质量确保体系建立后,在施工过程中定时召开质量分析大会,立即发觉围堰施工中存在问题,研究制订改善方法,虚心听取建设、设计、监理工程师意见并立即更正,深入推进和改善工程质量管理工作。(二)加强全员质量意识教育,提升全员质量意识加强全员质量意识教育,树立“质量是企业生命”思想,提升全员质量意识。施工队伍进场后,将分工序实施专题质量意识教育,做到人人明白质量要求,个个清楚质量标准和目标要求。(三)抓好施工技术管理,确保工程施工质量1、做好施工前技术交底工作,对参与施工人员,要进行施工步骤、操作方法、设备使用、人员配置、后勤保障等各方面技术

6、交底,做到施工时人人心中有数,各个步骤紧密配合,秩序井然,方便优质高效地完成施工任务。2、配置完善施工测量仪器和精干测量技术人员、熟练技术工人,定时对业主提供测量控制网点和加密控制网点进行复测校核,在施工过程中保护测量控制点不被破坏。(四)加强施工工序控制,杜绝施工质量事故发生在围堰施工中,严格根据施工技术规范要求进行施工,从源头上杜绝施工质量事故发生。四、度汛安全方法及应急预案因为地处属亚热带季风气候区,台风、雨季比较多,气候施工环境复杂,汛期、台风等随时可能发生。特成立以项目经理任组长抗台防汛领导小组,并制订应急预案,以建立完善应急预案体系,加强应急事件管理,快速、有序、高效地控制紧急事件

7、发展,将事故损失减小到最低程度。(一)实施应急预案领导机构为切实做好围堰及基坑防洪抢险组织领导工作,成立围堰防汛抗台领导小组,负责围堰及泄洪发生险情预警及突发性灾难、安全事故应抢救援组织和协调工作,有效处理突发性灾难及安全事故。负责下达围堰抢险、基坑施工人员及设备撤退、基坑预充水等重大指令。围堰及基坑防汛总指挥领导小组组长由项目经理担任。(二)汛期安全方法 1、汛期安全警戒人员、防汛指挥机构经过联络系统立即进行汛情通报,亲密关注上游围堰堰前水位改变情况。避险、抢险领导小组和指挥部开始关注,并责令各预备队进入抢险准备状态。严禁和围堰施工无关交通车辆、设备和人员进入围堰施工区域。至围堰施工道路严禁

8、停放设备和堆放施工材料,抢险车辆、物资材料和设备立即进行清点和标识,做好围堰内人员、设备、材料撤离准备。2、一旦汛期来临过水断面满足不了要求时,让河水自动漫流进入围堰内,待汛期过后再用水泵抽水。3、项目部安排人员二十四小时轮番值班,随时接听天气预报,将信息立即反馈到各作业区域。接到预报后,防风、防台领导小组立即展开工作,统一布署,全体人员进入应急状态,现场停止施工,由抢险小组控制现场,使损失降低到最低程度。(三)应急预案防洪度汛重中之重是确保围堰安全运行及围堰基坑安全施工,同时要确保正常泄洪。对于围堰施工特制订以下二种应急预案。预案一:汛期来临时水位略有升高,围堰发生集中渗漏和局部塌滑等险情,

9、为确保围堰安全运行,需对上述险情进行应急处理。1、当围堰发生集中渗漏情况,首先在围堰迎水侧找出渗流进水口,立即堵塞,截断漏水起源。同时在背水侧加打钢板桩,对渗流出口采取反滤料压填,降低水流流速,降低延缓围堰土料流失,预防险情扩大。采取盖堵法对围堰渗漏部位进行抢护,即采取大面积复合土工膜盖堵,也可就地取材用蓬布盖堵,再用土袋或石渣袋压脚,直到完全断流为止,稳定险情。 预案二:依据气象部门预报洪雨水很大时,河中预留过水断面估量满足不了要求,围堰难以避免过水情况发生时,为预防汛期洪水翻堰造成水中围堰及基坑出现一定经济损失时,须采取方法对基坑内施工人员、设备、材料等进行紧急撤退。以后立即采取方法对基坑

10、进行预充部分水。确保泄洪安全,待汛期过后,再用水泵抽干围堰内积水后进行施工。1、一旦发觉水位达成1.60时,并呈连续上涨趋势时。基坑内人员和施工设备开始撤离现场。撤离工作由避险、抢险领导小组和项目部统一领导,各部位责任预备队组织实施。2、人员撤离时,处于同部位对应易撤离设备和材料由该部位责任单位负责撤离至安全地带,其它设备和材料按领导小组指示精神进行妥善处理。由项目部维持现场秩序实施有序安全撤离,从“开始撤离”指令下达30分钟后不能撤离设备和材料视为无能为力而放弃,但必需确保人员全部撤离至安全地带。各施工队伍责任人将立即向避险、抢险领导小组和指挥部汇报本队安全撤离情况;救助小组和抢救车辆将在“开始撤离”指令下达20分钟内抵达安全撤离地带,随时实施伤员转移和现场救助。(四)应抢救援预案开启 在接到台风、洪水来临前险情汇报后,由防洪度汛领导小组组长根据其危害程度确定是否开启应抢救援预案。当领导小组下达开启应抢救援预案命令后,防洪度汛小组应立即进入抢险位置,随时准备响应防洪度汛领导小组命令,实施应抢救援。(五)恢复生产程序1、防洪度汛办公室制订汛期后现场清除、整理及恢复方法。2、根据制订恢复方法开展工作,逐项落实多种方法。恢复施工前,必需由防洪度汛小组对现场工作面及周围区域检验,在确定方法到位下达复工命令,施工人员、设备方进入工作面施工,恢复生产。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
