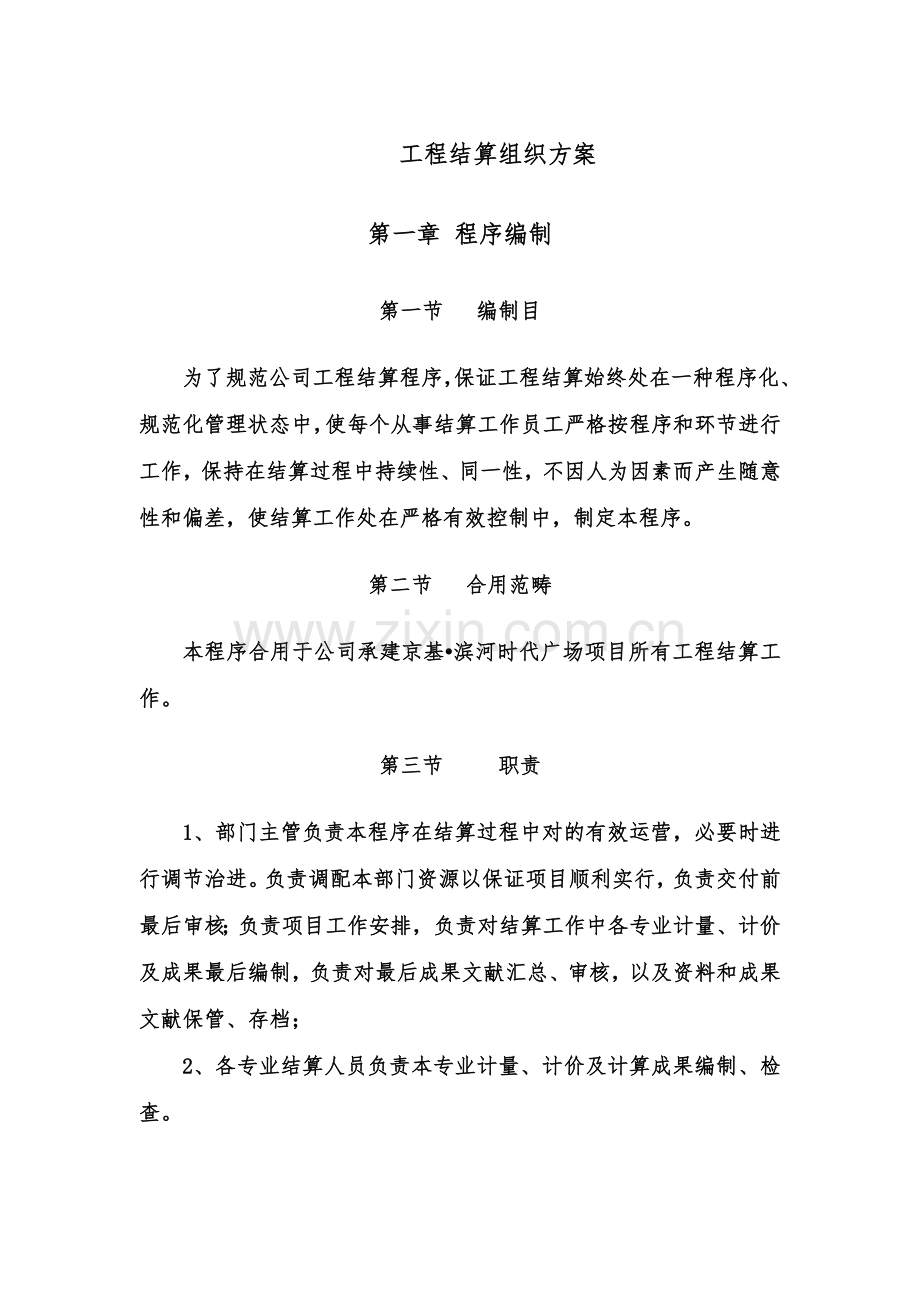

1、 工程结算组织方案第一章 程序编制第一节 编制目为了规范公司工程结算程序,保证工程结算始终处在一种程序化、规范化管理状态中,使每个从事结算工作员工严格按程序和环节进行工作,保持在结算过程中持续性、同一性,不因人为因素而产生随意性和偏差,使结算工作处在严格有效控制中,制定本程序。 第二节 合用范畴本程序合用于公司承建京基滨河时代广场项目所有工程结算工作。第三节 职责1、部门主管负责本程序在结算过程中对的有效运营,必要时进行调节治进。负责调配本部门资源以保证项目顺利实行,负责交付前最后审核;负责项目工作安排,负责对结算工作中各专业计量、计价及成果最后编制,负责对最后成果文献汇总、审核,以及资料和成

2、果文献保管、存档;2、各专业结算人员负责本专业计量、计价及计算成果编制、检查。第四节 结算工作程序一、合同获得后任务指派1、合同获得后,由部门主管负责组织合同交底; 2、部门主管拟定结算工作筹划,并填写工作筹划安排表,工作筹划经项目经理批准后执行;二、资料准备1、做好结算工作前期条件:(1)做好结算资料收集整顿如:施工合同、施工图纸、竣工图纸、会审纪要、设计变更、隐蔽记录、经济签证乃至会议纪要等都是工程结算重要根据;(2)核对施工图纸变动状况和工程内容与否完整等;(3)贯彻施工有否变更、签证手续与否齐全等;(4)核查施工合同与否内容明确,工期、质量、材料市场价、奖惩规定等有否详细订立明确。只有

3、理解上述状况,才干遵循求实原则,既按国家、省、市关于工程价管理政策、法规等办事,又从实际出发,把施工图纸,施工办法及变更设计有机地结合起来,完整地体当前工程结算书中。2、把握好结算工作核心环节:工程结算工作既然是建设工程最后阶段,因此要提高工程结算质量,除了认真计算工程量、清单定额套用及费率原则外,尚需认真做好如下几种环节工作:(1)认真阅读施工合同文献,对的把握合同条款商定,熟悉国家关于法律、法规及行业关于规定,认真阅读施工合同文献,仔细理解施工合同条款精确含义,是提高工程结算工作一种重要环节。凡施工合同条款中对工程结算办法有商定,且此商定不违背国家法律、法规及行业关于规定,那就应按合同商定

4、方式进行工程结算。凡施工合同条款中没有商定工程结算办法,事后又没有补充合同或虽有商定,但商定不明确,则应按建设部与深圳市关于规定进行结算。施工合同是由建设方、施工方共同订立,双方权利、义务均以合同商定为准。若有争议,应以合同为解决争议根据。因而,结算人员一定要认真阅读施工合同文献,这样才干在结算工作中善于发现问题,并采用有效办法予以解决。(2)认真理解材料价格,做好结算调研工作,搞好市场调研,亦是提高结算质量一种重要环节。过去多数施工合同对材料价格商定是:材料价格有指引价按指引价,没指引价按信息价,没有信息价按市场价。此时,结算工作一种工作重心就是材料市场价调研。一方面应由施工单位提供应建设方

5、承认品牌材料发票,亦可由施工单位提供材料供应商报价单和材料采购合同,然后依照这些资料,没有才进行市场调研,则可提高询价工作效率。(3)认真踏勘施工现场,及时掌握第一手资料,有助于提高工程结算工作质量。随着科技发展日新月异,当前在工程结算中经常会遇到新施工工艺和新材料,没有现成可以套用定额子目,需要结算人员自己测算人工、材料、机械用量。收集这些新施工工艺和新材料基本资料,是做好结算工作前提条件。(4)工程结算时,一方面必要认真仔细地看清所有施工图纸,才干全面精确无误地计算工程造价真实性。规定结算人员必要纯熟掌握所有建筑识图知识,不但要看建筑施工图,并且要看构造施工图和竣工图;不但要看水电平面图,

6、并且要看水电系统图;不但要将每一张图纸看懂吃透,并且要将所有图纸综合分析。只有在认真看懂吃透图纸基本上,才干做好结算工作。第二章 结算人员素质规定结算工作是一项涉及面广、专业性强,经济相结合综合、全面、复杂工作。1、要做好结算工作,一方面规定结算人员具备较高素质,否则就不能做这项工作。要有高度事业心、责任感。2、要掌握工程设计、施工、材料、设备等各方面基本知识。随着科学技术迅猛发展,新施工工艺不断涌现,规定工程造价人员不断学习掌握新技术。一种不熟悉工程技术造价工作者必然会束手无策。因而,工程造价从业人员不但要理解设计意图,还要掌握施工办法和技术办法,明确合用规范和原则,充分综合运用造价管理方面

7、知识,才干精确、全面、真实地反映工程造价。3、要有编制预算、工程结算等工作实践经验,并具备一专多能本领(如精通土建工程,掌握装饰工程、安装工程等)。(1)随时收集并理解关于工程造价、材料、设备等信息、行情,掌握动态资料。充分做好积累造价资料基本工作。(2)熟悉关于合同管理,工程招投标,建筑法规等基本知识。第三章 结算工作有效控制1、建立一套健全、合理、可操作规章制度。是提高工程造价结算质量主线保证。众所周知,工程造价状况千差万别,从土建、装饰、暖通、水电,到市政、维修、古建园林、绿化等,涉及多学科、多专业。针对此种状况,制定规章时,需分门别类,按照不同环节和事项,考虑造价人员自身职业道德素质,

8、根据工程项目构造、规模因素,并跟成本与效益挂钩,制定符合各自专业特点结算质量规章制度,明确职责权利,做到赏罚分明。各专业人员在实行过程中需互相配合、互相协商,这就规定规章制度在具备操作性同步,需具备一定灵活性,这不但是提高工程造价结算质量主线保证,并且还对我公司健康发展起积极推动作用。2、建立一支业务精通、作风良好专业技术队伍。是提高工程造价结算质量核心所在。无论从理论上,还是在实践中都证明:要提高结算工作质量,归根究竟,最后还是取决于人因素,即我公司造价人员职业道德修养、专业知识水平和丰富实践经验。精湛业务水平和良好工作作风来源于三个方面:一是在职工工岗位培训;二是招聘高素质从业人员;三是内

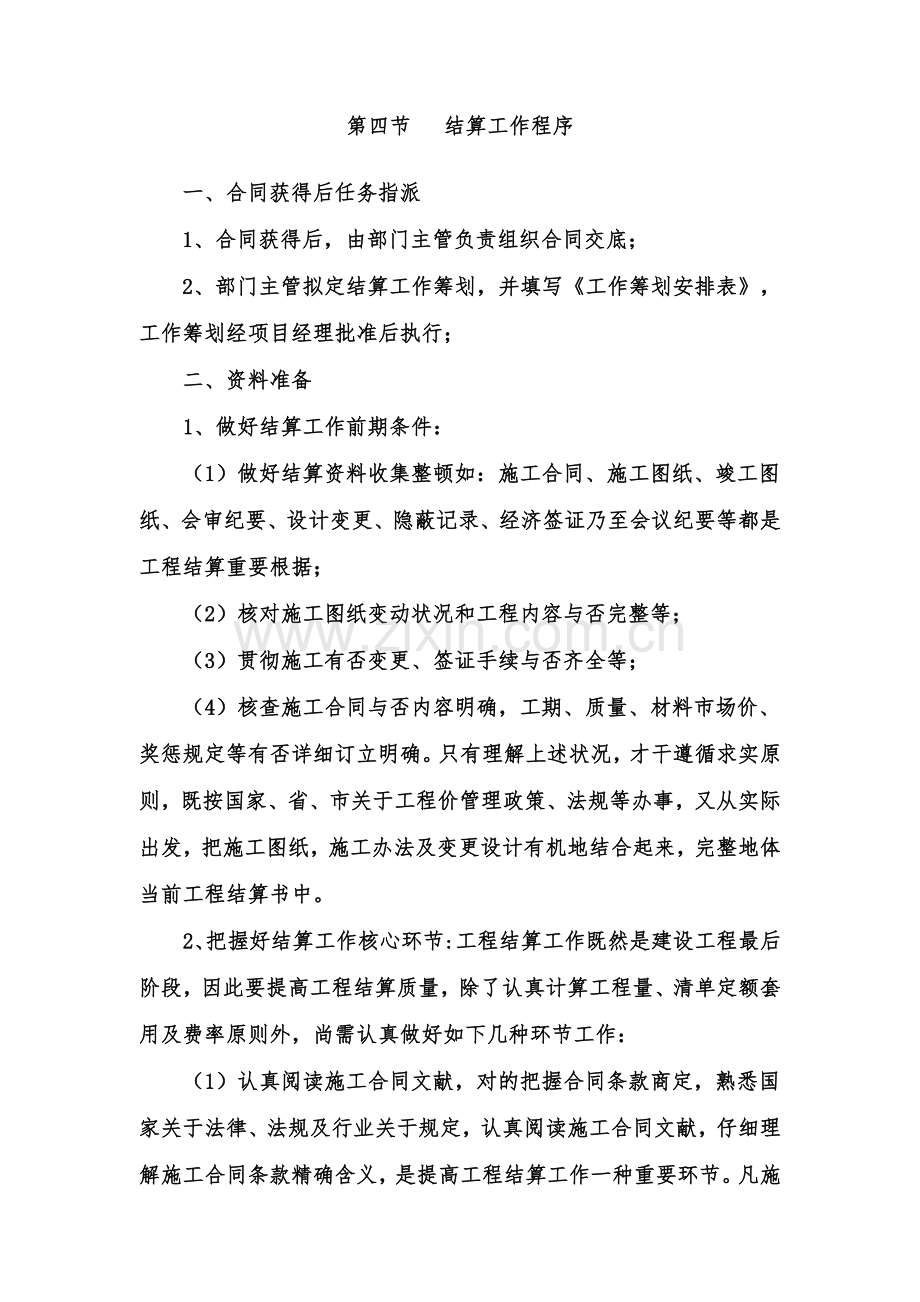

9、部人员互相交流。3、规范结算工作操作程序按程序办事,是提高工程造价结算质量重要办法。工程造价是集技术、经济于一体业务工作,它规定广大从业人员既要具备良好职业道德修养,又要具备较高专业技术技能,更要懂得相应法律、法规。依法行事,依法执业,使自己行为符合国家有关法律、法规规定。4、不断地积累经验,及时地总结经验,应成为我公司寻常事务一项经常性工作。学习、结识、提高,再学习、再结识、再提高,是提高工程造价结算质量主线目。综上所述,工程造价结算工作是一项艰难细致工作,它需要咱们专业工作者有过硬基本功,良好职业道德,实事求是作风,勤勤恳恳、任劳任怨精神。咱们要提高结算工作质量,建立一套好用人机制,拥有一

10、支高素质专业技术队伍,并规范相应编审操作程序,积累、运用有关造价典型案例经验与数据,是极其重要。只有这样,才干树立“质量第一”观念,切实提高我公司工程造价结算工作质量。第四章 结算工作流程第一节、成立结算小组进行结算前准备工作结算小构成立后,认真踏勘施工现场,及时掌握第一手资料,做好结算前准备工作。在准备阶段,结算人员需要获取如下有关资料:1、工程施工合同工程施工合同是工程结算重要根据。通过合同,理解发包工程范畴、开工竣工日期、工程总造价、结算定额根据、承包方式、结算方式、双方责任、质量规定、物资供应及管理办法等,合同规定是工程结算拟定取费根据。2、工程施工图和阐明书工程施工图和阐明书是建设项

11、目重要文献,是编制预结算工程量重要根据,是核对工程各某些或构件详细尺寸数据来源,是拟定工程施工方式,套用预结算定额根据。3、工程施工组织设计和施工方案工程施工组织设计是指引工程施工准备,组织施工全面性技术、经济文献,是指引现场施工法规。它是审查工程编制预结算必要掌握内容,是审核关于费用原则根据。4、工程竣工验收报告 工程竣工后来,必要办理验罢手续,做好验收记录,阐明工程质量与否符合原则,与否具备了工程竣工结算条件,应当以工程竣工验收报告作为根据。第二节 制定结算环节1、结算人员执行基本建设项目结算工作,应当在充分理解工程关于状况和获取结算资料基本上,合理制定结算筹划,并依照结算过程中状况变化,

12、予以必要修改或补充。结算人员制定结算筹划时,应当理解该建设项目如下基本状况:(1)工程项目性质、类别、规模、承建方式等状况。(2)结算所需有关资料可获得性。(3)工程材料供应方式。(4)工程价款结算状况。(5)工程项目现场施工条件。(6)建设期内工程预算定额、取费原则等变化状况。2、在编制结算筹划时,结算人员还应当获取如下资料:(1)招投标文献。(2)施工合同、合同。(3)施工图或竣工图。(4)设计变更图纸。(5)签证单、工程联系单(必要甲方、监理确认)。(6)施工记录(必要甲方、监理确认)。(7)外架搭拆时间(必要甲方、监理确认)。(8)施工组织设计和专项施工方案(必要甲方、监理确认)。(9

13、)信息价缺项某些材料市场价(必要甲方、监理确认)。(10)其她关于证明。3、本工程因工期紧,为了能按施工合同规定工期顺利完毕,本工程采用了夜间加班等赶工办法,夜间加班费、赶工办法费按如下规定计算:(1)筹划工期压缩超过按深圳市建设工程施工工期原则计算所得原则工期30%,其周转材料摊销次数缩短、人工加班费用增长等费用可按下列公式计算。夜间施工费=(1-合同工期/原则工期-30%)*人工费*1.2赶工办法费=(1-合同工期/原则工期-30%)*办法项目费*1.0(2)需采用特殊办法以缩短工期,可据实估算相应费用,由甲方和监理签名确认。深圳市建设工程施工工期原则缺项专业工程,其原则工期应按有关规定拟定。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
