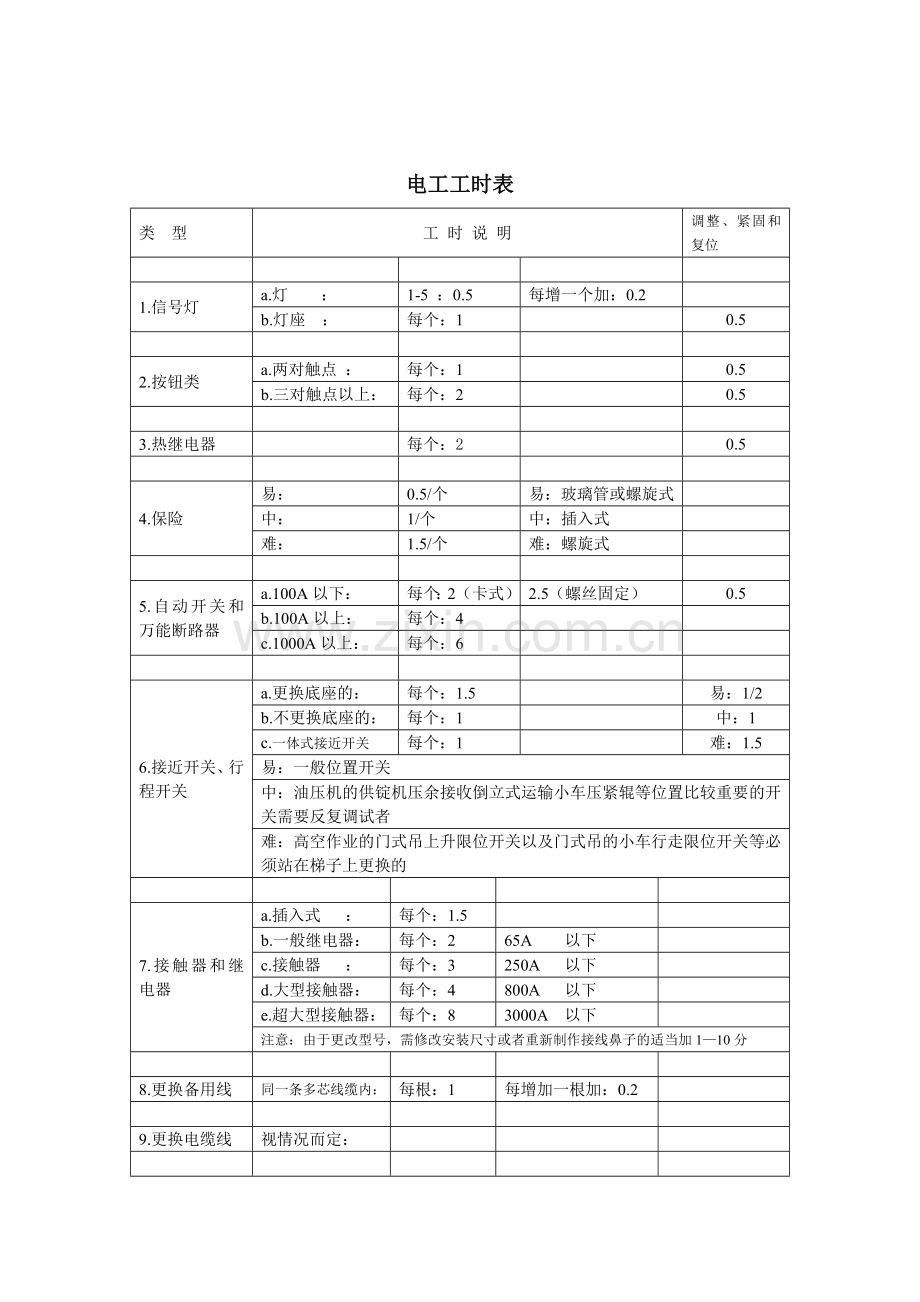

电工工时表
类 型
工 时 说 明
调整、紧固和复位
1.信号灯
a.灯 :
1-5 :0.5
每增一个加:0.2
b.灯座 :
每个:1
0.5
2.按钮类
a.两对触点 :
每个:1
0.5
b.三对触点以上:
每个:2
0.5
3.热继电器
每个:2
0.5
4.保险
易:
0.5/个
易:玻璃管或螺旋式
中:
1/个
中:插入式
难:
1.5/个
难:螺旋式
5.自动开关和万能断路器
a.100A以下:
每个:2(卡式)
2.5(螺丝固定)
0.5
b.100A以上:
每个:4
c.1000A以上:
每个:6
6.接近开关、行程开关
a.更换底座的:
每个:1.5
易:1/2
b.不更换底座的:
每个:1
中:1
c.一体式接近开关
每个:1
难:1.5
易:一般位置开关
中:油压机的供锭机压余接收倒立式运输小车压紧辊等位置比较重要的开关需要反复调试者
难:高空作业的门式吊上升限位开关以及门式吊的小车行走限位开关等必须站在梯子上更换的
7.接触器和继电器
a.插入式 :
每个:1.5
b.一般继电器:
每个:2
65A 以下
c.接触器 :
每个:3
250A 以下
d.大型接触器:
每个:4
800A 以下
e.超大型接触器:
每个:8
3000A 以下
注意:由于更改型号,需修改安装尺寸或者重新制作接线鼻子的适当加1—10分
8.更换备用线
同一条多芯线缆内:
每根:1
每增加一根加:0.2
9.更换电缆线
视情况而定:

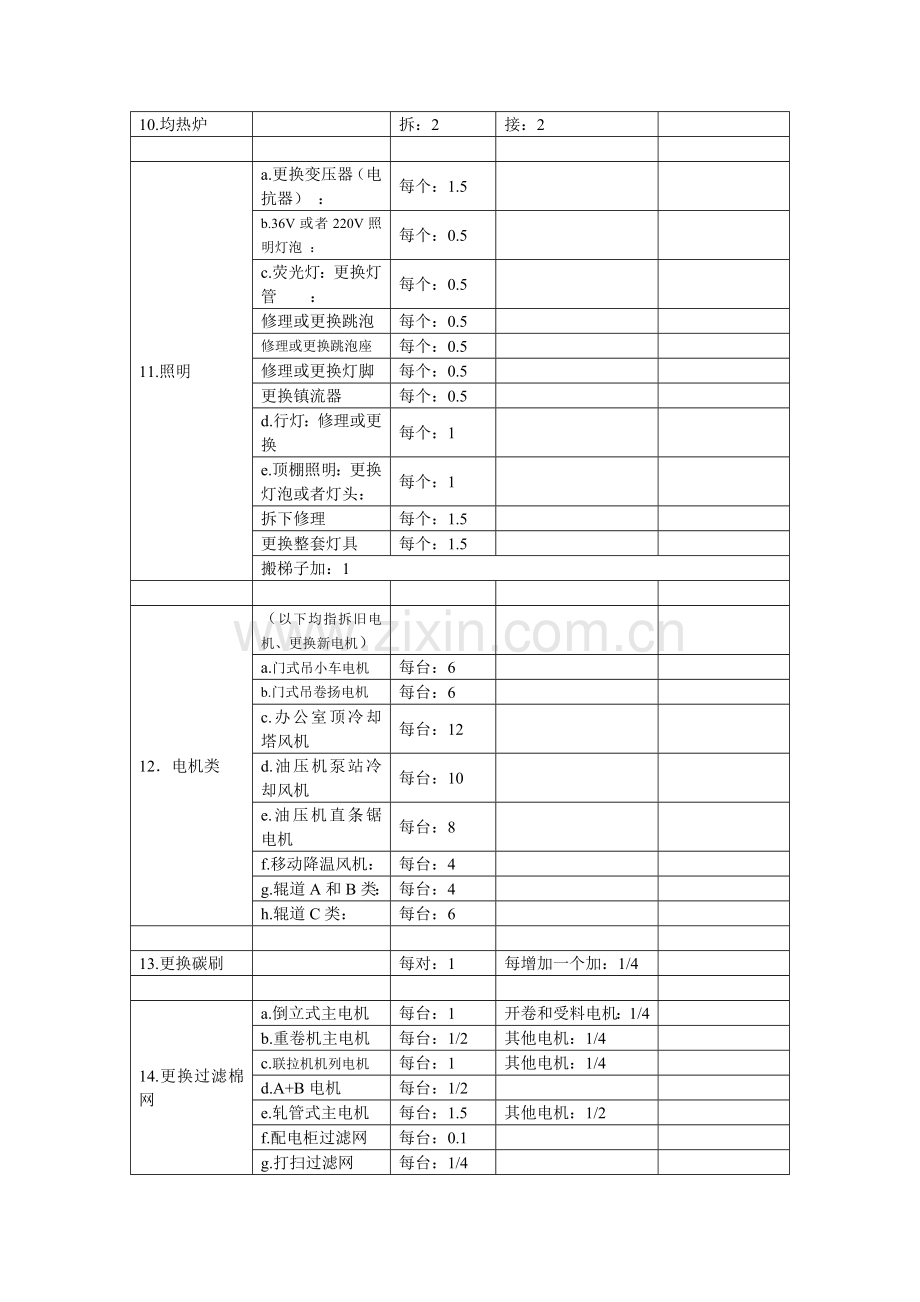

10.均热炉
拆:2
接:2
11.照明
a.更换变压器(电抗器) :
每个:1.5
b.36V或者220V照明灯泡 :
每个:0.5
c.荧光灯:更换灯管 :
每个:0.5
修理或更换跳泡
每个:0.5
修理或更换跳泡座
每个:0.5
修理或更换灯脚
每个:0.5
更换镇流器
每个:0.5
d.行灯:修理或更换
每个:1
e.顶棚照明:更换灯泡或者灯头:
每个:1
拆下修理
每个:1.5
更换整套灯具
每个:1.5
搬梯子加:1
12.电机类
(以下均指拆旧电机、更换新电机)
a.门式吊小车电机
每台:6
b.门式吊卷扬电机
每台:6
c.办公室顶冷却塔风机
每台:12
d.油压机泵站冷却风机
每台:10
e.油压机直条锯电机
每台:8
f.移动降温风机:
每台:4
g.辊道A和B类:
每台:4
h.辊道C类:
每台:6
13.更换碳刷
每对:1
每增加一个加:1/4
14.更换过滤棉网
a.倒立式主电机
每台:1
开卷和受料电机:1/4
b.重卷机主电机
每台:1/2
其他电机:1/4
c.联拉机机列电机
每台:1
其他电机:1/4
d.A+B电机
每台:1/2
e.轧管式主电机
每台:1.5
其他电机:1/2
f.配电柜过滤网
每台:0.1
g.打扫过滤网
每台:1/4
h.更换金属过滤网
每台:1/2
15.PLC更换电源风扇
1.5/个
16.配电柜更换风扇
1.5/个
17.挤压筒
(以下各项均包括拆接,热处理指挤压筒还有150℃以上的余热)
热
冷
a.更换导电连板
1.5
1
b.接拆线鼻子
旧:6 新:4
旧:3 新:2
c.打磨接线鼻子
1
0.5
d.法兰盘(双面)
10
3
e.处理绝缘
4
2
f.处理断螺丝
单:3 双:4
单:2.5 双:3.5
g.配电柜接拆线
旧改新:3
新改旧:3
h.
处理备用挤压筒工时加倍
18.天车
a.手柄松动需紧固
0.5
b.更换凸轮
1
c.更换触头
1.5
d.紧固控制柜外盖(5面)
0.5
e.更换整套控制器
10
f.更换过流继电器
1.5
g.更换大刷架
2
h.更换大碳刷
0.5
i.更换划线
10
j.更换电机
10
k.更换抱闸线圈
换一个:2
换两个:2.5
换三个:3
l.更换电机碳刷
1
每增加一个加:1/4
m.打磨电机滑环
1
n.更换限位开关
上限:2
其它:1.5
o.撞尺:拆装加矫正
5
p.更换电铃
1.5
19.更换悬臂吊按钮盒
3
0.5
20.拆接线
a.拆接电焊机
每台:1
b.拆接鼠笼式电动机
单速(3线+N):1
双速(6线+N):2
三速(9线+N):3
c.拆接绕线式电动机
每台:2
d.拆接直流电机
每台:2
其 它
类 型
工 时 说 明
调整,紧固和复位
1.清擦整流子
1-2
2.电机组装和检修
a.拆装电机底脚
1
紧固电机底脚:1
b.拆装风叶罩和风叶
1
定子脱落紧固1.5/个
c.拆装外端壳(前后)
1
d.拆装定子和轴承
1
e.定子剔断螺丝,钻眼和攻丝
1
每增加一个加1/4
f.抓装对轮
2
g.拆装对轮螺丝和皮垫
1.5
对轮式和尼龙垫:1
h.更换测速发电机
1
3.PLC机架
a.PLC拆装模版除尘
每个机架:4
b.PLC电源模版除尘
每个机架:1.5
c.PLC更换模版
每块:2
4.故障排除
a.找出原因,而未能排除
每次:1
b.找出原因不属于本工种故障
每次:1/2—2
c.配合调整组或设备科处理故障
每次:1/2—3
5.线松,掉线
每次:1/2
6.简易制作
易:1/2
难:2(视情况而定)
7.拆接线
拆接临时线
每次:1
8.电气焊配合
每次:1
9.各种装置的复位,紧固调整如没有特别说明均为1/2
注:包括热继电器,自动开关,各种功能装置(如直流驱动模版,时间继电器等)和倒立式卷筒定位
10.点检工时
1/人次
11.巡检工时
1/人次
12.打扫卫生
2/人次
