资源描述

1、序言:静电地板是机房工程施工中最关键部分,今天分享一篇相关静电地板施工方案正文:一、静电地板定义 本防静电地板关键由三部分组成,底层是导静电铜网(非必需品),中间为支撑架主体,上部是主板+表面铺设材料(非必需品)。支撑架主体由支架、横梁和罗丝等辅件组成。铺设防静电地板活动地板,关键含有以下功效: 1. 可拆卸性。所以,机房内设备可在防静电地板下进行自由电器连接,便于铺设和维修,使机房整齐美观; 2. 能够保护多种电缆、电线、数据线及插座,使其不受损坏; 3. 能够利用地板下空间作为空调静压风库,取得满意气流组织; 4. 消除电缆外露对人体危害; 5. 能够利用防静电活动地板可调性,消除地面不平

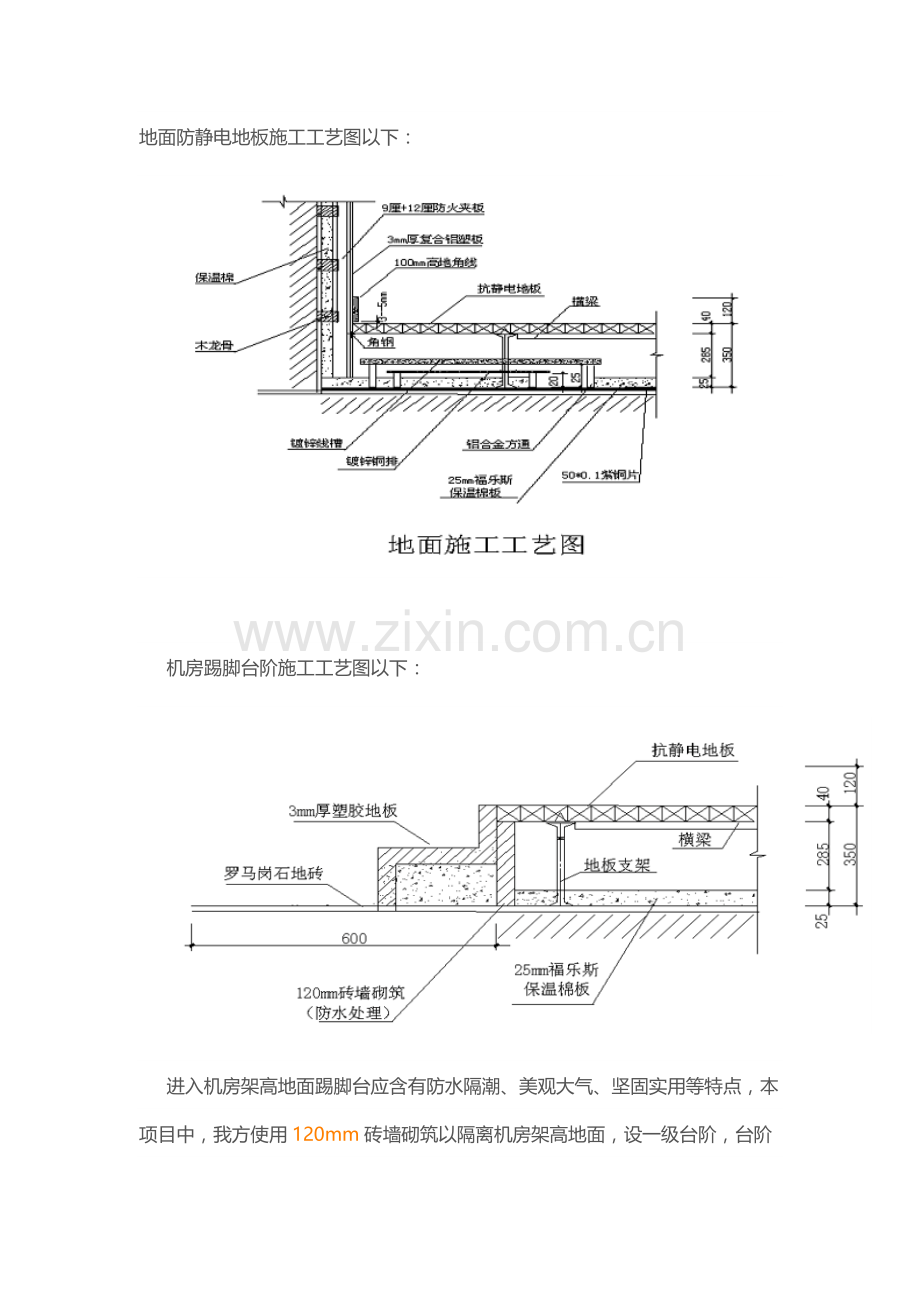

2、度,确保机房地面整体水平度; 6. 能使静电荷漏泄至地,并反射电磁辐射。二、机房防静电架空活动地板安装地面防静电地板施工工艺图以下:机房踢脚台阶施工工艺图以下:进入机房架高地面踢脚台应含有防水隔潮、美观大气、坚固实用等特点,本项目中,我方使用120mm砖墙砌筑以隔离机房架高地面,设一级台阶,台阶宽度以300mm为宜,以砌素砼而成,依据实际需要,在台阶表面铺设防水材料,如大理石、丁纹钢板、塑胶地板等。三、防静电架空活动地板施工步骤机房抗静电地板安装工程中,地面预处理十分关键,在铺设地板前必需先对地面进行很好预处理,首先刷素泥一道,抹平机房地面,采取20厚1:2.5水泥砂砂抹面赶光,地面基础处理到

3、平整、光滑、没有显著坡度和不平,再刷机房专用地台漆二遍,起防潮、防霉作用。拉水平线,地面弹方格网线,弹线要反复校正。在机房四面墙面安装角钢支架,地面按地面弹线铺设金属屏蔽网(50*0.1紫铜片),金属屏蔽网和机房接地铜排相连,组成一个完整机房屏蔽系统,含有接地、抗静电、抗干扰作用。结合布线系统设计及施工,在地面架空安装强弱电走线线槽及接地铜排,强弱电走线线槽之间间距大于30mm。在地面铺设和地板下四面墙面铺设25mm厚阿姆斯壮一级福乐期保温棉,包福乐斯不燃铝箔,起到保温、隔热、防潮作用,至此,地面预处理完成。铺设防静电地板,地板支撑脚直接安装在50*0.1紫铜片上方。敷设地板时,用水泡水平仪逐

4、步找平,高度靠可调支架调整,相临地板间不得有缝隙,安装较重设备地板下部加强支撑。地板板面标高300350mm,含有足够空间形成地板下净压风库。四、防静电架空活动地板施工注意事项因为本方案采取是无边活动地板,配合精度高,其美观、整齐、耐用。但其施工难度大,要求施工人员专业水平高,不然安装地板配合精度不能达成要求。施工人员在敷设地板时应换洁净拖鞋,切割补角地板应放在机房外部进行。我们在地板安装前就已经设计好了机房整体设计效果图,我们采取地板、天花和墙体屏蔽扣板宽度全部是600毫米,所以我们是将地板、天花和墙体整体考虑和设计,设计机房从天花到墙体扣板,再从墙体扣板从到地板全部是缝缝相连,看起来是一条

5、直线,含有整体美观效果。在地板安装中,施工人员严格根据图纸设计,拉好对角线后再安装地板,即使进度较慢,但整体效果和配合精度好。在地板施工中,还要注意异形地板(如风口地板、走线地板、电源插座安装地板等)安装。地板板面上设置终端及其它设备使用机房防水专用插座,用时开启,不用时闭合,即能确保使用方便,又能确保安全,克服了以往接线要翻地板缺点。确保地板工程防静电效果、接地效果。在机房综合工程完成后,通常还要留下4块或更多地板,在地板上预留好引线孔或专用插座,在以后机房增加设备时,直接用其替换原有地板即可。五、防静电架空活动地板施工活动地板铺设应在机房内各类装修施工及固定设施安装完成并对地面清洁处理后进

6、行。建筑地面应符合设计要求,并应清洁、干燥。活动地板下空间作为静压箱时,四壁及地面均应作防尘处理,不得起皮或龟裂。现场切割地板,周围应光滑、无毛刺,并按原产品技术要求作对应处理。活动地板铺设前应按设计标高及地板部署严格放线,将支撑部件调整至设计高度。活动地板铺设过程中应随时调整水平,碰到障碍物或不规则墙面,应按实际尺寸镶补并附加支撑部件。在活动地板上搬运、安装设备时,应对地板表面采取防护方法。六、施工注意事项:1) 高架地板支撑位置(以放样为准)不许可有其它施工物件阻碍放置。2) 已施工完地板表面在未交付使用前不得随意踩踏,如有交叉施工需要借用地板踩踏时,必需事前得到我企业现场管理人员同意方可

7、。3) 地板表面未加纸皮保护,不准任何施工单位借用地板施工。4) 地板表面不得使用任何重型脚手架。5) 施工单位使用梯子、轻型脚手架底部必需用厚胶皮绑住。6) 各施工单位严禁在地板表面使用油漆、涂料、化工物品。7) 各施工单位严禁用锤子或重物击打地板表面。8) 严禁在地板表面使用多种刀具及硬物刻划。9) 如有焊接施工,必需在地板表层另加三夹板等保护层,焊接火花严禁接触到地板。10) 地板表面严禁倾倒水渍。七、防静电架空活动地板验收活动地板铺设许可偏差:项次内容许可偏差(mm)铝地板钢、木、复合地板1接缝宽度0.51.02相邻边缘高差0.51.03地板不平度2.02.0活动地板铺设接缝应横平竖直

8、,铺设偏差应符合表2.6.7要求:检验及抽样方法应符合下列要求:不平度用2m直尺和楔形塞尺沿纵、横、斜三方向测量。抽样百分比为15%,但不少于102m,抽样点应包含门口处;垂直度用2m托线板逐墙检验,每面墙不少于三处;接缝宽度用塞尺检验,抽样百分比为15%,但不少于十处;水平度采取水平和塞尺配合检验,抽样百分比为15%,但不少于五处。八、活动地板交叉施工维护说明为确保高架地板施工质量不受交叉施工影响,我企业特制订以下维护规则,希各协作施工单位共同遵守。一、 高架地板支撑位置(以放样为准)不许可有其它施工物件阻碍放置。二、 已施工完地板表面在未交付使用前不得随意踩踏,如有交叉施工需要借用地板踩踏时,必需事前得到我企业现场管理人员同意方可。三、 经我企业管理人员同意后,交叉施工单位在借用地板施工时必需遵守以下维护规则,如有违反要求施工者,我企业将以数码相为依据,每次罚款五百元以示处罚。1、 地板表面未加纸皮保护,不准任何施工单位借用地板施工。2、 地板表面不得使用任何重型脚手架。3、 施工单位使用梯子、轻型脚手架底部必需用厚胶皮绑住。4、 各施工单位严禁在地板表面使用油漆、涂料、化工物品。5、 各施工单位严禁用锤子或重物击打地板表面。6、 严禁在地板表面使用多种刀具及硬物刻划。7、 如有焊接施工,必需在地板表层另加三夹板等保护层,焊接火花严禁接触到地板。8、 地板表面严禁倾倒水渍。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
