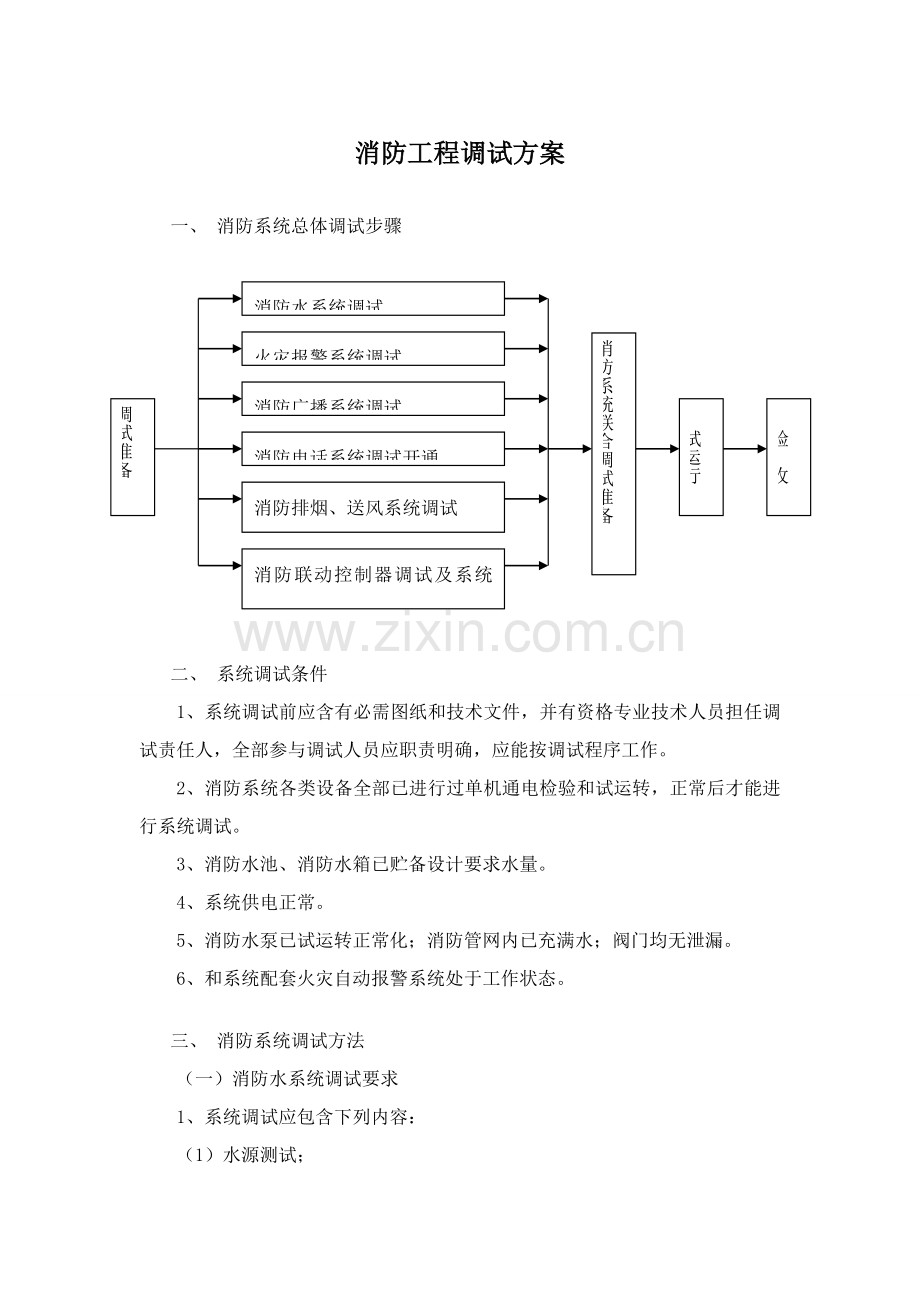

消防水系统调试专项方案.doc_第1页
第1页 / 共6页
消防水系统调试专项方案.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述
消防工程调试方案 一、 消防系统总体调试步骤 调试准备 消防系统联合调试准备 试运行 验 收 消防水系统调试 火灾报警系统调试 消防广播系统调试 消防电话系统调试开通 消防排烟、送风系统调试 消防联动控制器调试及系统模拟动作 二、 系统调试条件 1、系统调试前应含有必需图纸和技术文件,并有资格专业技术人员担任调试责任人,全部参与调试人员应职责明确,应能按调试程序工作。 2、消防系统各类设备全部已进行过单机通电检验和试运转,正常后才能进行系统调试。 3、消防水池、消防水箱已贮备设计要求水量。 4、系统供电正常。 5、消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。 6、和系统配套火灾自动报警系统处于工作状态。 三、 消防系统调试方法 (一)消防水系统调试要求 1、系统调试应包含下列内容: (1)水源测试; (2)消防水泵调试; (3)稳压泵调试; (4)报警阀调试; (5)排水装置调试。 2、水源测试应符合下列要求: (1)按设计要求核实消防水箱容积、设置高度及消防储水不作她用技术方法; (2)按设计要求核实消防水泵接合器数量和供水能力,并经过移动式消防水泵做供水试验进行验证。 3、消防水泵调试应符合下列要求: (1)以自动或手动方法开启消防水泵时,消防水泵应在5min内投入正常运行。 (2)以备用电源切换时,消防水泵应在15min内投入正常运行。 4、稳压泵调试时,模拟设计开启条件,稳压泵应立即开启,当达成系统设计压力时,稳压泵应自动停止运行。 5、报警阀调试应符合下列要求: (1)湿式报警阀调试时,在其试水装置处放水,报警阀应立即动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应开启消防水泵。 (2)干式报警阀调试时,开启系统试验阀,报警阀开启时间、开启点压力、水流到试验装置邮口所需时间,均应符合设计要求。 6、开启一只喷头或以0.94-1.5L/s流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应立即动作并发出对应信号。 (二)消火栓水压测试方法 采取消火栓检测压接头进行测试。由水带接口、短管、压力表和闷盖组成,可在消火栓出口形成一个测压步骤。当和消火栓和水带、水枪连接时,检测枪口出水压力。当和消火栓和闷盖连接时,检测柱口静水压。 1、测试时,将测压接头和消火栓栓口连接,旋转短管使压力表处于便于观察位置,在出口装上洞闷盖打开消火栓即可测量栓口静水压,在出口接上水带和水枪,找开消火栓即可测量栓口出水压力。 2、消火栓栓口出水压力不应大于0.3Mpa,其栓口静水压不应大于0.8Mpa。 (三)喷淋系统调试方法 采取水喷淋系统专用试验接头进行测试。该试验接头可模拟一只喷头开放时管道内水流状态,以检验系统及其组件是否开启和动作。测试时,将试验接头和系统管道末端试验阀连接,开启开端试验阀可对系统及其组件进行下列项目标检测: 1、系统最不利点处末端试水装置进行放水试验,流量、水压应符合设计要求。 2、喷头动作温度应符合设计要求。 3、湿式报警阀调试应符合以下要求: (1)在其试水装置处放水,报警阀应立即动作。 (2)水力警铃应发出报警信号。 (3)水流指示器应输出报警电信号。 (4)压力开关应接通电路报警,并应开启消防水泵。 4、距水力警铃3m远处声强。应不低于70dB。 5、喷淋消防泵完成开启时间。 (1)以自动或手动方法开启消防水泵时,消防水泵应在5min内投入正常运行。 (2)以备用电源切换时,消防泵应在1.5min内投入正常运行。 6、稳压泵调试时,应模拟设计开启条件,稳压泵立即开启,当达成系统设计压力时,稳压泵要自动控制停止运行。 7、喷淋消防泵供水最不利点喷头工作压力。 8、喷淋系统联动试验应符合以下要求: (1)输入模拟火灾信号后,火灾自动报警器发出声光报警信号并开启自动喷淋系统。 (2)开启一只喷头或以一定流量以末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应立即并能发出对应信号。 四、 火灾报警系统调试方法 (一)火灾探测器测试 采取专用火灾探测器试验器进行测试,测试程序以下: 1、将棒线香点燃置于烟道筒内紧固座上,把拉伸杆安装到烟杆主体上,依据探测器高度调整拉伸长度,套上烟嘴。 2、把烟嘴对准待检探测器进烟口,接通电源,将烟排到探测器周围,30秒钟探测器确定灯亮,表示探测器工作正常,不然不正常。 3、将加热固定在导烟管顶端,组合成温感探头试验器。使用前取下护罩,保持竖直位置装填并点燃燃料。燃烧稳定后固定护罩,调整好导烟管长度即可开始温感探头响应试验,将加热器工作面靠近探头直至其动作。 (二)火灾检测控制器调试方法 1、系统调试应在建筑物内部装修完以后进行。系统调试前应含有必需图纸和技术文件,由有资格专业技术人员是担任调试责任人,全部调试人员应职责明确,按调试程序进行操作。 2、调试时,应先对系统线路进行检验,对于错线、短路、开路等应进行处理纠正。测量输入总线及输出总线和大地电阻应大于200KΩ。 3、调试时,应对各类探测器编码进行检验,应查对图纸进行回路分配整理。 4、在未带任何负载情况下,应分别对探测器、区域报警控制器、集中报警控制器、火灾报警装置和消防控制设备等逐一进行单机通电检验,检验正常后方可进行系统调试。 5、系统通电后,应对报警控制器进行下列功效检验: (1)火灾报警控制器自检功效。 (2)消音、复位功效。 (3)故障报警功效。 (4)火灾优先功效。 (5)报警记忆功效。 (6)电源自动切换和备用电源自动充电功效。 (7)备用电欠压和过压报警功效。 6、检验系统主电源和备用电源,在备用电源连续充放电3次以后,和主电源能自动转换。 7、应采取专用检验仪器对每一探测器逐一进行试验,如作对应喷烟、加温等模拟报警测试,其动作应正确无误,并做好测试统计。 8、分别用主电源和备用电源供电,检验火灾自动报警系统各项控制功效和联动功效。 9、火灾自动报警系统应在连续运行120h无故障以后,系统调试合格,并填写调试汇报。 五、 消防联动控制系统测试方法 (一)联动调试前检验 1、测量控制总线、返回总线和大地之间电阻,应大于200KΩ。调试时,应先对联动系统线路进行检验,对于错线、短路、开路等应进行处理纠正。 2、在未带负荷时开机检验联动控制器,应满足产品功效要求。 3、主机接外线前,应测量各输出端子电压,并作好统计。 4、接线后,应测量控制总线、返回信号总线等回路电压和电流,并作好统计。 (二)联动调试过程及要求 1、温、烟感控制器安装位置正确,确定灯面向关键入口,符合要求。 2、对烟感进入吹烟测试,对温感进入加温测试,观察区域报警器及集中报警器是否报警,且报警编码和地址是否相符,如不符为探头拟码错误,重拨即可。如探头未动作(在报警延时后),可用万用表测量探头进线电压是否正常,如正常则调换探头即可。 3、手报按钮测试:按下手报,观察报警器是否报警,按下消音键,测试消音是否灵敏,观察显示报警编码和手报地址是否相符,编程合理可靠。 4、喷淋管道进行末端放水,测验水流指示器及压力开关是否灵敏,水力警铃是否报警,如水流指示器不灵可调整调零螺丝直到满足为止,另水流指示器动作不灵可能是浆片过长或过短,喷淋和内有杂物阻碍浆片动作,或水流指示器反装,应依据对应情况采取方法处理。 5、防排烟系统联动测试:对该系统正压送风机、排烟风机、防火阀及排风阀进行单点测试,视察联动模块及现场对应设备是否正确动作,并有对应反馈信号,测试加压风机、排烟风机要求点风量、风速是否符合要求。 6、检测防火卷帘门自动、手动功效,切断非消防电源,迫降消防电梯、打开事故广播,并观察其是否有对应反馈信号,测试事故广播时,因在所在层面各点倾听广播是否清楚、响亮。 7、检测消防泵、喷啉泵启、停和显示对应工作状态,检测主、备泵切断功效,调整延时时间。 8、检测集中报警控制器主、备电源欠压,过压报警功效,备电(24V)是否有自动充电功效,主、备电切换功效是否正常。 9、模拟火灾:对每层进入火灾模拟,按下消火栓按钮,喷淋管道进行末端放水,集中报警联动定在自动档,当水流指示器及压力开关同时动作时,着火层及上下相邻二层对应联动设备是否动作及含有对应反馈信号。
