资源描述

1、工程概况
百里杜鹃大道拆迁安顿房工程位于贵州省毕节市百里杜鹃大道。该项目由A4、A6、A7住宅楼、及地下车库构成, A7栋建筑面积为46287.54㎡(地下车库:5056.78㎡;1F~4F商场:8543.72㎡;5F~25F住宅:32687.64㎡);A4及A6之间地下车库建筑面积为4217.4 ㎡;A4栋3280.49㎡;A6栋4307.88㎡。建筑类别为一类,耐火级别为一级,抗震设防烈度为6度、构造合理使用年限50年。
百里杜鹃大道拆迁安顿房A7栋工程为-2/+4+25F层高层住宅楼,-2~-1层为地下车库(地下室)。工程体量大,构造类型为全现浇框支剪力墙构造。
百里杜鹃大道拆迁安顿房A7栋工程建筑层高:原则层为3.0m,地下室负二层为-7.8m,负一层为-3.9m,1F为4.2m,2~3F为3.9m,4F为5.4m;建筑高度:地下7.8m,地上高度98m。设计标高±0.000相称于黄海高程1472.00m。
场平及地下室基坑土石方开挖后,A7号楼四周及A6号楼G轴外侧形成高度为16~23m土质边坡。
边坡概况:本工程治理边坡位于A7号楼四周及A6号楼G轴外侧。边坡高度为14~23m;边坡支护范畴内土质状况为红粘土(Q4d1+e1),颜色以褐黄色为主,偶见棕色,土质细腻,构造致密,切面光滑,稍有光泽,呈可塑状(代号Ⅱ);边坡局部有深灰色石灰岩。
边坡治理概况:总面积约为:5868㎡(按实收方计量)。

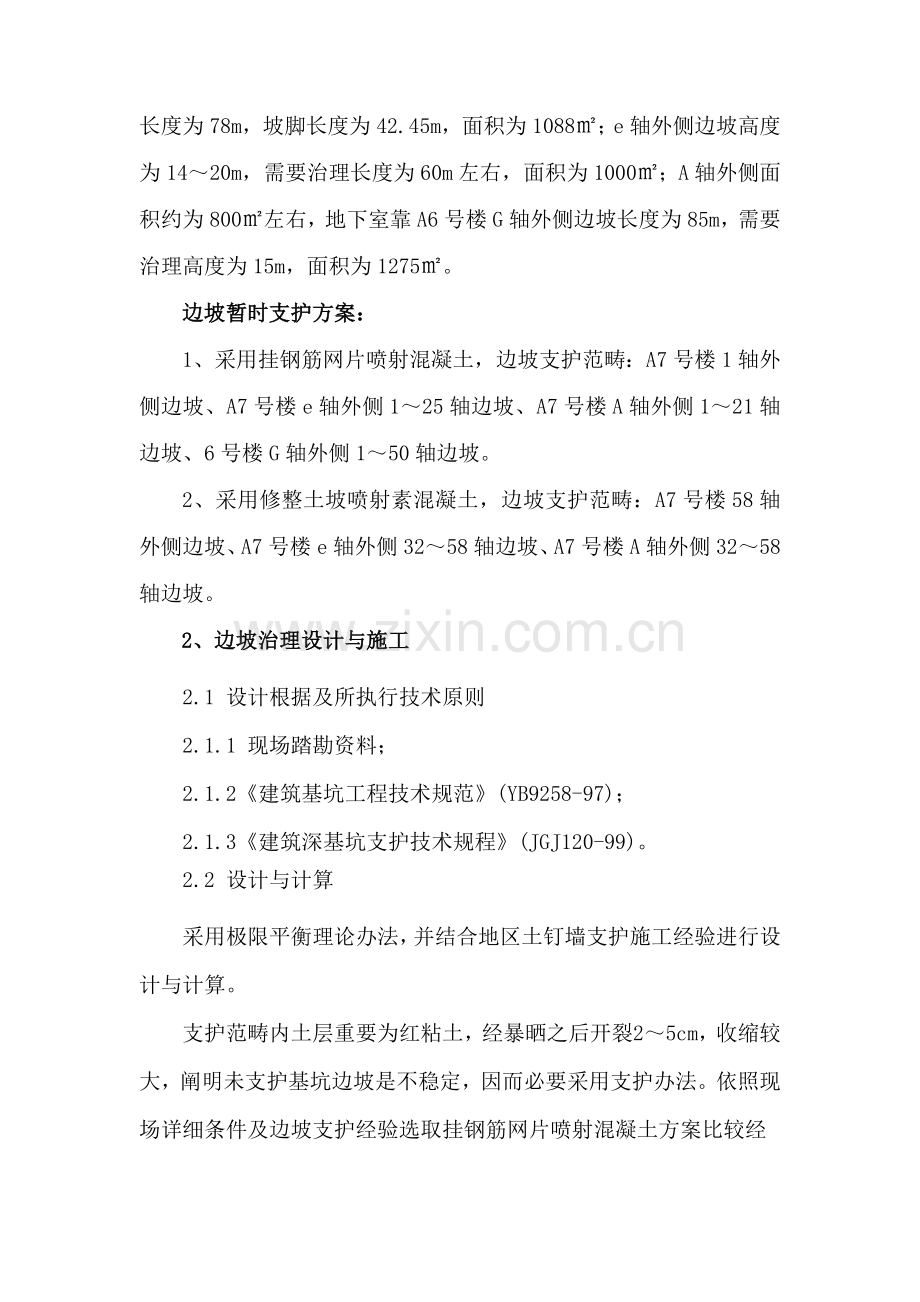

A7号楼1轴外侧边坡高度为23m,坡顶长度为88.m,坡脚长度为42.45m,面积为1505㎡;A7号楼58轴外侧边坡高度为14m,坡顶长度为78m,坡脚长度为42.45m,面积为1088㎡;e轴外侧边坡高度为14~20m,需要治理长度为60m左右,面积为1000㎡;A轴外侧面积约为800㎡左右,地下室靠A6号楼G轴外侧边坡长度为85m,需要治理高度为15m,面积为1275㎡。
边坡暂时支护方案:
1、采用挂钢筋网片喷射混凝土,边坡支护范畴:A7号楼1轴外侧边坡、A7号楼e轴外侧1~25轴边坡、A7号楼A轴外侧1~21轴边坡、6号楼G轴外侧1~50轴边坡。
2、采用修整土坡喷射素混凝土,边坡支护范畴:A7号楼58轴外侧边坡、A7号楼e轴外侧32~58轴边坡、A7号楼A轴外侧32~58轴边坡。
2、边坡治理设计与施工
2.1 设计根据及所执行技术原则
2.1.1 现场踏勘资料;
2.1.2《建筑基坑工程技术规范》(YB9258-97);
2.1.3《建筑深基坑支护技术规程》(JGJ120-99)。
2.2 设计与计算
采用极限平衡理论办法,并结合地区土钉墙支护施工经验进行设计与计算。
支护范畴内土层重要为红粘土,经暴晒之后开裂2~5cm,收缩较大,阐明未支护基坑边坡是不稳定,因而必要采用支护办法。依照现场详细条件及边坡支护经验选取挂钢筋网片喷射混凝土方案比较经济可行。
2.3 施工方案选取及技术办法
边坡支护采用挂钢筋网片喷射混凝土方案,其重要靠混凝土面层限制和约束基坑土体侧向变形作用;混凝土面层配单层Ø8@150(水平)×180mm(竖向)网片,网片每2㎡加设一根2m长Ø20(HRB335)打入坡体中,为了网片与边坡连接牢固,混凝土面层喷C20细石混凝土,厚度为100mm。
边坡施工应搭设专用脚手架,以保证施工作业需要。
2.4 重要技术要点及质量指标
(1)平整坡面
采用人工铲平,达到基本平整,符合尺寸规定。
(2)施工技术规定
1)严格按照《建筑基坑支护技术规程》(JGJ 120-99)关于规定施工。
2)施工顺序:修坡→制做钢筋网片并安装(挂网)→喷混凝土。
3)墙面施工容许偏差:
坡面平整度容许偏差±30mm;钢筋保持层厚度不不大于30mm。
2.5 钢筋混凝土面层施工
2.5.1 面层施工重要工序
绑扎固定钢筋网→设立面层厚度控制标志并检查面层钢筋保护层厚度→喷射细石混凝土面层→定期进行养护。
2.5.2 重要技术要点及质量指标
在修整后坑壁上将编织好钢筋网固定在挂网钢筋上,检查挂网钢筋与面层钢筋网片连接与否牢固,检查钢筋保护层厚度与否不不大于30mm,然后喷射C20 细石混凝土。细石粒径在5~1 Omm之间,喷射采用混凝土喷射机干喷法作业。
2.6 设立排水系统
混凝土面层施工同步,在坡顶采用必要排水办法。即坡顶做5m宽,100mm厚C20砼散水面,散水面钢筋网片做法同边坡,坡顶边沿3m处挖500mm深×500mm宽排水沟,排水沟用100mm厚C20砼封闭硬化。
2.7施工要点
2.7.1基坑四周支护范畴内地表进行修整,构筑排水沟和水泥砂浆或混凝土面层,防止地表降水向地下渗入。
2.7.2在喷射混凝土前,面层内钢筋网片牢固固定在边壁上并符合规定保护层厚度规定。
2.7.3钢筋网片绑扎而成,网格容许偏差.-10~+10mm,钢筋网铺设时每边搭接长度应不不大于一种网格边长。
2.7.4喷射混凝土配合比通过实验拟定,粗骨料最大粒径不不不大于12mm,水灰比不适当不不大于0.45。
2.7.5喷射混凝土喷射顺序为自下而上,喷头与受喷面距离宜控制在0.80~1.50m 范畴内,射流方向垂直指向喷射面,防止在钢筋背面浮现空隙。
2.7.6为保证施工时喷射混凝土厚度达至规定值,可在边壁面上垂直打入短钢筋段作为标志。在继续进行下步喷射混凝土作业时,仔细清除预留施工缝接合面上浮浆层和松敞碎屑,并喷水使之潮湿。
2.7.7喷射混凝土强度采用边长100mm立方试块进行测定,每批至少留取3 组(每组3块)试件。
3、施工机械与人员配备
为保证按合同工期竣工,应配备足够施工机械和人员。
(一)项目经理部人员配备
成立项目经理部,由项目经理部组织施工人员进行履约经营。
(二)施工人员配备
劳务队由我司技术精、作风过硬生产骨干构成。劳务队人员施工高峰时30人。
(三)重要施工机械配备
配备施工机械应本着满足工期和适应工程特点需要。
4、施工筹划
4.1施工筹划工期45d:搭设脚手架10d,设备、机械进场调试安装试,材料进场送检等前期准备工作5d,钢筋网片施工10d,喷射混凝土施工时间15d,脚手架拆除5d。
4.2 保证工期办法
4.2.1 组织办法
(1)由实践经验丰富项目经理管理生产,协调各工序、各专业工作关系。
(2)加强设备维修和保养,保证设备100%完好率。
(3)切实贯彻施工材料筹划,责任到人,保证施工材料满足施工规定。
(4)加强安全检查,消除事故稳患,以免影响工程进度。
4.2.2 技术办法
(1) 制定出切实可行加快施工进度筹划,依照施工进展状况总结经验,调节筹划,提高工作效率。
(2)加强质量管理,杜绝不合格品。
(3)定期检查,收集信息进行记录总结,找出影响进度因素并加以改进完善。
4.2.3 经济办法
(1) 强工程财务管理,制定严格进度筹划和资金保证办法,保证资金准时到位。
(2) 确所有人员岗位责任,严格奖罚制度,内部实行竞争机制,开展劳动竞赛活动,提高员工责任心,调动其劳动积极性。
5、工程质量保证办法
为保证工程质量,必要严格按设计规定、规范关于规定组织施工,必要认真按本施工组织设计关于规定组织施工,同步必要实行如下质量保证办法:
(一)重要保证办法
边坡支护范畴内土质状况为红粘土,该土层收缩大,稳定性差。因而必要引起高度注重,认真采用如下办法保证围护安全。
(1)保证喷射面层质量,防止外部水浸入坑内,保护土体构造不受破坏。
(2)力求缩短坡壁暴露时间。
(二)常规保证办法
(1)该项工程为保证安全施工,必要严格按施工规范和验收规范组织施工。
(2)认真贯彻质量管理责任制,建立建全质量保证体系,责任到人,各尽其责。
(3)严格把好材料进货关,严格水泥进货检查,不合格水泥不得使用。
(4)测量定位必要精确无误,应认真对大样进行复核。
(5)加强计量管理。要责成专人负责施工过程计量管理,随时检查计量器具,认真计量,保证浆液质量。
(6)实行工序质量跟踪管理。从测量控制放样喷射混凝土施工全过程都要实行专职质量跟踪管理,逐道工序都要把住质量关,前道工序质量达不到质量规定,后道工序不准施工。
6、安全生产与文明施工保证办法
该项工程要保证明现安全生产,达到“建筑施工现场安全原则化工地”原则,应实行如下安全生产与文明施工保证办法:
(1)建立健全安全生产保证体系,建立安全管理岗位责任制。项目部和班组均有专职或兼职安全员负责安全工作。
(2)加强安全教诲。在工程开工前、新员工进场前和每月月初,均要进行安全教诲。每周周一,由项目经理组织全体施工人员进行一次安全活动。每班班前,由班组召开班前安全会,开展安全活动。
(3)开展经常性安全生产检查工作。安全检查与安全教诲相结合,公司每季度一次,项目部每月一次,班组每周一次。在安全检查中发现问题,要限期整治。
(4)严格用电管理,施工用电要做到三级保护和一机一闸一保护。现场架线要原则化。电工要严格遵守电工安全技术操作规程。要持证上岗,无证人员禁止从事电工工作。
(5)按规定完善设备安全防护设施。
(6)进入现场要带安全帽,高空作业要系安全带。在起吊物下禁止站人。
(7)禁止酒后上岗。工作时禁止耍闹,不得赤脚和穿拖鞋上班。
(8)认真搞好场貌、机貌和衣貌,实行文明施工。
7、应提交交工资料
施工过程中要及时收集、整顿各类原始资料,做到完整、真实和整洁。竣工时,按公司“工程交工资料原则”汇总装订,送交关于单位和部门。
应提交交工资料重要有:
(1)施工组织设计(或实行方案);
(2)工程用材料质量资料;
(3)施工过程施工管理资料;
(4)工程质量资料;
(5)工程交工验收书;
(6)业主和质量管理部门规定其她资料。
