收藏 分销(赏)

国有企业建造合同管理与核算办法模版.doc

上传人:丰**** 文档编号:2979130 上传时间:2024-06-12 格式:DOC 页数:12 大小:87.50KB
下载 相关 举报
国有企业建造合同管理与核算办法模版.doc_第1页
第1页 / 共12页
国有企业建造合同管理与核算办法模版.doc_第2页
第2页 / 共12页
国有企业建造合同管理与核算办法模版.doc_第3页
第3页 / 共12页
国有企业建造合同管理与核算办法模版.doc_第4页
第4页 / 共12页
国有企业建造合同管理与核算办法模版.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

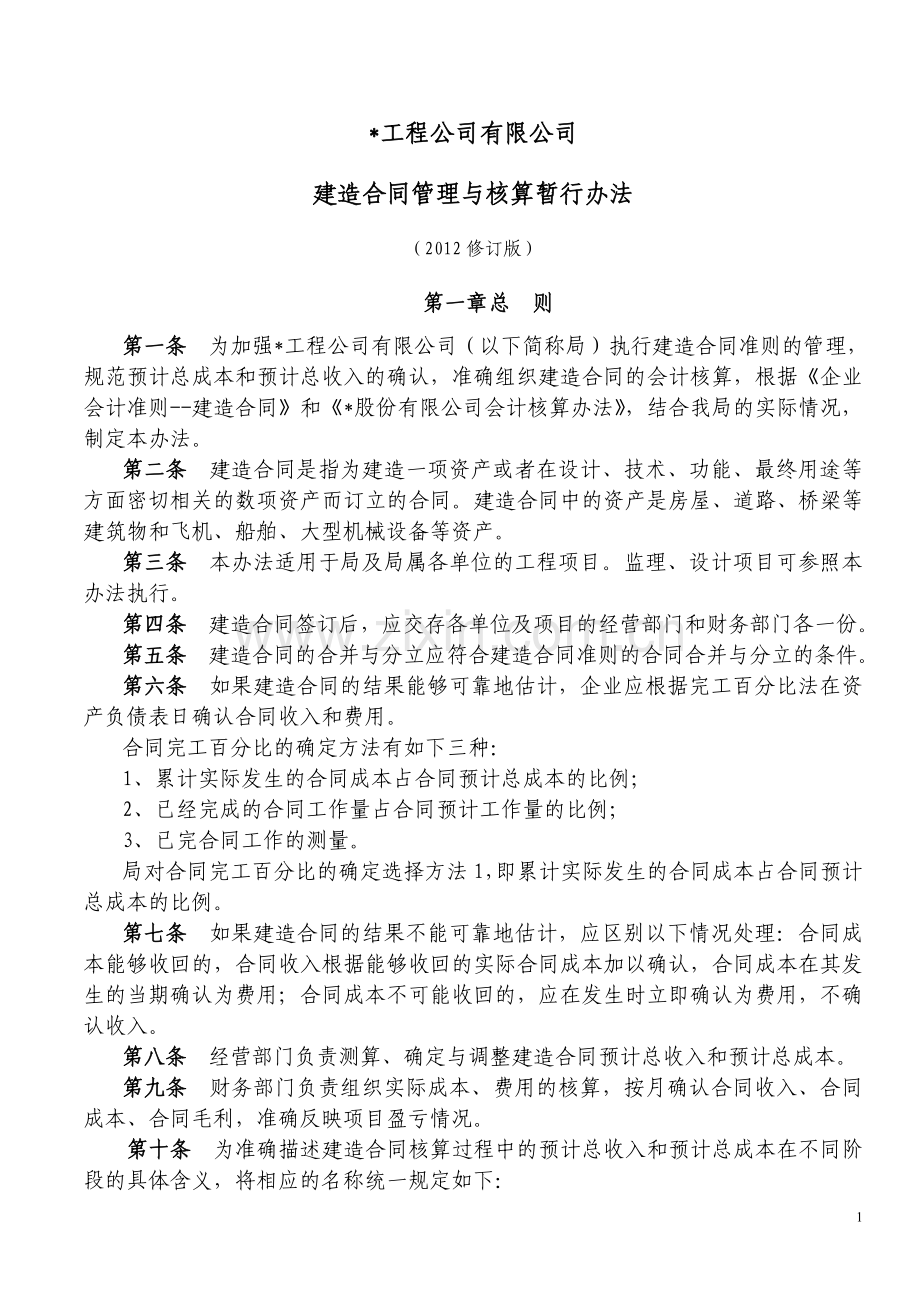

1、*工程公司有限公司建造合同管理与核算暂行办法(2012修订版)第一章 总 则第一条 为加强*工程公司有限公司(以下简称局)执行建造合同准则的管理,规范预计总成本和预计总收入的确认,准确组织建造合同的会计核算,根据企业会计准则-建造合同和*股份有限公司会计核算办法,结合我局的实际情况,制定本办法。第二条 建造合同是指为建造一项资产或者在设计、技术、功能、最终用途等方面密切相关的数项资产而订立的合同。建造合同中的资产是房屋、道路、桥梁等建筑物和飞机、船舶、大型机械设备等资产。第三条 本办法适用于局及局属各单位的工程项目。监理、设计项目可参照本办法执行。第四条 建造合同签订后,应交存各单位及项目的经

2、营部门和财务部门各一份。第五条 建造合同的合并与分立应符合建造合同准则的合同合并与分立的条件。第六条 如果建造合同的结果能够可靠地估计,企业应根据完工百分比法在资产负债表日确认合同收入和费用。合同完工百分比的确定方法有如下三种:1、累计实际发生的合同成本占合同预计总成本的比例;2、已经完成的合同工作量占合同预计工作量的比例;3、已完合同工作的测量。局对合同完工百分比的确定选择方法1,即累计实际发生的合同成本占合同预计总成本的比例。第七条 如果建造合同的结果不能可靠地估计,应区别以下情况处理:合同成本能够收回的,合同收入根据能够收回的实际合同成本加以确认,合同成本在其发生的当期确认为费用;合同成

3、本不可能收回的,应在发生时立即确认为费用,不确认收入。第八条 经营部门负责测算、确定与调整建造合同预计总收入和预计总成本。第九条 财务部门负责组织实际成本、费用的核算,按月确认合同收入、合同成本、合同毛利,准确反映项目盈亏情况。第十条 为准确描述建造合同核算过程中的预计总收入和预计总成本在不同阶段的具体含义,将相应的名称统一规定如下:不同阶段预计总收入名称预计总成本名称项目开工初始预计总收入初始预计总成本施工过程中(上期)当前预计总收入(上期)当前预计总成本项目竣工最终预计总收入最终预计总成本第十一条 建造合同中合同收入由合同成本和合同毛利组成,具体构成见附件一。第十二条 建造合同的管理与核算

4、严格按照流程A和流程B操作(流程A和流程B见附件二、附件三)。第二章 预计总收入的确定及调整原则第十三条 初始预计总收入的确定及审批项目经营部门根据与业主签订的合同中最初商定的合同总金额扣除暂定金(含暂定金性质的其他基金)和计日工等后的有效合同收入作为初始预计总收入。项目经营部门在开工次月15日之前将项目合同初始预计总收入和总成本确认表(见附件四)及其他相关资料上报各单位经营部门,各单位经营部门审核后在开工次月25日之前批复各项目经营部门。项目经营部门将经各单位经营部门审批后的项目合同初始预计总收入和总成本确认表在开工次月25日之前交项目财务部门一份,作为财务部门账务处理的依据。第十四条 对于

5、监理费,如果业主通过我方支付,则应纳入合同的初始预计总收入,如果不通过我方支付,则应从合同的预计总收入中扣除。第十五条 当项目因合同索赔和业主奖惩等增减合同收入时,项目经营部门应在取得业主的正式批复当季季末前15天调整合同预计总收入,并将预计总收入的详细调整资料(包括项目合同当前预计总收入和总成本确认表和业主批复资料复印件)上报各单位经营部门审批,各单位经营部门审核后在季末前5天批复各项目经理部。第十六条 当合同变更增加合同收入时,按照谨慎性原则和配比原则,项目经营部门在发生变更的当季季末前15天填报变更工程预计收入和成本确认表(见附件五),并按以下公式确认预计总收入。待取得业主正式批复后,应

6、于当季按批复调整预计总收入。申报审批程序与第十五条规定相同。当前预计总收入=上期预计总收入-变更工程变更前预计收入+变更工程变更后预计收入变更工程变更后预计收入=预计可正常纳入计量清单批复的变更工程预计收入+不能按期计量的变更工程预计成本*80%第十七条 当合同变更(如因清单内容变化,减少了工作量)减少了合同收入时,按照谨慎性原则,无需取得业主的批复,在当季季末前调减预计总收入,申报审批程序与第十五条规定相同。第十八条 如果本季预计总收入与上一季度相比没有变动,项目经营部门只须向各单位经营部门报备项目合同当前预计总收入和总成本确认表(见附件六),不需报批。第十九条 局直管项目的预计总收入须报局

7、预算合同处审批。第二十条 项目经理部以批复后的预计总收入作为按完工百分比确认合同收入的依据,没有得到各单位批复的预计总收入不能作为项目经理部进行账务处理的依据。第三章 预计总成本的确定及调整原则第二十一条 预计总成本是指从合同签订开始至合同完成止预计所发生的、与执行合同有关的直接费用和间接费用,不包括主营业务税金及附加、管理费用和财务费用。其计算口径与主营业务成本一致。项目经营部门牵头负责预计总成本的编制,确保预计总成本的质量。第二十二条 采取标后预算并上交管理费的项目,在确定预计总成本时,应进行调整还原,不得以标后预算成本直接转作预计总成本。预计总成本的编制依据:1、合同文件和设计图纸;2、

8、公司下达的标后预算切块考核指标;3、项目所在地人工、材料(包括甲供材料清单)和机械的市场台班单价;4、工料机数量汇总表及分项工料机数量表;5、实施性施工组织设计;6、根据不同地区、不同工程类别分包单价数据库;7、经公司批准的项目分包方案;8、进场审核后的工程量清单;9、基础台账资料。第二十三条 初始预计总成本的确定可采取如下两种方法:方法一:标后预算调整确认法以各单位编制的标后预算成本为基数,按预计总成本的范围进行调整,扣除税金、暂定金等,调整为预计总成本。方法二:施工预算或工程量清单估计确认法根据施工组织设计按工程量及实地单价编制施工工程成本预算,计算预计总成本。项目经营部门在开工次月15日

9、之前将项目合同初始预计总收入和总成本确认表(见附件四)及其他相关资料上报各单位经营部门,各单位经营部门审核后在开工次月25日之前批复各项目经营部门。项目经营部门将经各单位经营部门审批后的项目合同初始预计总收入和总成本确认表在开工次月25日之前交项目财务部门一份,作为财务部门账务处理的依据。第二十四条 当合同工程量及单价发生变化增加或减少了合同成本,则应对预计总成本进行调整。项目经营部门在预计总成本变化的当季季末前15天调整预计总成本,并将预计总成本的详细调整资料(包括项目合同当前预计总收入和总成本确认表、明细计算表、取费标准以及编制说明)上报各单位经营部门审批,各单位经营部门审核后在季末前5天

10、批复各项目经理部。第二十五条 如果本季预计总成本与上一季度相比没有变动,项目经营部门只须向各单位经营部门报备项目合同当前预计总收入和总成本确认表(见附件六),不需报批。第二十六条 对于变更工程的预计成本的确定 变更已实施且业主已批复变更单价及变更金额的,项目经理部应分别计算预计收入及预计成本;变更已实施且业主未批复变更单价及变更金额的,项目经理部应计算预计成本,并按预计成本的80%计算预计收入;变更未实施且业主未批复变更单价及变更金额的,项目经理部不需考虑预计收入及预计成本。变更后预计总成本按如下公式计算:当前预计总成本=上期预计总成本-变更工程变更前预计成本+变更工程变更后预计成本变更工程变

11、更后预计成本=预计可正常纳入计量清单批复的变更工程预计成本+不能按期计量的变更工程预计成本第二十七条 局直管项目的预计总成本须报局预算合同处审批。第二十八条 项目经理部以批复后的预计总成本作为按完工百分比确认合同成本的依据,没有得到各单位批复的预计总成本不能作为项目经理部进行账务处理的依据。第四章 关于分包合同的规定第二十九条 业主指定分包各单位承接的合同中,如果有部分工程被业主指定分包,并且不通过我方统一结算的,在确定合同总收入时,应将扣除这部分合同金额后的收入作为合同总收入。相应地,合同预计总成本也不包括这部分指定分包合同的预计总成本。如果被业主指定分包的分项工程通过我方统一结算(即统一向

12、业主出具发票,向税务部门代缴税金),在确定合同总收入时,则不扣除这部分合同金额,相应地,合同预计总成本也包括这部分指定分包合同的预计总成本。指定分包合同的预计总成本是指扣除收取管理费和代扣代缴的工程结算税金及附加后的金额。第三十条 项目组织分包项目实施分包,必须签订分包合同,项目经营部门在确定分包合同预计成本时,应以项目经理部与分包商签订的合同金额为依据(不含收取的管理费和代扣代缴的工程结算税金及附加)。如果由于情况的变化,需要修订分包合同,分包预计总成本也要做相应的调整。第三十一条 分包与自营的界定项目进场后,要及时进行策划,拟定分包实施方案。一般以综合单价(包括工料机费用)承包方式的按分包

13、产值处理,以劳务单价和单纯设备租赁承包等方式的按自营产值处理。相对应的成本按分包成本与自营成本处理。第三十二条 项目经理部应严格按公司对分包合同管理的有关规定签订分包合同,不允许有工程数量、合同金额和付款期限等不确定事项的开口合同,更不允许不签分包合同先进场施工的情况存在。第三十三条 除业主指定分包合同外,项目经理部分包的工程,无论何种情形,都应纳入整体合同作为一个合同处理,不能擅自进行合同的分立和合并。项目签订的所有分包合同,应交存项目经营部门和财务部门各一份。第三十四条 各项目经理部与分包单位要按月办理工程结算,及时准确地归集成本费用,不得延期。第三十五条 项目经营部门每月25日前按不同的

14、分包合同和分包单位向财务部门提供分包工程结算单。第五章 合同收入的确认与计量第三十六条 执行建造合同核算时,期间合同收入按完工百分比法确认,完工百分比采用累计实际发生的合同成本占预计合同总成本的比例计算。第三十七条 合同收入包括合同初始收入、变更收入、索赔款收入和奖励款收入等,上述款项在符合收入确认的条件时才能确认为合同收入。第三十八条 合同收入的确认与计量当期确认的合同收入=(预计总收入完工百分比)-上期已确认的累计营业收入完工百分比=累计实际发生的合同成本/预计总成本上期已确认的累计营业收入=上期累计合同毛利+上期累计合同成本上期已确认的累计营业收入应同上期的“工程施工”科目的帐面余额一致

15、。项目财务部门确认收入时,要填制建造合同收入和成本计算表(见附件七),并随同项目经营部门提供的项目合同当前预计总收入和总成本确认表,作为帐务处理的依据。第三十九条 合同收入的确认是指营业收入的确认,应正确区分工程结算收入与营业收入之间的关系。工程结算收入是业主根据工程的进度,按工程合同条款规定支付给施工单位的款项,按照业主批复的计量支付证书确认,在“工程结算”科目中核算;营业收入是按照会计制度要求根据收入确认原则确认的会计期间收入,按照当期的完工百分比计算确认,在“主营业务收入”科目中核算。两者的依据不同,因而数量也会产生差异,但当工程最终完工时,两者累计确认的数量应当一致。第四十条 项目经营

16、部门按期及时向项目财务部门提供业主批复的计量支付证书,财务部门据此进行“工程结算”的核算。第四十一条 项目财务部门进行工程结算时,必须以业主批复的计量支付证书为依据,没有支付证书不得进行工程结算的账务处理。第四十二条 各项目每季末和年末必须组织未完施工盘点,将盘点表随同统计产值报表交项目财务部门各一份。第四十三条 各项目经理部财务部门应根据统计产值报表和项目未完施工盘点表与按建造合同确认的收入进行比较分析,相差较大的项目,应在财务报告中进行重点说明,分析产生的原因。第四十四条 项目完工后,如仍有合同收入发生,可直接计入 “主营业务收入”科目。借计“银行存款”或“应收账款”,贷计“工程结算”;借

17、计“工程施工合同毛利”,贷计“主营业务收入”。第六章 合同成本的确认与计量第四十五条 合同成本包括从建造合同签订至完成所发生的、与执行合同有关的各项直接费用和间接费用。第四十六条 合同的直接费用包括:(1)人工费用;(2)材料费用;(3)机械使用费;(4)其他直接费用,包括有关的设计和技术援助费用、施工现场材料的二次搬用费、生产工具和用具使用费、检验试验费、工程定位复测费、工程点交费用、场地清理费用等;(5)分包工程成本。第四十七条 间接费用是企业下属的施工单位或生产单位为组织和管理施工生产活动所发生的费用,包括临时设施摊销费用和施工、生产单位管理人员工资、奖金、职工福利费、劳动保护费、固定资

18、产折旧费及修理费、物料消耗、低值易耗品摊销、取暖费、水电费、办公费、差旅费、财产保险费、工程保修费、排污费等。第四十八条 直接费用在发生时应直接计入合同成本,间接费用应在期末按照系统、合理的方法分摊计入合同成本。第四十九条 累计实际发生的合同成本包括应摊销的费用和应付未付的费用,不包括下列内容:1、同未来活动相关的合同成本,例如施工中尚未安装、使用或耗用的材料成本;2、在分包工程的工作量完成之前预付给分包单位的款项。第五十条 与合同有关的零星收益,例如合同完成后处置残余物资取得的收益,应冲减合同成本。第五十一条 当期完成的建造合同,按累计实际发生的合同成本扣除上期累计已确认的费用后的余额确认为

19、当期费用。第五十二条 本期发生的合同成本为“工程施工合同成本”科目中反映的本期发生的合同成本的金额,累计发生的合同成本为“工程施工合同成本”科目中反映的累计发生的合同成本金额。第五十三条 各单位要建立健全各种财产物资的收发、领退、报废、清查制度以及与成本核算有关的各项原始记录和工程量统计制度,完善各种计量测试设施,严格计量检验制度,使成本核算具有可靠的基础。第五十四条 各单位成本归集和核算要及时准确,不得延期。第五十五条 对因合同变更而发生的各种成本费用,不论其收入如何确认,其成本费用均按实际发生额计入当期合同成本。第五十六条 项目发生的职工工资及其附加费应进行合理的分配摊销。对于工资及工资性

20、收入,项目现场施工人员的计入直接人工费,机械作业人员的计入机械使用费,专职医生和食堂工作人员的计入职工福利费,项目部管理人员的计入间接费用;对于应付福利费、工会经费、教育经费、基本养老保险金、住房公积金、工伤保险和失业保险等计入间接费用。第五十七条 项目完工后,如仍有合同费用发生,可直接计入“主营业务成本”科目。借计“工程施工合同成本成本核算对象”,贷计“原材料”、“应付工资”、“机械作业”等;借计“主营业务成本”,贷计“工程施工合同毛利”。第七章 合同预计损失的确认与处理第五十八条 应在“存货跌价准备”科目下设置“合同预计损失准备”明细科目,核算工程施工合同计提的损失准备。第五十九条 如果合

21、同预计总成本将超过合同预计总收入,应当将预计损失立即确认为当期费用,并填制合同预计损失准备计提表(见附件八),作为帐务处理的依据。借计“资产减值损失合同预计损失”,贷计“存货跌价准备合同预计损失准备”。第六十条 合同执行过程中,根据合同进度按月转销的合同预计损失准备,借计“存货跌价损失准备合同预计损失准备”,贷计“主营业务成本”科目;其他合同预计损失准备变动计入“资产减值损失合同预计损失”。“存货跌价损失准备合同预计损失准备”科目贷方余额反映尚未完工工程合同已计提的损失准备。第六十一条 项目完工后,项目合同预计损失准备全部转销,即“存货跌价损失准备合同预计损失准备”科目无余额。第八章 建造合同

22、核算及其帐务处理第六十二条 应设置的会计科目1、设置“工程施工”科目 核算实际发生的合同成本和合同毛利。该科目应设置两个明细科目:(1)“合同成本”明细科目,核算各项工程施工合同发生的实际成本,“合同成本”明细科目下按成本核算对象设置下一级明细科目,每个成本核算对象下按成本项目设置人工费、材料费、机械使用费、其他直接费、分包工程成本和间接费用明细科目,科目设置如“ 工程施工合同成本路基人工费”。(2)“合同毛利”明细科目,核算各项工程施工合同确认的毛利。在确认合同收入和合同费用时,应按照“主营业务收入”科目和“主营业务成本”科目的差额借计或贷计本科目。合同完成后,本科目与“工程结算”科目对冲后

23、结平。2、设置“工程结算”科目。该科目主要用来核算根据完工进度已向业主开出工程价款结算单办理结算的价款。该科目作为“工程施工”科目的备抵科目,根据业主签认的计量支付证书进行帐务处理。合同完成后,本科目与“工程施工”科目对冲后结平。3、设置“主营业务收入”科目。该科目主要用来核算当期确认的合同收入。期末,应将本科目余额转入“本年利润”科目,结转后本科目应无余额。该科目的当期发生额应与“工程施工”科目的当期发生额一致,自开工累计确认的“主营业务收入”应与“工程施工”科目累计发生额一致。4、设置“主营业务成本”科目该科目主要用来核算当期确认的合同成本。期末,应将本科目余额转入“本年利润”科目,结转后

24、本科目应无余额。5、设置“资产减值损失合同预计损失”科目该科目核算当期确认的合同预计损失,期末,将本科目的余额全部转入“本年利润”科目。6、设置“存货跌价准备合同预计损失准备”科目核算计提或转销的尚未完工工程合同的损失准备,该科目的余额应随同预计合同总收入和总成本的变化及项目完工进度而进行调整,该科目的余额反映未完工程合同已计提的损失准备。第六十三条 各核算科目之间的关系工程施工=主营业务收入工程施工=合同成本+合同毛利已收工程款=工程结算-应收账款合同预计损失准备=预计合同损失总额-已确认的合同损失计提的主营业务税金及附加=主营业务收入*税率(营业税、城建税、教育费附加)应上交的主营业务税金

25、及附加=工程结算收入*税率(营业税、城建税、教育费附加)合同完成时,各科目累计发生额存在如下关系:工程施工=工程结算=合同成本+合同毛利=主营业务成本+资产减值损失+合同毛利=主营业务收入第六十四条 核算示例2003年9月,某施工企业与客户签订了一项合同总金额为1000万元的固定造价合同,建设期为2003年10月至2005年6月。预计合同总成本为900万元,2004年末,预计合同总成本为1100万元,其他资料如下表:单位:万元项 目2003年2004年2005年本期发生的合同成本180590330累计发生的合同成本1807701100预计合同总成本90011001100已结算工程价款12063

26、0250实际收到的工程价款100600300各年会计分录如下:1、2003年会计分录:2003年合同完工进度: 180/900*100%=20%本年应确认的合同收入:1000*20%=200(万元)本年应确认的合同毛利:200-180=20(万元)(1)记录实际发生的合同成本借:工程施工合同成本成本核算对象 1,800,000 贷:原材料、应付工资、机械作业等 1,800,000(2)记录已结算工程款借:应收账款 1,200,000 贷:工程结算 1,200,000(3)记录已收到工程款借:银行存款 1,000,000贷:应收账款 1,000,000 (4)确认合同收入、合同成本和合同毛利借:

27、主营业务成本 1,800,000 工程施工合同毛利 200,000 贷:主营业务收入 2,000,0002、2004年会计分录2004年合同完工进度: 770/1100*100%=70%本年应确认的合同收入: 1000*70%-200=500(万元)本年应确认的合同毛利: 500-590=-90(万元)计提的合同预计损失准备:(1100-1000)*(1-70%)=30(万元)(1)记录实际发生的合同成本借:工程施工合同成本成本核算对象 5,900,000 贷:原材料、应付工资、机械作业等 5,900,000(2)记录已结算工程款借:应收账款 6,300,000 岱:工程结算 6,300,00

28、0(3)记录已收到工程款借:银行存款 6,000,000贷:应收账款 6,000,000 (4)确认合同收入、合同成本和合同毛利借:主营业务成本 5,900,000 贷:主营业务收入 5,000,000 工程施工合同毛利 900,000(5)计提合同预计损失准备借:资产减值损失合同预计损失 300,000 贷:存货跌价准备合同预计损失准备 300,0003、2005年会计分录2005年合同完工进度:(180+590+330)/1100*100%=100%本年应确认的合同收入:1000-200-500=300(万元)本年应确认的合同毛利:300-330=-30(万元)(1)记录实际发生的合同成本

29、借:工程施工合同成本成本核算对象 3,300,000 贷:原材料、应付工资、机械作业等 3,300,000(2)记录已结算工程款借:应收账款 2,500,000 贷:工程结算 2,500,000(3)记录已收到工程款借:银行存款 3,000,000贷:应收账款 3,000,000 (4)确认合同收入、合同成本和合同毛利借:主营业务成本 3,300,000 贷:主营业务收入 3,000,000 工程施工合同毛利 300,000(5)冲销已计提的合同预计损失借:存货跌价准备合同预计损失准备 300,000贷:主营业务成本 300,000(6)合同完成,将“工程施工”科目和“工程结算”科目的余额对冲

30、借:工程结算 10,000,000 工程施工合同毛利 1,000,000 贷:工程施工合同成本成本核算对象 11,000,000 注:实际工作中,项目财务部门应每月按完工百分比确认合同收入、合同成本和合同毛利,计提或冲销合同预计损失准备。第九章 建造合同的披露第六十五条 关于建造合同,企业需要在财务情况说明书中披露的事项主要包括:1、合同总金额;2、在建合同工程累计已发生的成本和累计已确认的毛利或亏损;3、当期确认的合同收入和合同成本;4、在建合同已办理结算的价款金额;5、应收账款中尚未收到的工程进度款;6、计提合同预计损失的原因和金额;7、未完施工盘点金额;8、分别对本年确认的营业收入与本年

31、统计产值、累计确认的营业收入和累计统计产值两组数字进行比较,对差额较大的要分析其原因并进行详细说明;9、对已发生的金额较大且业主未批复的变更工程,披露变更工程已发生的总成本、预计业主能批复的相应工程的收入以及业主未能及时批复的原因。第十章 建造合同的资料管理第六十六条 为了更好地收集工程成本完成情况的数据资料,掌握各项目经理部的成本管理水平和成本定额的完成情况,要求各项目经理部的成本资料要单独归档,进行动态管理。项目部要对以下资料进行整理并分项目专项立档保管: 1、项目经理部签订的建造合同、分包合同;2、合同订立时工程量清单、工程竣工完成最终结算后的工程量清单;3、项目经理部每一期未完施工盘点

32、表(每季) ;4、项目经理部每一期合同预计总收入和预计总成本资料(每季);5、项目经理部每一期业主批复的计量支付证书(每月每期);6、项目经理部每一期批复分包单位的工程结算单(每月每期);7、项目经理部的成本明细账(要有分单项、分章节的分析资料);8、项目经理部其他与成本核算相关的支持性资料。第十一章 附 则第六十七条 本办法由局财务处和预算合同处共同修订和负责解释。第六十八条 本办法自印发之日起施行。附件:1、建造合同合同收入构成表2、流程A:项目初始预计总收入和预计总成本处理流程3、流程B:施工过程中预计总收入和预计总成本月度处理流程4、项目合同初始预计总收入和总成本确认表5、变更工程预计收入和成本确认表6、项目合同当前预计总收入和总成本确认表7、建造合同收入和成本计算表8、合同预计损失准备计提表12

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 合同范本

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
