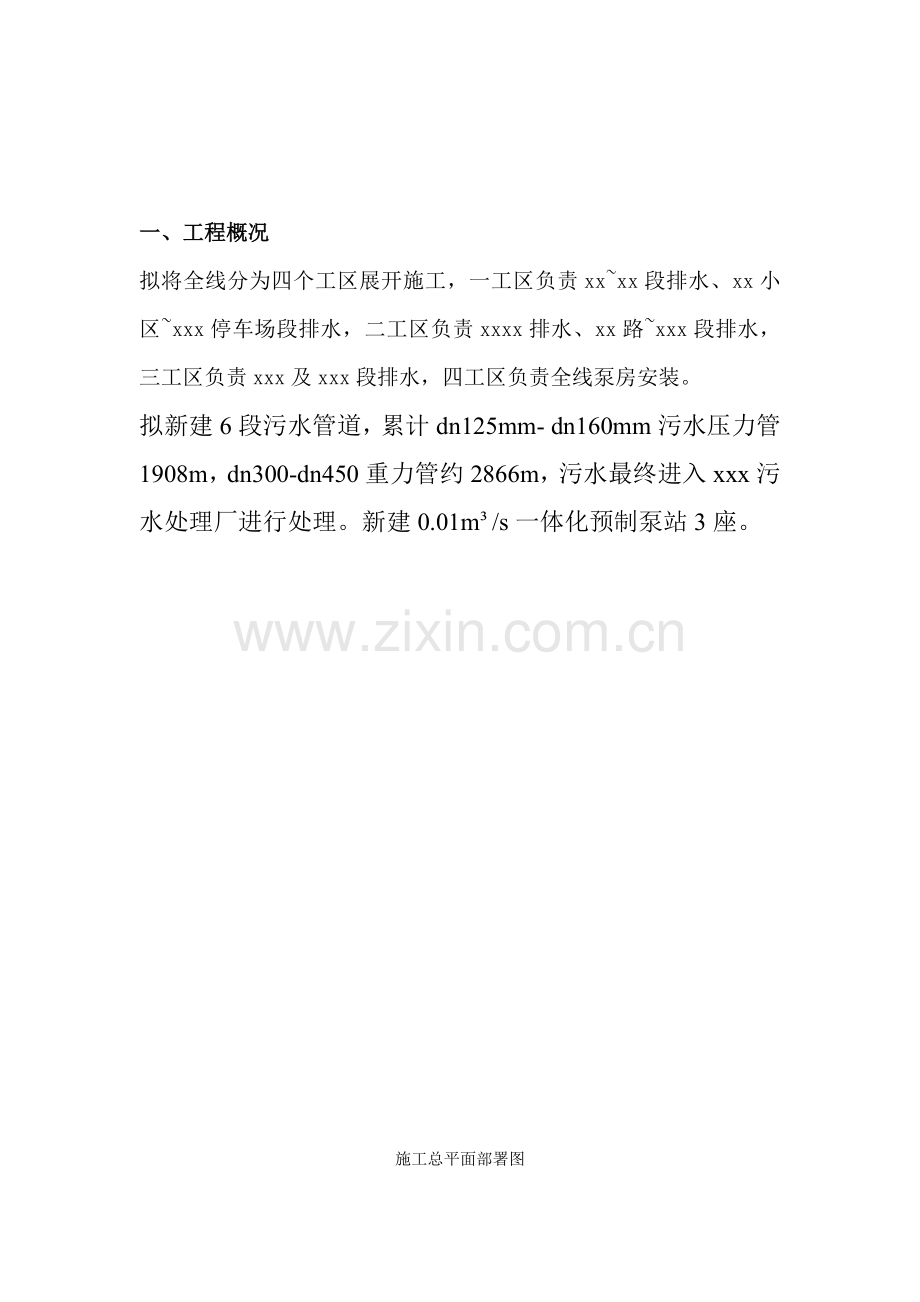

1、xxxxxx污水支管建设工程(xxxx部分)施工一体化泵站安装方案XXXXXX有限责任企业一、工程概况拟将全线分为四个工区展开施工,一工区负责xxxx段排水、xx小区xxx停车场段排水,二工区负责xxxx排水、xx路xxx段排水,三工区负责xxx及xxx段排水,四工区负责全线泵房安装。 拟新建6段污水管道,累计dn125mm- dn160mm污水压力管1908m,dn300-dn450重力管约2866m,污水最终进入xxx污水处理厂进行处理。新建0.01m/s一体化预制泵站3座。施工总平面部署图二、工程地质条件2.1、地形地貌及地质结构计划范围现实状况自然便道结构为碎石50cm厚,5m宽,沿线

2、用地属于小李村和茶厂范围。2.2、场区水文地质条件2.2.1、地表水场地地表水关键为自然环境雨水。2.2.2、地下水揭穿深度范围内,拟建场地地下水分为上层滞水和弱孔隙承压水。上层滞水关键赋存于场地上部填土层中,关键接收地表水径向渗流补给和大气降水垂直补给,水量不确定,没有统一自由水面,勘察期间测得上层滞水水位在自然地面以下0.1m-2.6m,相当于绝对标高18.67m-22.02m。地下水赋存于4-2层含粉质粘土角砺中,角砺、碎石及砂性土含量在80%左右,有粘性土充填且局部粘性土比较富集,含水层顶板为通常粘性土,局部地段为老粘性土,底板为基岩,含水性和透水性均较差,水量不大,承压性弱,对本工程

3、施工基础无影响,勘察期间未测其承压水位。2.2.3地下水及地表水腐蚀性判定所取地下水及地表水所做质检分析,场区地表水及地下水在干湿交替环境条件下对混凝土结构及钢筋混凝土结构中钢筋有微腐蚀性。三、设计概况四、编制依据本工程施工方案关键编制依据以下:1、工程设计图纸。2、相关国家、地方、行业和技术规范及对应法律、法规;3、建筑地基处理技术规范(JGJ79-);4、建筑地基基础工程施工质量验收规范(GB50202-);5、混凝土结构工程施工质量验收规范(GB50204-);6、给水排水构筑物施工及验收规范(GB50141-);7、建筑边坡工程技术规范(GB50330-);8、建筑基坑支护设计规程(J

4、GJ120-);9、基坑工程技术规范湖北省地方标准(DB42/159-)。五.一体化泵站施工5.1施工步骤施工准备场地平整基坑围护基坑挖土底板施工泵房设备安装、调试回填平整场地5.1.1施工准备现场搭建料场、工棚、看管房等现场临用设施,做好工作区域、基坑、料场、路口封闭及围护,设置显著警示、警告牌、夜间警示灯等安全警示标志(牌),做到安全先行、确保文明施工。依据图纸中构筑物、设备设计尺寸及数量表,编制详尽材料计划表和设备采购计划。做好和泵房施工相关内业准备。5.1.2场地平整依据泵房位置进行测量放线,清除施工范围内障碍,利用推土机进行场地平整。5.1.3基坑围护依据设计要求,本工程泵房基础采取

5、直槽开挖,拉森钢板桩围护,拉森钢板桩采取FSP-型, 桩长15m。 拉森钢板桩施工见前述。5.1.4基坑挖土泵房井基坑采取加长臂挖机开挖,人工配合整平施工方法。对于工作量不大,地面狭窄,地下有障碍物或其它不含有机械施工条件情况,采取人工开挖。人工开挖需集中人力,快速挖好后转入下道工序。挖土时每阶段不得超深、超挖。挖土期间专员跟随测量标高。为了保护基底不受破坏,坑底以上20cm土用人工修平。土方开挖时间较长,为确保顺利施工,基坑四角设集水井,以有效地确保雨水和施工冲洗用水立即排除。挖土机不管在挖土时,还是在作水平运输土方时,全部派专员指挥。挖土机挖土至坑底标高时必需留置20cm以上土方作人工挖土

6、,确保地基质量。有明流水必需立即排除,不得使地基长久浸泡在水中。基坑开挖应避免不正确操作,从面造成水泥地板安装后移位,损坏泵站。5.1.5底板施工(1) 钢筋制作 a.钢筋下料全部用于本工程钢筋在进场前均应有合格出厂证实书或试验汇报,并分批作机械性能试验。如使用中发觉钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成份分析。严禁不合格钢材用于本工程。钢筋运到现场加工地点后,必需严格按分批相同级、牌号、直径、长度分别挂牌堆放,不得混淆。现场不能长久堆放钢筋,钢筋原材料要严格按计划分批进场,加工成型经检验合格后,并立即运到需要部位,避免钢筋在场地内长久堆放。下好料钢筋用吊车吊运至槽底

7、,不得从开口边人工抛至槽底。钢筋加工由专业人员进行钢筋翻样,完成配筋料表,配筋制表要经过技术责任人审核。现场项目总工审批后才能许可加工。钢筋加工成型严格按混凝土结构工程施工及验收规范(GB50204)和设计要求实施。制作成型钢筋送达操作现场后,现场建立严格钢筋质量检验制度、安全管理制度,不符合要求一律拒收,因为施工用钢筋量大,对18以上钢筋采取碰焊机焊接,尽可能降低钢筋绑扎和搭接焊接,以此达成降低钢筋用量,降低材料损耗,控制工程成本。 b.钢筋连接优先采取闪光碰焊。工艺过程包含:连续闪光和顶锻过程。施焊时,先闭合一次电路,使两钢筋端面轻微接触,此时端面间隙中即喷射出火花般熔化金属微粒一闪光,接

8、着渐渐移动钢筋使两端面仍保持轻微接触。形成连续闪光。当闪光到预定长度,使钢筋端头加热到快要熔点时,就以一定压力快速进行顶锻,再灭电顶锻到一定长度,焊接接头即告完成。 钢筋安装之前,焊接部位和电极钳口接触(约150mm区段区)钢筋表面上锈班、油污、杂物等,均要清除洁净,钢筋端部若有弯扭曲,要矫直或切除,但不得用锤击矫直。 在安装焊接夹具和钢筋时,夹具下钳口应夹紧于下钢筋端部合适位置。钢筋放入夹具钳口后,调准动夹头起始点,使钢筋焊接部位在同轴状态,方可夹紧钢筋。钢筋一经夹紧,严防晃动,以免钢筋错位和夹具变形。 试焊、作试件、确定焊接参数;在正式进行钢筋对焊之前必需根据选择焊接参数进行。试焊并作试件

9、送检,方便确定合理焊接参数。合格后,方可正式生产。 c.钢筋接头要求受力钢筋接头位置应对应错开,当采取非焊接搭接接头时,从任一接头中心至1.3倍搭接长度区段范围内,或当采取焊接接头时,从任一接头中心至长度为钢筋直径35d且大于500mm区段范围内。钢筋锚固长度、搭接长度应符合规范要求。(2)模板工程模板采取九夹板。支撑采取钢管扣件排架,确保模板稳固性和尺寸截面正确性,不使其变形,达成设计形状套模数据正确值。(3)预埋螺栓安放螺栓及临时固定,固定架支设好后,就进行螺栓安装,螺栓安装时应先根 据定位线固定好中心,然后调整标高,并按方案要求临时加固。螺栓安放后由测量工用全站仪和水平仪对螺栓再次进行轴

10、线和标高调整,经检验达成要求后,再把螺栓下部焊牢靠定。同时,对螺栓固定架纵横两个方向加焊剪刀撑给予加强。(4)混凝土工程采取商品混凝土,在模板验收后进行。在砼施工前,应先将商品砼搅拌站提供砼配合比报送监理工程师审查合格后,方准许进行生产。当水泥厂家、品种、标号发生变动或砂石材料有较大变动时,必需重新试配确定新配合比,不能任意串用配合比。现场试验:依据施工进度要求,施工现场必需配置150*150*150mm砼试模4组。砂浆试模不得少于一组。严格按施工规范要求,取够试块组数,经过28天标准养护后,送往有资质试验检测单位进行强度试验。混凝土浇筑安排专员组成班组,全方面完成混凝土振捣、收平、养护等。混

11、凝土采取泵车输送,每次浇筑两条变形缝之间混凝土(一个结构施工段)。混凝土浇筑时不宜在某一处集中浇筑,而应均匀浇筑以防混凝土离析,每次浇筑高度不应超出50cm,振动棒每30*30范围插拔振动一次以防漏振。5.2、一体化泵站安装5.2.1泵站放置和吊装泵站运输必需水平位置放置,而且必需固定在运输底座上,用吊带和葫芦紧固。在安装和起吊至垂直位置之前,必需去掉泵站起吊装置和连接附件。在拆封区,应确保泵站不会倾翻和坠落。采取25吨汽车吊进行现场吊装。从卡车上卸载泵站,吊具,吊索,卸扣规格满足设备自关键求。若井筒长度超出6m,需要用两台载荷合适起吊设备作业。应总使用合适吊索经过卸扣和吊耳起吊泵站。小心地卸

12、载并安全放置在地面上,尽可能使泵站底部整体同时着地,尽可能避免底部圆弧局部承重。用升降套索把泵站井筒从水平位置起吊到垂直位置。水平移动及翻转泵站,用升降套索捆扎移动。应根据泵站实际体积和重量选择适宜起吊设备规格及数量,确保起吊后平稳移动。筒盖侧吊耳上装好卸扣,用吊索穿过卸扣后挂在吊钩上,筒底侧将吊索捆扎在距井筒端约1.5m处后挂在吊钩上,两个吊钩同时水平吊起,先将井筒水平吊离地面10cm,确保吊点合理设备平稳。若井筒长度超出6m,需要用两台吊车作业。然后筒底侧保持一定高度悬空,筒盖侧连续升高至井筒靠近垂直,然后缓慢下降至地面,整个底平面同时着地,避免井筒底部边缘单独触地。起吊前注意调整缆索位置

13、,避免损坏上盖部件。缆索需根据图示对穿后进行作业。垂直起吊时,要把重量均匀分配到4个吊钩上,起吊时,用起吊套索或吊绳来保护泵站和泵盖以免夹坏。5.2.2安装井筒用毛刷清洁水泥底板表面,确保安装面和泵安装法兰之间没有泥土等杂物。用起重吊钩吊起泵体,放在水泥底板上地脚螺丝圈中间。操作时,不要把泵体碰到地脚螺丝,因为地脚螺丝易碰坏泵体表面。注意确定罐体进出口方向正确性,另注意需要落在混凝土基础中心位置,确保对压实层压力均匀。检验泵站是否垂直。安装固定支架和拧紧螺母。在混凝土灌浆过程中,在泵站内灌水最少至1500mm,以此取得充足平衡力。筒体上灌浆孔均能够使用。灌注过程中确保混凝土均匀填满整个筒体底部

14、。5.2.3管道接口连接连接前,要在泵站井筒四面用鹅卵石或沙子回填到连接管最低面,并压实。进口端安装应检验:管和密封圈必需洁净,进水管对准连接处,连接地脚螺丝要固紧。法兰节要确保密封严实,对准管(无压力),对称均匀紧固。5.2.4调试根听说明书完成安装工作后,检验泵可能安全缺点,依据全部相关设备现场安装计划,检验确定现场全部安装已完成。假如现场要求安全设备,如井口压盖枵挡板、配电装置、防护罩、灭火器等,没有安装不得开机。保护好全部安装工具以防和现场使用设备接触造成损坏,运输工具、起吊设备。5.2.5运行及控制不管何时,手动起动泵或切换到自动控制时,要确保没人在泵上或在泵运行可能引发危险区域内工

15、作,泵运行中有不正常噪音或振动时,要检验泵运行,将实际输出口和测量数据和铭牌上或说明书中数据比较。泵运行应定时调整泵监控设备和附件(如阀)预定控制。确保泵及设备设定没有受到未经许可调整、修改。5.2.6回填 回填之前检验并确定泵站周围管道和电气连接件在回填过程中全部得到充足保护和支撑。以确保压实操作时不会对其施加负载。本工程采取中粗砂回填,以确保回填后沉降量在要求范围内。回款开始前准备足量回填用砂,不得含于大于20mm杂质、草根、树枝等杂物。将务好砂沿坑壁周围均匀面且缓慢倒入泵坑,每倒入0.5米高度砂时需要用人工扎实,只有第一层完成后,才能开始第二层。注意事项:(1)回款材料不得含有任何杂物,

16、如冰或雪等易溶物;(2)地下回填要压紧,不然会造成进出水口和管路受力,泵站内部管道张力将作用到外部管路;(3)当开始回填时,不能将回填砂从一边倒入,使筒体单边受力,会造成筒体变形泄漏和损坏。(4)较大石坠入回填坑内,假如轧在泵站筒壁上,会损坏筒体。(5)在回填时假如计划不周到,地下水会滋生,有可能陆造成泵站上浮。(6)回填时注意人员安装,预防附物伤人。5.2.7平整场地1、回填结束后平整场地,平整至设计地面高度2、安装四面圉栏,防护棚,美化周围环境。拟投入关键施工机械设备表磨山南部地域污水支管建设工程(磨山景区部分)工程施工工程序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产

17、能力用于施工部位备注1挖掘机SY220C6长沙1271m3排水2长臂挖机PC-2001徐州0.7m3排水3装载机ZL50G4徐州1623m3道路4推土机SD82河北246排水5自卸车EQ3260G10襄阳15t排水6汽车吊QY16B4徐州16t排水7汽车吊QY25A4徐州25t排水8洒水车S8.22武汉8000L道路9照明车PBA6天津2排水10打桩机1长沙100排水11钢筋加工机械2武汉排水12模板加工机械2武汉排水13砼泵车SY5360THB2长沙265排水14移动发电机DSM302武汉24排水15柴油发电机200GF2南京200排水16平板振动器ZW-104宁波2.2排水17插入振捣棒Z

18、N-7020宁波2.2排水18交流电焊机BX1-50015北京500A排水19定向钻机GD-3201江苏153kw32T排水六、一体化泵站施工质量管理应不停加强对专业施工单位教育,提请施工单位增强对产品保护工作,做到上道工序对下道工序负责,完工产品对建设单位负责,使产品不污、不损,使施工按协议、设计、规范要求给予实施,以确保工程质量总目标实现。七、安全施工方法1、安全管理目标安全是建筑施工中永恒专题,我企业将把安全放在很关键位置。本工程我企业承诺安全生产目标为:合格。2、安全生产保障责任制度、确保体系及人员配置和安全培训教育2.1安全确保组织体系建立和完善以项目经理为首,有各部门人员参与安全生

19、产领导小组,有组织有领导开展安全管理活动,负担组织、领导安全生产责任。生产班组配兼职安全员,做到安全管理无盲区。2.2安全责任制建立项目经理,技术责任人、施工员、班组长和班组安全员在内,同各业务范围工作标准挂钩安全生产责任制和检验监督制度。项目经理对本段劳动保护、安全生产负总责。认真落实实施党和国家相关安全生产方针、政策、法令、法规。在抓好生产同时,管好安全生产工作。在计划、部署、检验、总结、评选生产同时,对应纳入安全生产工作,并负责对职员进行安全生产教育。技术责任人、班组长、施工员对所负区段劳动保护、安全生产负总责。要组织实施安全生产方法,进行安全技术交底,检验各生产班组安全生产情况,督促工

20、人遵章守纪。负责分析处理通常性事故工作,发生重伤以上事故立即上报。各级安全员要模范遵守安全生产规章制度,领导各级安全作业,有权拒绝上一级违章指挥,监督检验使用好安全帽、安全带、安全网等劳动保护用具,对各施工场点保持常常性检验,对生产中不安全原因及隐患要立即处理,不能处理要立即上报。2.3施工现场安全教育培训(1)安全教育和培训制度各级干部尤其是主管生产领导干部,工程技术人员要认真学习国家劳动保护政策,法令、安全操作规程,明确管理生产必需管理安全关键性、必需性和标准性,牢靠树立“安全第一”思想,自觉遵守各项法规、条例。要建立常常性安全教育和培训考评制订职员安全技术培训教育计划,以安全生产思想教育

21、,安全知识教育,安全技能教育和事故教育为关键内容,教育考评成绩记入职员档案。对特殊工种(机、电、架、电气焊、起重/防水等工种)应定时进行体检、培训、复审,考评合格证获当地劳动部门合格证,方可上岗操作。新工人进场必需进行企业、项目部、班组“三级安全教育”教育内容:“一级”包含党和国家安全生产方针、政策、法规、标准,本企业安全管理制度,安全纪律等;“二级”包含本企业或项目部施工特点,规章制度、注意事项、劳动用具作用、机械设备、电气及高处作业安全基础知识等、“三级”包含本班组作业特点及操作规程,班组半自动制度、纪律,本岗位易发生不安全原因及防范对策等,并经考评合格后,方可操作岗位。项目部必需依据施工

22、特点进行“二抓紧”安全教育。即:工程突击赶任务,往往不注意安全,要抓紧教育;季节气候改变,外界不安全原因多,要抓紧教育,做到警钟长鸣。必需加强班组安全活动,坚持班前5min喊话制,班后总结制,周一安全日活动制度,并做好统计。对常常违章蛮干职员和一贯不重视安全管理工作干部,可在取得领导同意后,进行停工教育或批评处理。(2)安全教育培训施工现场安全教育目标,是为了提升职员安全意识,树立安全生产正确定识,培养安全生产必需含有基础知识和技能。施工现场安全教育关键是岗位生产知识和岗位安全操作规程,和安全思想、施工纪律和安全生产制度。施工现场安全教育要有针对性,应结合工地特点和生产实际情况;施工现场安全教

23、育应有计划,适时地有效地进行,经过培训考评,发给安全合格证。施工现场安全教育,包含定时教育及新工人(含民工)变换工种工人、特种作业工人安全教育。职员(含民工)新进场,未经三级安全教育不准上岗。采取新设备、新材料及技术难度复杂或危险较大作业,必需进行专门安全教育,并有可靠方法,才能进行作业。施工现场特殊工种安全教育、考评、复验、应按特种作业人员安全技术考评管理规则GB5306-85号文实施,必需实施安全教育和安全技术培训,培训后经考评合格,取得操作证者,方准独立作业制度。从事有尘毒危害作业工人教育,应进行必需防治知识和技术安全教育,一样须经考评,给合格者发上岗证。3、安全生产方法费使用安全生产、

24、文明施工投入经费(以下简称经费)是为了确保是施工现场安全文明生产必需投入而单独设置专题费用。专用于保障工程项目安全生产,实施专款专用,不得挪作她用。企业每十二个月年初应依据年度生产经营产值计划按2%确定年度经费计划,经费计划可依据实际情况做合适调整。企业建立安全生产资金保障制度。安全生产资金保障制度应对安全生产资金计划编制、支付使用、监督管理和验收汇报管理要求、职责权限和工作程序作出具体要求。费用依据劳动部、全国总工会公布安全技术方法计划项目总名称表、建筑施工安全检验标准(JGJ59-99)制订,其包含范围以下:(1)安全资料编制、安全施工标志购置及宣传栏设置费用;(2)安全培训及教育;(3)

25、“三宝”、“四口”、“五临边”防护费用(三宝指安全帽、安全网、安全带;四口指楼梯口、电梯口、通道口、预留洞口;五临边指阳台周围、楼板周围、屋面周围、基坑周围、卸料平台两侧);(4)施工安全用电费用,包含:标准化电箱、电器保护装置、电源线路敷设、外电防护方法等;(5)起重机等起重设备(含井架、龙门架)及外用电梯安全防护设施(含警示标志)费用及卸料平台临边防护、层间安全门、防护棚等设施费用;(6)施工机具防护棚及其围栏安全保护设施费用;(7)抢险应急方法,抢险工作中所需特殊防护设备费用;(8)交通疏导、警示设施费用;(9)消防设施和消防器材配置及保健抢救方法费用;(10)其它安全防护方法费用。工程

26、项目需含有安全生产条件所必需资金投入,由项目工程项目经理确保资金立即到位,正确使用,并对因为安全生产所必需资金投入不足造成后果负担责任。工程在签署协议时,建设单位在工程总造价中必需明确安全生产和文明施工方法费用金额。施工项目应该确保安全防护、文明施工方法费专款专用,在财务管理中单独列出安全防护、文明施工方法项目费用清单备查。施工项目专职安全生产管理人员负责对建筑工程安全防护、文明施工方法落实进行现场监督检验。4、关键危险源辨识、评价和公告警示,及对邻近房屋、道路、管网保护方法4.1工程项目关键危险源辨识、评价和公告警示企业职能部门、项目部负责组织所属范围内环境原因识别和评价,并建立环境原因调查

27、表、环境原因评价结果一览表和关键环境原因清单。4.2对邻近房屋、道路、管网保护方法本工程施工范围内关键是地下管网保护,具体方法以下:施工前,应对施工区域内及其周围地下管线(电缆、光缆)和建筑物进行调查,会同其产权、维修单位共同确定并立即和产权单位签署拆迁协议,及早拆迁。需保留地下管线和建筑物,采取切实可行方法,确保其完整无损。施工前,必需在已查明地下管线、路径上设置标志或洒白灰线,并向施工人员进行交底。地下管线路径两侧各1.5范围内,不得用机械开挖,人工作业时,派责任心强职员进行。挖掘时,严禁使用铁镐和齿类尖耙,做到逐层轻插浅挖,并请产权单位或维修单位人员到场监护,一旦发生损坏,立即组织抢修。

28、挖出电缆管线应按监护人员要求进行保护或迁移,确保即有设备正常运行。在施工中对地上多种管线、建筑物采取方法加强防护,必需时设专员监护,确保其安全使用。5、现场防护设施布局方案及防护用具准备和装备方案本工程安全防护关键是机电设备和机具使用安全防护。具体方法要求以下:5.1机电防护方法(1)电工必需有电工证,严禁无证职员架设电线和安装电器设备。(2)严格根据JGJ4688标准架设电线和安装机电设备,常常对线路和多种电器进行检验和维护。(3)搅拌机、振捣器等机械必需指定专员负责,非指定人员不许开动机械。(4)操作人员必需对机械进行预先检验,经检一切正常后方能进行使用。(5)严禁有些人在吊盘升落。提升架

29、使用必需听从联络信号指挥。(6)严禁在工作时间会客及跟人谈话聊天。(7)严禁职员带病操作,酒后操作。(8)下班后把开关断开并锁好开关箱。(9)注意立即向领导汇报机械运行情况及天天安全问题。5.2施工机具防护用具准备及方法(1)作业前,检验搅拌机传动部份,工作装置、防护装置等均应牢靠可靠,操作灵活。(2)开启后,先经空运转,检验搅拌叶旋转方向正确,方可边加料边加水进行搅拌作业。(3)作业中不得用手或木棒等伸进行搅拌筒内或在筒口清理灰浆。(4)作业中如发生故障不能运转时,应切断电源。将筒内灰浆倒出,进行检修排除故障。(5)作业后,应做好搅拌机内外清洗,保养及场地清洁工作。切断电源,锁好箱门。6、临

30、时施工用电及外电安全防护方法(1)严格实施建设部JGJ46-88施工现场临时用电安全技术规范现场使用动力线、照明线路架设要符合线路架设要求,在基础施工前,形成“三相五线制”供电线路,三级配电二级保护,并编制专门临时用电方案,确保用电安全。(2)电器设备和线路绝缘必需良好,维修电工要常常检验,预防漏电伤人;使用电钻等手持电动工具应戴上绝缘手套。(3)电工检修电气设备时线路先断电源,确保安全,非电工严禁操作;夜间施工必需有电工值班,照明要满足施工要求。(4)必需作好防雷设施并符合防雷要求。(5)严禁动照混用,必需“一机一闸、一漏一箱”,并按规范要求搭配保险丝。(6)施工用电设备、电缆线、导线、漏电

31、保护器等应有产品质量合格证。漏电保护器要常常检验,发觉问题立即调换,熔丝要相匹配。7、危险性较大分部分项工程目录及安全专题施工方案编制审核方法。本工程安全专题施工方案编制审核方法关键有以下几条:(1)安全技术方法方案编制标准1)符合国家、地方现行相关法律、法规及主管部门或法定机构制订相关安全标准、规范和规程、要求。符合企业多种安全管理制度及安全目标,和项目管理策划要求相一致。2)施工组织设计或施工方案中,必需编制安全技术方法。3)安全技术方法内容要全方面、有针对性,依据工程特点、施工方法、劳动组织和作业环境等具体情况提出具体内容要求。(2)安全技术方法方案编制关键内容1)编制依据;2)工程概况

32、;3)安全目标及其分解,需要满足其它要求;4)项目安全管理体系组织结构、安全职责及其分配;5)安全控制及管理组织协调系统描述;6)施工现场危险源识别,对应安全控制手段、技术方法。安全生产中进行检验和试验活动程序及检验、试验、验证(包含专职人员巡查)要求等;7)严寒(冬雨季)、酷热及其它恶劣气候条件下施工安全生产控制方法;8)项目经理部适用法规、文件清单;9)更改和完善安全技术方法方案程序。(3)安全技术方法方案编制程序1)项目管理策划后,项目经理组织项目人员根据策划要求及本项目危险源台帐在施工组织设计/施工方案内编制安全技术方法方案(也可单独编制安全技术方法方案)。2)专业性强工程内容如起重吊

33、装作业、大型项目施工现场用电等,项目经理部要依据工程特点、施工方法、劳动组织和作业环境等情况由项目技术责任人在工程项目实施前组织编制。3)项目经理部将施工组织设计/施工方案初稿传技术科,由技术部组织生产部、安全部及其它相关部门审核,并将审核意见写在文件初稿上。4)技术部审核安全技术方法方面内容;生产部审核工程组织实施、进度、文明生产、成本、所需资源等方面内容、安全部审核适用安全法规、安全管理制度、安全管理要求等方面内容。 5)项目经理部按审核意见进行修改,修改后连同初稿送技术部,由技术部组织参与审核部门复核会签。6)施工组织设计中安全技术方法方案由总工程师同意,施工方案中安全技术方法方案由技术

34、副经理同意。7)同意后安全技术方法方案由项目资料员按项目经理确定范围发放,项目经理部留存一份,传技术部一份。(4)安全技术方法方案修订程序1)文件修订前,修订部门(单位)办理修订申请,并报原文件同意人或其授权人评审同意。2)修订内容核准经过后,修订部门(单位)发放文件修订通知,文件持有者按文件修改通知立即修改。(5)专题技术方案审批后,必需遵照实施,不得随意变更,如遇特殊情况需变更时,应由编制人出具变更通知书,审批签认后方可生效。(6)施工现场施工责任人(项目经理)在分项工程施工前必需向分项作业责任人(班组长)做书面安全技术交底,各持一份,工地专、兼职安全员依据安全技术交底内容检验落实情况,安

35、全技术交底内容应符合施工安装和生产具体情况,要全方面,有针对性和操作性。(7)施工现场架体设备安装完成后,必需由项目经理、技术责任人组织施工员、项目部安全员、施工安装责任人共同验收,确保符合标准、规范等要求,认真填写验收单,推行签字手续方可使用。(8)各项验收单填写必需符合现场实际情况,内容应该量化、具体,存在问题必需在整改后重新验收。8、办理意外伤害保险落实方法我企业假如有幸中标,进场后在和劳务企业签署协议时将意外伤害保险写入劳务协议里面,并对每个劳务人员进行登记造册,严格根据武汉市相关要求为每一个劳务人员购置意外伤害保险。9、恶劣作业条件下人员、材料、机械设备保护及保障方法本工程存在雨季恶

36、劣条件下施工,具体施工方法以下:(1)通常方法1)依据施工现场实际情况,降雨影响较大工程优先安排施工,对地下水丰富及地形低洼处,应集中人力、机具,采取分段突击方法,完成一段再开一段。2)雨季施工坚持“两立即”,遇雨立即检验,发觉问题立即处理;雨后立即整改,遇有险情立即处理。3)作好施工场地排水,保持排水沟渠通畅。4)做好填筑层面排水坡,使其表面无积水,严格控制填料含水量,必需时进行晾晒处理,达成最好含水量时方能进行压实作业。低洼地段土质路基,工程地质不良路段尽可能避开雨季施工。5)路面施工注意天气改变,设专职人员收听、播报天气预报,立即做好防护工作。已做好路床、基层要留好排水槽,以防雨水浸泡。

37、6)驻地、拌合站、预制场、临时便道要做好排水工作,加强拌合站和施工现场联络,发觉天气改变,立即停工。7)施工中遇雨水时,要立即停工,对已摊铺路段要立即碾压。经检验不合格时,应予返工处理。对雨淋后不合格混合料要予弃置,不得使用。8)结构物施工,做好基坑排水,预防雨水流入,必需时采取蓬布进行覆盖,以确保结构物质量。9)配置充足防洪、防汛物资和器材,成立防洪组织,制订防洪方法。服从业主和地主政府对防洪工组统一安排和调动。(2)暴雨状态应急处理当地域年均降雨量关键在六七月份,暴雨和大暴雨也会出现,拟采取以下方法减小雷电、暴雨对工程影响。注意气象部门天气预报,暴雨来临之前作好以下工作:1)停止受暴雨影响

38、较大土石方开挖、沥青混凝土等作业,做好善后安排,以策安全。2)采取可靠手段围蔽变配电设备等。3)施工机械设备撤出基坑或停放在地形较高、排水顺畅地方。4)检验排水设备及管网可靠性,增加排泄水通道。按预报雨量大小,增设临时排水沟槽,备足抽水机具。5)检验基坑坡面,尤其是受水流冲刷较强坡面采取临时支护等方法。(3)降雨过程中,拟采取以下方法减小其影响。1)停止露天作业,设专员巡回检验。2)施工便道、料库、机修区段,生活区段立即将水排至低洼处或排水管道。3)开挖基坑及其它低洼处用大功率抽水机随时抽至排水管网。4)必需时,用草袋装砂围蔽受洪水影响较大明挖段施工便道。5)对变配电设备设置可靠防雷装置并设专

39、员看管。10、安全管理考评制度及奖惩方法八、文明施工方法现场文明施工管理方法(1)现场施工道路、场地达成硬化。使现场道路通畅、平坦、整齐,现场用砖砌成排水沟,做到雨天施工不积水,道路及作业场地不带泥。(2)严格平面部署,依据平面部署图,部署临时设施,原材料堆放,机械设备进场等。建筑垃圾指定地点堆放,立即外运,施工做到工完、料净、场清。消防品器材按要求配置齐全有效。(3)在施工区域醒目处设置“十项安全技术方法牌”、施工平面部署图等四牌一图。在危险区域禁令标志显著,室内贴挂“生产计划进展表”、“现场管理人员安全值班表”等,在支护壁上挂振奋人心、鼓舞大干生产口号,烘托气氛,展示向上精神面貌。施工管理人员必需挂牌上岗。 xxxxxxxxxx责任年 月 日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
