1、高新区E地块城中村改造及安置房项目(1#-5#楼及地下室)地基处理方案一、编制说明由我单位施工高新区E地块城中村改造及安置房项目,因现在场内原有道路及房屋基础条件对我项目部桩基施工造成极大影响。11#-14#及地下室桩基施工进展缓慢,为加紧工程施工进度,结合原始地形图,特编制此地基处理方案。二、现场地基关键问题(一) 原道路、房屋基础未进行破除。(二) 原鱼塘未进行清淤换填处理。(三) 回填料中大石较多。(四) 回填过程中压实度不达标。(五) 原加油站区域存在1.0m左右水泥砼未清障。(六) 原加油站油库为拆除。三、处理总体布署(一)总体方案为确保桩基质量及施工进度,针对现在情况,项目部确定对

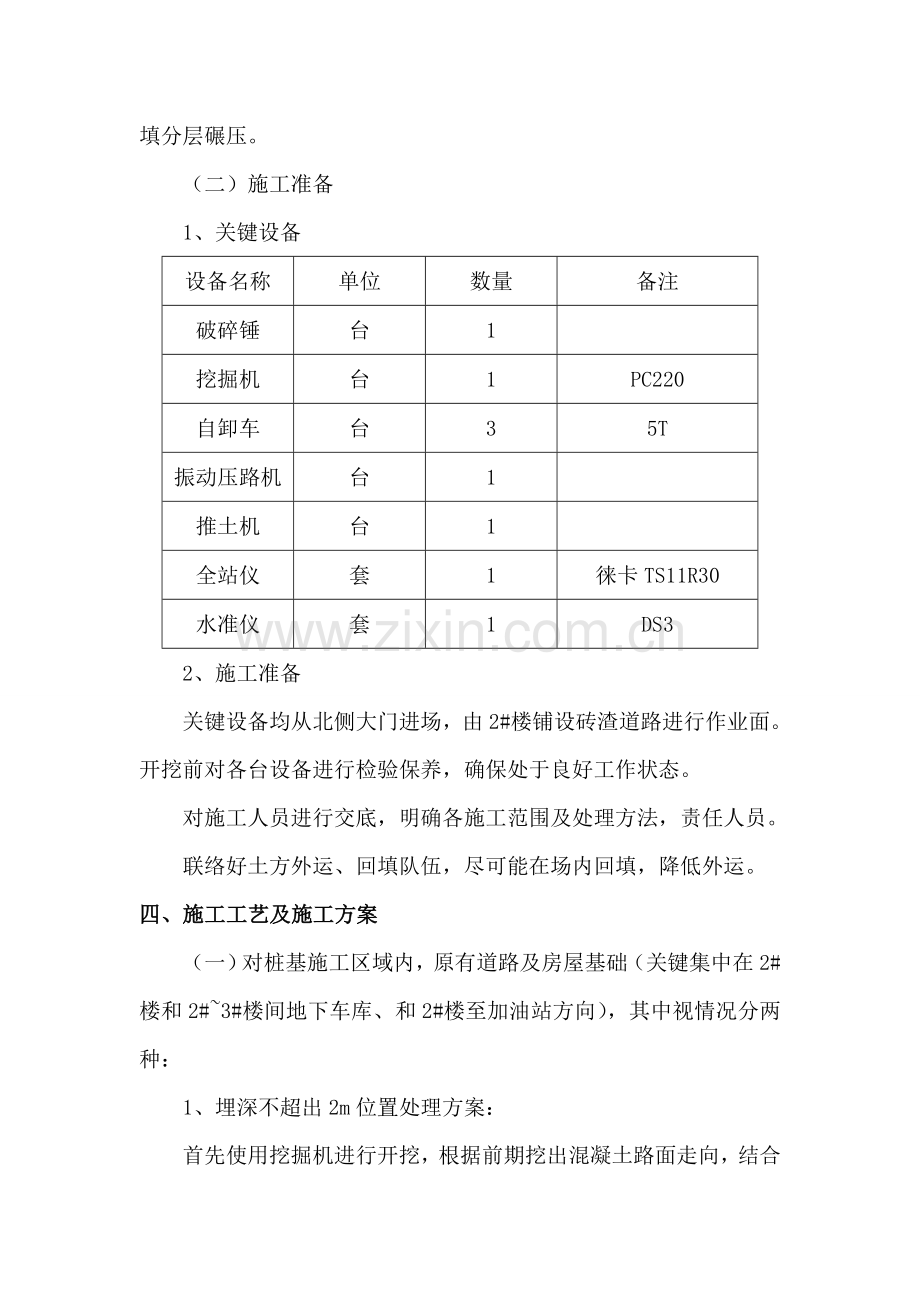

2、不一样地质情况按类别进行处理:埋深不超出2m道路及房屋基础进行破除。埋深超出2m采取冲击锤施工。原鱼塘位置采取加长钢护筒和冲击锤进行施工。对场地内大石、水泥砼进行清理。对较为松软部位进行碾压压实,回填标高不足部分,开挖素土并破除底部混凝土后,回填分层碾压。(二) 施工准备1、关键设备设备名称单位数量备注破碎锤台1挖掘机台1PC220自卸车台35T振动压路机台1推土机台1全站仪套1徕卡TS11R30水准仪套1DS32、施工准备关键设备均从北侧大门进场,由2#楼铺设砖渣道路进行作业面。开挖前对各台设备进行检验保养,确保处于良好工作状态。对施工人员进行交底,明确各施工范围及处理方法,责任人员。联络好

3、土方外运、回填队伍,尽可能在场内回填,降低外运。四、施工工艺及施工方案(一)对桩基施工区域内,原有道路及房屋基础(关键集中在2#楼和2#3#楼间地下车库、和2#楼至加油站方向),其中视情况分两种:1、埋深不超出2m位置处理方案:首先使用挖掘机进行开挖,根据前期挖出混凝土路面走向,结合原始地形图,由南向北,用挖掘机进行破除厚250mm左右路面和老房屋基础,开挖至原有道路及房屋基础后,使用破碎锤进行破除,将破除弃体运输至弃土场,最终进行土方回填,并分层碾压。2、埋深超出2m位置处理方案以下首优异行测量定位,确定桩基中心点位,埋设2米钢护筒,使用冲击锤进行桩基施工。(二)原鱼塘位置处理(关键集中在2

4、#-3#楼之间)采取加长钢护筒和冲击锤配合进行施工。(三) 对场地内回填大石和混凝土块在破除现场老混凝土路面后,用挖掘机或推土机进行清理,统一归堆后,用自卸车清运出场。(四) 对较为松软部位挖开后换填素土再进行碾压压实,分层厚度为500mm。(五)2#3#楼之间范围回填高度不足全部开挖工作结束后,开挖此段表面软弱土,破除混凝土路面假如发觉有,然后换填符合要求回填料,用压路机按每500mm分层碾压至设计标高,压实后可在上部进行旋挖机作业。1)填土前应将基坑(槽)底或地坪上建筑垃圾等杂物清理洁净;基槽回填前,必需清理到基础底面标高,将回落松散垃圾、砂浆、石子等杂物清除洁净。2)依据不一样部位、不一

5、样阶段回填土作业时间,提前落实运土车辆、夯压机械,和跳板、覆盖雨布和抽水泵等机械器具以满足施工需要。3)检验回填土有没有杂物,粒径是否符合要求和回填土含水量是否在控制范围内;如含水量偏高,可采取翻松、晾晒或均匀掺入干土等方法;如遇回填土含水量偏低,可采取预先洒水润湿等方法。五、安全确保方法(1)树立安全第一,预防为主指导思想,严格实施安全生产规章制度和操作规程,明确岗位责任制,加强安全工作检验监督,确保安全生产。(2)定时进行安全教育,关键对班组长及机械设备操作手进行培训和考评。 (3)工地内设置多种安全标志标牌,夜间施工作业要有充足照明设施。 (4)建立健全安全生产确保体系,设置专职安全员,

6、全方面落实安全生产制度和规程。 (5)加强安全生产教育和安全交底工作,进入工地必需佩戴安全帽和上岗证,现场管理人员和作业人员安全帽应区分,劳动保护用具穿戴齐全。安全监察人员要佩戴袖标(牌)。(6)施工现场全部设备、设施、安全装置、工具配件和个人劳保用具必需常常检验,确保完好和使用安全。 (7)冲击成孔机操作时安放平稳,方便预防冲孔机忽然倾倒或钻具忽然下落而发生伤亡事故。钻机钻进时,孔口人员要集中精力,钻具需要立悬或摆放时,必需牢靠垫稳,操纵岗位不得离人。 (8)随时检验桩施工周围地面有没有开裂现象,预防机架和护筒等发生倾斜和下沉。 (9)冲击钻具要平稳起吊,预防冲撞护筒和孔壁,钻具进出孔口时,

7、严禁孔口周围站人,停钻时孔口加遮盖防护。(10)用电设备要派专员看管,要有良好接地、接零和漏电保护装置, 严禁带电作业。(11)常常检验冲击钻头、钢丝绳磨损情况,卡扣松紧程度、转向装置灵活是否,预防夹钻、卡钻或掉钻。 (12)废弃泥浆等要按相关要求处理,不准随意排入河道。 (13)渣土车出入场区时必需进行冲洗,预防带泥上路。六、文明环境保护方法6.1 施工保护目标(1)环境保护目标做到少破坏、多保护、少扰动、多防护、少污染、多防治。使环境保护监测控制和控制结果达成设计文件及相关要求要求。(2)文明施工目标做到现场布局合理,环境整齐,物流有序,标识醒目,标牌规范。6.2 文明环境保护方法(1)建

8、立健全管理组织机构。工地成立以项目经理为组长,各业务部室和生产班组组员文明施工和环境保护管理组织机构。 (2)加强教育宣传工作,提升全体职员文明施工和环境保护意识。 (3)制订各项规章制度,并加强检验和监督。(4)合理部署施工场地。合理定置多种施工设施。 (5)减小施工中噪声和振动,不扰民。对现场便道常常洒水,以降低粉尘。 (6)施工场地部署按适宜地形部署合理,整齐有序,便于施工。机具、材料堆码整齐、场地整齐。 (7)施工区标牌醒目。 (8)施工要做到规范化、标准化、制度化,杜绝野蛮施工和违章作业。 (9)做到施工文明、语言文明,处理好和地方关系,树立本企业良好形象。 (10)对关键、难点工程

9、等要关键加强戒备,严禁闲散人员随便进入。 七、质量确保方法 (1)施工前由施工技术责任人认真分析、阅读设计图纸、了解施工意图,向各施工班组作施工技术交底,并召开技术交底会,针对工程中质量关键步骤,着重提出易出差错工序质量点及怎样预防技术方法。 (2)值班施工员要认真做好施工原始统计搜集和整理工作,加强施工资料管理。 (3)树立质量意识,加强质量管理,开工前对全体职员进行一次全方面质量管理教育;定时召开班组活动分析会,针对施工中存在困难具体分析处理。 (4)原材料进场,材料员应对规格、质量和数量进行验收,并和监理工程师一起取样送检。 (5)实施工程各班组管理人员现场值班制度,确保施工现场管理人员

10、在岗在位。 (6)技术人员定时向各施工班组进行交底,做好技术培训和劳动教育,使全体施工人员了解设计意图,熟悉操作规程。 (7)加强施工质检工作,由质检员对每道工序进行质量检验验收,做好施工统计。 (8)加强对边坡安全情况全方面了解,亲密注意边坡位移和地面沉降,发觉问题,立即处理。 (9)设置截、排水沟及集水井,排除坑内积水,施工过程中应立即疏通,预防堵塞。 (10)施工时,对定位标准桩、轴线控制桩、标准水准点及龙门板等,填运土方时不得碰撞,也不得在龙门板上休息。并应定时复测检验这些标准桩点是否正确。(11)夜间施工时,应合理安排施工次序,要有足够照明设施。预防铺填超厚,严禁用汽车直接将土倒入基坑(槽)内。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
