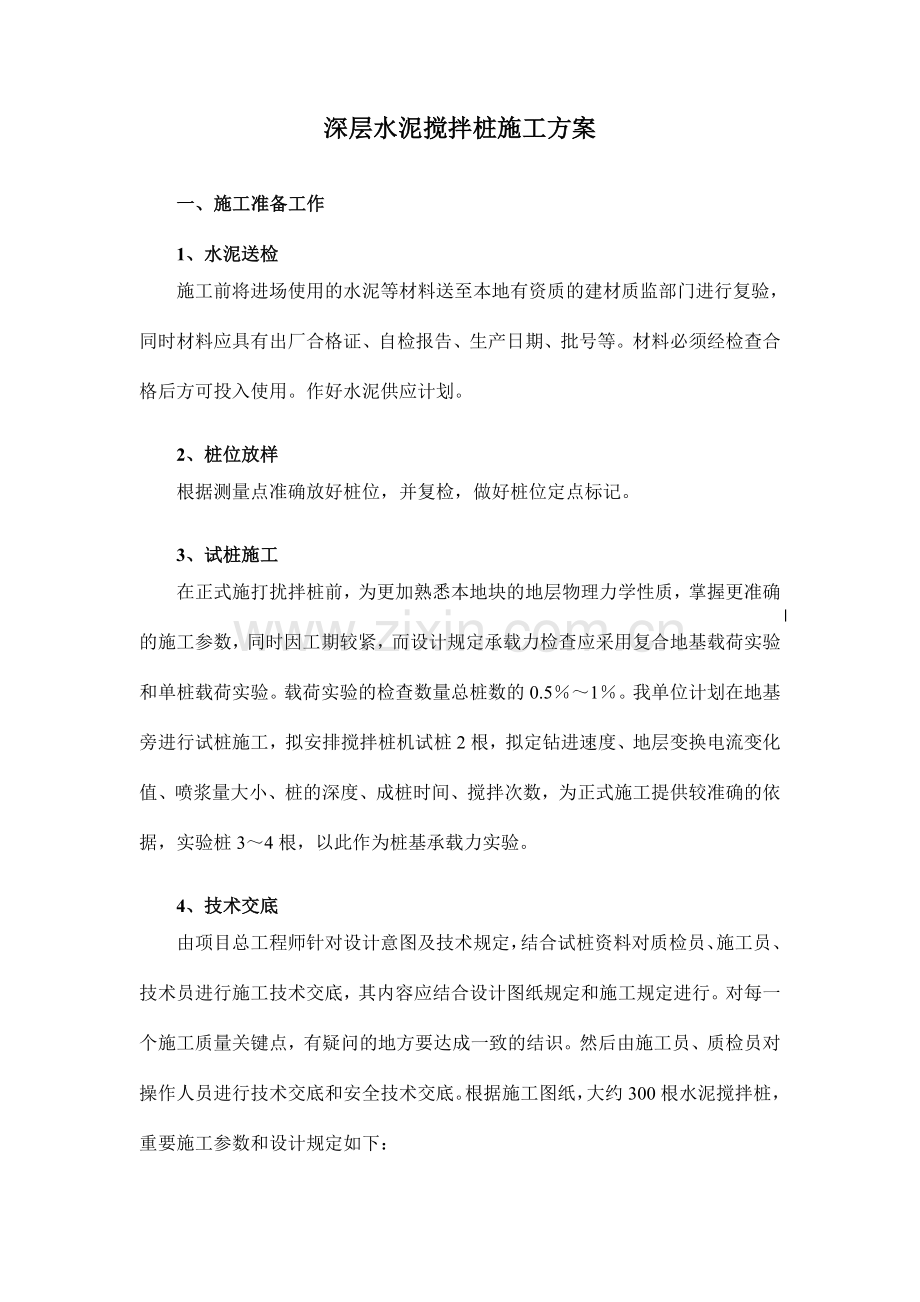

1、深层水泥搅拌桩施工方案一、施工准备工作1、水泥送检施工前将进场使用的水泥等材料送至本地有资质的建材质监部门进行复验,同时材料应具有出厂合格证、自检报告、生产日期、批号等。材料必须经检查合格后方可投入使用。作好水泥供应计划。2、桩位放样根据测量点准确放好桩位,并复检,做好桩位定点标记。3、试桩施工在正式施打扰拌桩前,为更加熟悉本地块的地层物理力学性质,掌握更准确的施工参数,同时因工期较紧,而设计规定承载力检查应采用复合地基载荷实验和单桩载荷实验。载荷实验的检查数量总桩数的0.51。我单位计划在地基旁进行试桩施工,拟安排搅拌桩机试桩2根,拟定钻进速度、地层变换电流变化值、喷浆量大小、桩的深度、成桩
2、时间、搅拌次数,为正式施工提供较准确的依据,实验桩34根,以此作为桩基承载力实验。4、技术交底由项目总工程师针对设计意图及技术规定,结合试桩资料对质检员、施工员、技术员进行施工技术交底,其内容应结合设计图纸规定和施工规定进行。对每一个施工质量关键点,有疑问的地方要达成一致的结识。然后由施工员、质检员对操作人员进行技术交底和安全技术交底。根据施工图纸,大约300根水泥搅拌桩,重要施工参数和设计规定如下:布置方式:正方形布桩,间距1.0米桩径: 600mm,桩位偏差:不得大于50mm搅拌桩的垂直偏差:不得超过1桩长:有效桩长为56.5米左右(从站房独立基础底板地算起)固化剂:强度等级42.5级普通

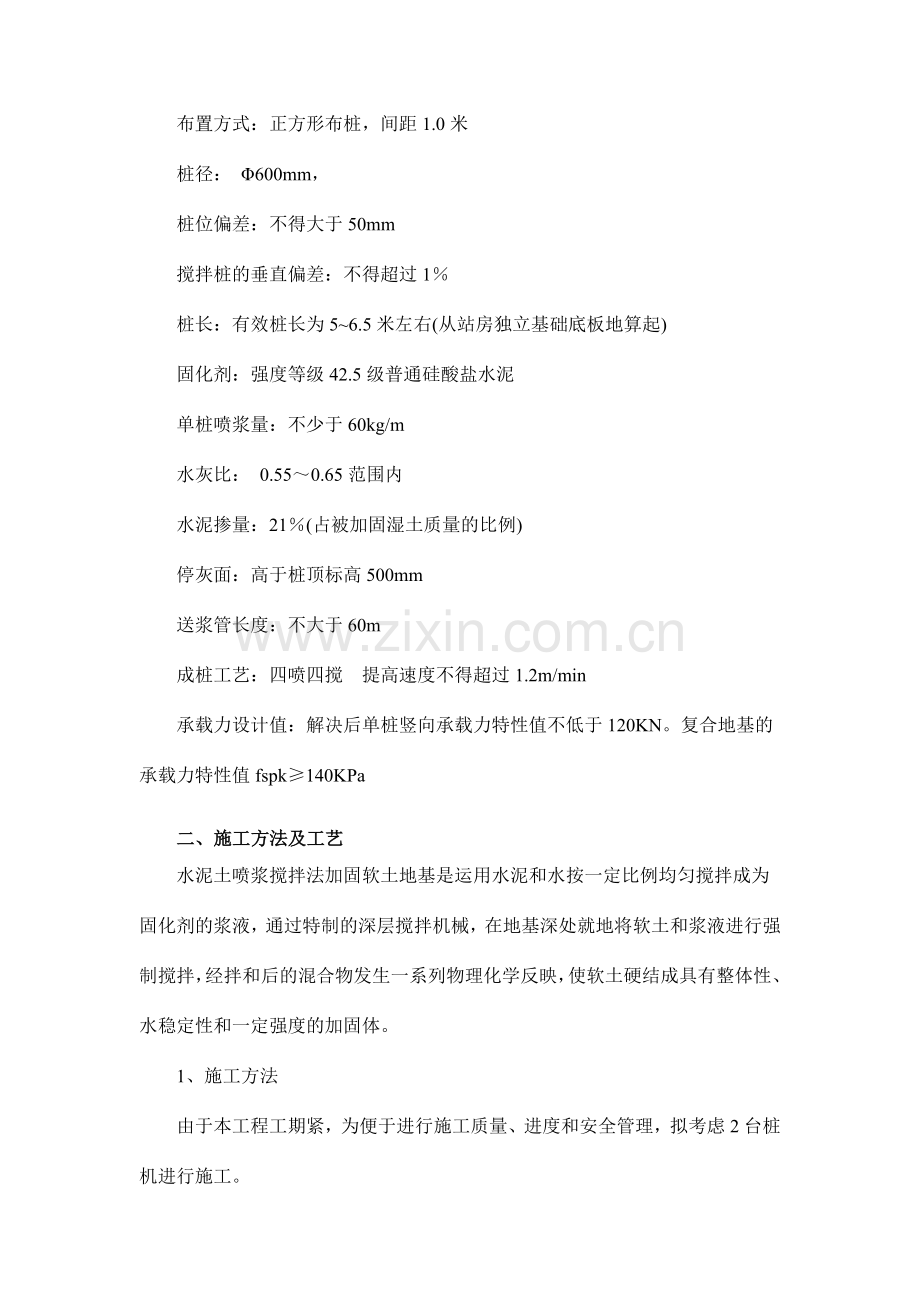

3、硅酸盐水泥单桩喷浆量:不少于60kg/m水灰比: 0.550.65范围内水泥掺量:21(占被加固湿土质量的比例)停灰面:高于桩顶标高500mm送浆管长度:不大于60m成桩工艺:四喷四搅 提高速度不得超过1.2m/min承载力设计值:解决后单桩竖向承载力特性值不低于120KN。复合地基的承载力特性值fspk140KPa二、施工方法及工艺水泥土喷浆搅拌法加固软土地基是运用水泥和水按一定比例均匀搅拌成为固化剂的浆液,通过特制的深层搅拌机械,在地基深处就地将软土和浆液进行强制搅拌,经拌和后的混合物发生一系列物理化学反映,使软土硬结成具有整体性、水稳定性和一定强度的加固体。1、施工方法由于本工程工期紧,
4、为便于进行施工质量、进度和安全管理,拟考虑2台桩机进行施工。2、施工环节及工艺规定(1)清除障碍:清除施工范围内的场地及地下障碍物。(2)拆除路面、平整场地:先将施工场地加以平整,保证桩机正常行走,工作面宽度必须保证桩机正常施工,再按设计图纸准确测放桩位轴线后,桩机方可进入施工现场,施工规定水源充足,合理布置施工现场。(3)桩机就位:按照测放的桩位,将桩机移至桩位上,桩尖对准桩位,桩位偏差不大于50mm,调平机台,以线垂调整机身垂直度,垂直度偏差小于1.0%。(4)配制水泥浆:接照设计规定的掺入比、桩长,将计算出来的42.5级普硅水泥用量放入搅拌池中,加计算出来的水进行搅拌配制浆液,水灰比为:
5、0.550.65,浆液的搅拌时间大于3分钟,不长于2小时,采用两次搅拌法,按设计掺入量不少于21%加固湿土质量的比例。(5)搅拌成桩:将桩机钻头尖部对准桩位下钻,一边打开送浆泵送浆至钻头出浆口,一边搅拌下钻,一边喷浆至设计持力层后边搅拌边提高送浆,直至桩顶标高后,再反复工作一次。整个过程需均匀喷浆,共四喷四搅,喷浆量要严格根据电机调速器进行均匀调整。(6)成桩后,关闭送浆泵,移机至下一桩位进行施工。3、搅拌桩工艺流程图三、搅拌桩施工控制1、根据设计工作量并结合工期等素因,拟定进机2台。具体视现场情况调整。指派管理人员负责文明安全施工,编制好机台编号、水灰比、桩长等制成标牌统一悬持于桩机明显指定
6、位置。2、开钻前,应用水清洗送浆管道,检查有无堵堵塞现象,检查机具各部件是否完好,保证正常施工。3、为保证水泥搅拌桩桩体垂直度满足规范规定,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制,其误差不大于1%。4、为了保证桩体每米掺合量以及水泥浆用量达成设计规定,每台机械均应配备深度仪和比重计,以备监理工程师和项目经理部质检人员随时抽查检查水泥浆水灰比是否满足设计规定。5、水泥搅拌配合比:水灰比0.550.65,每米掺灰量21%,水泥浆严格按照设计的配合比配制,水泥中不得有结块或杂物。为防止水泥离析,搅拌机应不断搅动。6、水泥搅拌桩施工采用四喷四搅工艺。第一次下钻时为避免堵
7、管需带浆下钻,喷浆量应小于总量的1/2,严禁带水下钻,每一次下钻和提钻时一律采用低档操作,复搅时可提高一个档位,喷浆压力不小于0.7Mpa。7、为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中所有喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。8、施工时应严格控制喷浆时间和停浆时间。每根桩开钻后应当连续作业,不得中断喷浆。严禁在尚未喷浆的情况下进行钻杆提高作业。储浆罐内的储浆应不小于一根桩的每米用量60kg。若储浆量小于上述重量时,不得进行下一根桩的施工。9、施工中发现喷浆量局限性,应整桩复搅,复喷的喷浆量不小于设计用量。如遇停电、机械
8、故障因素,喷浆中断时应及时记录中断深度。在12小时内采用补喷解决措施,并将补喷情况填报于施工记录内。补喷重叠段应大于100cm,超过12小时应采用补桩措施。10. 假如因返浆较多,将原施工桩位标志埋没时,必须重新运用原外引测量点布置桩位。11.现场施工人员认真填写施工原始记录,记录内容应涉及:(1)施工桩号、施工日期、天气情况;(2)喷浆深度、停浆标高;(3)灰浆泵压力、管道压力;(4)钻机转速;(5)钻进速度、提高速度(6)浆液流量;(7)每米喷浆量和外掺剂用量;(8)复搅深度。五、质量检查1、检查方法(1)水泥搅拌桩成桩7天可采用轻便触探法进行桩身质量检查。(2)触探实验:根据轻便触探击数
9、(N1O)与水泥土强度对比关系,当桩身1d龄期的数N10大于15击时,桩身强度已能满足设计规定;或者7d龄期的击数N10大于原天然地基击数1倍以上时,桩身强度也能达成设计规定。轻便触探的深度一般不超过4m。(3)水泥搅拌桩成桩28天后,用钻孔取芯的方法检查其完完整性、桩土搅拌均匀限度及桩的施工长度。每根桩取出的芯样由监理工程师现场指定相对均匀部位,送实验室做(3个一组)28天龄期的无侧限抗压强度实验,其强度不小于1.0Mpa.留一组试件做水泥土90d龄期的立方体无侧限抗强度Fcu=1.71MPa,以测定桩身强度。(4)对搅拌取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。(5)载荷实验可直接
10、检测单桩或复合地基的承载力,本工程复合地基承载力不小于140kpa.六、质量保证措施(1)搅拌桩施工过程严格按设计规定进行。(2)所有进场搅拌桩机均有出厂合格证及受检正常可用,匹配设备应齐全。(3)桩机施工人员必须具有一定操作技能水平并进行过岗前培训持证上岗。(4)开工前,应由技术人员对各施工班组进行技术交底,并形成书面记录;明确各级岗位责任制度以及桩机规程等。(5)进场水泥均顺通过质检部的检查合格方可使用。(6)应定期检查搅拌桩的成桩直径及喷浆均匀限度。对使用的钻头应定期复检查,其直径磨耗量不得大于10mm。(7)搅拌桩施工时应对桩长、水泥浆配制掺灰量、复搅长度、提高速度等关键指标严加控制,
11、以保证满足设计及规范规定。(8)桩机及其匹配机具的易损件应有充足备用量,其配套钻杆长度及数量应配备足够。七、安全保证措施1. 供电及照明安全措施(1)施工现场临时用电严格执行施工现场临时用电安全技术规范的规定执行。(2)临时用电线路推行“三相五线”接线方式,做好接零或接地保护。(3)临时用电线路的安装、维修和拆除,均应由持上岗证的电工完毕。(4)实行一机一闸,严禁一闸多机。(5)所有配电箱、开头箱必须有门、有锁和防雨措施。(6)开关箱必须安装符合规定的漏电保护开关(7)凡使用的电线电缆不得有脱皮、露芯等易引起漏电现象。(8)移动电气设备的供电线路,应使用橡胶电缆,穿过行车道时应穿管敷设,破损电
12、缆不得使用电。(9)检修电气设备时应停电作业,电源箱或开关箱拖柄应挂“有人操作,严禁合闸”的警示牌或设专人看管。(10)照明行灯应有保护罩;行灯手柄应绝缘良好且耐热、防潮;行灯变压器必须采用双组型。(11)照明灯具与易燃物之间,应保持一定的安全距离;当距离不够时,应采用隔热措施。2. 施工安全措施(1)桩施工前,对邻近施工范围内原有建筑物、地下管线等进行检查,对有影响的工程,应采用有效的加固防护措施或隔震措施,施工时加强观测,以保证施工安全。(2)桩施工前先全面检查机械各个部分及润滑情况,钢丝绳是否安好,发现有问题及时解决,检查后要进行试运转,严禁带病作业。桩机设备应由专人操作,并经常检查机架
13、部分有无脱焊螺栓松动,注意机械的运转情况,加强机械的保养,以保证机械正常使用。机械操作人员必须持证上岗。(3)桩机机架安设铺垫平稳、牢固,防止钻具忽然下落,导致人员伤亡和设备损坏。(4)现场操作人员要戴安全帽,高空作业佩安全带,高空检修桩机,不得向下乱丢物件。有心脏病、高血压病者,不能从事高空作业。(5)夜间施工,设足够的照明设施,雷雨天、大风、大雾天应停止桩施工作业。(6)桩施工时,5m 范围内不得有人员走动或进行其他作业,非工作人员不准进入施工区区域。(7)加强施工现场人员安全教育:对所有从事管理和生产的人员进行全面的安全教育,通过安全教育,增强职工安全意识,树立“安全第一、防止为主”的思想,并提高职工遵守施工安全纪律的自觉性,认真执行安全操作规程。(8)施工期间保持道路平整、畅通,施工现场的洞、坑、沟、井口等危险处,设安全防御设施及安全警示牌,夜间设红灯示警。(9)施工现场设立足够的消防水源和消防设施网点,消防器材有专人管理,不得乱拿乱动,建立安全防火责任制,并划分防火责任区。(10)施工现场配备齐全有效的安全设施如安全网、洞口盖板、护栏、防护罩、各种限制保险装置等,并且不得擅自拆除或移动,因施工拟定需要移动时、需采用相应的临时安全措施。(11)高压线下每边6米(共12米)做好施工围栏,以保证安全距离。(12)搅拌桩施工过程中每台桩机必须保证有一人以上监测桩机施工安全问题。
