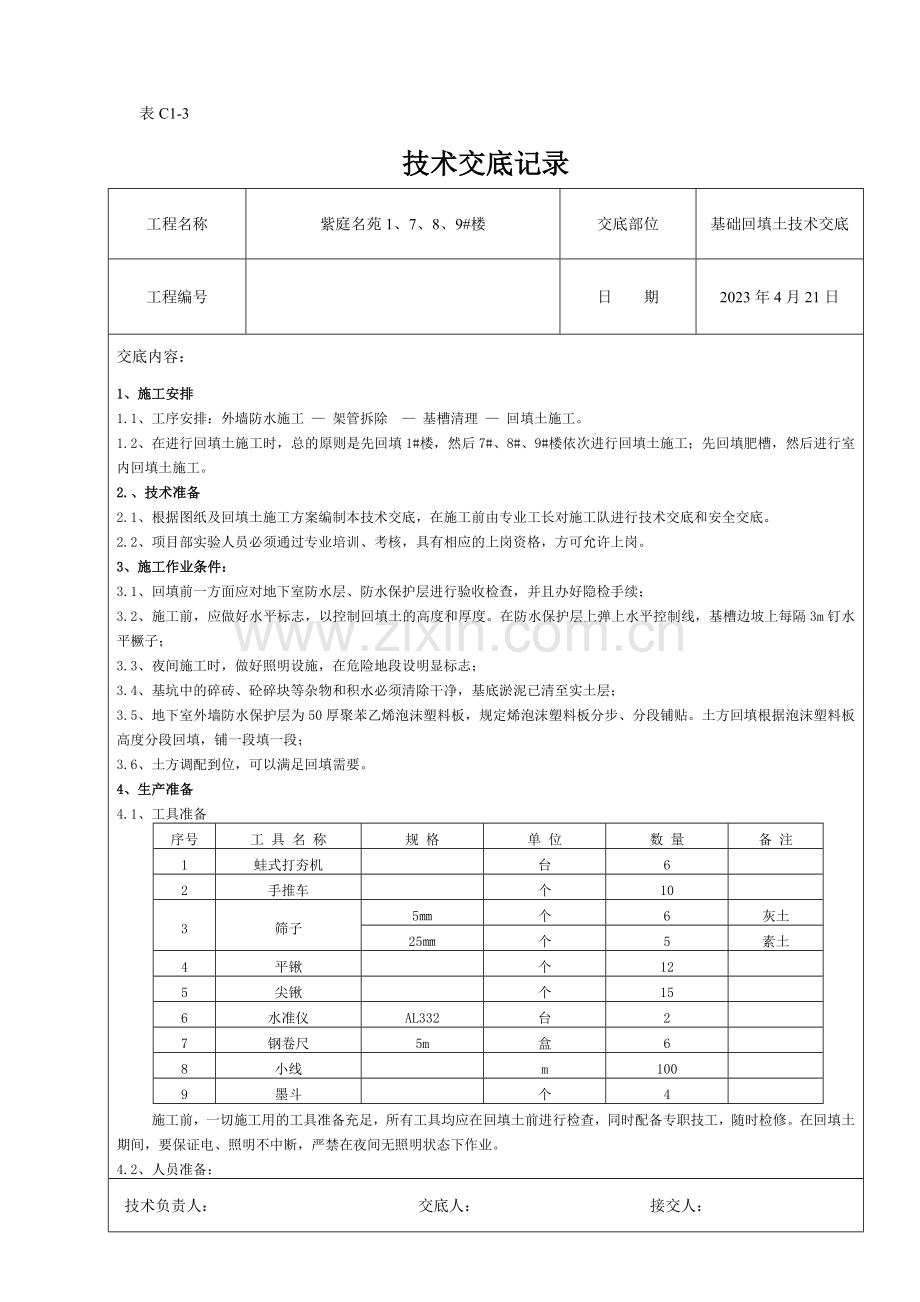

1、表C1-3技术交底记录工程名称紫庭名苑1、7、8、9#楼交底部位基础回填土技术交底工程编号日 期2023年4月21日交底内容:1、施工安排1.1、工序安排:外墙防水施工 架管拆除 基槽清理 回填土施工。1.2、在进行回填土施工时,总的原则是先回填1#楼,然后7#、8#、9#楼依次进行回填土施工;先回填肥槽,然后进行室内回填土施工。2.、技术准备2.1、根据图纸及回填土施工方案编制本技术交底,在施工前由专业工长对施工队进行技术交底和安全交底。 2.2、项目部实验人员必须通过专业培训、考核,具有相应的上岗资格,方可允许上岗。3、施工作业条件:3.1、回填前一方面应对地下室防水层、防水保护层进行验收

2、检查,并且办好隐检手续;3.2、施工前,应做好水平标志,以控制回填土的高度和厚度。在防水保护层上弹上水平控制线,基槽边坡上每隔3m钉水平橛子;3.3、夜间施工时,做好照明设施,在危险地段设明显标志;3.4、基坑中的碎砖、砼碎块等杂物和积水必须清除干净,基底淤泥已清至实土层;3.5、地下室外墙防水保护层为50厚聚苯乙烯泡沫塑料板,规定烯泡沫塑料板分步、分段铺贴。土方回填根据泡沫塑料板高度分段回填,铺一段填一段;3.6、土方调配到位,可以满足回填需要。4、生产准备4.1、工具准备序号工 具 名 称规 格单 位数 量备 注1蛙式打夯机台62手推车个103筛子5个6灰土25个5素土4平锹个125尖锹个

3、156水准仪AL332台27钢卷尺5m盒68小线m1009墨斗个4施工前,一切施工用的工具准备充足,所有工具均应在回填土前进行检查,同时配备专职技工,随时检修。在回填土期间,要保证电、照明不中断,严禁在夜间无照明状态下作业。4.2、人员准备: 技术负责人: 交底人: 接交人:表C1-3技术交底记录工程名称紫庭名苑1、7、8、9#楼交底部位基础回填土技术交底工程编号日 期2023年4月21日交底内容:结合现场实际情况,以每栋楼为一个施工流水段划分的原则,安排劳动力20人(具体人数结合现场实际情况而定)。5、施工方法、要点及技术措施在回填土工程施工之前,要先进行外墙防水施工,然后进行肥槽回填土。5

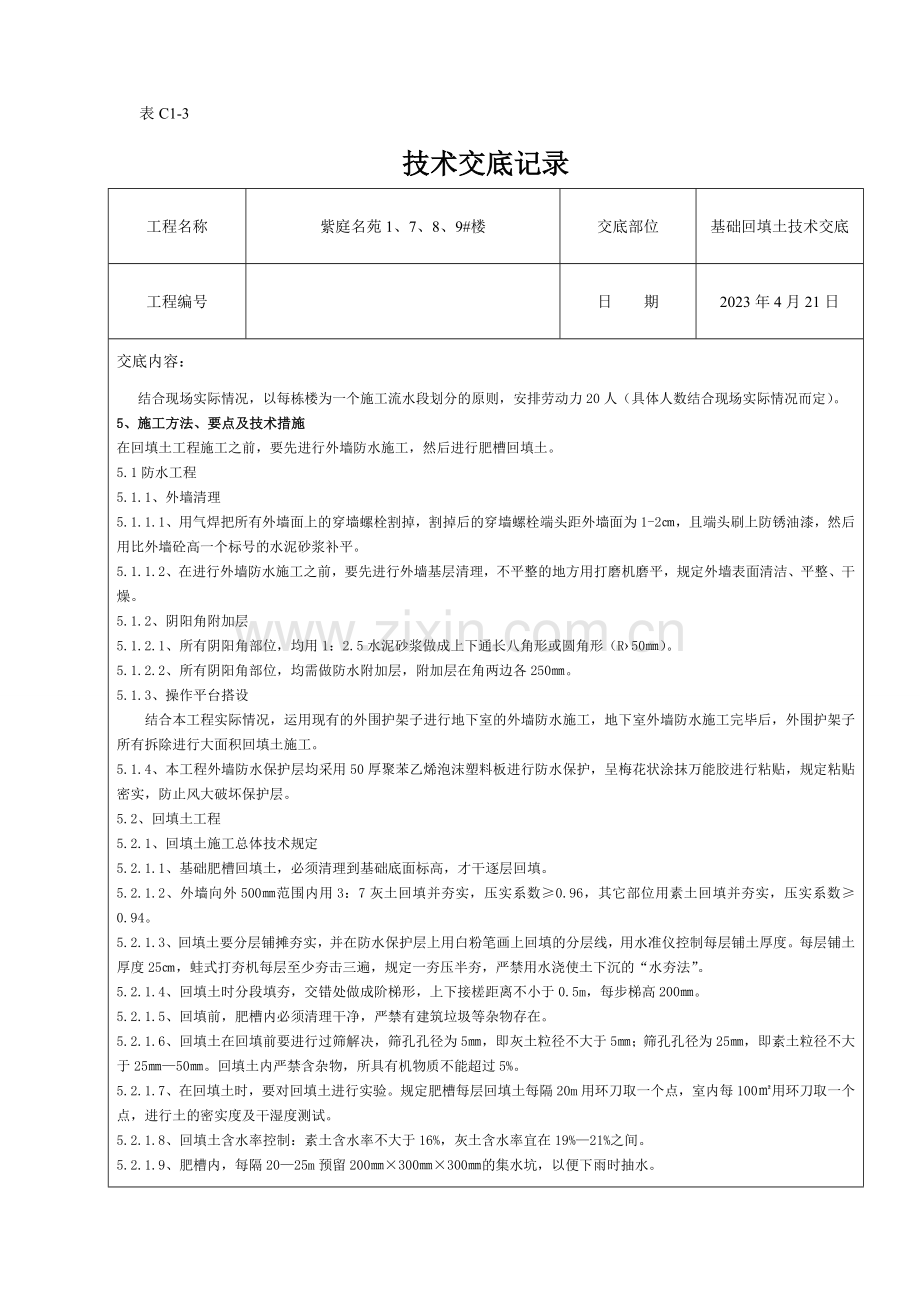

4、.1防水工程5.1.1、外墙清理5.1.1.1、用气焊把所有外墙面上的穿墙螺栓割掉,割掉后的穿墙螺栓端头距外墙面为1-2,且端头刷上防锈油漆,然后用比外墙砼高一个标号的水泥砂浆补平。5.1.1.2、在进行外墙防水施工之前,要先进行外墙基层清理,不平整的地方用打磨机磨平,规定外墙表面清洁、平整、干燥。5.1.2、阴阳角附加层5.1.2.1、所有阴阳角部位,均用1:2.5水泥砂浆做成上下通长八角形或圆角形(R50)。5.1.2.2、所有阴阳角部位,均需做防水附加层,附加层在角两边各250。5.1.3、操作平台搭设 结合本工程实际情况,运用现有的外围护架子进行地下室的外墙防水施工,地下室外墙防水施工

5、完毕后,外围护架子所有拆除进行大面积回填土施工。5.1.4、本工程外墙防水保护层均采用50厚聚苯乙烯泡沫塑料板进行防水保护,呈梅花状涂抹万能胶进行粘贴,规定粘贴密实,防止风大破坏保护层。5.2、回填土工程5.2.1、回填土施工总体技术规定5.2.1.1、基础肥槽回填土,必须清理到基础底面标高,才干逐层回填。5.2.1.2、外墙向外500范围内用3:7灰土回填并夯实,压实系数0.96,其它部位用素土回填并夯实,压实系数0.94。5.2.1.3、回填土要分层铺摊夯实,并在防水保护层上用白粉笔画上回填的分层线,用水准仪控制每层铺土厚度。每层铺土厚度25,蛙式打夯机每层至少夯击三遍,规定一夯压半夯,严

6、禁用水浇使土下沉的“水夯法”。5.2.1.4、回填土时分段填夯,交错处做成阶梯形,上下接槎距离不小于0.5m,每步梯高200。5.2.1.5、回填前,肥槽内必须清理干净,严禁有建筑垃圾等杂物存在。5.2.1.6、回填土在回填前要进行过筛解决,筛孔孔径为5,即灰土粒径不大于5;筛孔孔径为25,即素土粒径不大于2550。回填土内严禁含杂物,所具有机物质不能超过5%。5.2.1.7、在回填土时,要对回填土进行实验。规定肥槽每层回填土每隔20m用环刀取一个点,室内每100用环刀取一个点,进行土的密实度及干湿度测试。5.2.1.8、回填土含水率控制:素土含水率不大于16%,灰土含水率宜在19%21%之间

7、。5.2.1.9、肥槽内,每隔2025m预留200300300的集水坑,以便下雨时抽水。 技术负责人: 交底人: 接交人:表C1-3技术交底记录工程名称紫庭名苑1、7、8、9#楼交底部位基础回填土技术交底工程编号日 期2023年4月21日交底内容:5.2.1.10、外墙管周边1.0m范围内用粗砂回填,采用人工操作羊足碾夯实。5.2.2、塔吊处回填土做法5.2.2.1、塔吊周边采用M5水泥砂浆砌筑MU5.0红机砖方形挡土墙,定位以塔吊基础外边线为墙体外边线,直至自然地面,且墙顶增设一道100厚混凝土板带,C15混凝土浇筑,配筋为210,8200(单肢箍),具体见下图:5.2.2.2、砖砌墙体均需

8、用1:2.5水泥砂浆抹灰找平,厚度为20。5.2.3、室内回填土做法5.2.3.1、地下一层室内回填天然素土,压实系数不小于0.94,有机物含量不大于5%。5.2.3.2、反梁边及墙、柱角处先铺土1015cm厚,并夯实后再铺平随大面一起夯实;5.2.3.3、铺筑素土的每层虚铺厚度为250mm(拉线铺填),用蛙式打夯机夯实;5.2.3.4、 夯实:用蛙式打夯机夯实,用打夯机夯实。打夯之前对填土应初步平整,保持落距为4050mm,要打一夯压半夯,夯夯相接,全面夯实,打夯次数不少于3次,直到密实度达成规定为止(现场施工以脚蹬尖头铁锨不入土为准)。边沿、转角及靠近外墙150mm范围人工用木夯夯密实;5

9、.2.3.5、回填土每层夯实后,应按规范规定进行环刀取样,测出压实后的干密度,达成规定后再进行上一层铺土;5.2.3.6、修整找平:填土所有完毕后,应进行表面拉线找平,视具体情况高处铲平,低处填起,保证标高和平整度的误差在允许范围内;5.2.3.7、根据现场情况,房心回填土时,1#、7#、8#、9#楼可运用主楼北侧窗井处作为土料入口处,其中8#、9#楼亦可从自行车坡道入口处进土。5.2.4、外墙后浇带处技术措施 技术负责人: 交底人: 接交人:表C1-3技术交底记录工程名称紫庭名苑1、7、8、9#楼交底部位基础回填土技术交底工程编号日 期2023年4月21日交底内容:5.2.4.1、在外墙后浇

10、带处外挂100厚预制盖板(居中),每块板尺寸为1100(宽)1000(高),混凝土强度等级为C30,配筋为10150(单层双向),每块板设4个12吊钩,每个吊钩长500(含锚固长度)。详见下图:外墙后浇带外挂预制盖板简图5.2.4.2、板两边用1:2.5水泥砂浆做成八角形或圆形,并且用1:2.5水泥砂浆进行板面找平,满足做防水时平整、干光滑的规定。5.2.5、自然地面以上的肥槽回填5.2.5.1、由于自然地面以上的覆土下有许多专业管线及园林绿化设计,故暂不考虑此处回填土做法,待各专业管线明细后及绿化方案拟定后,再进行回填土施工。5.2.6、自行车道入口处解决措施5.2.6.1、8#、9#楼自行

11、车道入口处两边肥槽回填土作成阶梯状甩茬,具体见下图。 技术负责人: 交底人: 接交人:表C1-3技术交底记录工程名称紫庭名苑1、7、8、9#楼交底部位基础回填土技术交底工程编号日 期2023年4月21日交底内容:5.3、回填土实验规定5.3.1、土运至现场后,立即进行土质实验,测定含水率及有机物含量;5.3.2、填土每层夯实后应按规定进行环刀取样,测出填土的干密度;5.3.3、回填土取样采用环刀法,回填土前绘出每层取样点平面布置图,肥槽水平方向20m、室内每100,每层厚度20cm取一点,经实验合格后继续回填土料;5.3.4、环刀法的取样方法:每段每层进行检查,在夯实层下半部(每层表面以下2/

12、3处)用环刀取样;5.3.5、实验项目:(1)干密度 (2)含水率 (3)压实系数6、质量保证措施6.1、回填土的土质规定及压实系数0.94(素土)、0.96(灰土),必须符合设计规定和施工规范,标准,并应满足施工需要。6.2、回填土现场过筛处,严禁使用大孔径铁筛,杜绝大粒径回填土,并严禁浇水打夯,现场派专人监督回填土质量。6.3、现场由专职实验员进行土质检测,并做好笔录。6.4、回填土时,为了防止铺土过厚,采用水准仪控制标高,然后用墨斗在防水保护层上弹出水平线,护坡一侧运用小白线控制水平标高。6.5、实行奖罚制度,奖励施工质量好的班组,处罚施工质量差的班组,对个人有突出表现的人员,进行特别奖

13、励。7、安全、文明施工7.1、施工人员进入现场必须戴好安全帽,现场严禁吸烟。7.2、特种作业人员必须持证上岗,并配戴相应的劳保用品。7.3、进场前,必须进行相关专业的施工安全教育。7.4、打夯机电源开关应作好安全防护措施,线路应架空。7.5、在进行底层回填时,应在作业面上搭设护头棚,以防高空坠物砸人。7.6、夜间作业应合理安排施工顺序,设立足够照明,防止铺填超厚,防止夯填不匀、不实。雨天不宜进行回填施工,必须回填时,应分段尽快完毕。7.7、严格控制每层铺土厚度,严禁汽车直接向基坑(槽)中倒卸土.运送车辆距基槽边的安全距离不得少于两米,且槽边两米范围内不得堆放任何材料、杂物。7.8、基槽回填,用

14、车辆运土时,在场内应保证交通道路畅通安全。车与车前后距离不得小于5m。场内二次运土用手推车回填时,注意不得任意放手让小车自动卸土。7.9、夯机使用前应检查设备部件,保证安全作业。7.10、除接零、接地外还应设立漏电保护器,电缆线接头绝缘良好。7.11、传动皮带松紧度合适,皮带轮与偏心块安装牢固。转动部分应设防护装置,确认正常后方可作业运转。7.12、作业时夯土机扶手上的按钮开关和电动机的接线均应绝缘良好。作业应保持一人扶夯,一人负责移动胶皮线,操作夯机人员必须戴绝缘手套和穿绝缘鞋以防触电。递线人员应跟随夯机后或两侧调顺电缆线,且不得张拉过紧,应保持有3-4m的余量。7.13、多机作业时,其平行

15、间距不得小于3m,在同一夯行路线上前后间距不得小10m,电源线路应保持一机、一闸、 技术负责人: 交底人: 接交人:表C1-3技术交底记录工程名称紫庭名苑1、7、8、9#楼交底部位基础回填土技术交底工程编号日 期2023年4月21日交底内容:一漏。7.14、夯机连续作业时间不应过长,当电动机超过额定温升时,应停机降温。夯机发生故障时,应先切断电源,然后排除故障。作业完后,应切断电源,卷好电缆线,清除夯机上的泥土,上加覆盖,妥善保管。7.15、在施工过程中,要由专业电工进行接线、接电,严禁无证人员私自接电。8、环境保护措施8.1、防水卷材的外包封皮,撕毁后不得随地乱扔,应集中堆放。8.2、施工现场内严禁焚烧防水卷材的外包封皮等各类废弃物。8.3、运送车辆进入现场,严禁鸣笛,装卸回填土时应尽量避免噪音污染。8.4、回填土过筛时,应用彩条布进行围护、封盖,减少空气污染。8.5、回填土施工过程中,严禁出现大面积的散土现象。8.6、回填土竣工后,要做到现场清洁、整齐,无杂物、污物。8.7、运送车卸完土后,出工地之前,应将车轮的土扫掉,并用水冲洗干净,以防污染马路。 技术负责人: 交底人: 接交人:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
