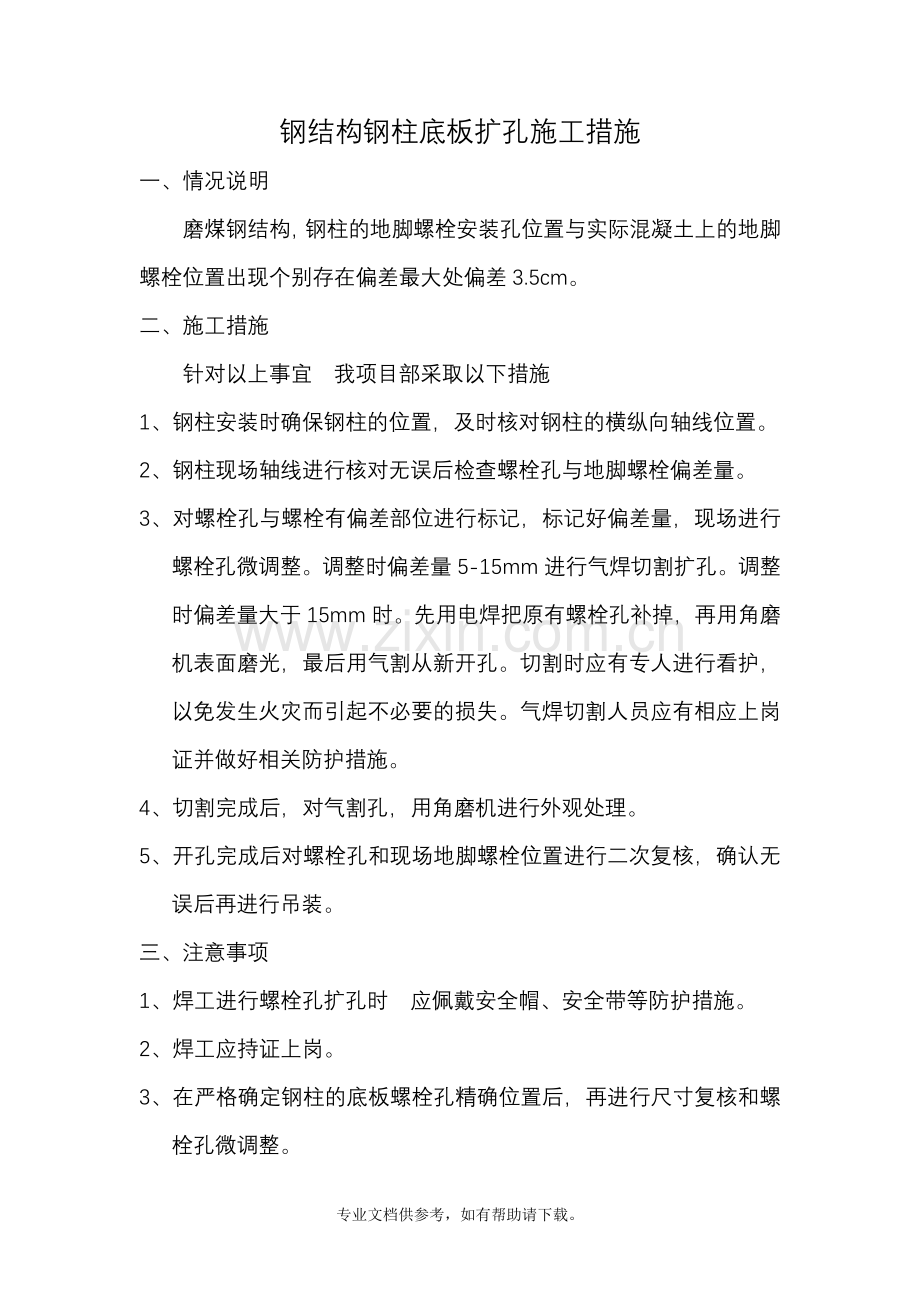

钢结构钢柱底板扩孔施工措施一、情况说明 磨煤钢结构,钢柱的地脚螺栓安装孔位置与实际混凝土上的地脚螺栓位置出现个别存在偏差最大处偏差3.5cm。 二、施工措施 针对以上事宜我项目部采取以下措施 1、钢柱安装时确保钢柱的位置,及时核对钢柱的横纵向轴线位置。 2、钢柱现场轴线进行核对无误后检查螺栓孔与地脚螺栓偏差量。 3、对螺栓孔与螺栓有偏差部位进行标记,标记好偏差量,现场进行螺栓孔微调整。调整时偏差量5-15mm进行气焊切割扩孔。调整时偏差量大于15mm时。先用电焊把原有螺栓孔补掉,再用角磨机表面磨光,最后用气割从新开孔。切割时应有专人进行看护,以免发生火灾而引起不必要的损失。气焊切割人员应有相应上岗证并做好相关防护措施。 4、切割完成后,对气割孔,用角磨机进行外观处理。5、开孔完成后对螺栓孔和现场地脚螺栓位置进行二次复核,确认无误后再进行吊装。三、注意事项 1、焊工进行螺栓孔扩孔时应佩戴安全帽、安全带等防护措施。 2、焊工应持证上岗。 3、在严格确定钢柱的底板螺栓孔精确位置后,再进行尺寸复核和螺栓孔微调整。 4、垫片进行垫设时,垫片应全部覆盖在原洞口并有相应搭接量。 5、垫片与主梁进行焊接时应满焊保证钢结构的安全和整体性。中化二建集团有限公司中安联合煤化工工程管理项目部2017年6月4日专业文档供参考,如有帮助请下载。
