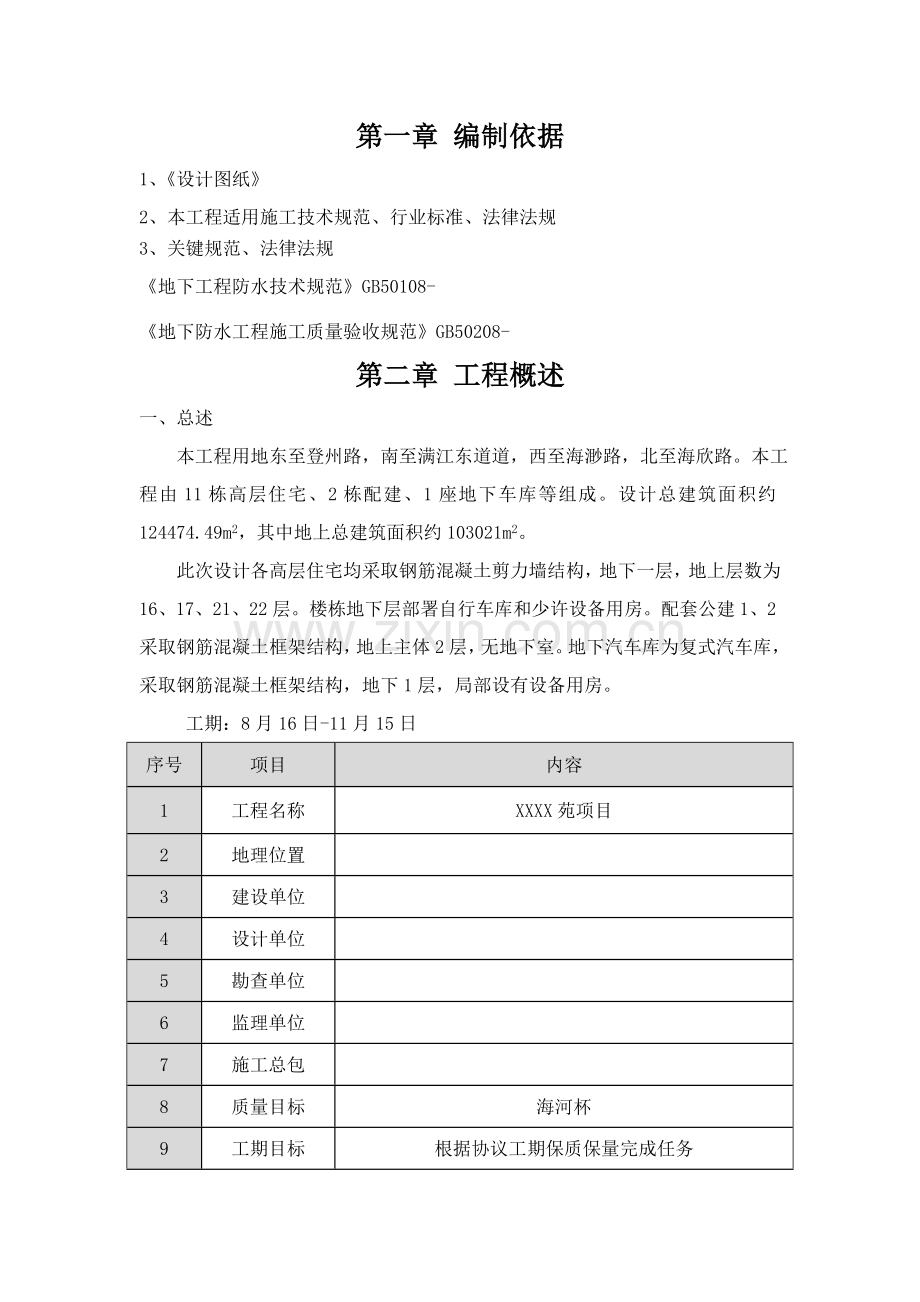

XXXX苑项目
地下防水施工方案
XXXX住宅集团建设工程总承包
编制人:XXXX
日期:20 年 月 日
第一章 编制依据
1、《设计图纸》
2、本工程适用施工技术规范、行业标准、法律法规
3、关键规范、法律法规
《地下工程防水技术规范》GB50108-
《地下防水工程施工质量验收规范》GB50208-
第二章 工程概述
一、总述
本工程用地东至登州路,南至满江东道道,西至海渺路,北至海欣路。本工程由11栋高层住宅、2栋配建、1座地下车库等组成。设计总建筑面积约124474.49m2,其中地上总建筑面积约103021m2。
此次设计各高层住宅均采取钢筋混凝土剪力墙结构,地下一层,地上层数为16、17、21、22层。楼栋地下层部署自行车库和少许设备用房。配套公建1、2采取钢筋混凝土框架结构,地上主体2层,无地下室。地下汽车库为复式汽车库,采取钢筋混凝土框架结构,地下1层,局部设有设备用房。
工期:8月16日-11月15日
序号
项目
内容
1
工程名称
XXXX苑项目
2
地理位置
3
建设单位
4
设计单位
5
勘查单位
6
监理单位
7
施工总包
8
质量目标
海河杯
9
工期目标
根据协议工期保质保量完成任务
10
安全目标
无安全事故
2、项目工程设计总说明
序号
建筑物
编号
层 数
地下建筑面积
地上建筑面积
建筑高度
地下
地上
1
1号楼
1
21
411.9
8057.54
61.75
2
2号楼
1
21
458.6
8062.21
61.75
3
3号楼
1
17
441.2
6235.23
50.55
4
4号楼
1
17
445.3
6231.78
50.55
5
5号楼
1
22
458.5
9202.6
61.9
6
6号楼
1
22
458.5
9202.6
61.9
7
7号楼
1
22
428.22
8521.17
61.9
8
8号楼
1
16
424.64
6081.29
45.1
9
9号楼
1
22
424.64
7849.52
61.9
10
10号楼
1
16
424.64
6081.29
45.1
11
11号楼
1
22
428.22
8521.17
61.9
12
配建1
2
11412.54
8.55
13
配建2
2
7017.02
14.06
14
地下车库
1
17262.86
3.7(层高)
第三章 地下防水工程
本工程结构防水标准:“以防为主,防排结合,刚柔相济,多道防线,因地制宜,综合整改”。以结构自防水为主,充足发挥结构本身防水能力,附加柔性防水层为辅,多道防线,层层设防。结构自防水是防水之本,关键是确保防水混凝土达成规范要求密实性、抗渗性、抗裂性、防腐性和耐久性。加强细部结构防水方法。
一、抗渗混凝土自防水施工关键
1、抗渗混凝土配合比设计
1.1本工程混凝土配合比设计应符合《防水混凝土配合比设计技术规程》要求;
1.2进行配合比设计时,首先按原材料性能及对混凝土技术要求进行计算,并经试验室试配和调整,然后确定满足设计和施工要求及经济合理混凝土配合比。
1.3依据混凝土强度等级、膨胀率和收缩率和混凝土坍落度指标进行试配抗渗混凝土,若对混凝土还有其它技术性能要求时,在计算和试配中给予考虑,并增加对应试验项目进行检验。
1.4混凝土膨胀剂用量采取内掺法计算。
2、抗渗混凝土拌制
抗渗混凝土拌制是混凝土工程防水抗渗性能关键步骤,严格根据配合比要求,确保足够搅拌时间,进行正确拌制,才能取得良好防水效果。
本工程混凝土由专业混凝土生产单位进行组织,完成拌制抗渗混凝土工作; 3、抗渗混凝土运输和浇筑
3.1抗渗混凝土运输和浇筑实施《混凝土结构工程施工及验收规范》中相关要求。
3.2因为抗渗混凝土坍落度损失比一般混凝土快,尤其是气温较高时,要尽可能保持混凝土输送连续性,每次混凝土浇筑间隔时间不宜超出1.5小时,运距较远或太热天气施工宜掺入缓凝剂,以降低坍落度损失。
4、抗渗混凝土养护
对已浇筑完成混凝土,应加以覆盖和浇水养护,混凝土养护方法符合下列要求:
4.1在混凝土浇筑完成后12h内对混凝土加以覆盖和浇水;
4.2抗渗混凝土浇水养护时间不少于14天;
4.3混凝土养护浇水保持混凝土处于湿润状态,采取蓄水养护法或涂刷薄膜养生液养护法;
4.4混凝土养护用水和拌适用水相同;
4.5采取塑料布覆盖养护混凝土时,其敞露全部表面用塑料布覆盖严密,并保持塑料布内有凝结水,专员负责看护避免覆盖物出现漏洞;
4.6侧墙,拆除模板后,对混凝土暴露面,必需用草帘、薄膜等覆盖物覆盖养护,应避免受到阳光直射和寒流攻击。
二、防水卷材施工
1、材料选择
1.1材料名称:
(1) 地下室外墙:3厚SBS改性沥青防水卷材
(2) 基础:3厚SBS改性沥青防水卷材+0.4厚聚乙烯薄膜一层
(3) 地库顶板:3厚SBS自粘聚合物改性沥青防水卷材+4厚耐根穿刺防水卷材
2、施工做法:热熔法+自粘法
3、施工工艺
3.1工艺步骤
基层检验、验收→大面积涂刷冷底子油→阴、阳角等节点部位施工防水附加层→测量定位→卷材大面积铺贴→搭接边封闭处理→检验、验收
3.2施工做法
本工程依据工地现场情况、图纸设计要求将采取单层卷材热熔点粘做法。
3.3施工条件
基层要求表面干燥,其含水率按要求不应超出8%,或经过覆盖粘接试验。要求表面应平整,确保基层坚硬,不出现起砂、裂缝、松动、起鼓、不平等现象。表面平整检验应采取2m长直尺检验,直尺和基层间隙不应超出5mm,只许可平缓改变,每米长度内不得多于一起,表面无积水,排水坡度应符合设计要求。
防水基层若有缺点或积水等现象,必需进行处理,合格后方可进行防水层施工。
3.4施工工序
(1)清理基层:用铲刀和扫帚等工具,铲除基层表面突起物,并将尘土油污等杂物根本清扫洁净。关键点:转角、施工缝等处要仔细处理洁净,由质量员专职检验。验收合格后进行下道工序。
(2)涂刷冷底子油:操作前首先检验基层是否符合作业条件(其中包含基层含水率≯9%、基层有没有污物、基层平整度等),条件许可即行用刮板涂刮冷底子油,转角处用毛刷涂刷,在涂刷冷底子油过程中不得有漏刷、露白现象。待冷底子油干燥后才能进行卷材热熔施工。
(3)细部处理:即细部结构做加强处理。如细部结构处理不能达成设计要求,将对防水工程质量造成重大影响。阴、阳角两侧施工防水附加层总宽度500mm,转角两侧各半。底板边缘永久性保护墙顶部甩茬20cm留待二次卷材施工时作为接茬处,在二次立墙基面施工时本接茬处再增设20cm加强层。全部加强层必需粘结牢靠,搭接缝挤压出沥青油并用铁抹子进行热熔封闭处理。
(4)卷材于砖胎模顶部甩头可用草袋或其它物品保护以防卷材甩头被污染和破坏(该工序由甲方提供草袋等覆盖物品,由乙方覆盖保护工作)。
(5)测量定位:依据各部位具体长度和搭接尺寸(长边、短边搭接均大于10cm)卷材预铺,并找正方向调准粘接面,在卷材中间位置固定好,从卷材一段至中间固定位置。
(6)卷材铺贴方向:先底板后立墙次序铺贴。
(7)卷材铺贴:将SBS卷材开卷摆齐对正,然后卷起末端,用喷灯往返烘烤卷材底面。当烘烤到薄膜熔化,卷材底有光泽,发黑,有一层薄熔层时,将卷材重置于基面,随即用胶辊排除卷材于基层间空气,使卷材于基面粘结牢靠。卷材一段定位后,再将其从另一端全部卷起,按上述方法继续热熔滚铺卷材,在滚压时,待卷材搭接缝部位有黑色改性沥青热熔胶条均匀溢出,随即用刮板平沿边封严,并用喷灯及小抹子在两幅卷材接缝边缘上均匀加热抹压一遍。相邻两幅卷材长边、短边搭接均大于10cm,搭接边要尤其注意粘结严密。
(8)施工关键点:在大面积铺设防水卷材时,确保卷材搭接边搭接宽度≮10cm。热熔卷材时要均匀,不得加热温度不够造成粘结不牢或温度过高烧穿卷材,卷材表面热熔后立即滚铺卷材,同时排除卷材下面空气,接缝处应挤压出沥青油,以确保粘结牢靠底板和立墙卷材铺贴应错茬施工,卷材搭接缝应错茬三分之一以上。
(9)当地下室混凝土结构上需要设置埋设件时,埋设件宜采取预埋,埋设件端部或预留孔(槽)底部混凝土厚度不得小于250mm,当厚度小于250mm时,应采取局部加厚或其它防水方法,而且预留孔(槽)内防水层宜和孔(槽)处结构防水层保持连续。多种过墙管在最高地下水位以下防水做法应分两步完成:首先过墙管、预埋管在浇筑时应采取防水防渗方法,此方案请土建单位提供。在浇筑好过墙管、预埋管后,卷材防水层做法可采取热熔烘烤卷材在管根处铺贴50cm加强层一道,基层和管各25cm(可视过墙管、预埋管长度而定),大面积铺设卷材时卷材铺设在过墙管、预埋管长度必需大于加强层铺设长度,烘烤密闭收头后采取铁丝圈箍扎紧,然后采取10cm-20cm宽卷材缠绕包裹铁丝圈箍处,预防铁丝箍锈蚀。
(10)自检报验:大面积铺贴后对防水层接缝处进行热熔封闭处理,施工后检验施工质量,清理施工垃圾,向甲方提出验收申请。验收标准参考《地下防水工程质量验收规范》(GB50208-)进行验收。
(11)质量标准:要求卷材防水层平整、顺直,卷材搭接边密封严实,搭接尺寸正确。
(12)立墙防水卷材铺设至室外地坪-0.45m标高处热熔封边收头。
3.5施工注意事项
(1)施工防水层之前,须将多种管道及预埋件安装固定好,以避免在防水层施工后,打洞凿孔,破坏防水层,留下渗漏隐患。
(2)相邻两排卷材短边接头应相互错开1/3幅宽以上,以免多层接头重合而使得卷材粘贴不平整。
(3)铺贴SBS卷材时应注意加热均匀,不得过火或烧穿卷材。喷灯头和卷材面应保持300mm-500mm距离,和基层成30°-45°夹角。
三、穿墙管防水
为确保多种管线穿过混凝土墙体时做到不渗不漏,穿墙管防水施工以下:
1.穿墙管止水环固定环连接满焊,并做防腐和防杂散电流处理。
2.穿墙管处防水层施工前,将固定环和管道表面清理洁净。
3.根据设计逐层铺设防水层,每层防水层铺贴严密,不留接茬。
4.穿墙管道安装完成,填嵌防水填料,并使用方法兰压紧。
5.穿墙管伸出外墙部位,用木制盒子罩盖,预防回填时将管损坏。
6.各涂层之间涂刷方向相互垂直,以提升防水层整体性和均匀性。涂层间接槎,在每边涂刷时应退槎50~100mm,接槎时也应超出50~100mm,避免在搭接处发生渗漏。
2.注意事项
2.1涂膜防水层基层应符合要求要求,对因为强度不足引发裂缝应进行认真修补,凹凸处也应修理平整,基层干燥程度应符合所用防水涂料要求。
2.2防水涂料配料时计量要正确,搅拌要充足、均匀。
2.3节点密封处理、附加增强层施工要满足要求。
2.4严格控制防水涂膜层厚度和分遍涂刷厚度及间隔时间。涂刷时应薄厚均匀,表面平整。
2.5防水涂膜施工完成后,应有自然养护时间,通常不少于7d,在养护期间不得上人行走或在其上操作。
四、后浇带、施工缝防水
1、止水钢板
后浇带应按设计位置留置,前后浇筑混凝土截面应垂直于先交结构平面,在先浇筑混凝土截面中部设置“U”型止水钢板,止水钢板“开口”朝迎水面,止水钢板采取短钢筋头和结构钢筋焊接固定。止水钢板上下(或内外)到先交结构上下(或内外)表面采取2.5目专用焊接钢丝网封堵,钢丝网采取角钢或钢筋和结构钢筋焊接二形成骨架来辅助固定,两片钢丝网连接处搭接长度大于100mm,钢丝网和骨架扎结点间距小于50mm。固定止水钢板和钢丝网钢筋或骨架铁件均不得伸出结构钢筋外表而进入结构钢筋保护层,以防形成渗水通道。钢丝网及其和固定骨架之间连接必需含有足够强度感和抗冲切能力,固定骨架必需含有足够整体刚度,确保先浇混凝土不冲破钢丝网,降低后浇带变形和位移。
先浇混凝土浇筑前,在进行隐蔽验收时,应把后浇带留设作为关键进行检验,检验合格方可浇筑混凝土。底板和顶板混凝土浇筑过程中,当混凝土浇筑至后浇带周围时,应局部调整混凝土浇筑方向,即先浇筑后浇带侧边,仔细而用力合适振捣,使其形成相对较稳固端面后,再往远离后浇带方向浇筑,避免顺向浇筑对钢丝网形成强大挤压和猛力冲击。外墙混凝土浇筑过程中,依据混凝土泵送时自然形成流淌坡度,分层浇筑厚度控制在500mm以内,每4h覆盖一次,当振捣到后浇带两侧时,要细致振捣,且不得过振。
后浇带处配筋能够依据设计要求给予加强。
尤其,底板后浇带部位,在垫层施工时,沿后浇带纵向留设2%坡度,在后浇带对端头设积水坑,方便立即排出积水;在底板垫层浇筑后、钢筋绑扎前做好防水层及局部防水附加层。
2、施工缝
施工缝留置也采取止水钢板防水方法
五、桩头防水
依据设计要求桩基础和结构底板之间防水结构参见12J2 A10。
第四章 原材检验项目
1.可溶物含量(涂料材料含量):《建筑防水卷材试验方法 第26部分:沥青防水卷材 可溶物含量(浸涂材料含量)》GB/T 328.26-.《弹性体改性沥青防水卷材》GB18242-.《塑性体改性沥青防水卷材》GB 18243-.
2.厚度及单位面积质量:《建筑防水卷材试验方法 第4部分:沥青和高分子防水卷材 厚度、单位面积质量》GB/T 328.4-.).《建筑防水卷材试验方法 第5部分:高分子防水卷材 厚度、单位面积质量》GB/T 328.5-.
3.不透水性:《建筑防水卷材试验方法 第4部分:沥青防水卷材不透水性》GB/T 328.10-..《高分子防水材料 第1部分:片材》GB18173.1-.《聚氯乙烯防水卷材》GB12952-.《氯化聚乙烯防水卷材》GB12953-.
4.耐热性:《建筑防水卷材试验方法 第11部分:沥青防水卷材耐热性》GB/T 328.11-..
5.加热伸缩量..《高分子防水材料 第1部分:片材》GB18173.1-
6.拉伸特征:《自粘聚合物改性沥青防水卷材》GB23441-.《沥青复合胎柔性防水卷材》JC/T690-..《弹性体改性沥青防水卷材》GB18242-.《塑性体改性沥青防水卷材》GB 18243-.《硫化橡胶或热塑性橡胶拉伸应力应变性能测定》GB/T528-.《建筑防水卷材试验方法 第8部分:沥青防水卷材拉伸性能》GB/T 328.8-.《建筑防水卷材试验方法 第9部分:高分子防水卷材 拉伸性能》GB/T 328.9-.
7.撕裂性能.《硫化橡胶或热塑性橡胶撕裂强度测定(裤形、直角形和新月形试样)》GB/T529-..《弹性体改性沥青防水卷材》GB18242-.
.《建筑防水卷材试验方法 第18部分:沥青防水卷材 撕裂性能(钉杆法)》GB/T 328.18-..《建筑防水卷材试验方法 第19部分:高分子防水卷材 撕裂性能》GB/T 328.19-.
8.低温弯折性:《高分子防水材料 第1部分:片材》GB18173.1-...《建筑防水卷材试验方法 第15部分:高分子防水卷材低温弯折性》GB/T 328.15-.
9.低温柔性:《弹性体改性沥青防水卷材》GB18242-...《建筑防水卷材试验方法 第14部分:沥青防水卷材 低温柔性》GB/T 328.14-.
10.尺寸稳定性.《聚氯乙烯防水卷材》GB12952-.《建筑防水卷材试验方法 第12部分:沥青防水卷材 尺寸稳定性》GB/T 328.12-.《建筑防水卷材试验方法 第13部分:高分子防水卷材 尺寸稳定性》GB/T 328.13-.
11.热空气老化:《硫化橡胶或热塑性橡胶热空气加速老化和而热试验》GB/T3512-.
12.耐碱性.《硫化橡胶或热塑性橡胶耐液体试验方法》GB/T1690-.
13粘合性能:《高分子防水材料 第1部分:片材》GB18173.1-.
14剪切性能.《聚氯乙烯防水卷材》GB12952-.《自粘聚合物改性沥青防水卷材》GB23441-..《建筑防水卷材试验方法 第22部分:沥青防水卷材 接缝剪切性能》GB/T 328.22-
15.剥离性能.《自粘聚合物改性沥青防水卷材》GB23441-..《建筑防水卷材试验方法 第20部分:沥青防水卷材 接缝剥离性能》GB/T 328.20-...《建筑防水卷材试验方法 第21部分:高分子防水卷材 接缝剥离性能》GB/T 328.21-.
第五章 成品保护
1、保护好已成活卷材防水层,禁用锐利器物直接和防水层接触或撞击。
2、工人须穿平底鞋,完成面严禁施工人员及车辆踩压。
3、禁用铁锹、铁耙等锐器,而适用木耙、木抹子。
4、地下室外墙防水和卷材外贴防水保护层50厚挤塑聚苯板,用聚酸醋乙烯胶粘贴。
第六章 质量确保方法
一、树立“百年大计、质量第一”指导思想,对施工人员进行质量意识培训、学习、提升全员质量意识。
二、严格按防水设计、施工规范及业主、监督要求,并制订各工序技术质量细则。认真作业,确保每一防水步骤质量符合要求,并制订多种工序技术质量细则。认真作业,确保每一步骤质量符合要求。
三、严格实施三级质检制度及各班组质量交接班统计制度。
四、实施质量岗位制,按工序划分把质量责任落实到第一个人身上,建立质量人人管,人人管质量好风气。
五、实施质量交接卡制度,在防水施工第一工序开工前,对相关人员进行质量交底,将施工方法、质量要求等以书面形式下发给各班组,交底人和接收人签字后方可实施。
六、全部进场防水材料必需符合要求,对关键防水材料要有出厂合格证,并按要求取样检验(测),不合格防水材料不得使用。
七、各分部分项工序,必需向工(班)长作出具体技术交底和作业指导书,并严格按此实施。
八、对于重难点项目,编制具体施工方案。
九、严格标准、程序化作业。
十、为确保达成优良防水工程,使本防水工程质量确有确保,特制订施工管理体系。保修期为五
第七章 防水卷材安全方法
1.防水作业人员经过培训考试合格后方可持证上岗;
2.防水卷材、辅助材料及燃料,应按要求分别存放并保持安全距离,设专员管理,发放应坚持领料登记制度。其中防水卷材应立放,汽油桶、燃气瓶必需分别入专用库存放;
3.材料堆放处、库房、防水作业区必需配置消防器材;
4.施工作业人员必需持证上岗并穿戴防护用具(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章;
5.防水作业区必需保持通风良好;
6.施工人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走;
7.出入基坑必需走要求坡道爬梯,室内和容器内做防水必需保持良好通风;
8.高处作业必需有安全可靠脚手架,并满铺脚手板绑扎牢靠,作业人员必需系好安全带;
9.施工用火必需取得现场用火动火证;
10.火焰加热器必需专员操作,严禁使用碘钨灯。定时保养,严禁带故障使用。在加油、更换气瓶时必需关火,严禁在防水层上操作,喷头点火时不得正面对人并远离油桶、气瓶、防水材料及其它易燃易爆材料;
11.严禁使用220V电压照明和敞开式灯具。
