收藏 分销(赏)

GRC板综合项目施工专项方案.doc

上传人:a199****6536 文档编号:2864989 上传时间:2024-06-07 格式:DOC 页数:14 大小:669.54KB 下载积分:8 金币
下载 相关 举报
GRC板综合项目施工专项方案.doc_第1页
第1页 / 共14页
GRC板综合项目施工专项方案.doc_第2页
第2页 / 共14页

点击查看更多>>
资源描述

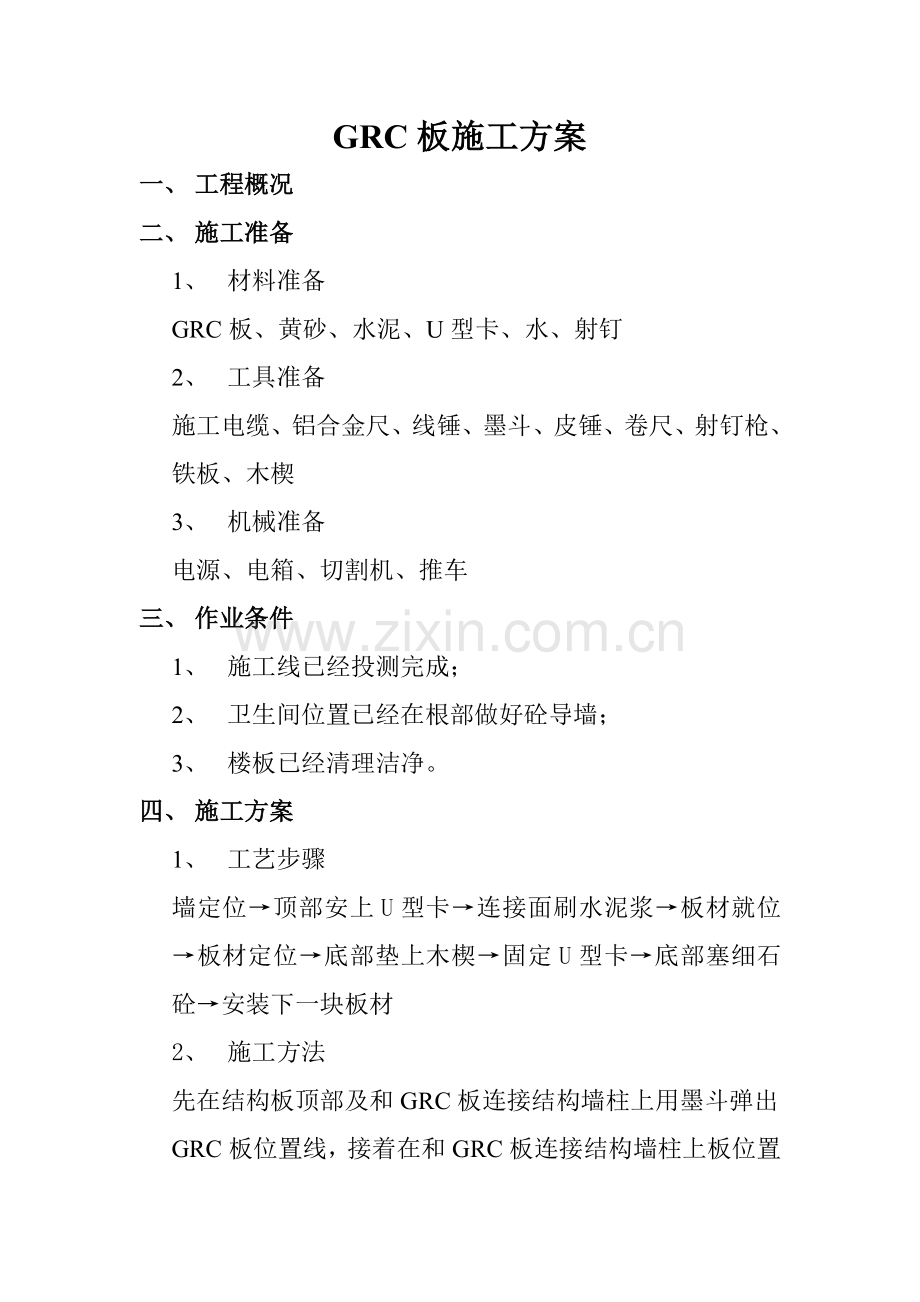

GRC板施工方案 一、 工程概况 二、 施工准备 1、 材料准备 GRC板、黄砂、水泥、U型卡、水、射钉 2、 工具准备 施工电缆、铝合金尺、线锤、墨斗、皮锤、卷尺、射钉枪、铁板、木楔 3、 机械准备 电源、电箱、切割机、推车 三、 作业条件 1、 施工线已经投测完成; 2、 卫生间位置已经在根部做好砼导墙; 3、 楼板已经清理洁净。 四、 施工方案 1、 工艺步骤 墙定位→顶部安上U型卡→连接面刷水泥浆→板材就位→板材定位→底部垫上木楔→固定U型卡→底部塞细石砼→安装下一块板材 2、 施工方法 先在结构板顶部及和GRC板连接结构墙柱上用墨斗弹出GRC板位置线,接着在和GRC板连接结构墙柱上板位置涂刷水泥砂浆,然后板顶部放上两个U型卡,将板立起,将板顶部根据弹好墨斗线位置就位,底部用撬杆撬到砼导墙上,侧面挤到涂刷好水泥砂浆上,用铝合金尺配合线锤校正板材垂直度和平整度(关键指和砼构件连接部位平整度),校正完成后,在板材底部塞上木楔,顶部U型卡用射钉枪将射钉射入楼板内进行固定。底部30毫米左右空隙C20细石砼填塞紧固,三天后拔除木楔,木楔洞口用C20细石砼填塞。两块板材之间拼缝钉上80毫米宽钢丝网片,然后抹上水泥砂浆。 五、 质量标准 板材表面平整度 2mm 对角线差 10mm 厚度 ±1mm 宽度 ±2mm 安装平整度 ±2mm 安装垂直度 ±3mm 六、 注意事项 1、 板材运输过程中要轻拿轻放,预防碰坏板材; 2、 底部细石砼必需填塞密实; 3、 拼缝处砂浆要严格抹压,预防开裂。 南区科技楼工程 复合条板隔墙施工方案 本工程在北京市海淀区学院路37号北京航空航天大学校内,学院路和知春路相交路口,东临学院国际大厦,西侧为坤讯大厦,北侧为北航校园。总建筑面积 224976m2,地上 166433 m2,地下58543m2。主体建筑:地下4层,地上分别为24层,建筑檐高约99.0m。本工程建筑基础均为筏形基础,基础埋深-19.250m,主体结构为框架剪力墙结构。 2.2设计概况 2.3墙体部位介绍 聚苯颗粒水泥条板内隔墙含有重量轻、防火、保温、隔声性能好、施工方便等优点。 2.2.1、地上外墙局部为聚苯颗粒水泥夹芯复合条板隔墙,墙厚为100mm,外保温材料为玻璃棉复合板。 2.2.2、内墙: 1)在各层关键筒内,全部管井、竖井隔墙均采取聚苯颗粒水泥夹芯复合条板内隔墙,厚度为75mm(空气隔声≥35dB,耐火极限≥2小时), 2)关键筒卫生间等部位采取 100mm此墙体(空气隔声≥40dB,耐火极限≥2小时)。 3)在- 4F—3F,关键筒以外部位统一采取125mm聚苯颗粒水泥夹芯复合条板内隔墙(空气隔声≥46dB,耐火极限≥2小时)。 4)有设备安装要求内墙体需依据机电专业图纸设备位置要求,局部增设加强结构;局部精装修部位亦需要增设加强结构。 2.2.3、墙体留洞、封堵和专业配合: 1)全部设备管井处内隔墙,暗装消火栓处内隔墙,须待设备定货、管件安装到位后方可安装; 2)消火栓选择落地式薄型消火栓箱,留洞定位及尺寸详见平面图,由设备安装单位配合土建预留安装洞口; 3)设备机房隔墙需和专业协商后在进行安装。 3、施 工 前 准 备 3.1标高基准线确实定:进入楼层内施工,必需先对原建筑物内每一方位标高基准线进行复核,确定无误后方可进行施工。 3.2、工序确实定:施工前应对建筑物内施工部位几何尺寸、找平层平整度、垂直度进行检验。在施工过程中,严格实施后道工序对前道工序检验验收制度,并由专职质检员检验合格后方可进行后道工序施工。若前道工序不符合施工验收标准,随时反馈项目部,限期做出整改。 4、施 工 部 署 4.1为了确保安装工程在施工过程中做到有组织、有布署,使安装施工自始自终有序进行,我们将组建轻质隔墙工程工作组,负责本工程施工技术、质量、进度、安全等总体管理,确保工程质量和施工进度。 组长:洪丛国 副员:羌彬(生产)、李振(质检)、李德威、王江龙等 4.2、工程目标 4.2.1、质量目标:严格根据现行规范组织施工,工程一次性验收合格。 4.2.2、安全目标:无人员伤亡事故、无火宅事故。 4.3、水平运输和垂直运输 4.3.1、水平运输:水平运输分地面水平运输和楼层水平运输。 本工程材料及机具由人力进行装卸,并在现场所理分层、分类堆放,尽可能采取用多少进多少标准,尽可能压缩堆放面积。在进料时,提前做好材料规格、数量、时间及场地占用面积计划和协调工作,尽可能不因场地原因影响工期进度。 4.3.2、垂直运输:依据现场情况,采取以下方法。 ①、按要求时间进料,安排专员运输组,以施工需用量合理地计划时间。 ②、提前做好材料进场计划,统计好本批进场材料数量和运输时间,申报业主、监理及相关单位,对于特殊材料应申请专用仓库。 4.4、施工准备 安装施工前组织施工人员认真学习施工方案,熟悉图纸,检验放线位置正确性,现场应清理洁净,安装部位基层光滑面应进行凿毛处理,检验脚手架牢靠可靠性。 5、施工工艺及方法 5.1、该工程所用轻质防火墙板 规格:长度为2270或2440㎜,宽度为610㎜,厚度依据不一样规格分为75㎜、100mm、120mm、150mm。 5.2、现场安装墙板多为拼装式安装。 5.2.1条板应按隔墙长度方向竖向排列,排板应采取标准板,当隔墙长度方向不足一块标准板宽时可按要求切割补板,补板宽度不应小于200mm。竖向接板不宜超出一次,相邻条板接头位置应错开300mm,错缝范围可为500mm。 5.2.2接板安装隔墙:接板安装条板隔墙安装高度应符合以下要求: 75mm厚条板隔墙接板安装高度小于3500mm;100mm厚条板隔墙接板安装高度小于4200mm;125mm厚条板隔墙接板安装高度小于4500mm。150mm厚条板隔墙接板安装高度小于4500mm。 5.2.3当隔墙长≥5000mm时,隔墙高度大于限高时,需加钢梁、钢柱。 5.3、现场选择侧顶板法施工 5.3.1、确定放线正确无误,将条板对准墙体或柱边侧立安装,同时 刮上灰浆占合。 5.3.2、将250㎜,直径圆6钢筋以“厂”型打入墙板和墙板,进行 固定。 5.3.3、测量尺寸后切割墙板进安装,刮灰浆粘合,利用木楔调整位 置,使墙板垂直平整到位,再单边打入250㎜,直径为6钢筋固定。 5.3.4、前块墙板安装后,再进行下一块墙板安装,按拼装次序对 准楔槽拼装,连接处挤满灰浆粘合。直径为圆6钢筋45°斜插加以固定。 5.3.5、在安装过程中,每隔两块墙板,单边上下以“厂”型打250㎜,直径为圆6钢筋固定。 5.3.6门两侧固定点位置采取细石混凝土浇筑,宽度120mm。 5.3.7、墙体加固 材料加固规范:75# 垂直高度为4.5米 水平跨度6米; 100# 垂直高度为4.5米 水平跨度6米; 125# 垂直高度为5米 水平跨度6米; 150# 垂直高度为5.5米 水平跨度6米 (即墙体水平或垂直数值大于或等于规范值,需进行加固) 5.3.8、建于该工程B1-3层,层高全部高于5米,故需进行加固,增加 方钢立柱,在2.4m墙高处增加通长方钢梁。具体加固方案以下: 加固材料: 墙厚75#为60mmX60mm 2.5mm厚方钢管 立柱间距4m 墙厚100#为 80mmX80mm 2.5mm厚方钢管 立柱间距4m 墙厚120#为 100mmX100mm 2.5mm厚方钢管 立柱间距4m 墙厚150#为 140mmX140mm 2.5mm厚方钢管 立柱间距4m 加固方法:先用化学锚栓在4个角将100(或150)mmX100mm 4mm厚方铁块固定于楼面及顶板上,再将方钢管焊接在铁块上,具体可参见下图。 超宽门洞口门头板上增加一道钢梁。 5.4、墙体安装完成后应有七天养护期,期间不得震动和撞击。墙体 养护期满后,如需在条板墙体上开槽打孔,安装暗管、暗线时应按设计需要弹线定位后,采取专业工具(开锯机)按所需尺寸单面开槽切割。严禁在条板上同一位置两面开槽、开洞。暗管暗线安装完成后用专用嵌缝砂浆回填密实,使表面平整。 6、现场文明施工方法 6.1、材料堆放整齐、规范。 6.2、施工现场立即清运垃圾,做到当日垃圾清运至指定地点。 6.3、材料进出工地,由专员进行监护,并立即做好清理工作,确保 工地道路清洁。 6.4、节省用水、用电,杜绝浪费。 6.5、施工人员按“博悦佳”安装图施工,杜绝野蛮施工。 6.6、成品,半成品由专职人员保管保护,预防破损。 6.7、不大声喧哗,不损坏公物,进入施工现场注意安全。 6.8、遵守相关部门制订行为规范。 6.9、夜间作业噪声低于55分贝。 6.10、夜间作业照明采取集中照明,避免扰民。 7、质量确保方法 7.1、全部进场材料必需在施工前检验,验收合格后,方能使用。 7.2、安装前,应将板边部位清理洁净,墙身边线浇水湿润。 7.3、在施工中,必需严格根据施工方案进行施工。 7.4、为明确质量可靠性,在进行施工过程中,应严格实施自检、 交接检及工序检验等制度,在上一道工序经过检验验收后才能进行下道工序施工。 7.5板和板之间,板和建筑之间结合应牢靠稳定,接缝应密实平整。 工程验收许可偏差值为:表面平整度误差≤3㎜、立面垂直度误 差≤3㎜ 、接缝间距≤10㎜ 。 8、施工安全方法 8.1、进入施工现场材料,辅助材料等必需放在通风、干燥处。 8.2、施工人员在进入施工现场时,必需戴安全帽。严禁穿拖鞋、光 脚进入施工现场。 8.3、严禁在施工现场吸烟。 8.4、加强人员管理,严格遵守工地各项规章制度。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
