资源描述

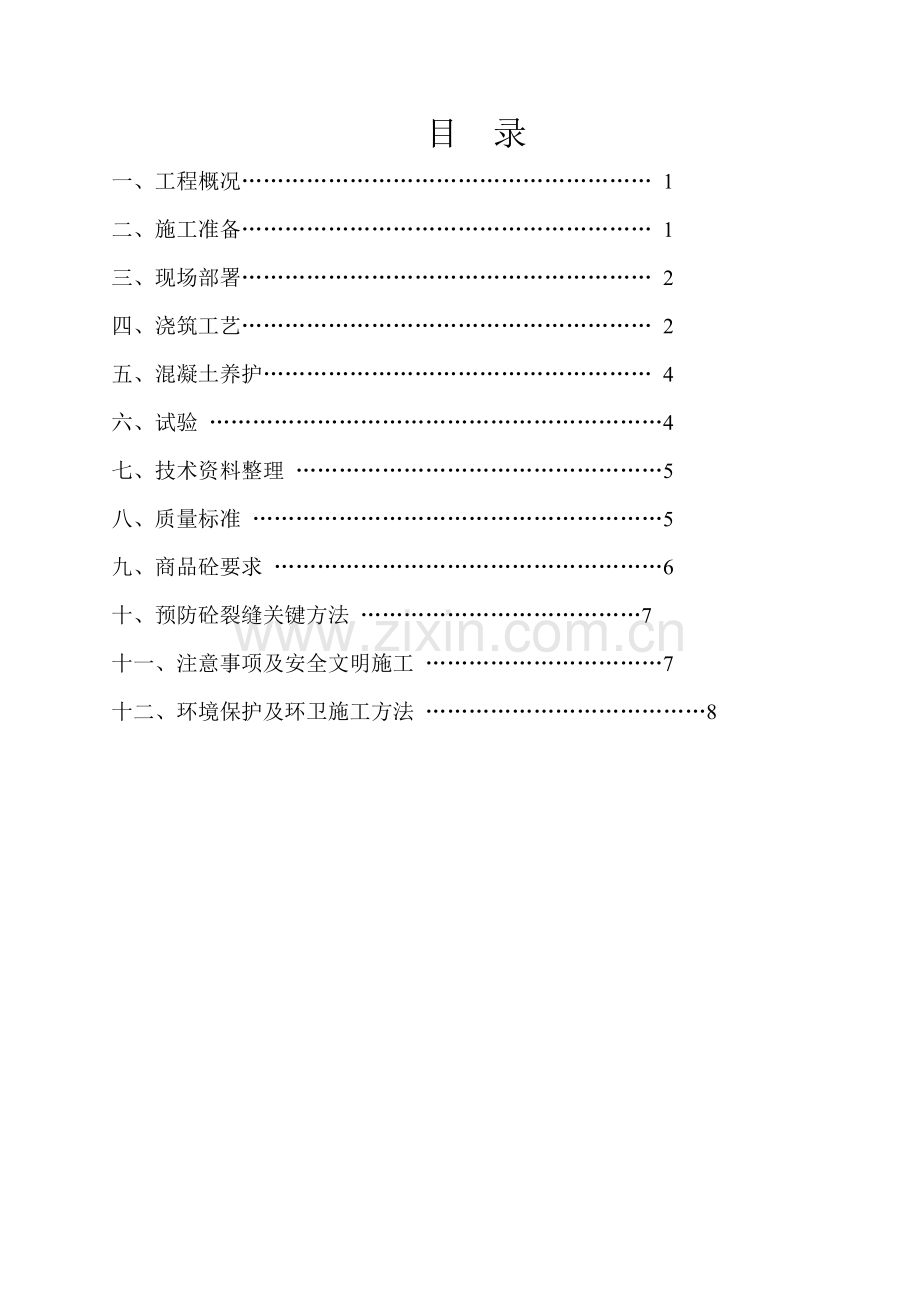

1、目 录一、工程概况 1二、施工准备 1三、现场部署 2四、浇筑工艺 2五、混凝土养护 4六、试验 4七、技术资料整理 5八、质量标准 5九、商品砼要求 6十、预防砼裂缝关键方法 7十一、注意事项及安全文明施工 7十二、环境保护及环卫施工方法 8一、 工程概况万州区万全公租房及配建廉租房项目6#楼,建筑面积15442.59平方米,框支剪力墙结构,檐高69.15m。地下二层,地上二十三层。基础为筏板基础,底板厚250mm,梁净高0.9m1.5米,梁宽0.6m。基础底板面积约为2500平方米,混凝土强度等级为C40 和C40P6、C30P6,方量约为800m3。二、施工准备1、材料:C40预拌砼23

2、0m3。C40P6、30 m3;C30P6、530 m32、机具 a、砼泵:选择37m臂长汽车泵1台和车载泵一台b、振捣器:振动电机4台,振捣棒4根;c、照明:夜间施工,须有充足照度;d、铁锹、木抹子,耙子;e、劳保用具:胶皮手套、绝缘手套、雨靴;f、混凝土养护用具:阻燃草帘被、塑料布;g、塔吊及砼吊斗,在37m臂长汽车泵泵管难以达成部位用塔吊和车载泵进行浇筑。3作业条件 a、钢筋经过质检站、设计院、建设单位、监理单位隐蔽验收。b、模板经过预检,模板内杂物清理洁净根本。c、水电预埋到位,经过项目查验,填写隐检单完成。d、测量工放出底板上表面水平标高控制50 cm线。e、现场道路通畅,行车路线上

3、没有障碍f、机具、料具已准备好,试运转良好g、对混凝土浇筑操作工人尤其是振捣手已做好具体技术交底,混凝土浇灌申请书已被同意h、周围居民抚慰工作已做好,能确保连续施工三、 现场部署本工程基础分为2个大段分别进行浇注,现场设置1台臂长为37米汽车泵和1台车载泵即可满足浇注要求。砼运输车从场区6#楼和5#楼大门进入,砼浇注完成后,从原路返回。为确保砼浇筑顺利进行,必需有工程室专员在现场进行车辆指挥。四、 浇筑工艺1、浇注程序(1)、本工程承台梁和桩C40先浇筑。地梁部分和底板C30P6同时浇筑至底板上表面,施工时应控制好浇筑时间,既不形成冷缝又要避免挡土墙根部超厚淹没侧模。(2)、依据现场情况,整个

4、基础以26轴-15轴之间主楼和裙楼为界分为两个大段浇筑,裙楼部分从后浇带开始向主楼推进,地梁和底板同时浇注。主楼从25轴-15轴开始向J轴推进,先浇注桩帽和CTL,然后浇注底板砼最终在裙楼25轴结束。(3)、对于集水坑、电梯井坑、底板变标高处等部位,应由下向上浇筑,即先浇筑较深部位。(4)、依据规范要求,必需确保砼浇筑连续性,除设计后浇带处不许可留置施工缝。所以,要求确保砼供给和现场控制。2、浇筑、振捣和搓平方法(1)、浇注:采取赶浆法分层浇筑,阶梯式推进。浇筑时,随时用卷尺以底板上铁为参考测量混凝土浇筑厚度。混凝土虚铺厚度应略高于板面标高,以免经振捣混凝土面下降,需补充混凝土量过大。(2)、

5、振捣:振捣手须按要求位置振捣,并服从现场工长指挥。不能漏振、过振。振捣棒部署以下:a、泵管下料口处部署1台振捣棒,确保混凝土有很好流动性。b、凝土流动坡头上部署1台振捣棒,确保混凝土流动面处和易性,不离析,并可大致控制混凝土流动方向和位置。c、混凝土流动面坡腰处部署1台振捣棒,前后左右移动,以接应混凝土流动。d、当泵管移到别处后,再由1台振捣棒,把浇筑面从头至尾振捣一遍,这次振捣须以混凝土面不再坍陷,不再大量冒泡,表面泛浆为止,通常每处振捣30-40秒。使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,次序进行,不得遗漏,做到均匀振实。移动间距小于振捣器作用半径1.5倍(振捣棒作用半径为3

6、0-40cm,则振捣棒移动间距通常为45-60cm)。振捣上一层时应插入下一层5cm,以消除两层之间接缝。(3)、搓平:抹平时,依据底板标高控制线,先用4m或6m刮杠进行刮平,然后进行粗略抹平,再用4m或6m靠尺进行找平,最终用木抹子沿同一方向搓出直纹。3、注意事项(1)、分层浇筑砼时,一定要在下层砼初凝前浇筑上层砼。(2)、浇筑时,派专员观察底板钢筋,模板,插筋,加筋,拉筋等有没有位移变形现象,发觉问题立即处理。(3)、严格控制表面标高。控制标高小白线必需拉紧,同时固定小白线两点间距离不能大于8m。当间距超出8m时,中间加焊钢筋棍,将标高控制点用水准仪反到钢筋棍上,确保小白线不下垂。(4)、

7、严格控制轴线。梁轴线控制:用砼垫块将梁两侧垫死,确保浇筑砼时梁、柱钢筋不产生位移。(5)、砼强度未达成100%时,不得遭受冲击荷载作用。(6)、上返部分外墙应确保钢筋保护层厚度,浇筑混凝土时确保混凝土浇筑密实。(7)、严格控制混凝土运输车辆出厂时间和到场时间,停歇时间不能超出45分钟。五、混凝土养护1、养护方法:依据大致积砼施工温度计算(见附件),采取塑料布覆盖养护。养护1天后方可上人进行放线及钢筋清理工作,在已浇筑砼强度未达成1.2N/mm2以前,不得在其上踩踏及安模板及支架。2、养护时间:养护时间不少于14天。六、试验1、试件留置数量:1.1、抗压:(1)、标准养护试块,每200m3留置一

8、组。其中不少于30%试块要求做见证试验。(2)、同条件转常温养护试块,每200m3留置一组。(3)、同条件用于检验临界强度试块,每200m3留置两组。1.2、抗渗:留置三组试件,每组六块。2、取样方法应符合下列要求:2.1、砼试件应在浇筑地点随机取样制作。2.2、每组试件所用拌和物应从同一车运输砼中取出;对于预拌混凝土应在卸料过程中卸料量1/4至3/4之间取样,每个试样量应满足混凝土质量检验项目所需用量1.5倍,且不少0.02立方米。七、 技术资料整理1、混凝土原材、外加剂、掺合料试验汇报及合格证书;2、混凝土总碱含量汇报;3、混凝土浇灌申请和开盘判定;4、项目内部各专业间联络单等八、质量标准

9、1、防水砼必需密实,其强度和抗渗标号符合设计要求。2、表面平整,无露筋、蜂窝等缺点,预埋件位置正确,标高正确,上返墙体要求表面光滑,无露筋、蜂窝、麻面等现象。3、许可偏差:项次项目许可偏差(mm)1基础轴线位置52截面尺寸+5-33标高104表面平整44、确保方法:(1) 、质量确保体系:管理人员分工以下:部门职责责任人技术室(一)负责施工方案制订及进度计划安排,检验方案落实情况并立即制订对策,确保钢筋规格、型号数量符合设计要求,检验并纠正浇筑过程中钢筋位移、模板稳固,负责施工质量判定。段文祥 技术室(二)水电务专业负责确保各专业预埋件稳固、位置正确,检验并纠正多种管线在浇筑过程中位移等谭其宝

10、工程室工程协调,确保施工方案得到落实落实,负责浇筑现场指挥,确保各专业工人各司其职,确保混凝土布料均匀、振捣均匀、养护立即等,确保机械运转正常,确保安全文明施工杨 明质检员负责混凝土浇筑前各工序质量验收;和试验员配合到搅拌站对外加剂、原材质量、配合比进行抽检;负责混凝土浇筑后质量检验。姜凤山试验员对到现场混凝土质量进行检验;抽检混凝土配合比、原材质量等。钱爱红测量班确保各构件尺寸、位置正确,混凝土表面标高正确。混凝土浇筑立即完成时要对标高进行巡查。王 林材料室负责联络搅拌站,确保混凝土连续供给,确保搅拌站服务质量、混凝土质量、混凝土原材料质量符合要求王世福办公室负责后勤保障,处理“民扰”问题,

11、确保加班人员食宿张 丹临电、临水确保施工用电、用水连续立即供给,确保施工照明谭其宝九、商品砼要求:1、C30、C40商品砼,抗渗等级P6、采取一般硅酸盐水泥。、砂:细度模数2.53.2,中砂,含泥量3%。经过0.315mm砂小于15%, 砂率控制在38%-42%之间 。、石子:0.52.5cm,针片状颗粒含量小于10%,含泥量1%。 、外加剂:选择膨胀型防水剂,由试验室做出试配,抗渗等级达成S16,并加入合适防冻剂和泵送剂,确保顺利冬施。2、泵送砼坍落度:现场实测坍落度,塌落度控制在180-220mm。3、初凝时间:34小时。4、砼水灰比 0.40.5(由试验室确定)。5、运输:现场设置汽车泵

12、两台,按施工要求,含有70m3/h浇筑速度,每车砼浇筑15分钟,每车砼从搅拌机卸料到浇筑完成时间不能大于60分钟。6、商品砼搅拌站应有工程、技术人员到现场配合施工,确保砼连续供给和砼质量,发觉问题,立即处理。7、依据图纸,现场计量方数,有质量问题砼一律拒收退货。十、预防砼裂缝关键方法: 1、合理选择砼配合比,选择水化热低和安定性好水泥。采取加粉煤灰和减水剂措施,减小水泥用量,降低水化热,水泥用量450Kg/m3 。 2、控制石子含泥量1%,砂含泥量3%。 3、塑料布覆盖,确保混凝土水份蒸发不要过快。预防裂缝产生。 4、采取分层浇筑砼,分层振捣密实,使水化热立即散失。 5、加膨胀剂,使砼赔偿收缩

13、,降低砼温度应力。 6、掺加缓凝剂,推迟水化热峰值期。 7、后浇带设置,有利于改变平面尺寸,降低大致积砼外约束力。十一、注意事项及安全文明施工 1、砼浇筑前进行清理,确保浇筑范围内无杂物。 2、施工人员需戴安全帽,振捣手操作时,要戴绝缘手套,电机专员看管。 3、施工现场严禁吸烟,服从指挥,统一安排,做到文明施工。4、施工过程中注意保持现场清洁和不得随意在现场敲打泵管、钢筋、模板等物,避免噪声过大,打搅周围居民休息。同时,现场应有专员进行处理扰民工作,确保施工顺利进行。十二、环境保护及环卫施工方法1、现场覆盖用塑料薄膜立即回收,严禁随地堆放。2、现场严禁吸烟,避免发生火灾。3、现场有噪声过大设备,应采取密闭方法。4、砼车必需清洗洁净后才能驶出现场。现场洗车污水应立即排进市政污水管网,现场污水设施应常常进行检修,确保排水通畅。5、现场污物应立即堆放到垃圾分理处,并应进行明确标识。6、大风天现场应注意立即洒水,避免扬尘。 7、水电预埋时,施工垃圾应立即回收,分类处理。8、现场安排专员进行清扫遗洒砼,同时大门安排专员进行马路清扫。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
