资源描述
技 术 交 底 记 录
鲁JJ-005
工程名称
即墨省级经济开发区蓝色新区会展中心工程
施工单位
中华人民共和国建筑一局(集团)有限公司
交底部位
地上、地下施工测量工程
分项工程名称
测量工程
交底提纲:地上、地下施工测量工程技术交底
交底内容:
一、测量准备
1、测量根据:《工程测量规范》(GB50026-93);测绘院给定场区平面、高程测量成果;工程施工图纸。
2、测量准备:
对所有进场仪器设备及人员进行初步调配,并对所有进场仪器设备重新进行检定,检查施工测量人员上岗证书,井对施工测量人员进行关于技术交底。
依照图纸条件及工程内部构造特性拟定平面控制网形式及构成。
二、场区平面控制网测设
1、场区平面控制网布设原则:
1. 平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度原则;
2. 布设平面控制网形一方面依照设计总平面图,现场施工平面布置图;
3.选点应选在通视条件良好、安全、易保护地方;
4.桩位必要用混凝土保护,需要时用钢管进行围护,并用红油漆作好测量标记;
2、场区平面控制网布设:
1.首级控制网布设:
依照青岛市关于部门规定,建筑物定位桩必要由青岛市测绘院测定。因而,首级控制网由测绘院所定桩位构成。
2.轴线控制网测设:
首级控制网布设完毕后,根据构造平面图上关于柱、墙体、洞口详细位置关系拟定建筑物须定位主轴线,然后以首级控制网为基准,采用极坐标或直角坐标定位放样办法定出建筑物主轴线控制桩,经角度、距离校测符合点位限差规定后,作为该建筑轴线控制网。轴线控制桩布设上图所示:

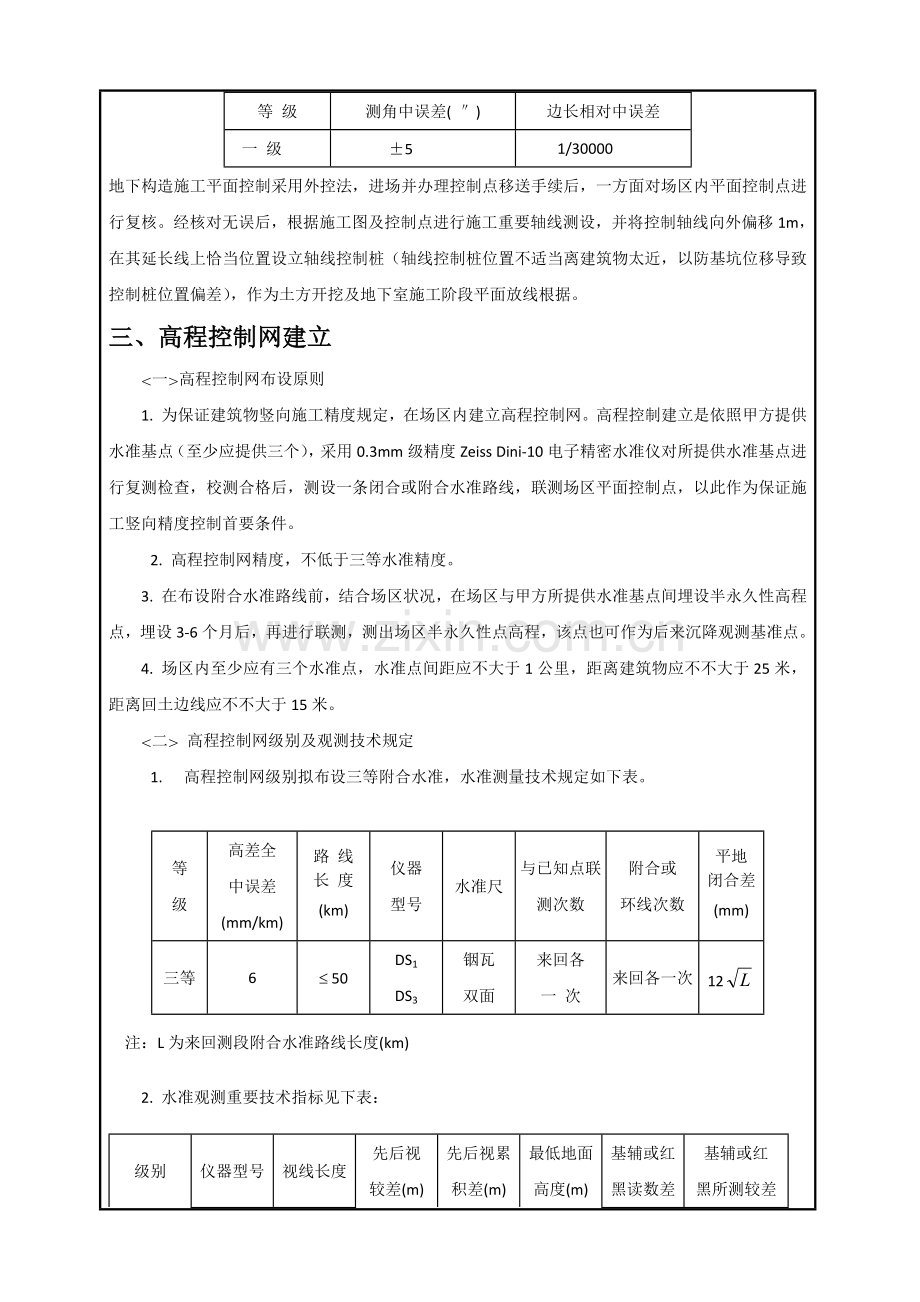

轴线控制网精度级别依照《工程测量规范》规定,控制网技术指标必要符合下表规定。
轴线控制网精度技术指标表
等 级
测角中误差( ″)
边长相对中误差
一 级
±5
1/30000
地下构造施工平面控制采用外控法,进场并办理控制点移送手续后,一方面对场区内平面控制点进行复核。经核对无误后,根据施工图及控制点进行施工重要轴线测设,并将控制轴线向外偏移1m,在其延长线上恰当位置设立轴线控制桩(轴线控制桩位置不适当离建筑物太近,以防基坑位移导致控制桩位置偏差),作为土方开挖及地下室施工阶段平面放线根据。
三、高程控制网建立
<一>高程控制网布设原则
1. 为保证建筑物竖向施工精度规定,在场区内建立高程控制网。高程控制建立是依照甲方提供水准基点(至少应提供三个),采用0.3mm级精度Zeiss Dini-10电子精密水准仪对所提供水准基点进行复测检查,校测合格后,测设一条闭合或附合水准路线,联测场区平面控制点,以此作为保证施工竖向精度控制首要条件。
2. 高程控制网精度,不低于三等水准精度。
3. 在布设附合水准路线前,结合场区状况,在场区与甲方所提供水准基点间埋设半永久性高程点,埋设3-6个月后,再进行联测,测出场区半永久性点高程,该点也可作为后来沉降观测基准点。
4. 场区内至少应有三个水准点,水准点间距应不大于1公里,距离建筑物应不不大于25米,距离回土边线应不不大于15米。
<二> 高程控制网级别及观测技术规定
1. 高程控制网级别拟布设三等附合水准,水准测量技术规定如下表。
等
级
高差全
中误差(mm/km)
路 线
长 度
(km)
仪器
型号
水准尺
与已知点联测次数
附合或
环线次数
平地
闭合差
(mm)
三等
6
£ 50
DS1
DS3
铟瓦
双面
来回各
一 次
来回各一次
12
注:L为来回测段附合水准路线长度(km)
2. 水准观测重要技术指标见下表:
级别
仪器型号
视线长度
先后视
较差(m)
先后视累
积差(m)
最低地面
高度(m)
基辅或红
黑读数差
基辅或红
黑所测较差
三等
DS1
100m
3
6
0.3
1.0mm
1.5mm
DS3
75m
2.0mm
3.0mm
3.水准测量内业计算应符合下列规定:
(1)、水准线路应按附合路线和环形闭合差计算,每千米水准测量高差全中误差,按下式计算:
MW =
式中MW----高差全中误差(mm):
W------闭合差(mm):
L ------相应线路长度:
N-------附合或闭合路线环个数。
(2)、内业计算最后成果取值:二等水准精准至0.1mm,三、四、五等精准至1mm。
四、±0.00如下施工测量
<一>轴线控制桩校测
1. 在建筑物基本施工过程中,对轴线控制桩每半月复测一次,以防桩位位移,而影响到正常施工及工程施测精度规定。
2. 采用测量精度2”级、测距精度2mm+3ppm全站仪,依照首级控制进行校测。
<二>轴线投测办法
1.±0.00如下基本施工普通采用经纬仪方向线交会法来投测轴线、引测投点误差不应超过±3mm,轴线间误差不应超过±2mm。
2.一方面根据场区平面轴线控制桩和基本开挖平面图,测放出基槽开挖上口线及下口线,并用白石灰撒出。当基槽开挖到接近槽底设计标高时,用经纬仪分别投测出基槽边线和集水坑控制轴线,并定出控制桩指引开挖。
3.待垫层、底板打好后,依照基坑边上轴线控制桩,将T2经纬仪架设在控制桩位上,经对中、整平后、后视同一方向桩(轴线标志),将所需轴线投测到施工平面层上,在同一层上投测纵、横轴线不得少于2条,以此作角度、距离校核。一经校核无误后,方可在该平面上放出其他相应设计轴线及细部线。并弹墨线标明作为支模板根据。模板支好后,应用两经纬仪架设在两条互相垂直轴线上检查上口位置。
在各楼层轴线投测过程中,上下层轴线竖向垂直偏移不得超过4mm。施工放样技术规定如下表:
建筑物
构造特性
测距相对中误差
测角中误差
(²)
测站测定高差中误差(mm)
起始与施工测定高程中误差
竖向传递轴线点中误差(mm)
钢筋混凝土
构造、高度100-120m
1/0
5
1
6mm
4
4. 在施工过程中,每当施工平面测量工作完毕后,进入竖向施
工,在施工中,每当墙柱浇筑成形拆掉模板后,应在墙柱侧立面投测出相应轴线以供下道工序使用。
5. 当每一层平面或每段轴线测设完后,必要进行自检,自检合格后及时填写报验单,报送报验单必要写明层数、部位、报验内容并附一份报验内容楼层放线登记表,以便能及时验证各轴线对的限度状况。
6. 基本验线时,容许偏差如下:
L <30 m 容许偏差±5 mm
30m<L ≤60m 容许偏差±10 mm
60m<L≤90m 容许偏差±15 mm
L >90m 容许偏差±20 mm
<三>±0.00如下构造施工中标高控制
1. 高程控制点联测
在向基坑内引测标高时,一方面联测高程控制网点,以判断场区内水准点与否被碰动,经联测确认无误后,方可向基坑内引测所需标高。
2. ±0.00如下标高施测
为保证竖向控制精度规定,对每层所需标高基准点,必要对的测设,在同一平面层上所引测高程点,不得少于三个。并作互相校核,校核后三点较差不得超过3mm,取平均值作为该平面施工中标高基准点,基准点应标在塔吊立面位置,依照基坑状况。设立在较稳定位置,所标部位,应先用水泥砂浆抹成一种竖平面,在该竖平面上测设定施工用基准标高点,用红色三角作标志,并标明绝对高程和相对标高,便施工中使用。
3. 待模板支好检查无误后,用水准仪在模板内壁定出基本面设计标高线。柝模后,抄测构造1米线,在此基本上,用钢尺作为传递标高工具。操作示意图如下:
五、±0.00以上施工测量
<一>平面控制测量
对于局部一层建筑物±0.00以上轴线传递,应仍采用经纬仪方向交会法,而对于高层建筑物±0.00以上轴线传递,不应采用经纬仪方向交会法,而采用激光准直仪内控接力传递法进行轴线投测。
1.平面控制网布设
(1) 内控点布设
为了后来施工中,既不影响小流水施工作业,又兼顾整体平面测量布局,本工程平面控制内控点布设8个点。内控点布置如图所示:
(2) 预埋件埋设
依照平面控制点布置图在首层底板上埋设6块预埋铁件,埋设位置如图所示。后来在各层施工浇筑混凝土顶板时,在垂直相应控制点位置上预留出f150mm孔洞,以便轴线向上投测。
(3) 预埋件作法
预埋铁件由100×100×8mm厚钢板制作而成,在钢板下面焊接F12钢筋,且与底板焊接浇筑。
(4) 控制点测设
待预埋件埋设完毕后,由测量分公司负责将内控点分别投测到预埋铁件上,经校核无误后,在每块埋件上镶嵌一种f2mm铜芯,铜芯即为各控制点平面位置。
2.轴线竖向投测
每层楼板浇筑后,将TDJ2激光经纬仪安顿在首层(或10层)已作好控制点上,对中整平后,置竖直度盘为0°00ˊ00",使仪器发射光束,穿过楼板预留洞而直射到激光接受靶上,激光经纬仪操作人员转动仪器,使激光点在接受靶上形成圆圈,上面操作接受靶人员见光后移动接受靶,使靶交点与圆圈中点重叠,此时固定靶位,用同样办法将别的各点投测在同一施工层上。控制点投测后将经纬仪分别置于各点上,检查相邻点间夹角与否为90°,然后用检定过50M钢尺校测每相邻两点间水平距离与否与相相应控制点间距离相等,分析边、角与否相匹配,若相匹配证明投测无误,若不匹配证明投测有误,应重新投测,直至对的。控制点投测对的后,用J2经纬仪依照控制点施测出各轴线,并弹墨线于楼板面上,后来各层轴线投测办法均相似。轴线投测时,测量人员互相之间用对讲机进行联系。
3.轴线竖向投测容许误差:
高 度(m)
容许误差(mm)
每 层
3
H£30m
5
30m<H£60m
10
60m<H£90m
15
90m<H
20
5. 施工层放线时,应先在构造平面上校核投测轴线,闭合后再测设细部轴线。
<二>支立模板时测量
1. 中心线及标高测设
拆模后,依照轴线控制点将中心线测设在接近柱底基本面上,并在露出钢筋上测设标高点,供支立柱子模板时定位及定标高使用。
2. 柱子垂直度检测
柱身模板支好后,先在柱子模板上端标出柱中心点,与柱下端中心点相连并弹出墨线。将两台经纬仪架设在两条互相垂直轴线上,对柱子垂直度进行检查校正或用垂球法。
3. 柱顶及平台模板抄平
柱子模板校正好后,选取不同行列2-3根柱子,从柱子下面已测设好1米线标高点,用钢尺沿柱身向上量距,引测2-3个相似标高点于柱子上端模板上。在平台上置水准仪,以引测上来任一标高点作为后视,施测各柱顶模板标高,并闭合于另一点作为校核。
<三>高程传递
在第一层柱子和平台浇筑好后,从柱子下面已有标高点(普通是1米线)向上用钢尺沿柱身量距。
1. 标高竖向传递,应用钢尺从首层起始高程点竖直量取,当传递高度超过钢尺长度时,应另设一道标高起始线,钢尺需加拉力、尺长、温度三差改正。
2. 施工层抄平之前,应先校测首层传递上来三个标高点,当较差不大于3mm时,取其平均高程引测水平线。抄平时,应尽量将水准仪安顿在测点范畴中心位置,并进行一次精密定平,水平线标高容许误差为±3mm。
六、沉降观测
依照中华人民共和国国标《工程测量规范》(GB50026-93)关于沉降观测规定,结合当前世界先进测量技术,按《工程测量规范》规定二等水准测量作业规定进行。观测仪器采用德国 ZEISS DiNi-10 电子精密水准仪,配合铟瓦数码条形尺作业,采用相似观测路线和观测办法,使用同一仪器和设备,并要固定观测人员,在基本相似环境和条件下工作。
七、人员组织及设备配备
1. 人员组织
依照工作量和工作难度,测放部长(1名)负责工作安排,设备管理,现场安全管理。测量责任师(1名)负责工作质量,工作进度,技术方案编制与实行。
2. 测量放线工(2名)负责详细现场操作。
3.设备配备
编号
设备名称
精度指标
数量
用途
1
Topcon-601全站仪
2mm+2ppm
1台
工程控制定位
2
J2经纬仪
2
1台
施工放样
3
S3水准仪
2mm
1台
标高控制
4
50m钢尺
1mm
1把
施工放样
5
对讲机
------
2部
通讯联系
6
激光经纬仪
1/0
1台
内控点竖向传递
