收藏 分销(赏)

斜屋面湿挂瓦片关键技术交底.doc

上传人:精*** 文档编号:2804081 上传时间:2024-06-06 格式:DOC 页数:6 大小:109.04KB 下载积分:6 金币
下载 相关 举报
斜屋面湿挂瓦片关键技术交底.doc_第1页
第1页 / 共6页
斜屋面湿挂瓦片关键技术交底.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述

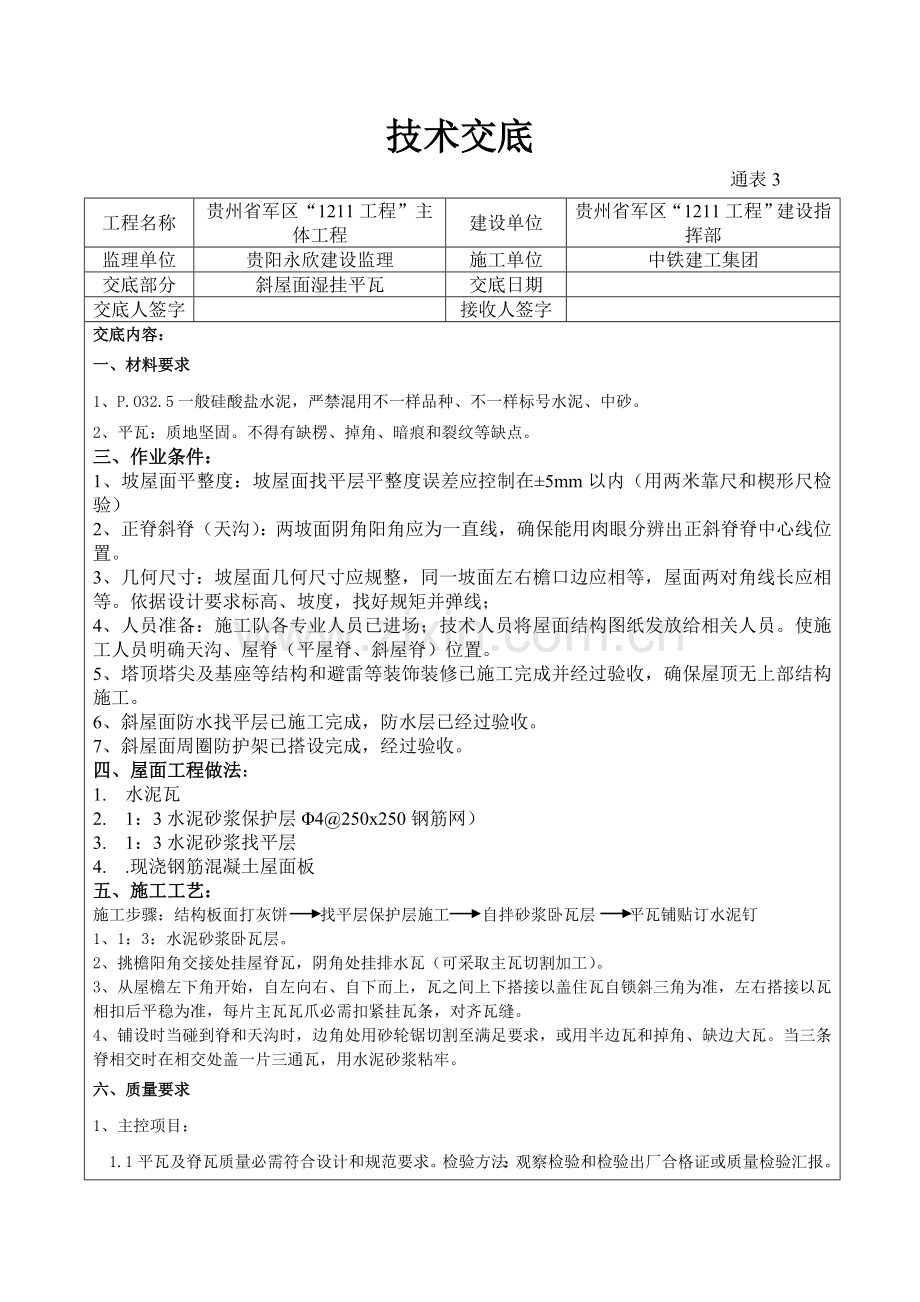

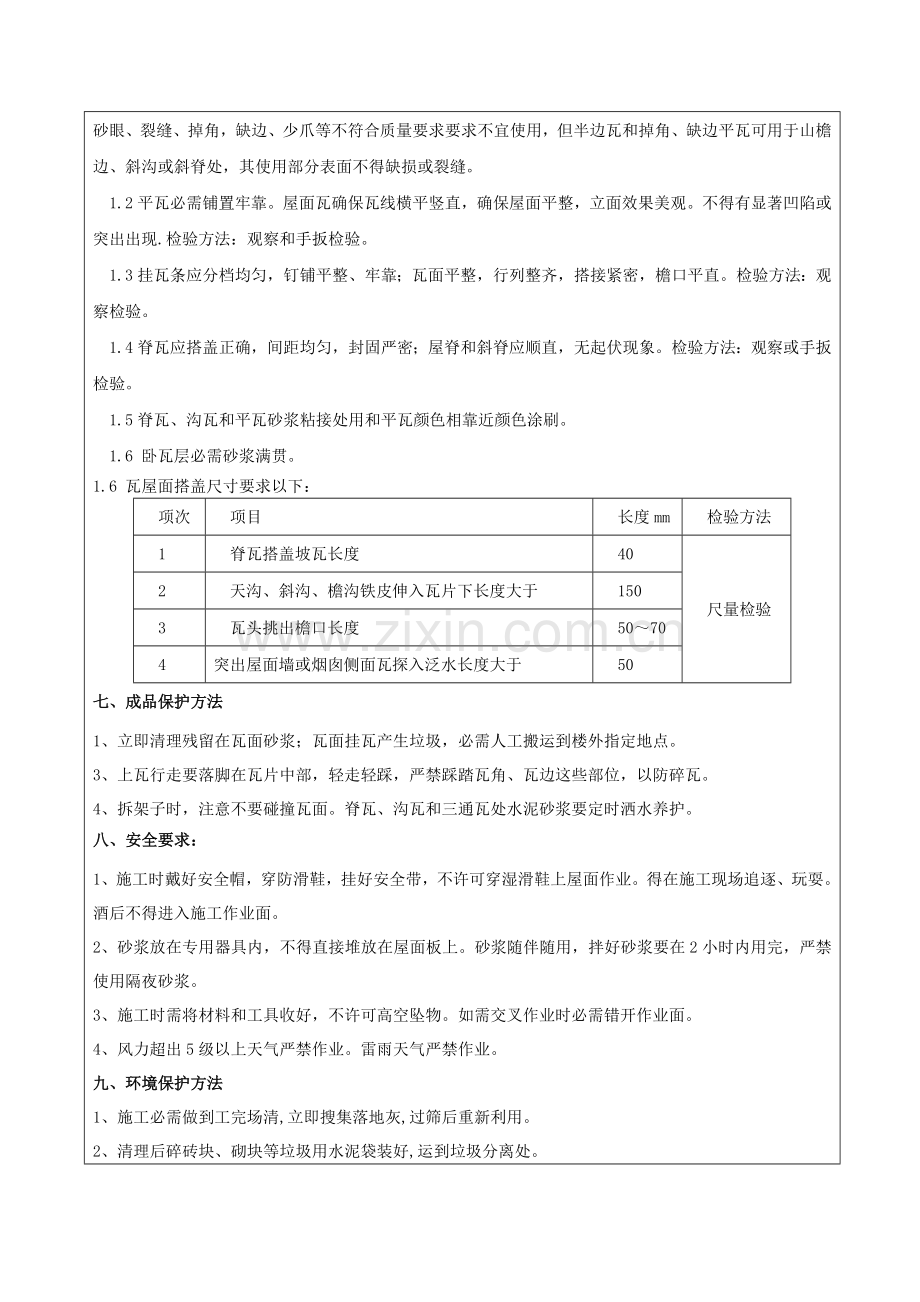

技术交底 通表3 工程名称 贵州省军区“1211工程”主体工程 建设单位 贵州省军区“1211工程”建设指挥部 监理单位 贵阳永欣建设监理 施工单位 中铁建工集团 交底部分 斜屋面湿挂平瓦 交底日期 交底人签字 接收人签字 交底内容: 一、材料要求 1、P.O32.5一般硅酸盐水泥,严禁混用不一样品种、不一样标号水泥、中砂。 2、平瓦:质地坚固。不得有缺楞、掉角、暗痕和裂纹等缺点。 三、作业条件: 1、坡屋面平整度:坡屋面找平层平整度误差应控制在±5mm以内(用两米靠尺和楔形尺检验) 2、正脊斜脊(天沟):两坡面阴角阳角应为一直线,确保能用肉眼分辨出正斜脊脊中心线位置。 3、几何尺寸:坡屋面几何尺寸应规整,同一坡面左右檐口边应相等,屋面两对角线长应相等。依据设计要求标高、坡度,找好规矩并弹线; 4、人员准备:施工队各专业人员已进场;技术人员将屋面结构图纸发放给相关人员。使施工人员明确天沟、屋脊(平屋脊、斜屋脊)位置。 5、塔顶塔尖及基座等结构和避雷等装饰装修已施工完成并经过验收,确保屋顶无上部结构施工。 6、斜屋面防水找平层已施工完成,防水层已经过验收。 7、斜屋面周圈防护架已搭设完成,经过验收。 四、屋面工程做法: 1. 水泥瓦 2. 1:3水泥砂浆保护层Φ4@250x250钢筋网) 3. 1:3水泥砂浆找平层 4. .现浇钢筋混凝土屋面板 五、施工工艺: 施工步骤:结构板面打灰饼  找平层保护层施工  自拌砂浆卧瓦层  平瓦铺贴订水泥钉 1、1:3:水泥砂浆卧瓦层。 2、挑檐阳角交接处挂屋脊瓦,阴角处挂排水瓦(可采取主瓦切割加工)。 3、从屋檐左下角开始,自左向右、自下而上,瓦之间上下搭接以盖住瓦自锁斜三角为准,左右搭接以瓦相扣后平稳为准,每片主瓦瓦爪必需扣紧挂瓦条,对齐瓦缝。 4、铺设时当碰到脊和天沟时,边角处用砂轮锯切割至满足要求,或用半边瓦和掉角、缺边大瓦。当三条脊相交时在相交处盖一片三通瓦,用水泥砂浆粘牢。 六、质量要求 1、主控项目: 1.1平瓦及脊瓦质量必需符合设计和规范要求。检验方法:观察检验和检验出厂合格证或质量检验汇报。砂眼、裂缝、掉角,缺边、少爪等不符合质量要求要求不宜使用,但半边瓦和掉角、缺边平瓦可用于山檐边、斜沟或斜脊处,其使用部分表面不得缺损或裂缝。 1.2平瓦必需铺置牢靠。屋面瓦确保瓦线横平竖直,确保屋面平整,立面效果美观。不得有显著凹陷或突出出现.检验方法:观察和手扳检验。 1.3挂瓦条应分档均匀,钉铺平整、牢靠;瓦面平整,行列整齐,搭接紧密,檐口平直。检验方法:观察检验。 1.4脊瓦应搭盖正确,间距均匀,封固严密;屋脊和斜脊应顺直,无起伏现象。检验方法:观察或手扳检验。 1.5脊瓦、沟瓦和平瓦砂浆粘接处用和平瓦颜色相靠近颜色涂刷。 1.6 卧瓦层必需砂浆满贯。 1.6 瓦屋面搭盖尺寸要求以下: 项次 项目 长度mm 检验方法 1 脊瓦搭盖坡瓦长度 40 尺量检验 2 天沟、斜沟、檐沟铁皮伸入瓦片下长度大于 150 3 瓦头挑出檐口长度 50~70 4 突出屋面墙或烟囱侧面瓦探入泛水长度大于 50 七、成品保护方法 1、立即清理残留在瓦面砂浆;瓦面挂瓦产生垃圾,必需人工搬运到楼外指定地点。 3、上瓦行走要落脚在瓦片中部,轻走轻踩,严禁踩踏瓦角、瓦边这些部位,以防碎瓦。 4、拆架子时,注意不要碰撞瓦面。脊瓦、沟瓦和三通瓦处水泥砂浆要定时洒水养护。 八、安全要求: 1、施工时戴好安全帽,穿防滑鞋,挂好安全带,不许可穿湿滑鞋上屋面作业。得在施工现场追逐、玩耍。酒后不得进入施工作业面。 2、砂浆放在专用器具内,不得直接堆放在屋面板上。砂浆随伴随用,拌好砂浆要在2小时内用完,严禁使用隔夜砂浆。 3、施工时需将材料和工具收好,不许可高空坠物。如需交叉作业时必需错开作业面。 4、风力超出5级以上天气严禁作业。雷雨天气严禁作业。 九、环境保护方法 1、施工必需做到工完场清,立即搜集落地灰,过筛后重新利用。 2、清理后碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。 3、砂浆搅拌机械进入现场前,对进入现场砂浆搅拌机械进行全方面检验和维护保养,以确保机况良好,无漏电、漏水现象。机械修理工应常常检验砂浆搅拌机械运行情况,发觉问题立即进行维护、保养,以确保施工机械处于良好运行状态。搅拌现场应常常洒水湿润,在搬运水泥时,轻拿轻放。 参与单位及人员 见附表 斜屋面挂瓦技术交底签到表 交底日期: 序号 姓名 单位 身份证号码 签字 备注 1           2           3           4           5           6           7           8           9           10           11           12           13           14           15           16           17           18           19           20           21           22           23           24           25           斜屋面挂瓦技术交底签到表 交底日期: 序号 姓名 单位 身份证号码 签字 备注 26           27           28           29           30           31           32           33           34           35           36           37           38           39           40           41           42           43           44           45           46           47           48           49           50
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
