资源描述

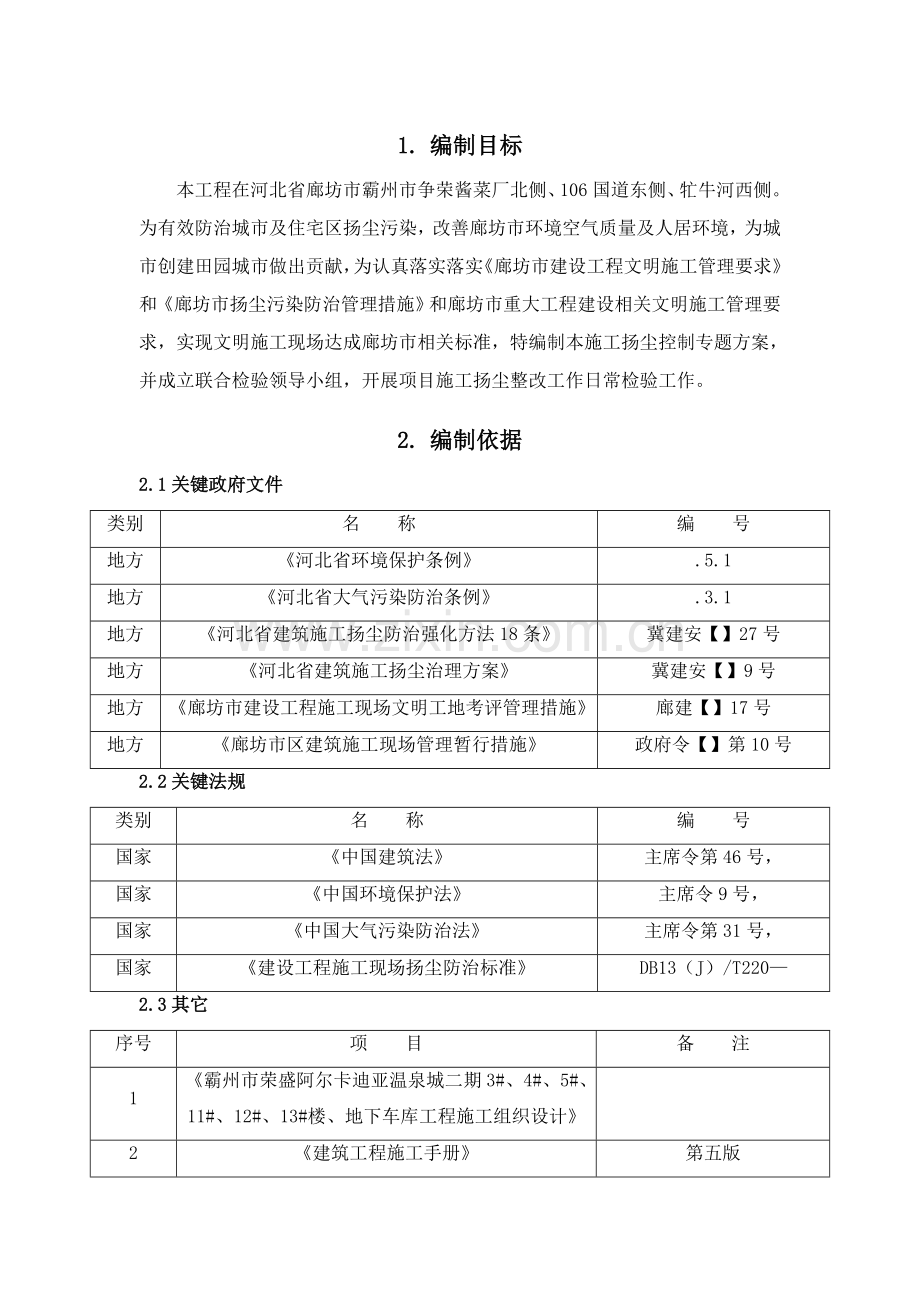

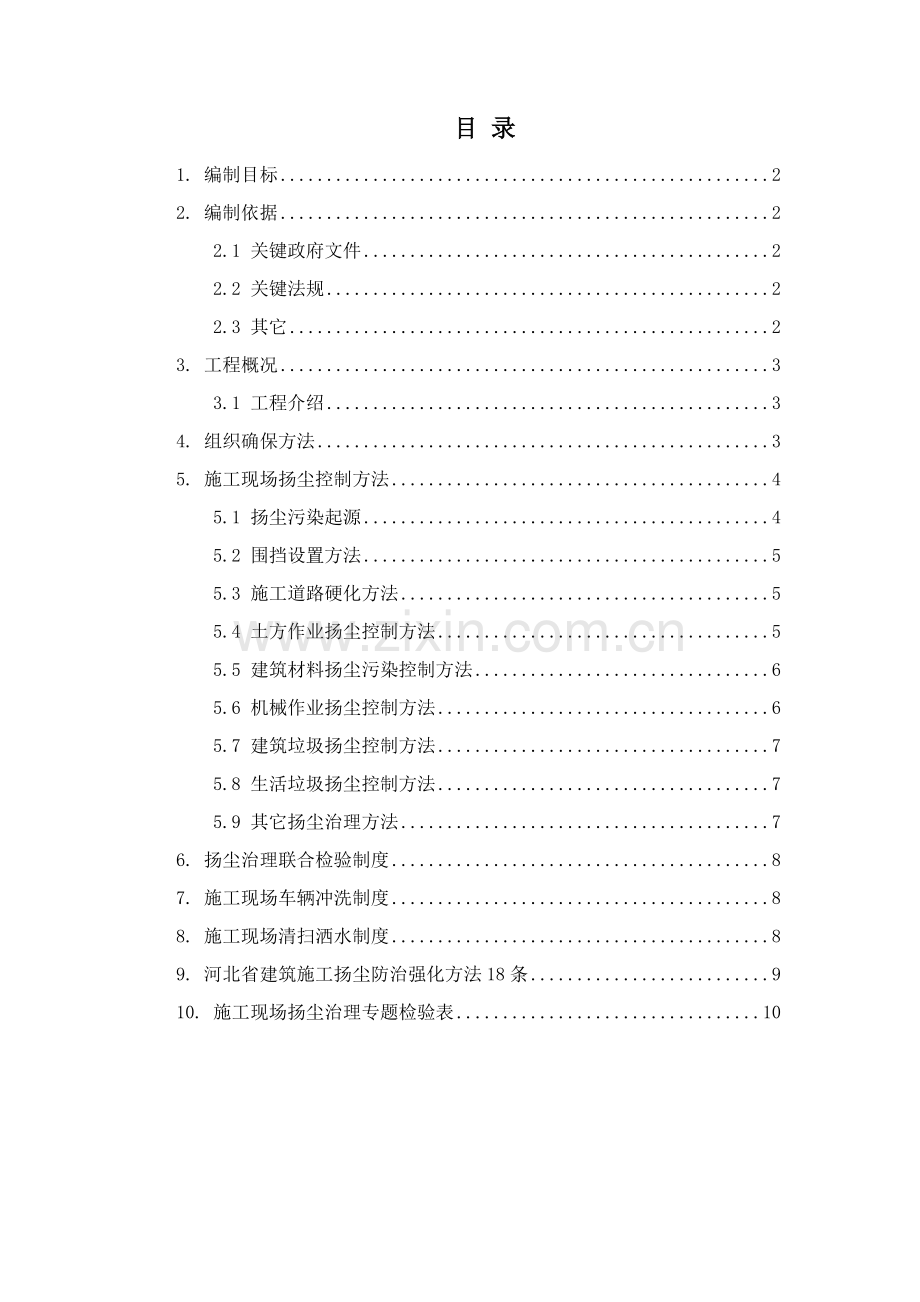

1、目 录1. 编制目标22. 编制依据22.1 关键政府文件22.2 关键法规22.3 其它23. 工程概况33.1 工程介绍34. 组织确保方法35. 施工现场扬尘控制方法45.1 扬尘污染起源45.2 围挡设置方法55.3 施工道路硬化方法55.4 土方作业扬尘控制方法55.5 建筑材料扬尘污染控制方法65.6 机械作业扬尘控制方法65.7 建筑垃圾扬尘控制方法75.8 生活垃圾扬尘控制方法75.9 其它扬尘治理方法76. 扬尘治理联合检验制度87. 施工现场车辆冲洗制度88. 施工现场清扫洒水制度89. 河北省建筑施工扬尘防治强化方法18条910. 施工现场扬尘治理专题检验表101. 编制

2、目标本工程在河北省廊坊市霸州市争荣酱菜厂北侧、106国道东侧、牤牛河西侧。为有效防治城市及住宅区扬尘污染,改善廊坊市环境空气质量及人居环境,为城市创建田园城市做出贡献,为认真落实落实廊坊市建设工程文明施工管理要求和廊坊市扬尘污染防治管理措施和廊坊市重大工程建设相关文明施工管理要求,实现文明施工现场达成廊坊市相关标准,特编制本施工扬尘控制专题方案,并成立联合检验领导小组,开展项目施工扬尘整改工作日常检验工作。2. 编制依据2.1 关键政府文件类别名 称编 号地方河北省环境保护条例.5.1地方河北省大气污染防治条例.3.1地方河北省建筑施工扬尘防治强化方法18条冀建安【】27号地方河北省建筑施工扬

3、尘治理方案冀建安【】9号地方廊坊市建设工程施工现场文明工地考评管理措施廊建【】17号地方廊坊市区建筑施工现场管理暂行措施政府令【】第10号2.2 关键法规类别名 称编 号国家中国建筑法主席令第46号,国家中国环境保护法主席令9号,国家中国大气污染防治法主席令第31号,国家建设工程施工现场扬尘防治标准DB13(J)/T2202.3 其它序号项 目备 注1霸州市荣盛阿尔卡迪亚温泉城二期3#、4#、5#、11#、12#、13#楼、地下车库工程施工组织设计2建筑工程施工手册第五版3施工现场平面部署图3. 工程概况3.1 工程介绍序号项 目内 容1工程名称霸州市荣盛阿尔卡迪亚温泉城二期3#、4#、5#、

4、11#、12#、13#楼、地下车库2工程地址霸州市争荣酱菜厂北侧、106国道东侧、牤牛河西侧3工程性质住宅、储藏室4建设单位荣盛房地产发展股份5勘察单位衡水金实岩土工程6设计单位荣盛建筑设计河北拓为工程设计7监理单位霸州市恒信工程建设监理8质量监督单位霸州市建筑工程质量监督站9施工总承包单位中天建设集团10协议承包范围建筑、室内初装修、电气、给排水及采暖11协议工期778日历天12协议质量目标荣盛杯工程4. 组织确保方法项目部建立施工现场扬尘控制责任体系并一直保持运转。1、项目经理(吴鹏)负责对施工全过程监督,从源头做好施工扬尘整改工作。2、项目副经理(应江平)负责对本方案检验、监督及评价。对

5、违法违规、不符合要求扬尘行为必需果断阻止,不听劝阻要立即向建设行政主管部门汇报。3、技术责任人(厉向阳)负责对扬尘治理专题方案编制、实施和检验,对投入到扬尘专题治理人、机、材、设备等作统一安排和布署,对扬尘污染负主责。必需根据河北省建筑施工扬尘治理方案、廊坊市城市扬尘污染防治管理暂行要求、廊坊市建筑施工现场监督管理要求要求,落实好工地周围100%围挡、出入车辆100%冲洗、拆迁工地100%湿法作业、物料堆放100%覆盖、施工现场道路100%硬化、渣土车辆100%密闭运输6个100%必需达标要求;必需有专门机构,指派专员负责,天天对施工现场扬尘整改工作进行检验并统计,使工地扬尘整改工作步入常规化

6、和规范化管理。4、专职安全员(王东)负责天天检验扬尘治理落实及实施情况并作好统计。5、劳务员(张保良)负责对路面、加工棚、水沟、机械挖土进行覆盖。6、施工员(王会强、张文凡)负责对路面保洁人员监督。7、材料员(杨立勇)负责对项目针对扬尘整改材料采购。5. 施工现场扬尘控制方法5.1 扬尘污染起源建设工程施工扬尘污染,是指在房屋建设施工、道路和管线施工、物料运输、物料堆放、道路保洁、泥地裸露等活动中产生粉尘颗粒物,对大气造成污染。施工现场易产生扬尘污染物料关键有:水泥、砂石、灰土、灰浆、灰膏、建筑垃圾、工程渣土等。施工现场扬尘治理方法:建设工地施工过程中,要做到“六必需、六不准”,即必需打围作业

7、、必需硬化道路、必需设置冲洗设施、必需湿法作业、必需配齐保洁人员、必需定时清扫施工现场;不准车辆带泥出门、不准高空抛撒建渣、不准现场搅拌混凝土、不准场地积水、不准现场焚烧废弃物、不准现场堆放未覆盖裸土。确保施工现场扬尘污染总体受控。主动开展社会舆论监督,发动群众参与监管,设置施工扬尘举报投诉电话,接收公众对建设工程施工现场扬尘污染举报和投诉;邀请社会热心人士担任施工扬尘整改义务监管员,对施工工地进行监督和举报。对违规制尘工地项目名称、相关责任单位、处罚情况,各监督管理单位能够经过网站、报纸、媒体等向社会曝光公告。对包含扬尘问题作业班组进行专题预防扬尘交底,将扬尘预防工作具体落实到操作层,并建立

8、奖罚制度以推进施工扬尘污染控制过程。项目部和作业班组签定扬尘治理目标责任书,对扬尘治理工作进行目标化管理。5.2 围挡设置方法依据计划红线范围,设置高度不低于2.5m围挡围墙,确保整个施工区域和外界充足隔离。在施工大门口设置冲洗设备、沉淀池及排水沟。施工运输车辆、挖掘机械等驶出工地前必需清除泥土作防尘处理,严禁将泥土、尘土带出工地,本工程将专门配置全自动工程车冲洗设备对出入车辆进行清洗。5.3 施工道路硬化方法1、施工现场应平面部署要求做好关键道路、材料堆场、生活办公区域铺设混凝土路面工作,实施场地硬化或绿化处理,确保无一处露土现象,以达成防尘控制要求。2、工程每个区进出口、场内施工便道和建筑

9、材料堆放地进行硬化处理,浇筑混凝土。安排专员常常清洁、洒水降尘。3、在施工场地内,设置车辆清洗设施和配套排水、泥浆沉淀设施;工地出入口配置冲洗用水和设备,其门内侧铺设宽度不少于3米麻袋并加湿。运输车辆带泥轮胎进行冲洗洁净后,方可驶出工地。关键施工道路安排保洁人员2名(佩戴标识)每日对施工现场道路进行12次清扫,清扫前对路面进行洒水。天气干燥或风力较大时,增加洒水频次,以保持路面湿润。各班组责任区段扬尘清扫由各班组负责安排人员进行清扫。5.4 土方作业扬尘控制方法在基础土方开挖、回填施工中,关键采取淋水、降尘和预防车辆泥土外泄等方法。严格按挖土施工方案中所要求挖土步骤,堆土位置及车辆出入口线路进

10、行指挥。加强对渣土运输车辆车况检验,指派专员随机跟车监督,确保按要求线路行运,严禁偷倒、乱倒。在场地内堆放作回填使用土方应集中堆放。同时,在土方未干化之前,经表面整平压实后,用密目网进行覆盖。定时洒水维持湿润,以有效地控制扬尘。5.5 建筑材料扬尘污染控制方法1、砂石设置专用池槽进行堆放,控制进料数量,做到随到随用,不大量囤积。堆放时做到堆积方正、底脚整齐洁净,并将周围及上方拍平压实,然后用密目网罩进行覆盖。砂石料如过于干燥,应立即进行洒水。2、施工用页岩空心砖及配砖砌块必需在指定场地进行堆放。进场后立即进行洒水湿润,定时由专员对堆放场地进行清扫。3、其它易飞扬物、细颗散体材料(如塑料泡沫、膨

11、胀珍珠岩粉末等),必需进行严密遮盖或存放在不透风仓库内,运输车辆要有预防泄漏、飞扬装置,卸料时采取集中码放方法,以降低污染。4、本工程全程使用预拌商品混凝土及预拌砂浆进行施工,有效预防建筑材料现场搅拌意引发扬尘污染,从根本控制扬尘污染。5.6 机械作业扬尘控制方法1、木工加工棚按施工组织总设计部署要求,在每个区段内落实责任制,指定作业场所环境保护责任人,负责木工棚日常管理。保持木工棚整齐,立即清理木屑、刨花和边角料,必需时进行洒水湿润后再清理,并装袋运至指定地点堆放,定时处理。2、运输建筑材料、垃圾和泥土等车辆,在驶出建设施工现场之前,要加强防尘冲洗、遮蔽、清洁等工作,预防建筑垃圾、泥土散落,

12、污染道路和周围环境。冲洗车辆产生泥浆水应经过二级沉淀达成排放标准后,方可排人城市公共管网。沉淀池派专员定时进行清理,通常为23天清理一次。3、在施工现场关键道路边、生活区域内场地合适位置安装部分水龙头,使洒水皮管、洒水车能就近使用,便于操作。道路安排专员每日对施工现场道路进行12次清扫,清扫前需进行洒水湿润,天气干燥或风力较大时,增加洒水频次,以保持路面湿润。所产生生活垃圾和粉尘经分类袋装后立即地投放到指定地点。管线安装施工砖墙沟槽切割,应采取湿作业法进行施工。4、 装饰工程所用石材应优先组织半成品进入施工现场,实施装配式施工,降低因石材切割、加工所造成扬尘污染。现场石材切割加工应设置专用封闭

13、式作业间,操作人员必需佩带防尘口罩,以降低或降低扬尘对环境污染和人体危害。5.7 建筑垃圾扬尘控制方法1、建筑结构楼层内施工垃圾(暴露垃圾)清扫前先洒水湿润,运输可采取搭设封闭式专用垃圾通道运输或采取密封容器、装袋清运,并派专员进行检验、监督。严禁随意在预留洞、阳台、窗口处凌空抛洒。所清扫集中垃圾,在现场计划场地内堆放,并适量洒水或覆盖密目网,定时清运搬离现场,以降低粉尘污染。2、建筑垃圾、工程渣土在48小时内不能完成清运,在施工工地内设置临时堆放场,临时堆放场采取围挡、遮盖等防尘方法。3、在施工现场处理工程渣土时进行洒水或喷淋降尘。4、施工现场堆放渣土,堆放高度不得高于围档高度,并采取遮盖方

14、法。5、在建筑物、构筑物上运输散装物料、建筑垃圾和渣土时,采取密闭方法清运,严禁高空抛掷、扬撒。5.8 生活垃圾扬尘控制方法生活垃圾安排专员进行搜集、清理,按指定地点和建筑垃圾分开堆放,并进行密闭遮挡。生活垃圾应由环卫部门立即清运出场。严禁在现场焚烧建筑垃圾、废弃木料、塑料品和热熔沥青,以预防对大气污染。5.9 其它扬尘治理方法1、土方作业过程中,安排专员立即清除路面遗洒泥土,并使路面一直保持较湿润状态,做到不泥泞,不扬尘。土方施工期间,当气象预报风速达成5级以上时,停止施工作业。2、严禁使用空气压缩机来清理车辆、设备和物料尘埃。3、清扫路面、脚手架时,采取先洒水后清扫方法。4、合理安排土石方

15、等轻易产生扬尘工序。5、野外施工现场关键运输道路,应进行地面硬化,立即洒水。6、对于施工场地平整作业造成粉尘排放,要立即洒水。7、土石方施工现场,常常洒水,保持无风天目测无扬尘。8、施工过程中,所需预拌砂浆库应设防护棚,四面封闭,地面进行硬化处理,水泥袋立即回收扎捆入库。6. 扬尘治理联合检验制度1、检验内容按施工现场扬尘治理专题检验表中检验内容进行检验,考评表见附页。2、安全文明施工、扬尘治理联合检验小组每个月对施工现场进行检验、考评,项目部各人员随时检验。3、在安全文明施工、扬尘治理检验小组各人员进行检验后,由专职安全员对检验中所发觉问题,开出“隐患问题通知单”,各班组在收到“隐患问题通知

16、单”后,应依据具体情况,定时间、定人、定方法给予处理, 联合检验小组监督落实问题处理情况。4、项目部每七天定时对施工现场进行检验,并作好统计。每30天为一个考评周期,每个月月底进行考评。7. 施工现场车辆冲洗制度1、施工现场大门口配置有效冲洗设施及足够水源。2、配置专职冲洗人员,实施值班冲洗进出车辆。3、全部驶出大门车辆,必需接收冲洗,经门卫检验洁净后方可驶出场外,严禁拖泥带污车辆驶出场外,影响周围环境卫生,造成城市道路污染。4、必需保持排水通畅,必需设置三级沉浆池,并定时进行清理,场地不得积泥积水。5、加强进出车辆冲洗管理,严禁车辆未经冲洗驶出场外,严格实施冲洗车辆责任制。6、项目部成立“文

17、明施工领导小组”对冲洗人员进行统一监督管理。8. 施工现场清扫洒水制度1、施工现场关键道路必需进行硬化处理。设专员负责保洁工作。配置对应洒水设备,立即洒水清扫,降低扬尘污染。2、施工区、生活区要划分出卫生负责区,设定专员负责,并设置标识牌,标牌上注明责任人及管理范围。3、施工现场天天全部要打扫,保持整齐洁净,施工道路要时常洒水湿润,降低扬尘。洒水要均匀适量,清扫、洒水用水要优先使用回收可利用水。4、对施工过程中产生施工垃圾,必需立即清扫,运到指定存放处,做到活完脚下清。施工垃圾和生活垃圾要立即清运,清理装车是要洒水湿润。运输时要盖苫布预防扬尘,并做到沿途不遗洒。5、大风天气必需对易产生飞沙扬尘

18、材料或部位进行覆盖或洒水湿润,降低扬尘。9. 河北省建筑施工扬尘防治强化方法18条1、施工单位必需在施工现场出入口显著位置设置扬尘防治公告牌,内容包含建设、施工、监理及监管等单位名称、扬尘防治责任人名称、联络电话、举报电话等。2、施工现场必需连续设置硬质围挡,围挡应坚固、美观,严禁围挡不严或敞开式施工。城区主干道两侧围挡高度不低于2.5米,通常路段高度不低于1.8米。3、施工现场出入口和场内施工道路、材料加工堆放区、办公区、生活区必需采取混凝土硬化或用硬质砌块铺设,硬化后地面应清扫整齐无浮土、积土,严禁使用其它软质材料铺设。4、施工现场出入口必需配置车辆冲洗设施,设置排水、泥浆沉淀池等设施,建

19、立冲洗制度并设专员管理,严禁车辆带泥上路。5、施工现场出入口、加工区和主作业区等处必需安装视频监控系统,对施工扬尘实时监控。6、施工现场集中堆放土方和裸露场地必需采取覆盖、固化或绿化等防尘方法,严禁裸露。7、拆除建筑物、构筑物时,四面必需使用围挡封闭施工,并采取喷淋、洒水、喷雾等降尘方法,严禁敞开式拆除。8、基坑开挖作业过程中,四面应采取洒水、喷雾等降尘方法。9、施工现场易飞扬细颗粒建筑材料必需密闭存放或严密覆盖,严禁露天放置;搬运时应有降尘方法,余料立即回收。10、含有条件地域施工现场必需使用商品混凝土、预拌砂浆,严禁现场搅拌。不含有条件地域,现场搅拌砂浆必需搭设封闭式搅拌机棚。11、施工现

20、场运输土方、渣土车辆必需封闭或遮盖严密,严禁使用未办理相关手续渣土等运输车辆,严禁沿路遗撒和随意倾倒。12、建筑物内应保持洁净整齐,清扫垃圾时要洒水抑尘,施工层建筑垃圾必需采取封闭式管道或装袋用垂直升降机械清运,严禁凌空抛掷和焚烧垃圾。13、施工现场建筑垃圾必需设置垃圾存放点,集中堆放并严密覆盖,立即清运。生活垃圾应用封闭式容器存放,日产日清,严禁随意丢弃。14、施工现场必需建立洒水清扫抑尘制度,配置洒水设备。非冰冻期天天洒水不少于2次,并有专员负责。重污染天气时对应增加洒水频次。15、建筑工程主体外侧脚手架及临边防护栏杆必需使用符合标准密目式安全网封闭施工,并保持整齐、牢靠、无破损。16、遇

21、有4级以上大风或重污染天气预警时,必需采取扬尘防治应急方法,严禁土方开挖、土方回填、房屋拆除、材料切割、金属焊接、喷涂或其它有可能产生扬尘作业。17、建设单位必需组织相关单位做好工程外管网及绿化施工阶段扬尘防治工作。18、激励施工现场在道路、围墙、脚手架等部位安装喷淋或喷雾等降尘装置;激励在施工现场安装空气质量检测仪等装置。10. 施工现场扬尘治理专题检验表检验单位: 检验日期: 年 月 日工程名称工程地点扣 分 标 准应得分数实得分数施工单位监理单位施工部位建筑面积检验内容1.建设单位在施工协议中明确施工单位扬尘污染防治责任,将防治扬尘污染费用列入工程造价,立即拨付文明施工方法费及其它相关保

22、障经费。未在施工协议中明确施工单位扬尘污染防治责任,扣5分;未立即拨付安全生产文明施工方法费用,扣5分;52.施工区周围道路由建设单位做好硬化、清洁工作。建设单位按相关要求在进行拆除施工前办理立案。施工区周围道路未做到硬化、清洁工作,扣5分;未按要求办理拆除作业立案,扣5分;53.外管网和绿化施工时做好洒水、覆盖等防尘方法,建设单位必需负总责。未落实扬尘防治方法,扣5分;未对本项目扬尘防治工作进行检验(查统计),扣3分;54.施工现场出入口显著位置设置扬尘防治公告牌。未设置扬尘防治公告牌,扣5分;扬尘防治公告牌未在显著位置设置,扣3分;扬尘防治公告牌污损严重,扣2分;55.施工现场必需连续设置

23、硬质围挡,围挡应坚固、美观。门前及围挡周围立即清扫)。施工现场围挡未采取硬质材料,扣5分;施工现场围挡未连续设置,扣5分;施工现场围挡不牢靠,污损缺失,扣3分;门前及围挡周围未立即清扫,扣2分;56.施工现场出入口和场内施工道路、材料加工堆放区、办公区、生活区必需采取混凝土硬化或用硬质砌块铺设,硬化后地面应清扫整齐无浮土、积土,严禁使用其它软质材料铺设。 未采取混凝土硬化或用硬质砌块铺设,扣5分;未定时清扫保持整齐,扣3分;未立即清理垃圾,扣3分;57.施工现场出入口必需配置车辆冲洗设施,设置排水、泥浆沉淀池等设施,建立冲洗制度并设专员管理。 未配置车辆冲洗设施,扣5分;未设置排水、泥浆沉淀池

24、等设施,扣5分;未制订冲洗制度,扣3分;未设置专员负责或无统计,扣3分;58.施工现场出入口、加工区和主作业区等处必需安装视频监控系统,对施工扬尘实时监控。未安装视频监控系统,扣5分;未设专员负责视频监控系统,扣2分;视频监控系统运行不正常,扣3分;59.施工现场集中堆放土方和裸露场地必需采取覆盖、固化或绿化等防尘方法,严禁裸露。未对堆放土方和裸露场地采取覆盖、固化或绿化方法,视情节严重程度扣3-5分;在条件许可情况下,施工现场土方未集中堆放,扣3分;510.拆除建筑物、构筑物时,四面必需使用围挡封闭施工,并采取喷淋、洒水、喷雾等降尘方法,严禁敞开式拆除。未使用使用围挡封闭施工,扣5分;未采取

25、喷淋、洒水、喷雾等降尘方法,扣5分;511.基坑开挖作业过程中,四面应采取洒水、喷雾等降尘方法。未采取洒水、喷雾等降尘方法,扣5分;开挖完成裸露地面未进行立即固化或覆盖,扣3分;512.施工现场易产生扬尘细颗粒建筑材料必需密闭存放或严密覆盖,严禁露天放置;搬运时应有降尘方法,余料立即回收。易产生扬尘细颗粒建筑材料未进行密闭存放或覆盖,视情节严重程度扣3-5分;搬运时没有采取降尘方法,视情节严重程度扣1-3分;剩下材料未立即回收,扣2分;513.含有条件地域施工现场必需使用商品混凝土、预拌砂浆,严禁现场搅拌。不含有条件地域,现场搅拌砂浆必需搭设封闭式搅拌机棚。含有条件地域,仍进行现场搅拌,扣5分

26、;不含有条件地域,现场搅拌砂浆时未搭设封闭式搅拌机棚,扣5分;未设置排水沟和沉淀池,扣2-3分;514.施工现场运输土方、渣土车辆必需封闭或遮盖严密,严禁使用未办理相关手续渣土等运输车辆,严禁沿路遗撒或随意倾倒。运输车辆出场时未须封闭或遮盖严密,扣5分;运输车辆出场时车身未清理洁净,带泥出场,扣5分;使用未办理相关手续运输车辆,扣5分;515.建筑物内应保持洁净整齐,清扫垃圾时要洒水抑尘,施工层建筑垃圾必需采取封闭式管道或装袋用垂直升降机械清运,严禁凌空抛掷和焚烧垃圾。建筑物内清扫时未采取洒水抑尘方法,视情节严重程度扣2-5分;施工层建筑垃圾未采取封闭式管道或装袋用垂直升降机械清运,视情节严重

27、程度扣3-5分;凌空抛掷垃圾或焚烧垃圾,扣5分;516.施工现场建筑垃圾必需设置垃圾存放点,集中堆放并严密覆盖,立即清运。生活垃圾应用封闭式容器存放,日产日清,严禁随意丢弃。建筑垃圾未集中堆放并严密覆盖,视情节严重程度扣3-5分;建筑垃圾未设置垃圾存放点并立即清运,扣3分;生活垃圾未采取封闭式容器存放,扣3分;建筑垃圾、生活垃圾未分类存放,扣3分;517.施工现场必需建立洒水清扫抑尘制度,配置洒水设备。非冰冻期天天洒水不少于2次,并有专员负责。重污染天气时对应增加洒水频次。未建立洒水清扫抑尘制度,扣5分;未配置洒水设备,扣3分;未设专员负责并按要求洒水,扣3分;518.建筑工程主体外侧脚手架及

28、临边防护栏杆必需使用符合标准密目式安全网封闭施工,并保持整齐、牢靠、无破损。外脚手架未采取密目网封闭,扣5分;外侧临边防护栏杆未采取密目网封闭,扣5分;使用密目网不符合标准,扣6分;密目网封闭不严、连接不牢靠,扣3分;密目网未进行定时清理,破(污)损严重,扣3分;519.遇有4级以上大风或重污染天气预警时,必需采取扬尘防治应急方法,严禁土方开挖、土方回填、房屋拆除、材料切割、金属焊接、喷涂或其它有可能产生扬尘作业。预警时,未根据要求采取扬尘防治应急方法,扣5分;预警时,采取扬尘防治应急方法不到位,产生大面积扬尘,视情节严重程度扣3-5分;520.监理单位对建筑施工扬尘防治工作开展监督检验,督促施工单位落实隐患问题整改,对拒不整改或不停止施工立即上报监督机构。未开展扬尘防治监督检验工作,扣5分;发觉问题未督促施工单位整改,扣5分;施工单位拒不整改或不停止施工,未立即上报监督机构,扣5分。5检验得分(实得分/应得分*100)达标标准:检验得分达成85分(含)以上,且每个参与评分子项得分不得为0。 检验结果:达标( ) 不达标( )检验人签字: 受检单位签字: 联络电话:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
