收藏 分销(赏)

空心砖砌体专项综合项目施工专项方案.doc

上传人:w****g 文档编号:2804018 上传时间:2024-06-06 格式:DOC 页数:13 大小:110.54KB
下载 相关 举报
空心砖砌体专项综合项目施工专项方案.doc_第1页
第1页 / 共13页
空心砖砌体专项综合项目施工专项方案.doc_第2页
第2页 / 共13页
空心砖砌体专项综合项目施工专项方案.doc_第3页
第3页 / 共13页
空心砖砌体专项综合项目施工专项方案.doc_第4页
第4页 / 共13页
空心砖砌体专项综合项目施工专项方案.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

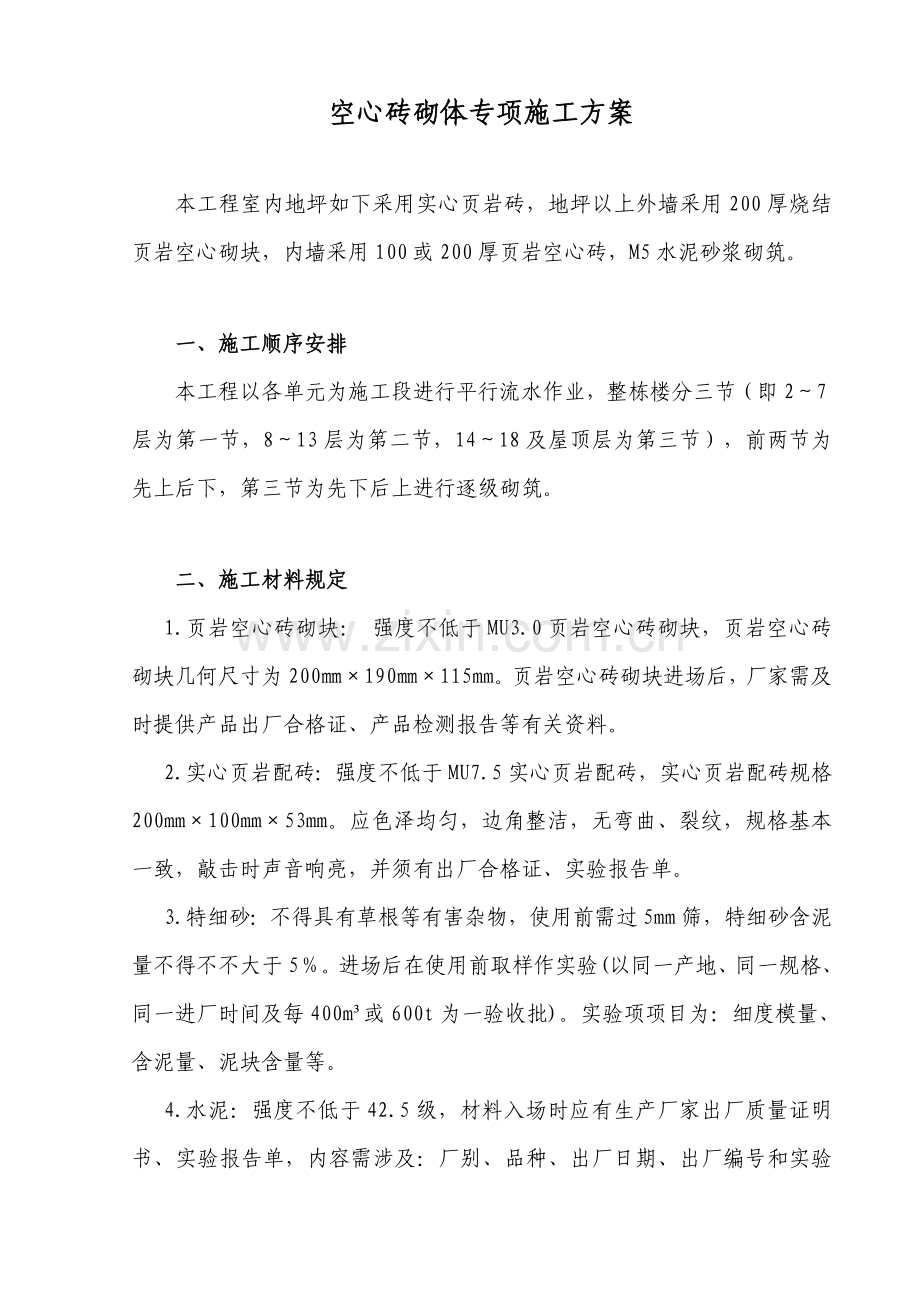

1、空心砖砌体专项施工方案本工程室内地坪如下采用实心页岩砖,地坪以上外墙采用200厚烧结页岩空心砌块,内墙采用100或200厚页岩空心砖,M5水泥砂浆砌筑。一、施工顺序安排本工程以各单元为施工段进行平行流水作业,整栋楼分三节(即27层为第一节,813层为第二节,1418及屋顶层为第三节),前两节为先上后下,第三节为先下后上进行逐级砌筑。二、施工材料规定1.页岩空心砖砌块: 强度不低于MU3.0页岩空心砖砌块,页岩空心砖砌块几何尺寸为200190115mm。页岩空心砖砌块进场后,厂家需及时提供产品出厂合格证、产品检测报告等有关资料。2.实心页岩配砖:强度不低于MU7.5实心页岩配砖,实心页岩配砖规格

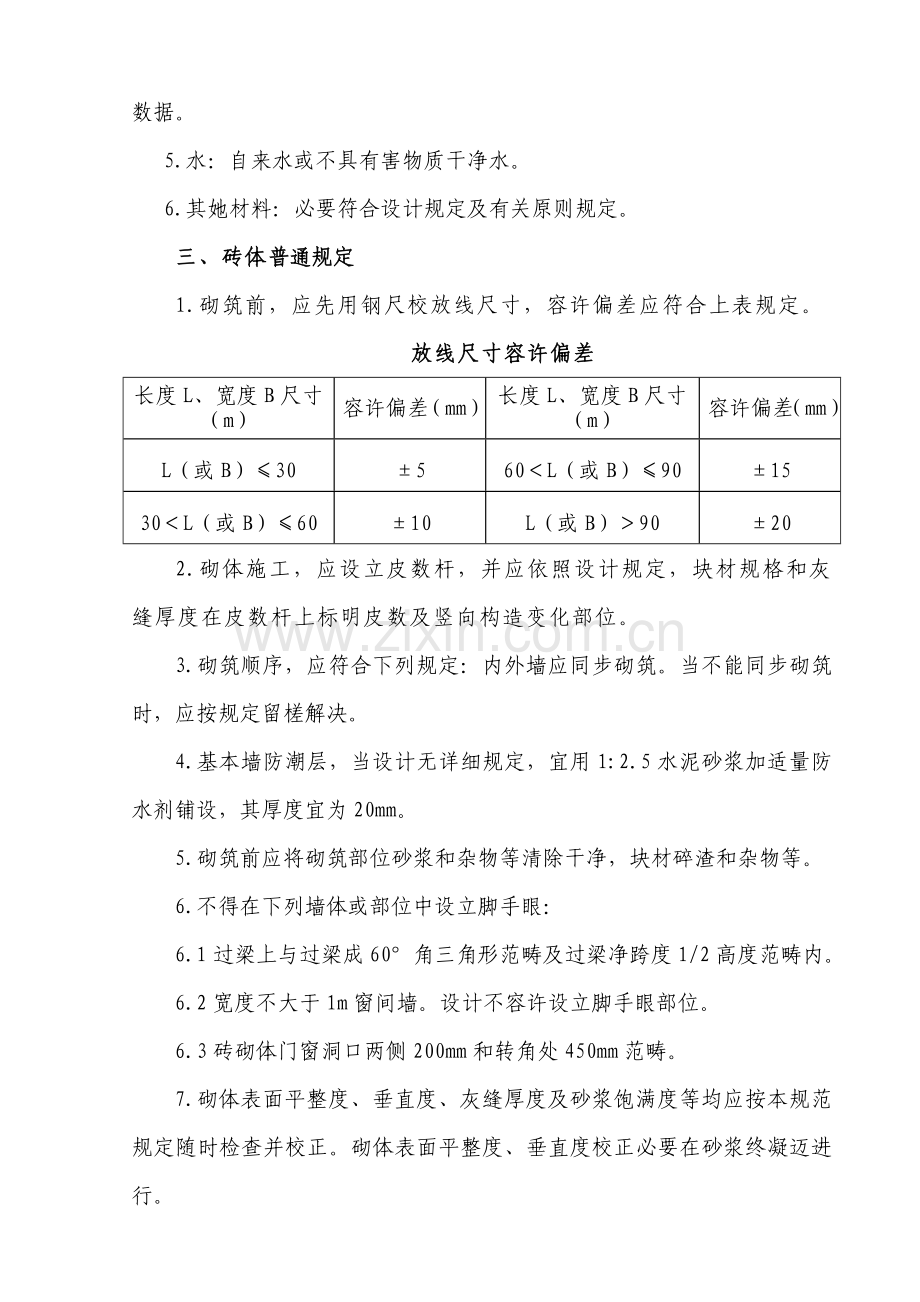

2、200mm100mm53mm。应色泽均匀,边角整洁,无弯曲、裂纹,规格基本一致,敲击时声音响亮,并须有出厂合格证、实验报告单。3.特细砂:不得具有草根等有害杂物,使用前需过5mm筛,特细砂含泥量不得不不大于5。进场后在使用前取样作实验(以同一产地、同一规格、同一进厂时间及每400m或600t为一验收批)。实验项项目为:细度模量、含泥量、泥块含量等。4.水泥:强度不低于42.5级,材料入场时应有生产厂家出厂质量证明书、实验报告单,内容需涉及:厂别、品种、出厂日期、出厂编号和实验数据。5.水:自来水或不具有害物质干净水。6.其她材料:必要符合设计规定及有关原则规定。三、砖体普通规定1.砌筑前,应先

3、用钢尺校放线尺寸,容许偏差应符合上表规定。放线尺寸容许偏差长度L、宽度B尺寸(m)容许偏差(mm)长度L、宽度B尺寸(m)容许偏差(mm)L(或B)30560L(或B)901530L(或B)6010L(或B)90202.砌体施工,应设立皮数杆,并应依照设计规定,块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造变化部位。3.砌筑顺序,应符合下列规定:内外墙应同步砌筑。当不能同步砌筑时,应按规定留槎解决。4.基本墙防潮层,当设计无详细规定,宜用1:2.5水泥砂浆加适量防水剂铺设,其厚度宜为20mm。5.砌筑前应将砌筑部位砂浆和杂物等清除干净,块材碎渣和杂物等。6.不得在下列墙体或部位中设立脚手眼:6

4、.1过梁上与过梁成60角三角形范畴及过梁净跨度1/2高度范畴内。6.2宽度不大于1m窗间墙。设计不容许设立脚手眼部位。6.3砖砌体门窗洞口两侧200mm和转角处450mm范畴。7.砌体表面平整度、垂直度、灰缝厚度及砂浆饱满度等均应按本规范规定随时检查并校正。砌体表面平整度、垂直度校正必要在砂浆终凝迈进行。8.砌体工程工作面分段位置,宜设在伸缩缝、防震缝、构造柱或门窗洞口处,相邻工作段砌筑高度差不得超过楼层高度,也不适当不不大于4m。9.砌体暂时间断处高度差,不得超过一步脚手架高度。暂时施工洞口顶部宜设立过梁,普通砖也可在洞口上部采用逐级挑砖办法封口,并应预埋水平拉结筋,洞口净宽度不应超过1m。

5、10.设计规定洞口、管道、沟槽和预埋件等应于砌筑时对的留出或预埋。宽度超过300mm洞口,应砌筑成平拱或设立过梁。多孔砖、空心砖、小砌块表面不得留置水平沟槽。11.通气道、垃圾道等采用水泥制品时,接缝处外侧宜带有槽口,安装时除座浆外,尚应采用1:2水泥砂浆将槽口填封密实。12.砌筑完每一楼层后,应校核砌体轴线和标高,在容许偏差范畴内,其偏差可在基本顶面或楼面上校正。标高偏差宜通过调节上部灰缝厚度逐渐校正。13.砌体施工时,楼面和屋面堆载不得超过楼板容许荷载值。施工层进料口楼板下,宜采用暂时加撑办法。14.搁置预制梁、板砌体顶面应找平,并应在安装时座浆。15.雨期施工应防止雨水冲刷砂浆,砂浆稠度

6、应恰当减小,每日砌筑高度不适当超过1.2m。收工时,应采用防雨材料覆盖新砌砌体表面。四、砂浆拌制使用1.砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合如下列规定。1.1水泥砂浆和水泥混合砂浆,不得少于2min。1.2水泥粉煤灰砂浆和掺用外加剂砂浆,不得少于3min。2.施工中当水泥砂浆代替水泥混合砂浆时,应按现行国标砌体构造设计规范GBJ3关于规定,考虑砌体强度减少影响,重新拟定砂浆强度级别,并以此设计配合比。3.掺用有机塑化剂砂浆,必要采用机械搅拌。搅拌时间,自投料完算起为35min。4.砂浆拌成后和使用时,均应盛入贮灰槽中。如砂浆浮现泌水现象,应在砌筑前再次拌合。5.砂浆应随拌随用。

7、水泥砂浆和水泥混合砂浆必要分别在拌成后3h和4h内使用完毕;当施工期间最高气温超过30时,必要分别在拌成后2h和3h内使用完毕。6.有特殊性能规定砂浆,应符合相应原则并满足施工规定。7.砌筑砂浆稠度,宜按下表规定。砌筑浆稠度砌体种类砂浆稠度(mm)烧结普通砖砌体7090轻骨料砼小型空心砌块砌体6090烧结多孔砖砌体、空心砖砌体6080烧结普通砖平拱式过梁5070空斗墙、筒拱普通砼小型空心砌块砌体加气砼砌块砌体石砌体3050五、围护砌体要点围护砌体施工程序:清扫楼板分墨弹线角点砌砖竖皮数杆分步砌筑水电预埋搭架砌筑安顿过梁顶砌斜砖浇构造柱检查验收清场转层。注:“”表达两道工序同步进行。1.砌筑砖砌

8、体时,砖应提前12d浇水湿润,页岩砖含水率宜为10%15%。砖砌体灰缝应横平竖直、厚薄均匀,并应填砂浆。墙厚370 mm及以上砌体宜采用双面挂线砌筑。2.砌砖工程宜采用“三一”砌筑法。当采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30时,铺浆长度不得超过500mm。注:“三一”砌筑法即为一铲灰、一块砖、一揉压砌筑办法。3.砖砌体尺寸和位置容许偏差,不应超过下表规定。砖砌体尺寸和位置容许伪偏差项 目容许偏差(mm)检查办法基本墙柱轴线位移101010用经纬仪复查基本顶面和楼面标高151515用水平仪复查墙面垂直度每层55用2m线板检查全高10m1010用吊线和楔形塞尺检查10m

9、2020表面平整度清水墙55用2m用直尺和楔形塞尺检查混水墙88水平灰缝平直度清水墙7拉10m线和尺检查混水墙10水平灰缝厚度(10皮砖合计数)8与皮数杆比较,用尺检查外墙上下窗口偏移20用经纬仪检查 门窗洞口宽度(后塞口)5用尺检查4.埋入砖砌体中拉结筋,应设立对的、平直,其外露某些在施工中不得任意弯折。非直角砌体角砖宜采用无齿锯加工制作。5.砖砌体转角处和交接处应同步砌筑,禁止无可靠办法内外墙分砌施工。对不能同步砌筑而又必要留置暂时间断处,应砌成斜槎。烧结普通通砖砌体斜槎长度不应不大于高度2/3。多孔砖砌体斜槎长高比应按砖规格尺寸做恰当调节。6.施工中不能留斜槎时,除转角处外,可留直槎,但

10、直槎必要做成凸槎,并应加设拉结钢筋。拉结筋数量为每120mm墙厚放置1根直径6.5mm钢筋:间距沿墙高不得超过500mm;埋入从墙留槎处算起,每边均不应不大于1000mm;末端应有90弯钩。7.抗震设防地区建筑物砌砖工程不得留直槎。8.在砖墙中设有钢筋砼构造柱时,在砌筑前应先将构造柱位置弹出,并把构造柱插筋解决顺直。砌砖墙时与构造柱联结处,砌成马牙槎,每一马牙槎沿高度方向尺寸不适当超过300mm,如下图所示。砖墙与构造柱之间应沿墙高每500mm设立两根直径为6mm水平拉结筋,每边伸入墙内不应少于1000mm。 构造柱及马牙槎高度示意图9.隔墙与墙或柱不能同步砌筑而又不留成斜槎时,可于墙或柱中引

11、出凸槎。对抗震设防区,灰缝中还应预埋拉结筋,其构造应符合规范规定,且每道墙不得少于2根。10.砌体接槎时,必要将接槎处表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。11.砖砌体应上、下错缝,内外搭砌。实心砌体宜采用一顺一丁砌筑形式。砖柱不得采用包心砌法。12.砌体水平灰缝砂浆饱度不得不大于80%,竖缝宜采用挤浆或加浆办法,不得浮现透明缝,禁止用水冲浆灌缝。13.砌体水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应不大于8mm,也不应不不大于12mm。六、砌块施工办法1.空心砌块工序流程: 先期工作基层解决砌空心砖砌块与梁底或楼板底联接检查验收。2.先期工作:存储场地夯实、平整、不积水,堆码

12、应整洁,应尽量减少二次转运。基层解决:将砌筑空心砌块墙根部位基面清扫干净,用砂浆找平,然后砌三线实心砖。3. 空心砌块墙砌筑前根部先砌200mm高实心砖。门窗洞口周边用普通页岩砖砌筑。砌墙前一天,应将空心砌块墙与构造相接部位洒水湿润,保证砌体粘结牢固。在构造墙柱上按0.5m标高线分别划出砌块层数,安排好灰缝厚度以及拉结筋位置,在构造墙柱上弹好墙立面边线。4.按照设计规定预先在构造墙、暗柱上埋好预留拉结筋。砌空心砌块时按墙宽尺寸、砌块规格尺寸、图纸设计尺寸进行排列摆块。遇有穿墙管线,应预留洞口,减少事后剔凿,损害墙体。砌块墙与构造墙柱联接处,必要按规定将预埋设26.5拉结筋理直平铺在水平灰缝内,

13、两端伸入墙内不不大于1000mm。5.砌块与楼板(或梁底)连接应在楼板底(梁底)斜砌挤紧,砖倾斜度为600左右,砂浆应饱满,以保证空心砌块墙体顶部稳定,牢固。七、质量保证办法质量保证项目:1.使用原材料和空心砖品种、规格、强度必要符合设计规定,质量应符合原则规定各项技术性能指标,并有出厂合格证及实验报告单。2.砌筑砂浆应严格按照配合比拌制。砂浆试样应在搅拌机出料口随机取样、制作。砂浆品种,强度级别必要符合设计规定,砌块接缝砂浆必要饱满,并按规定制作砂浆试块。3.空心砖墙要上、下皮错缝砌筑,不得有通缝,在墙转角、门洞口等部位,用多孔砖匹配砌转角处必要同步砌筑,禁止留直槎,交接处应留斜槎。4.不得

14、使用破损严重空心砖砌筑。接槎处砂浆密实,缝砖平直,接槎处水平灰缝不大于8mm或有不超过5个透亮缺陷。 5.拉结筋、构造柱、现浇钢筋混凝土带均符合设计规定。质量主控项目:1.使用原材料和空心砌块品种,强度必要符合设计规定,质量应符合轻集料砼小型空心砌块(GBT15229)原则规定各项技术性能指标,并有出厂质保资料等。2.砖和砌块取样和数量:同一产地、同一规格砖,烧结砖15万块、多孔砖5万块、灰砂砖及粉煤灰砖10万块为一验收批。每一验收批取样一组,数量为10块。3.砂浆品种,强度级别必要符合设计规定,砌块接缝砂浆必要饱满,并按规定制作砂浆试块。砌筑砂浆取样和数量:同一砂浆品种、强度级别、同一配合比

15、、同种原材料为一取样单位,砌体超过250m3为一取样单位。每一取样单位留置组数不得少于一组(每组六块)。质量普通项目: 1.接槎:砂浆要密实,砌块要平顺,接槎部位严实。空心砌块墙上下层竖缝应错开13砌块长度。砂浆饱满,灰缝均匀一致。2.拉结筋:间距、位置、长度及配筋规格、根数符合设计规定,位置间距偏差不得超过一皮砌块。3.成品保护:砌块在装运过程中,轻装轻放,计算好各房间用量,分别码放整洁。落地砂浆及时清除,以免与地面粘结,影响下道工序施工。4.设备槽孔以预留为主,尽量减少剔凿,不得乱剔硬凿。可划准尺寸,用切割机镂划。如导致墙体砌块松动,必要进行补强解决。 5.注意质量问题:5.1不得随意用破

16、碎空心砌块砌墙,影响墙体强度。拉结筋按规定留置,保证砌体稳定。砌筑前应适量浇水。5.2应依照墙体尺寸及砌块规格进行安排,将皮数、灰缝作出标记,拉通线砌筑,作到灰缝一致,墙面平整,灰缝饱满。八、成品保护办法1.砌块在装运过程中,轻装轻放,计算好各房间用量,分别码放整洁。落地砂浆及时清除,以免与地面粘结,影响下道工序施工。2.设备槽孔以预留为主,尽量减少剔凿,不得乱剔硬凿。可划准尺寸用切割机镂划。如导致墙体砌块松动,必要进行补强解决。3.外露或预埋在墙体里各种管线及其她预埋件,应注意保护,不得碰撞损坏。应加强对抗震构造柱预留钢筋和拉结筋保护,不得随意碰撞损坏。砂浆稠度应适当,砌体操作时应防止砂浆流

17、淌弄脏墙面。 4.墙过梁底部模板,应在灰缝砂浆强度达到设计规定50以上时,方可拆除。预留有脚手眼墙面,应用与原墙相似规格和色泽砖嵌严实,保护墙面干净。 I5.在垂直运送施工电梯进料口周边,应用塑料纺织布或木板等遮盖,保护墙面干净。砌块在装运过程中,应轻放轻装,计算好各房间及各层间数量按规格分别堆放整洁。6.搭拆脚手架时应防止碰坏已砌筑完毕墙体和门窗洞口棱角。墙体砌筑完毕后,如需增长预留孔洞或槽坑,开凿后墙体有松动或砌块不完整时,必要及时进解决补强。7.落地砂浆应及时清除,保持施工场地清净,以免影响下道工序施工,门框安装后应将门口框两侧从地面起300600mm高度范畴钉暂时木板保护,防止推车时撞

18、损。8.在砌筑围护工程中,水电专业及时配合预埋管线,以避免后期剔凿对构造质量导致隐患。在构造柱、圈、梁、模板支设时,禁止在砖砌体上硬撑、硬拉。 九、安全施工办法 1.建立安全施工保证体系,贯彻安全施工岗位责任制。特殊工种人员必要持证上岗。 2.现场设施定期检查,保证临电接地、漏电保护器、开关齐备有效。作业面施工时,必要注意现场临电设立、使用,不得随意拉设电线、电箱。加强“四口五临边”防护,禁止任意拆除。 3.砌块堆放场地必要坚实,码放整洁,堆放高度不超过1.6m。施工人员必要戴好安全帽。在使用脚手架砌筑时,施工人员必要系好安全带,穿防滑胶底鞋。4.手持电动工具使用前,必要做空载检查,运转正常后方可使用。所有用电设备在拆修或移动时必要断电后方可进行5.不不大于或等于4m高墙体砌筑时,应搭设双排架,并设立好安全网。十、文明施工办法1.加强施工现场、垃圾站管理,做好剩余材料分拣、回收工作。2.施工完毕后,剩余材料及时收集整顿,禁止随意乱扔。3.现场废料及加工厂木屑等,应按照指定地点堆放,然后由专用车辆运至场外废弃场。4.现场场容实行责任区包干制度,定期检查评比。5.暂时道路每天洒水清扫,防止扬尘。出场车辆应进行清扫解决,防止沿途遗撤。6.班组长必要对班组作业区现场文明施工负责,贯彻到人。7.合理安排施工工序,尽量减少噪声。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
