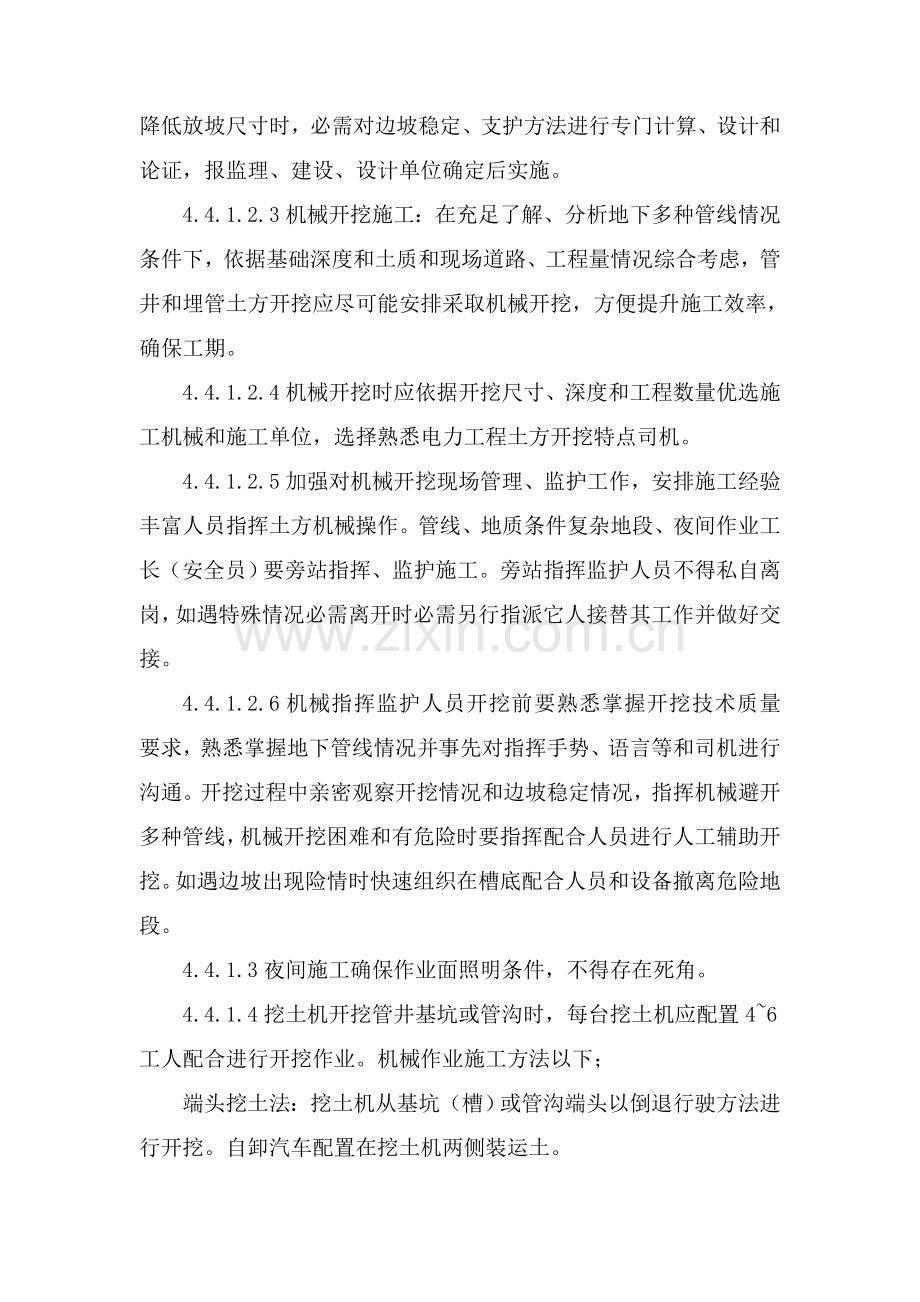

1、44 管井施工44.1操作工艺4.4.1.1工艺步骤:确定开挖次序和坡度沿灰线切出槽边轮廓线分层开挖修整槽边清底。4.4.1.2放坡坡度和作业面宽度确实定4.4.1.2.1考虑到井室和埋管施工需要,在确定基坑(沟槽)开挖尺寸必需预留必需作业空间。考虑施工和回填土方不稳定原因,井室基坑作业面宽度不宜小于0.8m,沟槽内支搭包封模板时作业面宽度不宜小于0.3米。放坡系数依据不一样土质见下表:4.4.1.2.2当现场空间不能满足以上3.2.1要求时,应首先联络建设、设计单位,对设计方案进行调整,以确保施工安全。假如确需降低放坡尺寸时,必需对边坡稳定、支护方法进行专门计算、设计和论证,报监理、建设、设
2、计单位确定后实施。4.4.1.2.3机械开挖施工:在充足了解、分析地下多种管线情况条件下,依据基础深度和土质和现场道路、工程量情况综合考虑,管井和埋管土方开挖应尽可能安排采取机械开挖,方便提升施工效率,确保工期。4.4.1.2.4机械开挖时应依据开挖尺寸、深度和工程数量优选施工机械和施工单位,选择熟悉电力工程土方开挖特点司机。4.4.1.2.5加强对机械开挖现场管理、监护工作,安排施工经验丰富人员指挥土方机械操作。管线、地质条件复杂地段、夜间作业工长(安全员)要旁站指挥、监护施工。旁站指挥监护人员不得私自离岗,如遇特殊情况必需离开时必需另行指派它人接替其工作并做好交接。4.4.1.2.6机械指
3、挥监护人员开挖前要熟悉掌握开挖技术质量要求,熟悉掌握地下管线情况并事先对指挥手势、语言等和司机进行沟通。开挖过程中亲密观察开挖情况和边坡稳定情况,指挥机械避开多种管线,机械开挖困难和有危险时要指挥配合人员进行人工辅助开挖。如遇边坡出现险情时快速组织在槽底配合人员和设备撤离危险地段。4.4.1.3夜间施工确保作业面照明条件,不得存在死角。4.4.1.4挖土机开挖管井基坑或管沟时,每台挖土机应配置46工人配合进行开挖作业。机械作业施工方法以下;端头挖土法:挖土机从基坑(槽)或管沟端头以倒退行驶方法进行开挖。自卸汽车配置在挖土机两侧装运土。侧向挖土法:挖土机一面沿着基坑(槽)或管沟一侧移动,自卸汽车
4、在另一侧装运土。挖土机沿挖方边缘移动时,机械距离边坡上缘宽度不得小于基坑(槽)或管沟深度1/2。4.4.1.5当开挖深度在设备开挖深度范围之内时,可一次性挖到设计深度。如开挖深度大于设备许可深度时,土方开挖宜从上到下分层分段依次进行。保持、形成一定坡势,以利泄水。4.4.1.6开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能正确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,方便在抄平后,由人工挖出。挖土机挖土时,为30cm左右为宜。随机械挖土进行,立即安排人工配合清槽,降低土方运输人工耗用。在机械施工挖不到土方,应配合人工随时配合挖掘,方便立即用机械挖走。4.4.2.1 人工开挖施工
5、:当受到场地或地下障碍影响采取人工开挖时,要合理确定开挖次序,分段分层平均下挖。其施工方法以下:4.4.2.1.1开挖多种浅基础,如不放坡时,应先沿灰线直边切出槽边轮廓线。4.4.2.1.2开挖管井和管沟时,通常粘性土可自上而下分层开挖,每层深度以400cm为宜,从开挖端部逆向倒退按踏步型挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘,随开挖随修坡。4.4.2.1.3开挖管井和管沟时,应先按施工放坡要求,先粗略开挖,再分层按坡度要求做出坡度线,每隔3m左右做出一条,以此线为准进行修坡。管沟挖土较深时,应在沟帮中间留出宽度80cm左右倒土台。开挖到距
6、槽底50cm以内时,测量放线人员应配合抄出水平线;每隔23m在槽帮上钉水平标高小木橛。在挖至靠近槽底标高时,用尺或事先量好标准尺杆,随时以小木橛上平,校核槽底标高。两端轴线(中心线)引桩拉通线,检验距槽边尺寸,确定槽宽标准,确保开挖尺寸满足要求。最终清除槽底土方,修底铲平。积水坑土方在垫层混凝土浇筑前开挖,安放好混凝土短管后立即浇筑混凝土。4.4.2.1.4开挖基坑(槽)或管沟,当靠近地下水位时,应先完成标高最低处挖方,方便在该处集中排水。4.4.3在开挖过程中,应随时检验槽壁和边坡状态。深度大于1.5m时,依据土质改变情况,应做好基坑(槽)或管沟支撑准备。现场安排有经验人员随时检测边坡稳定情
7、况。如在槽边临时堆土,当土质、放坡情况良好时,抛于槽边土方(或材料)应距槽(沟)边缘1.0m,高度不宜超出1.5m,不得堆土过高。4.4.4开挖基坑(槽)土方,在场地有条件堆放时,一定留足回填需用好土。多出土方应一次性运走,降低压占场地、预防边坡上压力过大。在正式开挖之前,做好地下管线调查工作。作业中注意保护可能埋设地下管线。人工开挖:人工开挖时每人间距3m左右,分层、分段开挖。开挖时注意管线等障碍物。开挖深度较深时,应在合适位置局部加大放坡尺寸,设置土方接力倒运平台,平台设置位置根据挖土作业需要确定。条件许可时尽可能在基槽四面分散堆放土方。土方堆放边缘至基槽边最少应保持1.2m距离,堆放高度
8、应1.8m,沿基槽边每隔4m留出通行道路,便于材料运输和人员通行。挖出土方立即组织清运,降低场地占用,减轻边坡压力。如对开挖范围内地下障碍物不明或存在疑问时,应立即向甲方问询,或采取开挖探坑探查方法。开挖中碰到不明管线时要立即通报相关人员并妥善保护。4. 一般井室边坡稳定监测:加强边坡稳定监测是预防土方坍塌造成人员伤害关键方法。土方开挖期间必需安排有经验人员注意观察边坡稳定情况。观察关键内容:注意边坡表面是否有出现裂缝;基础上口距槽边24m处是否有纵向裂缝出现或裂缝忽然加大;是否有地下水渗漏等异常。一般井室边坡观察以目测观察为主。土方开挖阶段随时进行。结构施工期间天天不少于两次。碰到大雨天气恢
9、复施工时必需进行边坡稳定情况检验。如出现因工程改变造成开槽面积大、结构施工时间长特殊情况,应在边坡上口稳定范围内设置观察点和基准点,天天用经纬仪观察边坡变形情况。土方开挖阶段随时进行。结构施工期间天天不少于两次。当观察发觉异常情况时,立即通知工地责任人进行处理。当出现紧急情况时应通知作业人员快速离开危险区域并在第一时间通知相关人员开启应急预案。5.土方回填埋管以上和井室采取原状土回填。考虑回填工作数量较大,采取机械分层回土,人工摊平,机械碾压施工方法。每步回填虚铺厚度根据租用碾压设备压实能力确定,通常条件下500mm。施工前,应抄平做好水平标志。在基坑(槽)管沟边坡上,钉上水平橛;控制每层回填
10、土虚铺厚度。回填土每步最少碾压三遍。回填施工前,试验员取现场回填土样送试验室做好土壤压实试验。回填扎实后,分步由试验员根据要求用环刀取样。取样测定夯(压)实后压实系数不低于设计要求。不合格干土质量密度最低值和设计值差不应大于0.08gcm3,且不应集中。回填施工中注意保护埋设好管线和完成井室。6.安全注意事项土方作业人员注意戴好安全帽。人工或机械开挖时,用围挡板封闭挖土现场。必需时在围挡增加提醒标牌、警示灯,预防行人、车辆坠入坑中。不得在基槽(坑)边上集中堆放土方和多种材料,烧结砖、砂石等大宗材料应堆放在距坑槽边缘35m以外范围。基坑周围根据要求搭设护栏。人工开挖时,安排人员随时清理基槽边堆积
11、土方,大块或散碎材料远离槽边存放,预防坠落伤人。上下基坑(槽)要搭设梯子,严禁顺边坡攀爬上下。休息时要到坑槽上安全处,不要在坑槽底休息。在坑槽边作业时不得嘻笑打闹,不要探身够物,预防坠入坑槽。7.应搜集填写技术资料技术交底统计基槽检验资料回填土试验资料三检统计测量放线报验单4.5一般井室工程:1.作业条件: 土方开挖完成,基槽(坑)验收完成。 井室墙体材料检测、复检合格,进场验收程序完成。 井室基础定位放线验收完成。 现场施工技术、安全交底完成。2.混凝土基础及基础垫层:基础垫层厚度100mm,采取50*100mm木方沿边线支搭模板,四角依据基槽水平控制线拉线找平。垫层混凝土浇筑应采取杠尺刮平
12、拍实至有水泥浆出现后表面用钢抹子赶光压实。底板四面采取组合钢模板横向拼支,背后采取粗钢筋头或短钢管砸入土层中支顶。钢筋迎水面保护层为50mm。底板钢筋根据设计图纸要求绑扎,双排钢筋之间加垫钢筋支架或焊接网片,保持双排钢筋间距。底板混凝土水平施工缝,设计、监理无明确要求是留置在底板以上300mm处,外低内高阶梯型企口高度100mm。如设计、监理有明确要求时,按要求实施。混凝土浇筑后采取杠尺刮平拍实至有水泥浆出现后,表面用钢抹子赶光压实。用塑料布或彩条布覆盖,保湿养护。采取预拌混凝土,施工中注意振捣密实。3. 混凝土井室墙体井室墙体厚度250mm,局部为370mm。双向双排墙体配筋根据图纸配筋要求
13、施工。墙体留洞处根据图纸要求增加结构加筋。洞口采取竹胶板支模板并留出通气孔,埋管后墙体管道之间空隙用细石混凝土填实。墙体模板尽可能采取市政组合钢模板,圆弧范围采取定型市政模板或木龙骨+竹胶板面层模板。墙体模板底部留口方便清扫模板内杂物。在作业空间尤其狭窄地段,可采取边坡锚喷砼支护做法替换墙体外模板。墙体随砌筑随在外侧用细土填实。常温条件下,砌筑/抹灰结束养护二十四小时后进行钢筋绑扎作业。根据设计要求,墙体、顶板混凝土一次性浇注,不留水平施工缝。墙体竖向钢筋搭接根据50%错开,水平钢筋在墙身转角处锚固满足配筋结构要求。留洞处根据图纸要求增加结构加筋。混凝土根据施工工艺要求仔细振捣。拆模板后天天洒
14、水养护,不少于7天。4.顶板井室顶板模板支架水平拉杆和墙体模板水平支撑联合设置,双向不少于两道。混凝土强度未达成50%时不得进行基坑回填。井室顶板模板采取钢管扣件支撑/组合钢模板+局部木龙骨竹胶板模板体系,可调钢支撑纵向间距(主龙骨以下)小于1m,主龙骨间距1.2m,竹胶板厚度14mm。人孔处切断龙骨,预留拆模板入口。顶板拆模板时混凝土强度必需达成50%以上。5.人孔井砌筑:水泥砌筑砂浆尽可能采取现场搅拌砂浆,考虑在现场适中位置设置搅拌站点,配置一台小型搅拌设备和水泥、砂子计量器具。砂浆随搅随用,控制好现场用量,缩短砂浆存放时间,砂浆现场运输配置两台机动翻斗车。1:2.5水泥砂浆20mm厚墙体
15、内外抹灰根据防水砂浆作法施工,表面颜色均匀、平整无裂缝,上下层接缝处错开。6.安全注意事项作业人员注意戴好安全帽,基坑周围根据要求搭设护栏。运输烧结砖和砂浆需搭设滑道,严禁随意抛扔。上下基坑(槽)要搭设梯子,严禁顺边坡攀爬上下。休息时要到坑槽上安全处,不要在坑槽底休息。砌筑材料不得在槽边集中堆放。在坑槽边作业时不得嘻笑打闹,不要探身够物,预防坠入坑槽。加强对边坡稳定情况监测,发觉异常立即汇报、处理。回填土施工之前一定要检验混凝土强度,预防盲目回填造成墙体质量事故。进入井室拆模板时,注意加强对井室内通风,预防有害气体中毒。7.应搜集填写技术资料技术交底统计模板、放线预检统计钢筋隐检统计、材质证实
16、、复检证实商品混凝土合格证混凝土验收批统计4.6、电缆埋管施工1、作业条件沟槽土方开挖符合设计和施工方案要求,验收完成。做好预拌混凝土厂家联络和供给准备工作。做好对施工人员安全、技术和质量交底工作。2、混凝土垫层及沟槽基底处理设计采取混凝土垫层时对沟槽基底进行清理、平整后浇筑混凝土垫层,做法和要求参考井室垫层做法。当设计无混凝土垫层时,必需加强对沟槽基底处理工作。当沟槽开挖完成后,根据高程控制桩及中线对槽底进行人工清理和平整,机械扎实三遍,如有超挖时采取3:7灰土填平扎实,密度达成95%。3、包封钢筋绑扎:钢筋绑扎和电缆管铺设交叉同时进行。横向钢筋开口在上,左右错开。钢筋绑扎前在垫层或基底上画
17、出钢筋间距标志线,绑扎后点好垫块。电缆管安装:为确保管道位置正确,必需制作、使用钢筋支架。相邻管道接口位置错开0.51米。管道安装时拉线找直,确保管道顺直。混凝土浇注:浇注混凝土之前堵严埋管端口,预防混凝土堵管。混凝土浇筑时必需使用溜槽,混凝土自由下落高度不得超出1米。严禁混凝土直接冲击管道,应在下灰处铺设薄钢板或多层板,使混凝土依靠本身流动性进入管道缝隙中。振捣时不得碰撞埋管和支架,控制好振捣时间和间距第一章 雨季施工方案依据业主提出工期要求,本工程处于雨季施工阶段。为了确保工程工期及工程质量,必需制订切实可行雨季施工方案进行施工。2.1组织方法成立雨季施工领导小组,以项目经理为组长、项目副
18、经理及项目总工为副组长,其组织机构见图。2.2物资准备雨施前,配齐防汛设施再施工。准备物资关键包含雨衣、雨鞋、铁锹、水泵、苫布、塑料布、物资运输车等。雨施物资由专员负责包管,必需确保其充足、有效,能够随时投入使用。2.3施工技术方法(1)建立排水系统1)雨季前应对施工现场现况排水设施进行清掏,以保持施工现场排水系统处于良好运行状态,预防雨水流入施工竖井或浸泡沟槽。施工过程中拆改现况排水管线时,必需确保其通畅,截流、导流应满足汛期最大流水量。(2)竖井及隧道初衬雨季施工方法1)暗挖竖井周围设挡水墙,挡水墙高出现况地面20cm以上,用水泥砂浆抹面处理,而且挡水墙周围1米范围内和现实状况地面做成斜坡
19、。2)竖井上方设置防雨棚,预防竖井内积水。3)在工作坑内设置集水坑,安装水泵,立即排除隧道及竖井内积水。水泵必需定时检修,并备有备用泵,确保在汛期能正常有效使用。4)不得使用受潮水泥,过湿砂、石拌和初衬混凝土,混凝土拌和完成后,应立即进行锚喷作业,淋雨混合料不得使用。(3)现浇混凝土施工竖井二衬及方沟混凝土在雨期浇筑时必需采取有效防雨方法。因雨天砂石含水率改变幅度比较大,必需立即测定其含水率,并调整水灰比,严格控制塌落度,确保混凝土质量。灌注混凝土时模板内不得有积水,如有积水,在灌注前应将其排除,可在模板底部开设小孔,积水排除洁净后,再将小孔堵塞严密再行灌注。雨期浇筑混凝土时应做好防雨覆盖准备
20、工作。严禁在雨天中露天浇筑混凝土,开盘前要掌握天气预报,避免遇雨影响混凝土施工质量。在浇筑混凝土中遇雨不能连续施工时,应按规范要求留置施工缝并覆盖防雨材料,雨后继续施工时,先对接合部位进行处理后再进行浇筑。雨施期间也是高温季节,要加强混凝土浇水养护。保护混凝土湿度,加强温湿控制,预防出现应力裂缝。在养护期间降雨必需采取覆盖方法,预防初凝混凝土被水冲刷。(4)砌体施工在砌筑施工中如遇雨应立即停止作业,并对砌体采取遮盖等方法,防治雨水冲刷墙体灰缝。未初凝砂浆受雨水浸泡时应调整其配比。(5)沟槽开挖沟槽施工时,在基底一侧设30cm30cm排水沟、600集水井,将水抽入周围现况排水系统。沟槽开挖时,把
21、土堆于沟槽两侧少许堆集,形成土堤,预防雨水流入。遇雨立即抽出排入至现况排水设施内,预防雨水浸泡沟槽。挖槽见底后立即进行验槽,缩短晾槽时间。(6)土方回填施工存土采取塑料布苫盖方法,确保回填土质量回填土时若槽内有水须进行排除,控制土含水量,确保还土密实度。雨期回填土要常常检验土含水量,含水量大时要采取必需方法(如晾晒、加灰等)后再用。应边回填边扎实,预防松土淋雨。雨天必需停止土方回填工作。(7)现场材料雨季施工方法雨施期间使用多种原材料及半成品进入施工现场后必需做好防雨、防潮、防锈、防水等项管理工作。材料存放场地及钢模堆放场地均应碾压扎实,不得积水,垫木应坚实、整齐,以防雨后下沉。第六章 施工进
22、度计划及方法6.1施工进度计划6.1.1依据甲方提出要求,该工程计划开工于04月01日开工,计划完工于09月27日,累计180日历天(如有变动,从正式开工之日顺延)。6.1.2依据工程总体工期要求,本企业确保在合理工期要求,严格管理制度,安全生产环境下保质、保量完成生产任务。6.2工期确保方法为确保工期按期完工,依据工程特点编制科学合理进度计划,采取分解进度总目标,分阶段组织施工。以各施工阶段进度控制点为目标,合理安排劳力、资金、材料、机械设备使用计划,保障供给。以施工质量、安全为关键,严格管理,以总进度计划为依据,确保工程按期完成,圆满实现工程总进度计划。第七章 质量确保体系及方法7.1质量
23、目标确保工程施工一次验收合格率100%,工程质量达成合格等级标准,实现对招标文件质量等级要求承诺。7.2质量确保体系框架图建立项目经理为质量第一责任人质量确保体系,质量确保体系框图见附图。7.3施工准备阶段质量控制方法7.3.1对参与本工程建设施工人员进行培训和选择各工种操作员已经过培训并取得上岗证,必需持证上岗,未经过对应工种考评职员,直至培训考评经过,才能上岗,不然不许可上岗。7.3.2施工前技术准备本工程开工前,有项目工程师和技术部作好下列准备工作:熟悉、审核设计图纸,参与技术交底和图纸审核;编制实施性施工方案,制订施工计划,安排好施工次序;做好技术交底和技术培训工作;配置检验,测量和试
24、验设备,其数量、精度满足工程要求,在要求检验使用期内;进行原材料基础试验工作;制订各项施工工艺、技术施工方案及方法。做好场地防雨雪安全方法。7.4施工过程质量控制方法712.4.1物资采购和进货检验控制物质部、设备部依据工程技术部提供关键物资规格、型号、数量、质量要求编制采购计划,并作好以下工作。对关键材料供给商进行调查评定、验厂;供给协议中必需明确关键材料规格、型号、数量、质量要求和最迟供货时间及检验方法;购进原材料必需有生产合格证、检验试验单,并进行进场清点验收;经检验和试验不合格采购物资,通知供货方方便立即作出处理,严禁不合格材料入库。对于经检验和试验合格物资立即标识管理。要确保采购物资
25、及工程材料满足工程质量要求,对主材及半成品合格供方报甲方同意后采购,本工程所使用多种材料必需符合设计及管理部门要求,并注意做好防护工作,提前到供货厂家检验控制,出厂要有合格证实书,对于进入现场材料要进行状态标识,严禁使用不合格材料。7.4.2检验、测量和试验设备控制用于本工程计量设备由专员保管,设备数量和精度均要满足本工程要求。全部计量设备按期校验,计量过程必需确保设备在校验使用期内。计量设备校验必需在法定计量部门进行校验,妥善保留校验合格证书,并标识管理;对于试模、塌落筒、钢卷尺、塔尺等非标准计量器具要按非标准计量器检验规程进行定时自检,经自检合格方能使用,并造册登记,作好统计;计量设备必需
26、定时维修和保养,确使计量设备洁净,无尘、无锈蚀,一直处于良好状态。7.4.3施工测量控制测量工作实施两级复核,经过自检和互检机制协同完成施工全过程测量任务;多种测量原始统计,必需在现场同时填写,原始资料严禁涂改;坚持用不一样方法或仪器进行复核测量或换人检测,结果一致(误差范围内)后方可施工;对测量结果认真统计计算,测量统计中司镜、扶尺、吊点、时间、测点等必需统计清楚,便于核查、追溯;测量仪器进场前必需进行检测,施工过程中按期进行校验和维护。加强测量工作,利用优异测量仪器,科学测量手段,严格复核制度,做好全线测量工作。7.5防水混凝土质量控制方法必需对防水混凝土材料进行检验,如有改变时应立即调整
27、混凝土配合比。每班检验原材料称量不少于2次。在混凝土供给商搅拌站和浇筑地点分别测定混凝土坍落度。防水混凝土浇注量在100立方米以下时,设两组抗渗试块,当使用原材料配比或施工方法有改变时,均要另行留置试块,其中一组在标养,另一组和现场相同情况下养护,试件养护期不少于28天。7.6工程试验控制方法对原材料检测对全部原材料出厂合格证和说明书进行检验,并登记统计。经复验不合格,书面通知本工程项目经理部物资部门按不合格品处理程序进行处理。和厂家签署质量确保协议书,约束供货厂家,并在施工前调查多家厂家,对合格厂家进行立案,假如供货厂家连续出现两次不合格产品入场,则终止和之协议,更换厂家。该厂家永不录用。对
28、钢筋焊接检测按要求对焊接钢筋取样进行拉抗和冷弯试验,立即出具试验汇报。经监理工程师确定后批量生产。混凝土质量检测混凝土搅拌站必需是经过监理工程师及甲方工程师确定合格搅拌站。质量检验工作关键由试验工程师、试验员负责,在混凝土供给商搅拌站派驻两名监督人员。商品混凝土检测检验配合比单,看原材料是否符合要求要求。检验原材料数量(含外加剂惨量),每班抽查不少于5次。检验塌落度是否符合要求,随机抽样,每班不少于3次。监督试件制作全过程,检验养护条件及试验设备是否符合要求。统计混凝土生产过程参数,测定并统计运输时间和温度。混凝土运到现场后,按要求抽样检验。施工现场混凝土检测安排专员负责现场混凝土检测,试件制
29、作工作。在混凝土施工时,实施全过程监测。量测入模混凝土塌落度,每班不少于5次;检验混凝土是否离析,统计运输时间。按要求在现场留做试块,试块组数符合相关技术要求。指导作业班组混凝土作业。第八章 文明施工及环境保护方法8.1文明施工和环境保护确保体系8.1.1认真落实落实国家及北京市政府对建筑工程施工现场管理措施和标准和北京市相关文件对工地文明施工要求,促进建筑工程质量和安全水平提升,增强施工人员现代化文明意识,维护城市环境卫生。8.1.2施工期间保护环境,尽一切可能最大程度降低因为施工给外界造成多种干扰和不利影响,并使这种干扰和不利影响控制在要求范围内。在工程施工期间,保持现场清洁,降低各类施工
30、产生污染,加强现场施工管理,保护原有设施,提供交通便利,争取地方及沿线群众支持,不出现无须要障碍。各类设备和材料妥善存放并随时将废料垃圾及不在需要临时设施清运出现场,在工程交工时从现场清除和运出设备、剩下材料、垃圾和多种临时工程并确保整个现场和工程整齐,达成交工验收要求。施工中我们要认真落实北京市建设工程施工现场环境保护基础标准和京市建设工程施工现场管理基础标准,严格根据国际ISO14001环境管理体系标准,建立完整环境管理体系,形成环境管理手册、程序文件及作业指导书三层次管理文件,组织施工现场环境保护工作。建立环境保护自我保障体系,对工程各个施工阶段环境原因进行识别、评价。8.1.3严格实施
31、国家环境保护局、北京市环境保护局相关环境保护法律、法规要求,项目部制订对应规章制度,针对各阶段环境控制要求落实现场环境保护工作。施工现场应达成国家及本市要求环境保护标准,最大程度地降低施工噪音和扬尘。8.1.4建立以项目经理为首,由项目副经理、项目总工程师、各相关部室和井位责任人等组成文明施工和环境保护确保体系,文明施工和环境保护确保体系框图详见附图。8.2文明施工目标我单位文明施工目标是:创建文明标准工地。8.3文明施工确保方法文明施工好坏将直接对北京市文明、卫生、整齐、繁荣城市形象产生关键影响,同时也是展现我企业整体水平一个大好机会。为此我们将成立以项目经理为首现场文明施工领导小组,建立健
32、全组织管理机构,层层落实文明施工责任人,加强对管理人员和施工人员教育,强化文明施工意识,提升文明施工水平。8.3.1严格遵守国家和北京市相关文明施工要求,认真落实业主相关文明施工各项要求,制订出以“方便居民生活、利于生产发展、维护环境卫生”为宗旨文明施工方法,达成北京市文明安全工地标准。8.3.2本工程建设将全方面开展创建文明工地活动,对实施本工程运输道路进行修建、加固和维护,清除运输障碍,运输车辆和运输过程满足道路交通和环境保护部门管理要求;施工期间当原有道路系统和施工进展相互影响时,采取临时方法维持原有道路交通,修建临时导行路等方法,并设置必需防护和照明设施,并派专员看管,夜间必需穿反光背
33、心,疏导人员用指挥旗或闪光指挥棒指挥交通,以维护社会交通便利,确保社会交通安全;遵守政府法令和相关部门要求,对本协议段内各类现有设施,在协议期内采取一切可能方法加以妥善保护,确保其安全不受损害,采取方法保护现场内外环境、现有设施及公共利益预防产生无须要和可避免干扰和损害,采取合适方法预防施工过程中任何运输损伤或毁坏所通行公共道路,不得影响临近建筑物、结构物安全和正常使用,不干扰沿线群众通行方便。具体做到“一通三无五必需”:一通:施工工地沿线单位和居民出入口通畅。三无:施工无管线事故;施工无重大伤亡事故;施工现场周围道路平整,无坑塘和积水。五必需:施工区域必需严格分离;施工现场必需挂牌施工和工作
34、人员配卡上岗;工地现场材料必需堆放整齐合理;工地生活设施必需清洁文明;工地现场必需开展以创建文明工地为关键内容思想教育工作。8.3.3工程介绍板、安全制度板、消防保卫制度板、文明施工制度板和平面部署图要设置齐全,规格统一,内容完善,位置醒目,尤其要注明工程名称、施工单位、工期、工程关键责任人和监督电话,方便接收社会监督。8.3.4进场材料、成品、半成品和构件等分门别类地堆放整齐;机械设备指定专员保养,保持运行正常和机容整齐。8.3.5施工场地四面设排水沟,保持场地上无淤泥和积水,施工道路和临时道路要硬化处理,保持平整通畅。驶出施工场地多种车辆有专员冲洗轮胎,运渣土车辆苫盖严密确保不遗洒。8.3
35、.6工地出入口和交通导改路口设置交通指令标志和警示灯,确保车辆和行人安全。8.3.7合理安排施工,尽可能使用低噪音设备,对特殊设备采取降噪消音方法,并尽可能地降低夜间施工。8.3.8施工现场给排水要统一计划,做到给水不漏,排水顺畅,施工废水经沉淀处理后再排入市政排水系统。8.3.9施工用电严格实施JGJ46-规范,要有用电计划设计,明确电源、配电箱及线路位置,制订安全用电技术方法和电器防火方法,不得随意架设线路。项目经理应每七天组织一次安全检验,召开一次安全会议。8.3.10加强施工现场检验和监督,从严要求、持之以恒,使现场文明施工管理真正抓出成效。同时常常征求建设单位和监理单位对文明施工批评
36、意见,立即采取整改方法,切实搞好文明施工。8.3.11项目经理对现场文明施工实施定时和不定时检验,每个月组织一次专题检验,对照评分,严格奖惩,交流经验,纠查不足。8.3.12工程完工后,一周内拆除工地全部安全防护设施和其它临时设施,清理现场恢复原貌。8.4环境保护方针依据施工现场实际情况,我们制订环境保护方针是:“预防为主、遵纪遵法、责权分离、全员参与”,确保环境效益、经济效益、社会效益全丰收。8.5环境保护目标我们目标是:工程施工前、施工中,周围环境一直如一;施工后,人民生活、居住环境愈加优越。8.6环境保护方法8.6.1自然环境保护对施工场地进行具体测量,编制出具体场地部署图,合理地把施工
37、场地生产、办公设施部署在征地红线以内,尽可能不破坏原有植被,保护自然环境,而且按图部署施工场地围挡及临时设施要考虑到和周围环境相协调。对施工中可能碰到多种公用设施,制订可靠预防损坏和位移实施方法,向全体施工人员交底。对施工中要迁移树木要报请园林部门确定后立即向业主汇报,由业主委托园林部门进行迁移,不得私自移除或破坏。弃渣运至指定弃渣场,严禁任意弃渣。8.6.2保持环境卫生施工区材料堆放、材料加工、出渣及出料口等场地均设置围挡封闭。施工现场以外公用场地严禁堆放材料、工具、建筑垃圾等,建筑垃圾应立即清理,运至指定场地。场地出口设专员对全部驶出场地车辆进行清洗;运渣车辆渣土应低于槽帮10,并用苫布覆
38、盖,严防遗洒污染道路影响环境。落实“门前三包”责任制,保持施工区和生活区环境卫生,立即清理垃圾,运至指定地点处理,生活区设置化粪设备,生活污水和大小便经化粪设备处理后才能排入临时或现况污水管道。工程车辆行驶路线和时间要严格遵守交管部门要求,严禁超载、超高、超速行驶,对工地周围道路派专员清扫,保持周围环境整齐,工程中临时道路修建要依据现场施工要求和现场实际情况修建,修建前要和当地政府和主管部门取得联络,共同在施工现场进行确定,不得私自修建,而且做到工地出口100m内路面硬化,临时道路要派专员进行维护,并立即撒水,必需时配置撒水车,预防扬尘。燃料、油料必需采取专用车辆运输,并要有专员负责保护。8.
39、6.3施工噪音控制优先选择优异环境保护机械。控制噪音污染,确保施工作业区外噪音小于70dB,撞击噪音最大不超出90dB。合理安排施工作业、重型运输车辆运输时间,避开噪声敏感时段;较高噪音、较高振动施工作业尽可能安排在环境噪音值较高白天施工;严禁施工人员在居民区周围和夜间施工时高声喧哗,避免人为噪音扰民。工程施工期间,严格根据国家和北京市相关法规要求,控制噪音、振动对周围建筑和居民影响。8.6.4施工机械空气污染控制优先选择电动机械,尽可能降低机械废气污染。8.6.5施工污水处理在施工场地内设置沉淀池,对施工废水进行沉淀净化,并用于场地内运输道路洒水降尘。对施工中产生废泥浆,在排入市政管网前优异
40、行沉淀过滤,废泥浆和淤泥使用专门车辆运输,做好防遗洒方法。8.6.6施工尘埃控制施工场地及道路进行硬化,适时洒水,减轻扬尘污染。土、砂石、水泥等材料运输和堆放进行遮挡,降低污染。8.6.7地下管线保护对施工中碰到多种管线,先探明后施工,并做好地下管线抢修预案。妥善保护各类地下管线,确保城市公共设施安全。8.6.8环境绿化工程完工后搞好地面恢复,恢复原有植被,保持地表面平整和翻松且无有害物质和大于25mm石块、土粒、棍棒、垃圾等,预防水土流失,保持城市原有环境风貌完整和美观。8.6.9文物保护加强全员文物保护意识教育,做到不损坏文物,对施工中发觉地下文物,必需停工并立即上报文物主管部门,主动配合
41、其做好文物保护工作,待完全处理后方可恢复施工。第九章 消防、保卫体系及方法施工工地人员复杂,机械设备和其它物资及多种仪器较多,而且施工过程中需要用到明火和氧气、乙炔等易燃易爆物品,所以必需加强施工工地消防防护和安全保卫工作,建立一套完备治安消防管理体系和组织机构。项目经理任消防及治安责任人,逐层建立防火责任制,建立健全安全保卫制度,落实治安、消防管理责任人,现场设保安联防队员,负责工地保卫和消防工作,职责明确,确保施工安全。9.1消防体系落实“以防为主、防消结合”消防方针。项目经理为工地消防责任人,当地公安派出所负责日常消防安全监督检验,逐层建立防火责任制,落实责任,确保施工安全。9.2消防确
42、保方法9.2.1工地建立防火责任制,职责明确。按要求设专职防火干部和专职消防员。9.2.2按要求建立义务消防队,并有专员负责,订出教育培训计划和管理措施。9.2.3关键部位(危险仓库、油库、木工场等)必需建立相关要求,有专员管理,落实责任。按要求设置警告标志,配置对应消防器材。9.2.4建立动用明火审批制度,明确审批手续,并有监护方法。焊接作业应严格实施“十不烧”规章制度,动火必需含有“两证一器一监护”才能进行。9.2.5非关键仓库及宿舍,明确动用明火手续,并有监护方法。9.2.6酸碱泡沫灭火器由专员负责维修和保养,定时调换药剂,标明换药时间,确保灭火器效能正常。9.2.7危险品押运、仓库管理
43、人员必需经培训和审证,做到持有效证上岗。9.2.8施工场地部署时明确留出消防通道,配齐现场消防器材,并有专员监督检验。9.3保卫体系加强工人思想教育,提升工地自保能力,建立工地治安联防队,主动配合当地公安部门,作好工地治安和保卫工作,主动维护好安定社会环境。9.4保卫方法9.4.1施工现场安全保卫工作是文明施工一个关键,也是使施工能够正常进行关键确保。9.4.2建立健全安全保卫制度,落实治安、防火管理责任人,现场设保安队员,负责工地保卫和消防工作。9.4.3施工现场管理人员和作业人员佩戴工作卡上班。9.4.4常常对工人进行法制、法规和文明教育,严禁在施工现场打架斗殴及进行“黄、赌、毒”等非法活
44、动。9.4.5保安部门参与现场部署设计,办公室、更衣室、仓库等要严格根据公安局经保处“七合格”要求管理。加强办公室、更衣室及施工现场综合管理。9.4.6实施逐层负责制,将综合工作落实到班组和个人,加强门卫制度和巡查制度。9.4.7强化消防器材、防汛材料管理,确保消防、防汛工作正常进行。9.4.8加强外来分包队伍管理,落实“三证”工作。第十章 安全施工方法10.1安全施工方针我们安全施工方针是:“安全第一,预防为主”。10.2安全施工目标我们安全确保目标是实现“五杜绝、二控制、三消亡、一创建”。五杜绝:杜绝死亡事故,杜绝多伤亡事故,杜绝重大机械事故,杜绝重大交通事故,杜绝火灾事故。二控制:年重伤
45、率控制在零,年负伤率控制在零。三消亡:消亡违章指挥,消亡违章作业,消亡惯性事故。一创建:创建安全文明标准工地。10.3安全施工保障体系成立由项目经理、项目副经理、项目总工程师、安全环境保护部长组成安全领导小组,其中项目经理为第一责任人,项目副经理为安全生产直接责任人,项目总工程师为技术责任人。专职安检工程师负责日常安全工作落实,督促工人按相关安全要求进行生产。各井位设专职安检员,各班组设兼职安全员。10.4安全施工方法10.4.1落实“安全第一,预防为主”方针,坚持管生产必需管安全标准,结合我单位实际情况和本工程具体特点,组成专职安检工程师和班组兼职安全员和各井位安全用电责任人参与安全生产管理
46、网络,实施安全生产责任制,明确各级人员职责,抓好工程安全生产工作。10.4.2施工现场部署应符合防火、防风、防雷、防触电等安全要求及安全施工要求,施工现场生产、生活用房、仓库、材料堆放场、修理间、停车场等应按业主同意总体部署图进行统一部署。10.4.3现场道路必需平整、坚实、通畅,危险地点应悬挂根据相关要求制作标志牌,夜间有些人经过坑洞设红色警示灯,施工现场设置大幅安全宣传口号。10.4.4各类房屋、库房和料场等消防安全距离符合公安部门要求,室内不得堆放易燃品。严禁在木工场、料库等处吸烟。现场易燃杂物随时清除。生产和生活区要设足够消防水源和消防器材,消防器材设专员管理,不得随意拿动。组成20人
47、左右义务消防小队,而且全部施工人员均要熟悉和掌握消防设备性能及使用方法。10.4.5临时用电线路安装、维修、拆除均由经过培训并取得上岗证专业电工完成。10.4.6用电线路采取“三相五线”接线方法,电器设备和线路必需绝缘良好,场内架设电力线路其悬挂高度和间距必需符合安全要求,并架设在专用电线杆上。10.4.7配电柜、配电箱要安装漏电保护装置,在室外还要加门设锁专员管理。各类电器开关和设备金属外壳均应设接地或接零保护。10.4.8移动电器设备供电线路使用橡胶电缆,当穿过场内行车道时,要穿管埋地敷设,破损线缆不得使用。10.4.9检修电器设备时必需停电作业,并派专员看管。10.4.10临时敷设电线路,必需安设绝缘支撑物,不准悬挂于钢筋模板和脚手架上。10.4.11严禁用其它金属丝替换保险丝。10.5施工机械和弃运渣土安全施工方法10.5.1施工机械安全施工方法多种机械操作人员和车辆驾驶员,必需取得操作合格证,不准操作和操作
