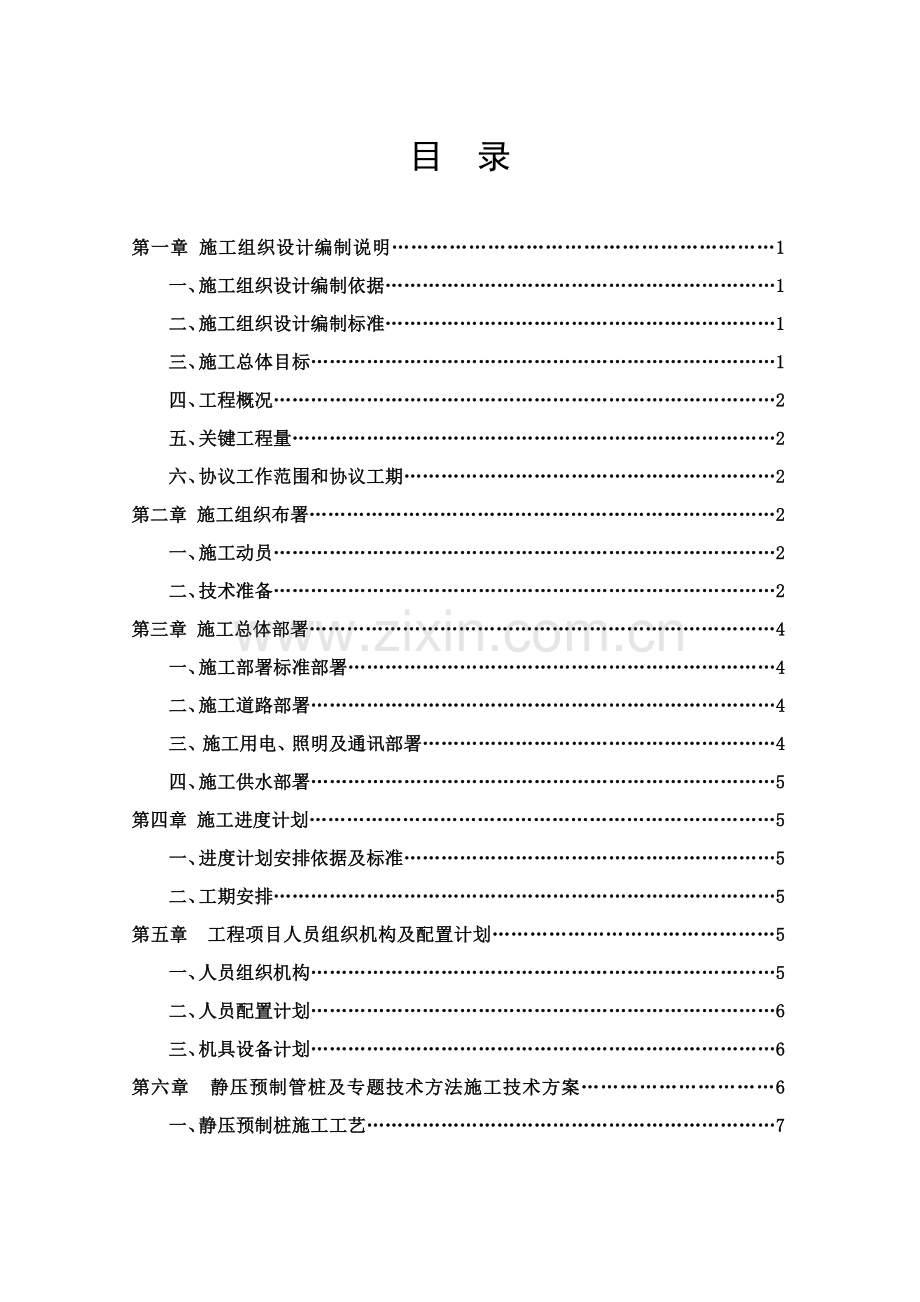

1、XXXXXXXX桩基工程静压桩施工方案编写: 日期: 3月22日审核: 日期: 3月23日审批: 日期: 3月23日XXXXXXXX二0一八年三月目 录第一章 施工组织设计编制说明1一、施工组织设计编制依据1二、施工组织设计编制标准1三、施工总体目标1四、工程概况2五、关键工程量2六、协议工作范围和协议工期2第二章 施工组织布署2一、施工动员2二、技术准备2第三章 施工总体部署4一、施工部署标准部署4二、施工道路部署4三、施工用电、照明及通讯部署4四、施工供水部署5第四章 施工进度计划5一、进度计划安排依据及标准5二、工期安排5第五章 工程项目人员组织机构及配置计划5一、人员组织机构5二、人员
2、配置计划6三、机具设备计划6第六章 静压预制管桩及专题技术方法施工技术方案6一、静压预制桩施工工艺7二、静压管桩专题技术方法8第七章 质量确保方法9一、静压预预制桩检验及质量控制标准9二、质量要求10三、工程质量确保方法11第八章 安全确保方法12一、安全确保方法12二、安全生产方法13第九章 文明、环境保护施工13一、文明施工关键方法13二、环境保护关键确保方法14第十章 拟提交资料15第一章 施工组织设计编制说明一、施工组织设计编制依据1、XXXXXXXX桩基工程勘察汇报2、XXXXXXXX桩基工程施工总平面部署图3、XXXXXXXX桩基工程桩位平面部署图4、建筑地基基础工程质量验收规范G
3、B 50202-5、建筑桩基检测技术规范JGJ 106-6、建筑桩基技术规范JGJ94-7、建筑地基处理技术规范JGJ79-8、测量规范GBJ50026-9、建筑地基基础设计规范GB5009-10、设计技术要求及通知等相关文件二、施工组织设计编制标准1、满足业主对工程工期、工程质量、安全生产、文明施工、环境保护要求。2、重科学、事实求是,认真优选施工方案,合理利用资源,统筹兼顾,快速运作。3、服从业主、服从设计、服从监理,团结协作,一切为工程服务。三、施工总体目标1、确保施工方案最优。2、确保工程质量最优。3、确保按期完工,争取提前完工。4、确保安全生产,杜绝重大伤亡事故。5、确保文明施工。6
4、、最大程度降低施工成本。四、工程概况1、场地位置及地形地貌场地在XXXXXXXX龙泉工贸园北西侧,依XXXXXXXX龙泉工贸园而建,距离XXXXXXXX县政府直线距离约4.0km,地理位置较为优越;拟建项目计划道路连接于城区道路玉江大道北侧,交通极为便利。现场地已清理平整,含有开工条件。2、地层岩性依据现场编录,原位测试,室内土工试验资料、此次勘察深度范围所揭露地层,自上而下钻探所达深度范围内,场地地层层序、性质描述等详见XXXXXXXX岩土工程具体勘察汇报。五、关键工程量本工程分为预制构件厂房基础和综合楼基础,设计346棵管桩,具体工程量以实际工程量为准。六、协议工作范围和协议工期该工程工作
5、范围为:XXXXXXXX预制管桩基础部分施工。该工程施工协议总工期要求为:28日历天。第二章 施工组织布署一、施工动员1、介绍本工程基础情况和建设意义;2、讲述工程概况和工程特点,施工总体进度安排和注意事项;3、明确工期目标、质量目标,强化质量、工期、安全及环境保护意识;4、强调本工程高起点,高速度、高标准建设具体要求;5、做好设备进场准备工作。二、技术准备1、内业准备(1)审核施工图纸,编写审核汇报;(2)编制实施性施工组织设计;(3)编制施工工艺标准和确保方法;(4)制订技术管理措施和实施细则。2、外业准备(1)现场具体调查;(2)现场交接及复测;(3)材料合格性测试分析;(4)测试仪器、
6、仪表计量标定;(5)测量放样。技术准备按时间进程分为前、中、后三个阶段。前期是基础,中期是强化,后期是完善。需要做到项目齐全、标准正确、内容完善、计划超前、交底立即。3、施工现场准备(1)施工现场临时供电在进场前3天内完成。临时生产、生活房屋及机械安装、调试工作在进场后3天内完成。(2)立即要求施工管理人员熟悉图纸,立即整理出进行图纸会审资料并组织会审,方便立即处理设计和施工之间技术统一和可能误及工期其它问题。(3)打桩场地要求打桩场地要求:施工场地要求平整,其密实度满足600T静压桩机和步履式长螺旋钻机行走要求,建筑物四面需满足桩机行走要求,地表耐力大于100KN/,因施工场地在基坑内,必需
7、做好排水方法。(4)基础图上桩位编号按幢号代码分别编号,依据桩位数量可采取次序编号,也可按轴线交点以承台为单元编号,以方便识别为准即可。(5)基础平面定位及放桩位线依据甲方提供总平面部署图、控制点结果及建筑物角点坐标,采取本企业GTS102N全站仪进行平面定位放线。放轴线,以基线引出,在打桩区周围或围墙上设置,每幢号纵横向各设置一条。放桩位桩(以基线或各轴线交点为基准),可采取全站仪或经纬仪进行。A、使用68长15cm圆钢筋头或铁钉确定桩位,使其钉至自然地面处,周围撒白灰(被雨水淋后应在压桩前再撒一次白灰),桩头用彩条栓牢,以示标志,便于打桩时查找。B、放桩位线许可偏差为1cm,钢筋头或铁钉即
8、为稳桩时中心位置。C、桩位桩不许可外露,以免碾压后倾倒变位,造成桩顶位移过大。D、放好桩位桩后,多出木桩、钢筋立即拔出,以免错乱。E、桩位桩要常常检验,丢失随即补上。F、轴线桩和桩位桩全部放好后,须进行自检,再报请现场监理工程师认真组织复核、检验,并立即办理验收签证手续后存档立案。第三章 施工总体部署一、施工部署标准1、各临时设施均根据建设方要求,结合现场情况及业主提供条件,在要求范围内进行部署。2、临时设施规模依据施工总进度和施工强度需要设计,在满足施工要求前提下,尽可能做到简单、实用、安全可靠和经济合理。3、施工场地在现有基础上计划,其生产辅助设施则依据现场情况和实际需要合理计划部署。4、
9、施工部署,应充足考虑环境保护要求,做好环境保护工作,做到文明施工。二、施工道路部署依据总平面部署图,留出进入基坑坡道,区内部依据施工平面部署图留出施工临时道路,用碎石或废砖块铺填后进行扎实。在施工过程中进行定时维护,确保设备、材料运输。三、施工用电、照明及通讯部署1、施工用电施工用电由业主依据乙方要求提供到施工现场,安在配电箱上,并满足施工要求。2、施工照明在施工现场,采取3001000W卤钨灯照明,确保夜间施工,生活区照明采取100200W白炽灯。3、施工通讯开工前由我企业依据项目组成人员,编制通讯录,并每人持有一份,以确保施工期间正常联络通讯。四、施工供水部署生产生活用水:从业主提供指定用
10、水点接入,采取25胶皮管引接至各施工用水点及生活区用水点。 第四章 施工进度计划一、进度计划安排依据及标准1、遵照建筑地基技术规范及施工技术条款,科学合理地划分施工段。2、以协议要求开工和完工日期为依据,结合本工程施工条件和以往我企业施工经验,合理安排施工工序和进度,确保工程按期完工。3、在确保工期目标前提下,努力争取均衡生产,使施工进度安排留有余地,方便既能确保施工进度又能提升施工质量。4、采取多工序、多层次分段搭接流水施工,提升资源利用率,以确保工期。二、工期安排依据协议总工期28天要求,计划一台桩机在28天内完成施工。即:按正常施工一天完成12棵,28日历天即可完成设计总桩数。第五章 工
11、程项目人员组织机构及配置计划一、人员组织机构项目经理项目技术负责测量负责专职安全、质检员机长(指挥)主机操作员吊机操作员焊 工捆扎工现场负责二、人员配置计划序号姓 名职务及岗位职 称1项目经理2项目技术负责工程师3施工员4测量负责5专职安全员6专职质检员7现场施工负责8测量放线9压桩责任人三、机具设备计划序号名 称型号及规格单位数量用途1液压静力压桩机ZYJ600B型台1植 桩2步履式长螺旋钻机LX120-II型台1钻 孔3全站仪GTS-102N台1平面定位及放桩位4水准仪DSZ2-GFS1台1标高控制5电焊机台2接桩焊接6集装箱个1生活、现场办公第六章 静压预制管桩施工技术方案关键施工安排:
12、平整场地测量放样管桩进场桩机就位起吊预制桩底桩就位、对中调直静压沉桩接桩再静压打至持力层送桩停机移至下一根桩。1、平整场地依据现场情况,将场地内杂物清理洁净,确保施工场地整齐,方便桩机能顺利进行施工。2、测量放线(1)施工前依据设计图纸编制工程桩测量定位图,并确保轴线控制点不受压桩时振动和挤土影响,确保控制点正确性。(2)施工前放好轴线和每个桩位,在每个桩位中心打一根长约3040cm细钢筋(或木楔、竹片)并在顶部用红油漆做上醒目标志。(3)桩机就位后,应进行第二次核样,核样依据轴线控制网点所标示工程桩坐标点(X、Y值),确保工程位偏差值小于10mm,并以工程桩位点中心,用白灰画出桩径大一圆圈,
13、以方便插桩和对中。(4)工程桩(或试桩)在施工前,应依据施工桩长在匹配工程桩身上划出以米为单位长度标识,并按从下至上次序标明桩长度,方便观察和统计桩入土深度、每米成桩时间及压力值。3、桩机就位为确保静压桩机下地表土受力均匀,预防不均匀沉降,确保静压桩机施工安全,视地基软硬情况,采取桩机碾压方法对软基进行处理。以确保压桩稳定性。将桩机移至待压桩位置,桩机初步对中。4、起吊预制桩依据桩身上尺寸标志,确定桩吊点位置(桩吊点(单点吊)在距桩端0.20L处),以保持桩平稳、保护桩身质量。将预制桩吊至静压桩机夹具中,移动静压桩机将管桩移至桩位中心,并调整桩垂直度,符合要求后将静压桩机调至水平并稳定。5、桩
14、尖就位对中调直开启纵向和横向行走油缸,将桩尖对准桩位中心,在两侧设吊线锤,以观察桩倾斜情况,并调整桩垂直度,直至桩中心线和桩位偏差、桩垂直度偏差(1min10mm1/1000L秒表测定钢尺测量钢尺测量,L为两点桩长3压 桩1、桩段2、桩长3、垂直度4、最终油压值无夹断、夹裂、掉保护层 5L满足设计要求用肉眼观察卷尺吊线控制压力表控制第八章 安全确保方法一、安全确保方法1、落实实施“安全第一、预防为主”和坚持“管生产必需管安全”标准,教育现场职员树立“安全为了生产,生产必需安全”思想,结合实际情况,制订各项规章制度,逐层成立安全生产组织以确保施工顺利实施。2、组织职员学习国家相关“安全操作规程”
15、,及企业安全手册,并督促各工种严格遵守实施,坚持做到文明施工,安全生产。按“施工组织设计”工艺步骤合理组织施工。加强安全教育,提升安全员安全意识,严格根据安全操作规程作业,严禁违章。加强劳动保护,按要求配发和使用劳动保护用具和用具,确保职员身体健康。3、建立安全岗位责任制,逐层签署安全生产责任书,明确责、权、利。项目经理部设置一名责任心强、懂专业知识、现场工作经验丰富专职安全责任人,天天在工地巡视检验,一旦发觉隐情,立即进行整改,把事故消亡在萌芽状态。4、依据施工现场临时用电安全技术规范(JGJ46-88)要求,严格制订用电安全管理条例,电工必需持证上岗,用电设备需设置避雷装置,采取TN-S系
16、统(三相五线制)做到二级漏电保护,定时检验及维护。施工现场用电由专业电工管理,开关、电器、配电箱等装置必需完好无损。带电导线和导线之间必需绝缘包扎;带电导线严禁搭、挂、压其它物体。5、工程机械、设备,认真按摄影关安全操作规程进行,机械(具)操作人员必需持证上岗,实施专机专员负责,非操作人员严禁开启任何机械,现场全部施工机具应按要求设置漏电保护装置,并接地。关键施工地段设置警示牌等安全标志。施工机械设备要常常进行检修保养,严禁带病施工。6、施工现场及生活区,注意防火、防风、防雨、防污染。要切实落实好防火安全方法。严格实施审批制度,不得无证动用明火。焊接作业必需严格遵守“十不烧”要求。7、关键施工
17、部位、作业点、危险区关键通道全部必需挂有对应安全禁令标志或通告牌。二、安全生产方法1、进入施工现场全部些人员必需佩戴安全帽,不佩戴安全帽人员不得进入现场。2、电焊作业时必需使用防护罩,戴防护手套,穿绝缘鞋,以免电焊焊渣飞溅,烫伤作业人员。3、机组人员作登高检验或维修时,必需系安全带,工具及其它物件应放在工具包内,高空人员不得向下随意抛物。4、吊桩时应在桩上系好拉绳,不得和桩机架碰撞,起重机起重臂和重物下严禁有些人停留、工作或经过。桩不得从人上方经过,严禁用起重机载运人员。5、钢丝绳应常常润滑,不得干摩擦。6、遇有雷雨、大雾和六级以上大风等恶劣气候时应停止一切作业。7、 施工电缆线应悬空,不得拖
18、地,电缆穿越构筑物、道路、易受机械损坏场所及引出地面从2m,高度至地下0.2m,必需加设防护套管。第九章 文明、环境保护施工一、文明施工关键方法施工现场文明水平和整齐有序场容场貌,是企业技术、管理水平和综合实力表现,是对公众展示并建立企业形象窗口。搞好项目文明施工,不仅有利建立优良社会形象,有力地促进对外经营,并对促进工程质量,安全生产、降低浪费、降低消耗、促进经济效益有着直接不容忽略效果,为使该项目在工程上,做到文明施工,特制订以下要求,在该项目上落实实施。1、经理部成立文明施工领导小组,配置专职文明施工监察员,组织文明施工巡视小组,制订文明施工细则,对违反要求进行批评教育或经济处罚,做到组
19、织落实,分工明确,讲究实效。2、优化施工平面部署,使生活区洁净、整齐,生产区多种材料堆放有序,多种施工机具设备部署合理,互不干扰。3、精心计划,做到工完料尽场地清,立即处理施工中产生建筑垃圾或其它废物,保持场容场貌洁净整齐。4、加强文明施工教育,使参与施工职员遵纪遵法,上岗作业,着装整齐,佩带标志,防护到位,下岗休班遵守村规民约。5、加强治安防范工作,融洽和周围居民、周围单位关系,严防偷窃、打架闹事等违法事件发生,教育全体施工人员遵守社会公德及社会治安管理条例。6、现场有展示企业形象标志和企业目标追求宣传口号。二、环境保护关键确保方法本工程进场后,立即成立环境保护小组,制订环境保护和水土确保方
20、法,并和地方环境保护部门取得联络,按相关要求,做好施工现场环境保护工作,并请她们给予监督,具体方法以下:1、成立环境保护小组,采取环境保护方法,项目部分级管理,负责检验、监督各项环境保护工作落实。2、对职员进行环境保护法知识教育,使人人心中全部明确保护环境工作重大意义,主动主动地参与环境保护工作,自觉遵守各项规章制度,树立人和自然友好共处思想。3、遵守相关环卫、市容管理相关要求,重视车轮带土情况,对出场车辆采取清洗等有效方法,将汽车轮胎进行处理,预防汽车轮胎带土而污染市容。4、高噪声施工项目安排在白天进行,并采取有效方法,最大程度地降低噪声对周围居民影响。5、施工现场应可能将表层土硬化,降低压
21、桩或打袋桩砂井和刮风时带来粉尘污染。6、在施工中,不乱占草地、绿化地,乱伐施工区树木,破坏市区自然生态环境,施工结束后,立即拆除、移去临时设施,并将占用土地尽可能恢复原貌,直至甲方或监理工程师满意为止。7、环境保护基础构想及关键控制点设置对于施工废水、生活污水排除,散装散卸材料运输等,均应采取合适方法以避免对周围环境造成不利影响。8、防水排水(1)在施工期间一直保持工地良好排水状态,以预防引发淤积和冲刷。(2)凡有污染废水,全部要修建沉淀池或积水坑,预防直接流入河中,造成河流污染。9、保护水质(1)对流入河道、溪流施工用水,预防沉渣进入河道或溪流。(2)冲洗集料或含有沉积物操作用水,应采取过滤
22、、沉淀池处理或其它方法。10、控制扬尘(1)施工作业产生灰尘,除在场地作业人员配置必需专用劳保用具外,还应随时进行洒水以使灰尘公害降低至最小程度,并符合环境保护部门相关要求。(2)易于引发粉尘细料或散料应预遮盖。运输时应用帆布、盖套及类似物品遮盖。11、噪声合理安排、控制施工时间,尽可能降低夜间施工及夜间运输;尽可能采取低噪声机械,对超出国家标准机械严禁其入场施工。在施工中,加强对设备维修保养,避免因为设备性能差而造成噪声增强现象发生。12、废气对多种施工机械、车辆进行严格废气排量检测,对排量不合格机械、车辆果断停用。燃料为汽油多种机械均使用无铅汽油。13、施工废土弃置在指定地点,弃土后按设计要求做好防护工程,并做好地表排水,预防水土流失和做好环境保护。第十章 拟提交资料完工资料一式四份,含(1)完工汇报;(2)施工组织方案;(3)静压桩原始资料;(4)设计变更通知等;(5)桩基工程验收统计;(6)桩基检验汇报;(7)基础平面完工图。
