收藏 分销(赏)

新版冬雨季综合项目施工专项方案.doc

上传人:w****g 文档编号:2801868 上传时间:2024-06-06 格式:DOC 页数:12 大小:37.04KB
下载 相关 举报
新版冬雨季综合项目施工专项方案.doc_第1页
第1页 / 共12页
新版冬雨季综合项目施工专项方案.doc_第2页
第2页 / 共12页
新版冬雨季综合项目施工专项方案.doc_第3页
第3页 / 共12页
新版冬雨季综合项目施工专项方案.doc_第4页
第4页 / 共12页
新版冬雨季综合项目施工专项方案.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

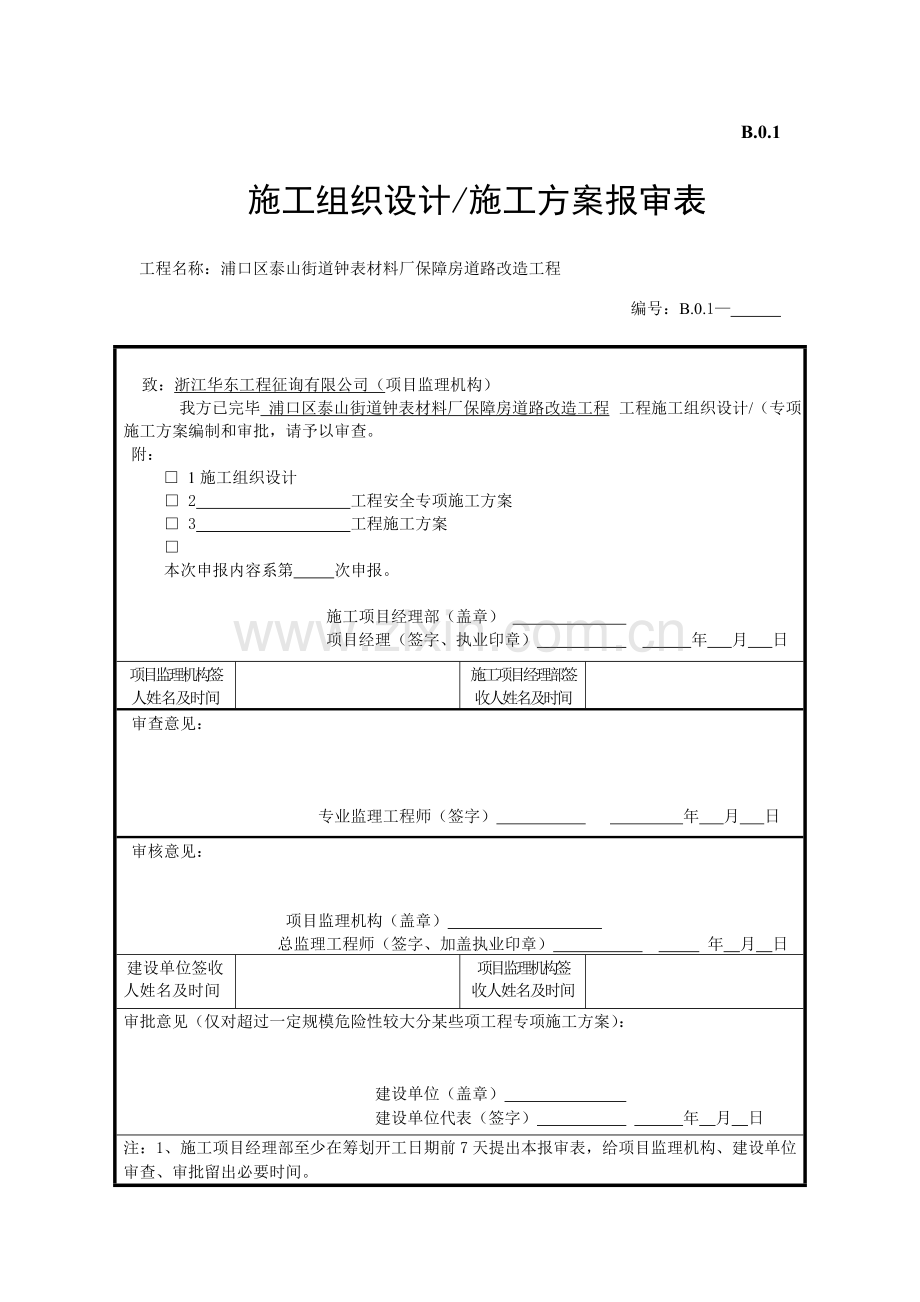

1、B.0.1 施工组织设计/施工方案报审表工程名称:浦口区泰山街道钟表材料厂保障房道路改造工程 编号:B.0.1 致:浙江华东工程征询有限公司(项目监理机构)我方已完毕 浦口区泰山街道钟表材料厂保障房道路改造工程 工程施工组织设计/(专项)施工方案编制和审批,请予以审查。附: 1施工组织设计 2 工程安全专项施工方案 3 工程施工方案 本次申报内容系第 次申报。施工项目经理部(盖章) 项目经理(签字、执业印章) 年 月 日项目监理机构签人姓名及时间施工项目经理部签收人姓名及时间审查意见:专业监理工程师(签字) 年 月 日审核意见: 项目监理机构(盖章) 总监理工程师(签字、加盖执业印章) 年 月

2、 日建设单位签收人姓名及时间项目监理机构签收人姓名及时间审批意见(仅对超过一定规模危险性较大分某些项工程专项施工方案): 建设单位(盖章) 建设单位代表(签字) 年 月 日注:1、施工项目经理部至少在筹划开工日期前7天提出本报审表,给项目监理机构、建设单位审查、审批留出必要时间。2、本表一式三份,项目监理机构、建设单位、施工单位各一份。 第五版表 江苏省住房和城乡建设厅监制浦口区泰山街道钟表材料厂保障房道路改造工程冬雨季施工方案编辑人: 审核人: 批准人: 编制单位:南京市大厂建筑安装工程总公司编制日期:7月8日冬季施工方案冬季施工时由于其寒冷气候条件将会直接影响在建工程施工质量、安全和进度。

3、冬季施工起止日期为:当冬天到来时,如持续五天日平均气温稳定在5如下,则此5d第一天为进入冬季施工初日,当气温转暖时,最后一种5d日平均气温稳定在5以上,则此5d最后一天为冬季施工终日。为保证冬期施工顺利进行,自冬期施工开始前夕起,我项目经理部成立以项目经理为第一负责人施工现场冬期施工领导小组,作必要前期准备工作,编制冬期施工方案,并安排专人进行每天温度记录,为施工工作做好参照。一、编制原则和根据1、编制原则保证工程质量;经济合理,使增长费用为至少;所需材料有可靠来源,并尽量减少能源消耗;的确能缩短工期。2、编制根据场地地貌单元为长江漫滩和阶地交界处。地段气候属于北温带湿润气候,四季分明,但冬夏

4、两季时间长,春秋两季时间短。气候变化明显,初夏多梅雨,夏秋多台风,年平均气温15.5,冬季最低温度为-5;雨量充沛,年平均降雨量为1012.1mm;最大年降雨量为1486.5mm;最大月降雨量为594.4mm;最大日降雨量为315.5mm。二、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故多发季节。2、质量事故浮现隐蔽性、滞后性。即工程是冬天干,大多数在春季才开始暴露出来,因而给事故解决带来很大难度,轻者进行修补,重者重来,不但给工程带来损失,并且影响工程使用寿命。3、冬季施工筹划性和准备工作时间性强。这是由于准备工作时间短,技术规定复杂。往往有某些质量事故发生,都是由于这一环

5、节跟不上,仓促施工导致。三、施工准备当气温低于0时,应即采用冬期施工办法,以防止正在施工建筑工程遭受冻害。1、成立冬季施工领导小组组长:张萍组员:孙明源 王少军 赵建军 陈萍杨 徐伏波2、组织办法进行冬季施工工程项目,在入冬前应组织专人编制冬季施工方案。安全防火办法;测温制度和质量检查制度等。方案拟定后,要组织关于人员学习,并向队组进行交底。进入冬季施工前,对掺外加剂人员、测温保温人员,学习本工作范畴内关于知识,明确职责,经考试合格后,方准上岗工作。与本地气象台站保持联系,及时接受天气预报,防止寒流突然袭击。安排专人测量施工期间室外气温。3、图纸准备凡进行冬季施工工程项目,必要复核施工图纸,核

6、对其与否能适应冬季施工规定。4、现场准备依照实物工程量提前组织关于机具、外加剂等材料进场。对各种加热材料、设备要检查其安全可靠性。计算变压器容量,接通电源。四、冬季施工办法1、土方冬季施工办法1)土方工程冬期施工,施工前做好准备工作,并保证持续施工。2)冬期施工时,运送道路和施工现场将采用防滑和防火办法。3)冬期土方回填时,每层铺土厚度应比常温施工时减少20%25%,预留沉陷应比常温施工时增长。4)冬期填方施工应在填方前清除基底上冰雪,填方完毕后至地面施工前,应采用防冻办法,用保温材料将面层覆盖。5)土在冬季,由于遭受冻结,变为坚硬,挖掘困难,施工费用比常温时高,因此新开工项目土方及基本工程应

7、尽量抢在冬季施工前完。6)必要进行冬期开挖土方,要因地制宜地拟定经济合理施工方案和制定切实可行技术办法,做到挖土快,施工快,回填土快。7)地基土以覆盖草垫保温为主,对大面积土方开挖应采用翻松表土、耙平法进行防冻,松土深度30-40cm。8)准备用于冬期回填土方应大堆堆放,上覆盖二层草垫,以防冻结。9)土方回填每层铺土厚度应比常温施工减少2025,预留沉降量比常温施工时恰当增长。用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度为1015cm。10)土方施工应遵循现行规范关于冬期施工规定。2、水泥稳定碎石工程冬季施工办法冬季施工与夏季施工事实上并没有太大区别,重要是温度上区别。众所周知,水泥稳

8、定碎石成型过程中要发生各种复杂物理化学反映,由于温度会影响反映速度,因而冬季施工会进度较慢。因此说,冬季施工中重要解决两个问题:一是如何保证混合料在强度形成过程中养生温度高于其强度增长临界温度;二是保证混合料后期强度和耐久度满足设计规定。对于水泥稳定碎石基层冬季施工采用了一下三种办法:一是覆盖保温;二是添加早强剂,并及时碾压;三是混合料配合比中增长水泥用量。2.1、覆盖保温水泥稳定碎石铺压后在其表面及时覆盖黑色塑料布,在塑料布上覆盖草苫,以达到保温效果。2.2、添加早强剂对于水泥稳定碎石,与水泥混凝土添加早强剂道理同样。当水泥稳定碎石拌合时,水泥水化放出热量,使混合料温度升高,当运抵现场进行摊

9、铺碾压过程中,由于大气温度低,混合料温度下降不久,水泥稳定碎石强度形成需要一定期间,在这一定期间内如何保证水泥稳定碎石形成一定强度,除了覆盖保温外,咱们应当使水泥稳定碎石强度尽快形成,充分运用水泥水化产生热量。因此在混合料中加入早强剂,施工组紧密,尽快完毕摊铺、碾压,使混合料尽早形成强度。2.3、增长水泥用量水泥稳定碎石施工及养护过程中,温度高高低低交替作用,晚上温度低,白天温度高,这就势必导致水泥稳定碎石强度形成中受到损失。因此采用比平时水泥用量大1.01.5%办法来弥补这些强度损失。另一方面在水泥反映过程中要放出某些热量,水泥含量越高,放出热量也越多,减少水泥标号,增长水泥用量,增长水泥水

10、化热量,以利于水泥稳定碎石冬季施工温度提高。由于在袭击施工中,天气气温低,混合料失水慢,强度形成慢,因此增长水泥用量不会导致水泥稳定碎石强度形成过程中收缩开裂。五、安全与防火1、冬季施工时,要采用防滑办法。生活及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠防滑条。2、冬季施工现场及暂时工棚内禁止用明火取暖,应订出详细防火安全注意事项,并将责任贯彻到人。3、现场火源,要加强管理;使用天然气、煤气时,要防止爆炸;使用焦炭炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。4、电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。经常移动机具导线

11、不得在地面上拖拉,不得浸入水中,应架空绝缘良好。5、工地暂时用水管应埋入土中或用草包等保温材料包扎,外抹纸筋。水箱存水,下班前应放尽。6、草包、草帘等保温材料不得露天放置,以免受潮失去保温效果。7、施工现场水源及消火栓应设标记。雨季施工方案一、编制根据(1)浦口区泰山街道钟表材料厂保障房道路改造工程施工合同;(2)浦口区泰山街道钟表材料厂保障房道路改造工程施工图纸;(3)南京市文明施工管理规定;(4)南京市建设主管部门管理条例及办法;(5)现场调查所获得资料;(6)对工程特点、施工现场实际状况、施工环境、施工条件和自然条件分析。(7)我单位在市政施工中施工技术、管理水平、施工经验及机械设备配备

12、能力;(8)类似工程有关经验;二、雨季施工保证体系依照总体施工进度筹划安排,本工程进入雨期施工重要施工项目为路基路面工程,依照本项目特点编制有针对性雨期施工方案。(1)由于本地区降雨重要集中在810月间,这段时间是工程施工重点阶段时期,因而做好雨期施工安排,对保证本工程后来施工进度和质量有着重大影响,为保证工期,雨期施工以防止为主,采用防御办法及加强排水手段,适时调节工序施工保证雨期正常施工生产。(2)现场成立以项目经理为首雨期施工领导小组,负责组织实行雨期施工各项质量保证办法,一方面全面调查施工现场地势,调查天然排水系统及原有排水管道等泄水能力,以便研究制定汛期排水方案,然后依照以上调查状况

13、认真编制雨期施工方案,报监理工程师审批后组织施工人员学习,保证每个工序按原则、规范、规程和技术办法组织施工。(3)设专人值班接受天气预报,及时理解天气状况,做好防范工作。(4)与本地政府关于部门密切联系,疏通既有排水系统,保证排水畅通。三、雨季施工准备(1)认真执行质量、安全检查制度,做好质量,安全检查工作,消除质量、安全隐患。(2)施工现场周边保持排水畅通,不积水,防止四邻地区地面水倒流。(3)在选取施工暂时设施位置时,要注意周边地形,做好施工现场暂时排水工作,避免因连阴雨或暴雨沉没施工材料。(4)雨期之前要对施工现场合有设备进行全面检测电气设备要有安全可靠防雨设施并挂合格证,雨后必要对电气

14、设备进行绝缘电阻遥测,合格后再容许投入使用。(5)对水泵、配电箱等排水机电设备要经常检查,保证正常使用。四、雨期施工技术办法(1)力求在雨季前完毕土方开挖施工,低洼地段和地质不良地段应尽量避开雨季施工。(2)尽量避开阴雨天进行路基施工。(3)施工要缩短战线、分段进行。(4)施工现场电器设备做好防雨罩,小型机械用苫布盖好免受雨淋。电器设备雨后经电工测试,合格后方可继续使用。(5)加强对轴线控制点及水准点等测量标志保护及校核。雨季填土时,槽底不能有积水,严格控制土壤含水率,并随填土随夯实。(6)如遇到暴雨天气不适当施工,并且使施工现场排水畅通,不得使周边道路集水,而导致交通不便。五、雨季施工专项办

15、法5.1路基路面工程(1)雨季前做好现场地面排水系统,重要暂设道路应将路基碾压坚实,保证雨季道路循环畅通,不淹不冲、不陷不滑。(2)雨季进行土方工程施工时,边坡坡度应恰当减缓,避免大面积开挖,采用分段突击施工,减少土基暴露时间,回填土应在晴天进行,要将所填土方碾压平整坚实,防止土层积水过多。(3)雨季施工应尽量减少现场使用砂子、石、水泥等材料存储量,砂子、石应分大堆存储,水泥等应入库,并做好有效防雨潮办法。(4)雨季沥青混凝土路面施工,底层必要达到规定含水率规定,禁止雨后进行沥青混凝土路面铺设。52雨期施工机械材料设备表设备名称型号功率数量备注发电机115025kw2台水泵QS25*405.5

16、kw4台草袋子100条大板50块30*50cm圆木桩20根塑料管200米六、施工现场临建设施(1)雨季来临之前,项目后勤办公室应对施工现场办公室、工人生活区临建房屋进行检查,检查房屋与否存在漏雨、稳固(防止坍塌伤人)、雷击等隐患,并及时进行整治。(2)明确施工现场临水排放状况。(3)生活区周边应保持清洁卫生,做到无污物和污水,生活垃圾应集中堆放、及时清理。七、雨期施工安全文明办法(1)现场施工人员、安全员、技术人员在雨期来临前应对现场进行雨期安全检查,发现问题及时解决,并在雨期施工期间进行定期检查。(2)机动车辆在雨期行驶,要注意防滑。(3)雨期正逢盛夏季节天气闷热,各项目经理部、专业分公司应恰当调节作息时间,避开中午高温时间;后勤部门应采用必要防暑降温办法,如遮阳、发放解暑药物和降温饮料或饮水加防暑药物等,做好施工人员防暑降温工作。(4)保证现场干净整洁,防止蚊蝇滋生,避免传染病发生,为此应经常对办公室、宿舍、食堂、厕所等地进行打药、消毒。(5)使用类手持电动工具以及打夯机等移动式电气设备必要戴绝缘手套。此类工具在下雨天不得使用。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
