资源描述

1、SBS施工工艺及方法 2.1.施工工艺步骤 清理基层涂刷基层处理剂铺贴卷材附加层铺贴卷材热熔封边蓄水试验保护层2.2施工方法 2.2.1.基层检验验收 基层要求表面干燥,其含水率按要求不应超出 8%,或经过覆盖 粘结试验。要求表面应平整,确保基层坚硬、不出现起砂、裂缝、松 动、起鼓、不平等现象。表面平整检验应采取 2m 长直尺检验,直尺 和基层间隙不应超出 5mm,只许可平缓改变,每米长度内不得多于 一处,表面无积水,排水坡度应符合设计要求。 防水基层若有缺点或积水等现象,必需进行处理,合格后方可进行防水层施工。 2.2.2.冷底子油施工 先将验收合格基层进行清理,并在基层上涂喷处理剂,要求处

2、 理剂涂喷要均匀,待基层处理干燥后,再进行防水卷材铺设施工。 2.2.3.防水卷材铺设 防水卷材铺设应按规范要求平行或垂直于屋脊方向铺设。 我们 计划将防水卷材按粮库现场实际情况, 按顺水方向由低向高平行于 屋脊方向或出之于屋脊方向进行铺设。 施工前应将验收合格基层清理洁净,并将棱角处尘土吹净。 涂刷基层处理剂要均匀一致; 基层处理剂干燥后,应按设计要求对屋面防水工程需做附加层 部位进行处理。 确定卷材铺贴次序和铺贴方向,并在基层弹线,然后铺贴卷材。 用火焰喷枪或喷灯烘烤卷材底面和基层夹角,喷灯距交界处 300mm 左右,使卷材表面沥青层液化,边烘烤边向前滚卷材,随即用压辊滚压,使其和基层或和

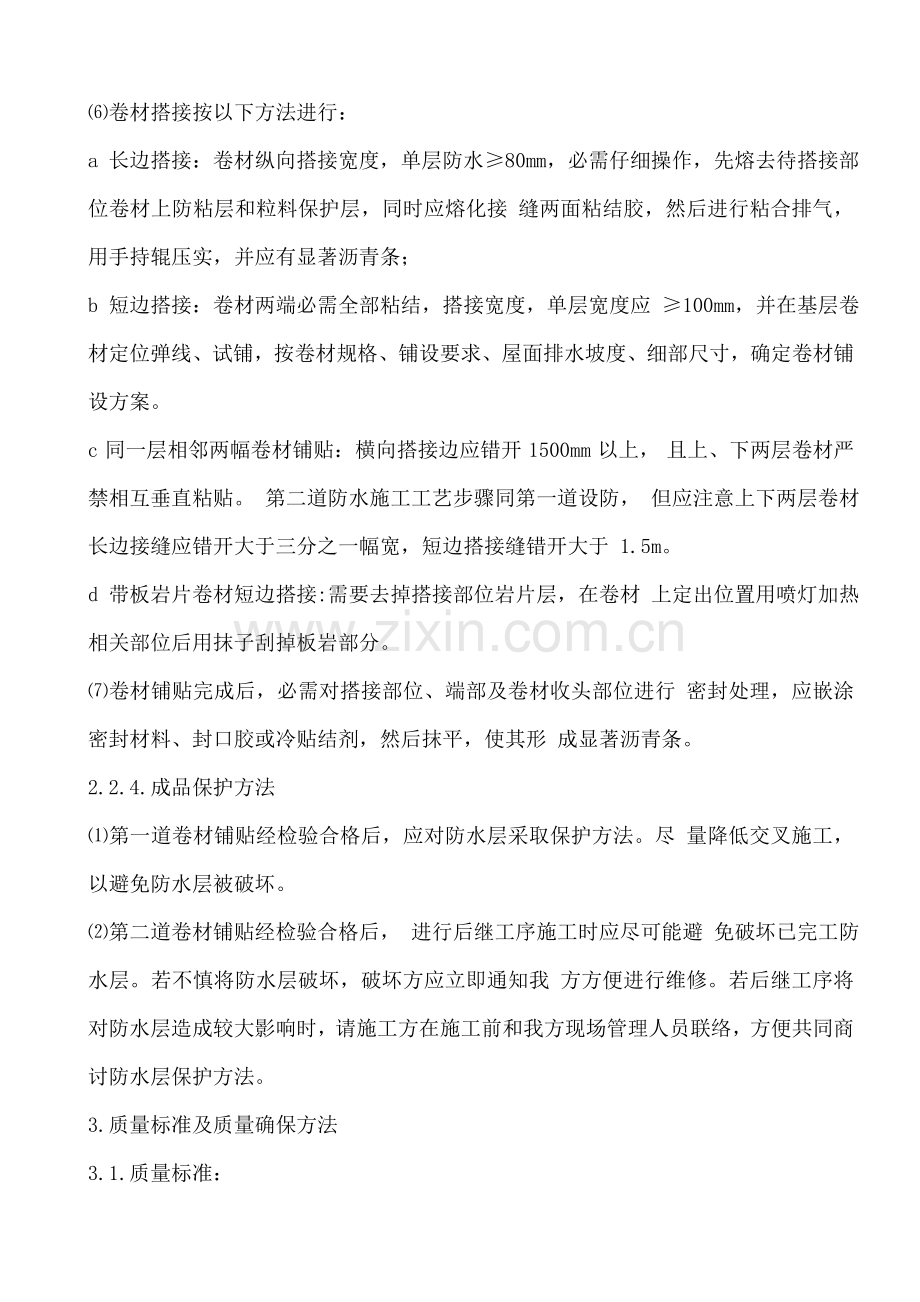

3、卷材粘结牢靠。注意烘烤温度和时间 以使沥青层呈融溶状态为度。 卷材搭接按以下方法进行: a 长边搭接:卷材纵向搭接宽度,单层防水80mm,必需仔细操作,先熔去待搭接部位卷材上防粘层和粒料保护层,同时应熔化接 缝两面粘结胶,然后进行粘合排气,用手持辊压实,并应有显著沥青条;b 短边搭接:卷材两端必需全部粘结,搭接宽度,单层宽度应 100mm,并在基层卷材定位弹线、试铺,按卷材规格、铺设要求、屋面排水坡度、细部尺寸,确定卷材铺设方案。 c 同一层相邻两幅卷材铺贴:横向搭接边应错开 1500mm 以上, 且上、下两层卷材严禁相互垂直粘贴。 第二道防水施工工艺步骤同第一道设防, 但应注意上下两层卷材

4、长边接缝应错开大于三分之一幅宽,短边搭接缝错开大于 1.5m。 d 带板岩片卷材短边搭接:需要去掉搭接部位岩片层,在卷材 上定出位置用喷灯加热相关部位后用抹子刮掉板岩部分。 卷材铺贴完成后,必需对搭接部位、端部及卷材收头部位进行 密封处理,应嵌涂密封材料、封口胶或冷贴结剂,然后抹平,使其形 成显著沥青条。 2.2.4.成品保护方法 第一道卷材铺贴经检验合格后,应对防水层采取保护方法。尽 量降低交叉施工,以避免防水层被破坏。 第二道卷材铺贴经检验合格后, 进行后继工序施工时应尽可能避 免破坏已完工防水层。若不慎将防水层破坏,破坏方应立即通知我 方方便进行维修。若后继工序将对防水层造成较大影响时,

5、请施工方在施工前和我方现场管理人员联络,方便共同商讨防水层保护方法。 3.质量标准及质量确保方法 3.1.质量标准: 本工程质量标准必需确保各项指标均达成国家相关规范、 标准及设计图纸要求,其最终验收标准达成优良标准。 3.2.质量确保方法 3.2.1.基层应符合设计要求,经业主、现场监理及现场相关单位 验收合格后,方可进行下一道工序施工; 3.2.2.应严格要求全体施工人员要牢靠树立“质量第一”思 想意识,严格根据施工规程及施工图纸进行施工; 3.2.3.施工责任人要主动配合土建施工单位及技术检验责任人 工作,立即做好防水层自检手续。施工中如有不一样意见,应立即 和建设单位及现场监理取得联络

6、,在其协调下得到妥善处理; 3.2.4.做完附加层后,要立即邀请建设单位、监理及土建施工单位进行检验和验收。 并应签字认可,验收合格后方可进行大面积铺设。蓄水试验后,邀请相关人员共同检验试验结果,并在验收单上签字认可; 3.2.5.土建施工单位在进行下一道工序施工时, 应注意防水层 保护,如有损坏,应立即通知防水施工单位,方便补救。 4.安全、文明施工 施工中必需做好以下安全防护方法: 4.1.施工人员必需配戴安全帽,危险地带必需配置安全带; 4.2.严禁施工人员酒后施工; 4.3.在施工人员进场前做好安全教育,并在施工中确定安全员,落实安全检验方法; 4.4.严格施工用电安全保护工作,并在施工时应配置好灭火器材; 4.5.大风或大雨天气,为确保施工安全和施工质量,应停止施工。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
