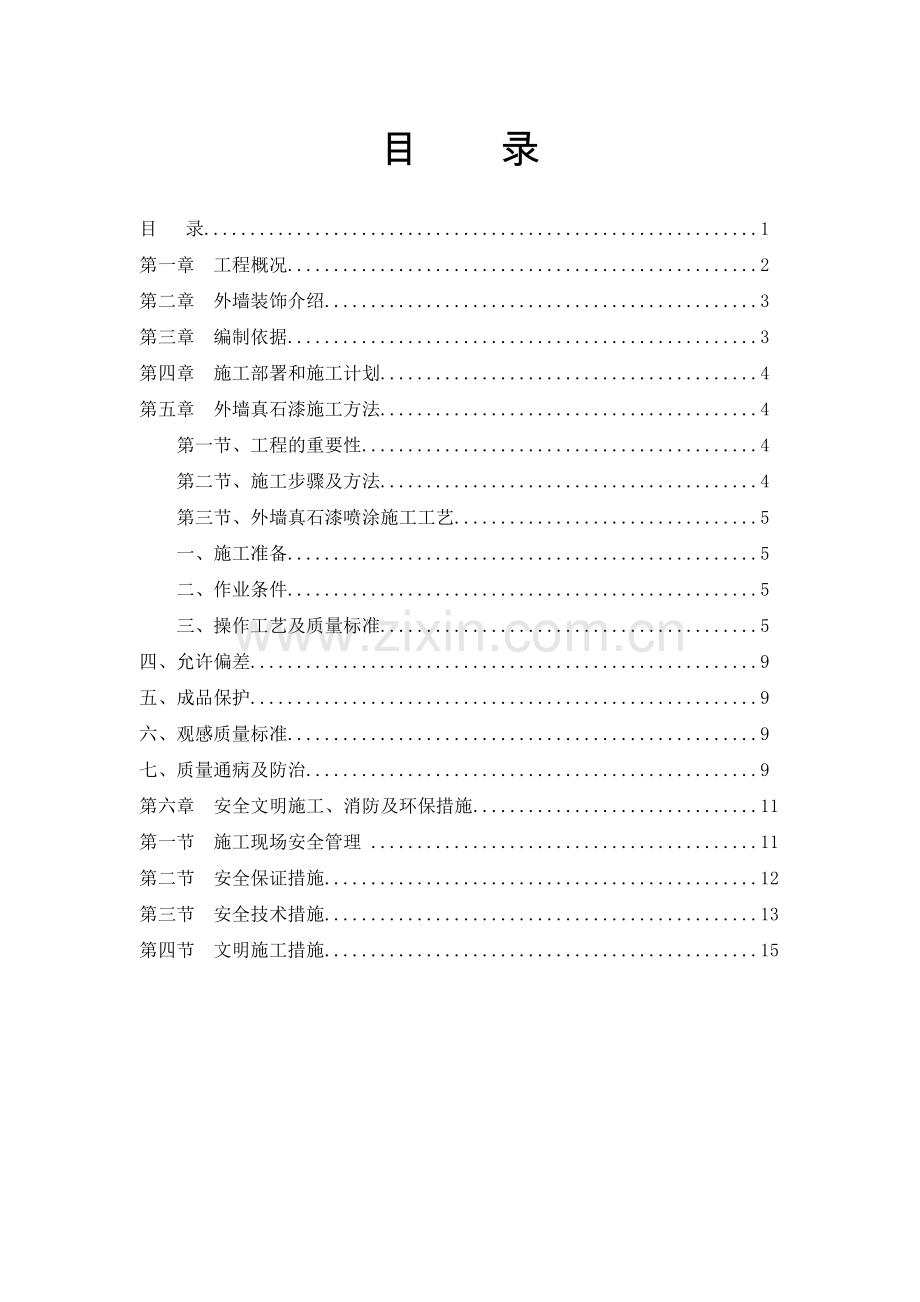

1、目 录目 录.1第一章 工程概况.2第二章 外墙装饰介绍.3第三章 编制依据.3第四章 施工部署和施工计划.4第五章 外墙真石漆施工方法.4第一节、工程的重要性.4第二节、施工步骤及方法.4第三节、外墙真石漆喷涂施工工艺.5一、施工准备.5二、作业条件.5三、操作工艺及质量标准.5四、允许偏差.9五、成品保护.9六、观感质量标准.9七、质量通病及防治.9第六章 安全文明施工、消防及环保措施.11第一节 施工现场安全管理 .11第二节 安全保证措施.12第三节 安全技术措施.13第四节 文明施工措施.15外墙涂料施工方案第一章工程概况第一节 工程名称、性质、规模和地理位置海宁碧桂园工程位于浙江省

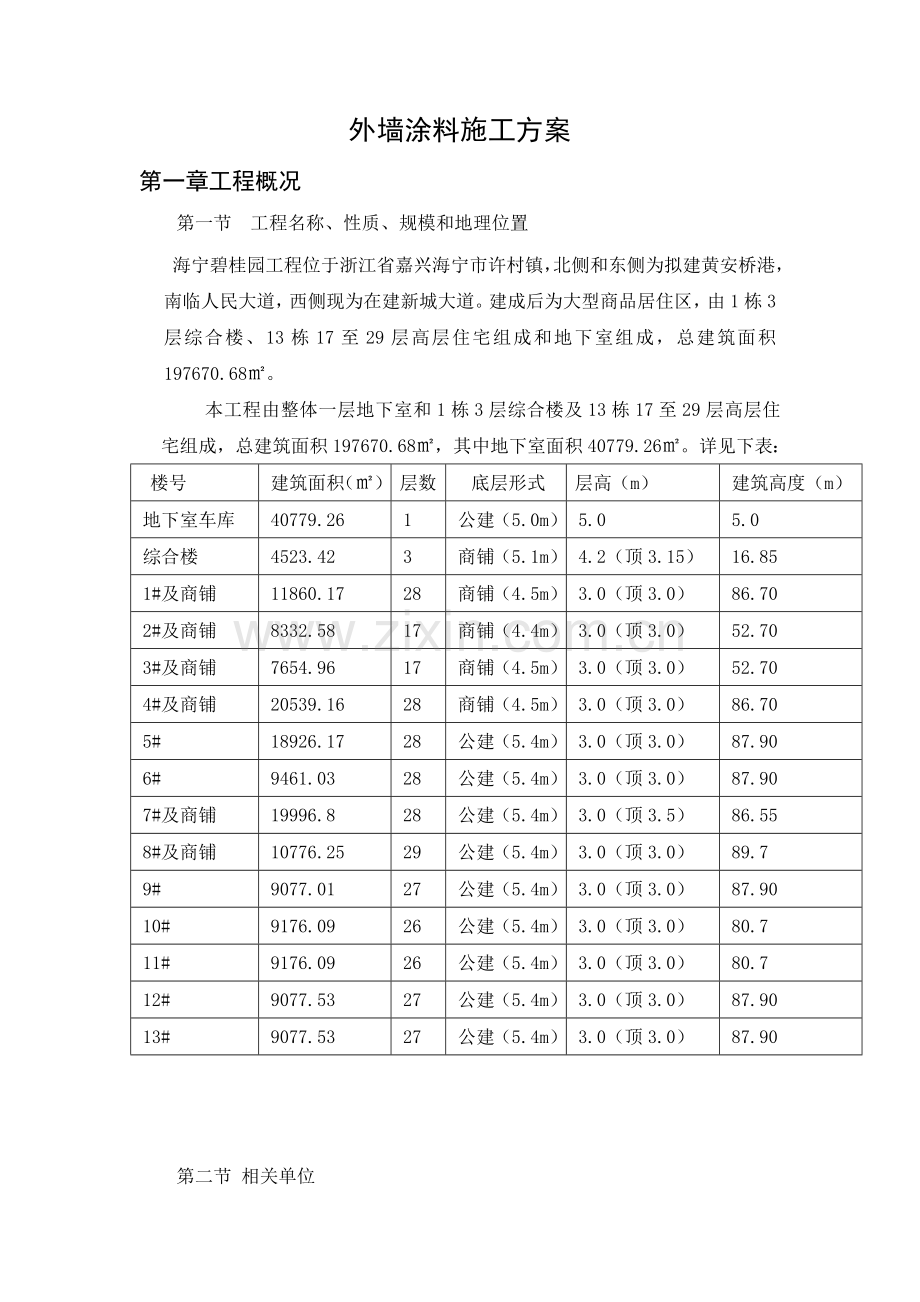

2、嘉兴海宁市许村镇,北侧和东侧为拟建黄安桥港,南临人民大道,西侧现为在建新城大道。建成后为大型商品居住区,由1栋3层综合楼、13栋17至29层高层住宅组成和地下室组成,总建筑面积197670.68。本工程由整体一层地下室和1栋3层综合楼及13栋17至29层高层住宅组成,总建筑面积197670.68,其中地下室面积40779.26。详见下表:楼号建筑面积()层数底层形式层高(m)建筑高度(m)地下室车库40779.261公建(5.0m)5.05.0综合楼4523.423商铺(5.1m)4.2(顶3.15)16.851#及商铺11860.1728商铺(4.5m)3.0(顶3.0)86.702#及商铺
3、8332.5817商铺(4.4m)3.0(顶3.0)52.703#及商铺7654.9617商铺(4.5m)3.0(顶3.0)52.704#及商铺20539.1628商铺(4.5m)3.0(顶3.0)86.705#18926.1728公建(5.4m)3.0(顶3.0)87.906#9461.0328公建(5.4m)3.0(顶3.0)87.907#及商铺19996.828公建(5.4m)3.0(顶3.5)86.558#及商铺10776.2529公建(5.4m)3.0(顶3.0)89.79#9077.0127公建(5.4m)3.0(顶3.0)87.9010#9176.0926公建(5.4m)3.0(
4、顶3.0)80.711#9176.0926公建(5.4m)3.0(顶3.0)80.712#9077.5327公建(5.4m)3.0(顶3.0)87.9013#9077.5327公建(5.4m)3.0(顶3.0)87.90第二节 相关单位序号项 目内 容1工程名称海宁碧桂园工程2工程地址海宁许村人民大道北,新城大道北3建设单位海宁碧桂园房地产开发有限公司4设计单位广东博意建筑设计院有限公司5勘察单位浙江大地岩土勘察有限责任公司6监理单位杭州中研工程监理有限公司7施工单位杭州中庆建设有限公司第三节 工程承包范围和内容该项目图纸设计中的全部内容及设计变更。第二章 外墙装饰介绍第一节、外墙各立面涂料设
5、计简介该工程为1729层框剪结构。外墙装饰涂料设计为2-顶层为反射隔热涂料,架空层及商铺为仿石漆外墙涂料(真石漆、或多彩涂料)。第三章 编制依据1、由设计单位提供的施工图、设计变更。2、现行国家和有关主管部门制定的有关方针、政策、法律、法规、规章、规范及其强制性条文、规程、标准、定额。3、我公司制定的ISO9001-2000程序文件、企业标准、以及公司制定的各种规章制度、碧桂园集团的技术文件和标准。4、工程目标。(1)施工总工期:按照建设单位的有关进度部暑进行施工。(2)施工目标:严格按规范要求设计 ,按设计施工。接受业主和设计师、监理的管理。(3)目标工程质量:达到国家现行施工质量验收合格标
6、准。(4)安全目标:安全施工无事故,达到文明施工工地要求。第四章 施工部署和施工计划第一节 施工条件1、已完成工程主体结构。2、现场已按图纸要求完成土建工程。3、外墙涂料施工前期采用现场脚手架,在脚手架拆除后施工采用吊篮。4、其他设施如道路、临舍等均符合外墙涂料施工要求。第五章 外墙仿石漆施工方法第一节、工程的重要性仿石漆作为外墙饰面关系重大,一流产品加上精心施工,才能使两者完美结合,创造一流样板工程。我们将按创优工程的要求落实全方位质量管理体系,争取达到一流样板和规范工程。第二节、施工步骤及方法1、检查主体墙面平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养15天以上),无
7、浮灰、沥青等污渍,且PH10,含水率10%。2、旧水泥面应铲去浮层,确保基底牢固,清除墙面的杂质,对多孔质、粗糙基面,进行修补,再用砂轮磨平。3、根据装饰的要求,外墙按建筑说明为原则,优化后经碧桂园建设方确认,用15分割缝将墙面划分分格。4、底涂层施工(1).中和处理:用专用中和剂将碱性墙面进行中和处理,确保施工后的墙面不泛碱,其用量大约0.1-0.2kg/m2。(2).底漆施工:将中和处理后的墙面用清水冲净,待墙面干燥后,进行底漆施工,底漆用量0.15-0.20kg/m2。(3).底涂层可采用刷涂、滚涂或喷涂法施工。5、主涂层(仿石漆)施工:待底涂层完全干燥后(一般需4-6小时),即可进行施
8、工,根据不同的装饰要求,先进行试验喷涂,以确定施工所需的压力、喷枪口径及喷涂量,一般5kg/m2。(1).单色主涂层:分两次喷涂为宜。第一道涂膜未干燥前,即可喷涂第二道。(2).套色主涂层:可选用双管真石漆喷枪或单管真石漆喷枪分次喷涂。6、辅助处理:揭去分割胶带,根据装饰需要进行勾缝处理。7、罩面层(罩光漆)施工:在主涂层完全干燥后(一般约需48小时)才能进行施工,可以刷涂或滚漆,罩光漆用量0.15-0.20kg/m2。第三节、外墙真石漆喷涂施工工艺一、施工准备:1、主要的材料:外墙专用腻子、封底漆YWJ-ID、 “宜万家”反射隔热涂料IVAKE-FSM、老人牌多彩漆、胶带、面漆、胶、稀释剂T
9、901、砂布2、主要机具:空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等。二、作业条件:1、门窗按设计要求安装好,并堵抹洞口四周的缝隙。2、墙面基层的要求:(1) 按国家标准抹灰面标准验收合格后,且墙面的湿度10,抹灰面平整,无油污、无裂缝、无砂眼,角平整、顺直。(2) 符合设计工艺要求,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平。3.活动吊蓝,要符合国家安全规范要求。4.要求现场提供有380V、220V电源。5.所有的成品门窗要提前保护。三、操作工艺及质量标准:1、工艺流程:2、基层处理:(1)材料及工具:200目砂纸、油石或角磨机;(2)首先对基层进行查看,对表面浮
10、粒,残渣进行铲除,确保表面清洁,无疏松物,无潮湿;(3)对表面细微裂缝,砂眼,阳角碰坏细小处进行全方位修复处理;(4)对于修复处,用粗砂纸打磨,确保修补后纹理和大面积一致,并清理浮灰,以确保饰面层与基层的结合牢固。 质量标准:表面牢固、无疏松物、无裂缝、洁净、干燥,无潮湿、无砂眼、无空鼓、无砂浆疙瘩、无明显的凹凸部分等现象, 无油污、浮灰等其它污染物。3、刮涂防潮腻子两遍: (1)采用防水腻子在抗裂层砂浆上批刮进行找平,腻子必须和抗裂砂浆相互兼容,最好采用同一企业的产品,否则,因胀缩不同将会导致真石漆出现大小不一的裂缝; (2)腻子应现场调配,搅拌均匀,呈牙膏状,调配后应一次用完。稀释比例:粉
11、料:水=100-2029(即每袋25公斤粉料加水57.25公斤),施工后至少12h内必须防止雨淋,酷热阳光照射及霜冻。施工温度在5-35度,空气相对湿度在75%为宜; (3)施工时,用抹刀将腻子均匀的施涂于基面上,每道批涂厚度控制在0.8mm以内,涂1-2道,第二道应在第一道完全干固后方可批涂; (4)腻子干固后进行打磨,至表面无刮痕,平整为止,并清除浮灰,表面平整度偏差应控制在2mm以内; (5)待腻子干燥后,方可进行下道工序施工。质量标准:腻子层打磨表面平整、均匀、洁净,无刮痕,无裂缝,阴阳角平直、方正,无浮灰等其它杂物。4、滚涂抗碱底漆:(1)对基层表面处理后,应仔细检查,确认符合要求,
12、检测基层含水率小于10%后,进行基层封墙底漆施工;(2)基层封底前对门窗,空调支架等金属件部位进行必要的包裹和遮盖,待整体喷涂完成后去除,以防止污染和锈蚀; (3)基层封闭底漆施工前,要严格按照产品规定的稀释比例进行稀释,注意:稀释时应对底漆充分搅拌,保证均匀; (4)腻子干透后方可涂刷底漆; (5)涂刷底漆4-6小时后进入下道工序; 质量标准:喷涂均匀,不漏涂、不漏底、不流挂。5、分格缝弹线: 根据要求对墙面进行分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上,所有竖向灰缝相互平行,铅垂,做到灰缝横平竖直,具体规格按建筑图进行优化。质量标准:线条横平竖直、双平
13、行线宽窄一致、清晰明了。6.涂刷分格缝漆 采用分格缝漆涂刷分格缝,为保证分格缝不出现露底,分格缝漆涂刷宽度可适当比设计宽一点,保证分格缝宽度范围内分格缝漆饱满。质量标准:刷漆应横平竖直、宽窄一致、深浅一致,内分格缝漆饱满,效果分明,不露底、不起皮、不污染其他部位。7.分格缝二次弹线 由于涂刷分格缝漆后,第一次分格缝弹线已被遮掩,为让胶带分格条顺直,需进行二次弹线,只需弹出分格缝一边线即可。8.贴分格缝美纹纸 美纹纸粘贴时,与第二次分格缝弹线对齐即可。 质量标准:美纹纸粘贴牢固、严密、平直,撕揭时间准确, 不损坏分格线、不粘坏缝漆。9. 喷涂真石漆 (1)真石漆应严格按产品规定的稀释比例进行稀释
14、,稀释时应对真石漆充分搅拌,保证均匀; (2)喷涂时从上面到下面按顺序施工; (3)施工中涂料应接在分格线或窗套等处,避免结合处出现色差; (4)不同真石漆施工时,应先待一种真石漆施工完成并表干后方可进行另一种颜色真石漆施工,施工时需将另一种颜色真石漆进行保护防止污染; (5)真石漆在使用前,必须彻底搅拌均匀,施工间隙应盖紧桶盖,以防止涂料结皮; (6)采用喷涂法施工,施工前必须进行试喷,以确定所用喷嘴、工作压力、喷枪移动速度等施工因素,确保施涂质量和效果。 质量标准:喷涂均匀、厚薄一致、色泽一致,颗粒点状均匀,大小符合要求,不露底、不漏喷、无流坠等现象,阴角处无积料,不污染门窗、玻璃等其他部
15、位。10. 真石漆打磨在喷涂防水保护膜之前,需用普通400-600目砂纸磨掉已干透涂层表面的浮砂及砂粒之锐角,增加天然真石漆表面的美感,同时保证防护膜的完全覆盖。用力不可太猛,否则,会破坏漆膜,引起底部松动,严重时会造成附着力不良,真石漆脱落。11. 撕揭分格美纹纸(1)胶带撕揭前,需用裁纸刀将胶带在纵横交接处,沿平行于水平胶带的方向,将竖向胶带切断,以避免撕揭胶带时真石漆脱落;(2)揭纸时间控制,太早太晚都会破损,指压半干状态最好(初凝后有脆性非刚性阶段);(3)揭纸方向,近180度开线。 12. 分格缝处理 胶带撕揭后,对灰缝进行整理和整修,以保证灰缝顺直且宽窄一致,修理时,应避免二次污染
16、。13. 滚涂防尘罩面漆 (1)在真石面漆施工完毕后,涂层表面硬干(晴天干燥24小时以上,阴雨天应延长干燥时间)才能进行罩面漆喷涂施工; (2)罩面漆应严格按照产品规定的稀释比例进行稀释,注意稀释时应对其充分搅拌,保证均匀; (3)滚涂施工应从上面到下面按顺序施工; (4)施工中涂料应接在分格线或窗套等处,避免结合处出现色差; (5)可采用喷涂、滚涂法施工。质量标准:面漆均匀,色泽一致,不漏涂、不流挂,不漏底,阴角处无积料。四、允许偏差1. 腻子层平整度:凹凸不超过2mm;(用2M长的水平尺靠墙面)2. 墙面垂直度:凹凸不超过2mm;(用2M长的水平尺靠墙面)3. 阴阳角方正度:误差不超3mm
17、;(用直角尺检验)4. 基面的含水率:含水率10%以下,PH值10以下。五、成品保护:1、在施工中,将门窗及不施工部位遮挡保护。2、严禁从下往上的施工顺序,以免造成颜色污染。3、拆架子或其它施工专业人员,严禁碰损墙面,严禁蹬踩。六、观感质量标准1.表面平整、颜色一致、喷涂均匀,厚薄一致、颗粒疏密均匀,分格块横平竖直、方正、不崩角;2.不发白、不发花、不漏喷、不露底、不掉砂、不翘岩、不开裂、不积灰、不泛碱、不发黑等现象; 3.分格线条横平竖直、宽窄一致,分格漆平整、深浅一致,不起漆皮,线条效果清晰; 4.周围的门窗、玻璃、管道、栏杆、灯具等洁净,无污染。七、质量通病及防治序号常见质量通病产生原因
18、应对措施1遮盖力差厚度不均涂料未能搅拌均匀,允许兑水的涂料掺水量过大或涂刷不均匀1.兑水必须按产品说明要求施工2.施工前必须进行技术交底3.对不符合要求的必须返工,直至达到质量要求的标准2遇水发白第一与制备真石漆所选用的乳液有很大关系。有些乳液生产厂家为了增加乳液的稳定性,所用的表面活性剂超量,导致乳液的耐水性下降。第二,真石漆厂家为了节约成本,只添加少量的乳液,从而使真石漆干燥后漆膜疏松,不够致密,漆膜的吸水率较大,并且粘结强度也较低,一旦遇到长时间的阴雨天气,雨水会逐渐渗透到漆膜里,导致真石漆漆膜发白。第三,有些真石漆生产厂家在制备时加入大量的羟甲基纤维素、羟乙基纤维素等增稠剂,而这些物质
19、都是水溶性或亲水性的,真石漆成膜后留在涂层中,降低了涂层的耐水性1.必须使用指定品牌及合格的产品2.严把材料检验关,严格检查过程的材料使用3.对出现的发白的地方,必须及时要求施工单位返工3发花基层有泛碱现象,采用劣质水泥制作砂浆,水泥砂浆配比不准或养护期短;真石漆施工时厚薄不匀,真石漆用量过少、过薄;真石漆生产时纤维素比例过大等。1.基底重新处理,并达到质量要求2.封闭底漆重新施工,并达到质量要求3.真石漆重新喷涂均匀4.罩面涂料重新滚涂均匀4喷涂时飞溅首先可能为真石漆中颗粒搭配不合理,真石漆稠度不合理;其次可能为施工原因造成,如喷枪口径太大、喷枪压力选择不当等1.真石漆重新搭配中颗粒,稠度调
20、配至适度为止2.选择合适的喷枪,恰当的压力5黄变主要为真石漆中的乳液有质量问题。一些真石漆厂家采用较差的丙烯酸乳液等作为粘结剂,该乳液经紫外线会造成分解,析出有色物质,最终造成黄变现象1.必须使用指定品牌及合格的产品2.严把材料检验关,严格检查过程的材料使用3.对出现黄变的地方,必须及时整块或整面返工6缩孔基层有油污;涂料中混入油脂类或冒雨施工造成1.基层重新处理,直至达到质量要求2. 必须使用指定品牌及合格的产品3.严把材料检验关,严格检查过程的材料使用4.不符合施工条件的天气,禁止施工7漆膜太软乳液选择不当,或者乳液含量较低,造成漆膜涂层不够紧密1.必须使用指定品牌及合格的产品2.严把材料
21、检验关,严格检查过程的材料使用3.对出现漆膜太软的地方,必须及时返工8白花致剥落雨天后,基材内碱基渗出,产生白花必须干燥3天以上,确保完全干燥9平面出现裂缝天气温差大,突然变冷,致使内外层干燥速度不同,表干里不干而形成裂缝解决方法是改用小嘴喷枪,薄喷多层,尽量控制每层的干燥速度,喷涂距离以略远为好10阴阳角裂缝真石漆喷涂过程中,有时会在阴阳角处出现裂缝,因为阴阳角是两个面交界处,如果喷上真石漆,在干燥过程中会有两个不同方向的张力同时作用于阴阳角处的涂膜,易裂缝解决办法:发现阴阳角裂缝,用喷枪再一次喷涂,隔0.5小时再喷一遍,直至盖住裂缝;对于新喷涂的阴阳角,则在喷涂时特别注意不能一次喷厚,采取
22、薄喷多层法,即表面干燥后重喷,喷枪距离要远,运动速度要快,且不能垂直阴阳角喷,只能采取散射,即喷涂两个面,让雾花的边缘扫入阴阳角11成膜过程中出现裂缝在喷涂时,覆盖不够均匀或者太厚,在涂层表面成膜后出现裂缝施工时注意喷涂方法,必要时,应与生产厂商联系,改变配方,重新试制12分格线破损、堆填、灰缝不顺直分格胶带撕揭过早,会导致真石漆流淌:撕揭过晚,一是分格胶带不易撕掉,再者会导致灰缝处真石漆被揭掉,灰缝不顺直。把握好分格胶带的撕揭时间,真石漆表面干燥,用手按压无明显压痕且不粘手时才能撕揭131)阳角不均匀、不顺直、不方正2)阴角拐点喷涂密度不匀、粗糙,长期为积灰点3)分色过界粗糙4)表面有污染、
23、积灰、留雨痕施工队伍技术水平不过关、成品保护不到位。1. 选择施工水平过硬的队伍;2. 对不符合质量要求的地方,必须要求施工单位返工重做;2. 要有兼职或专职的质量检验人员对各工序进行监督检查,严格把关。第六章 安全文明施工、消防及环保措施第一节 施工现场安全管理 1、坚持“安全第一,预防为主”的安全施工方针,根据国家现行的建筑施工安全检查标准要求,建立完整系统的安全管理体系,杜绝事故发生,确保安全生产,实现安全施工达标的管理目标。参加施工的全体人员,必须树立“安全第一,预防为主”和“安全为生产,生产必须安全”的思想,从工程开工到竣工,都必须严格执行国家有关安全法规及集团公司和建设单位的安全生
24、产规章制度,必须认真执行企业的有关安全规定和要求,施工作业人员要按照集团公司制定的安装工人安全技术操作规程进行施工作业。不违章作业,消除一切事故。2、认真贯彻“打防并举,标本兼治,重在治本”的综治方针,切实搞好本项目现场社会治安综治的管理,保障项目施工安全、有序、顺利,根据本项目的特点和特定环境制定相应的综合治理目标和保证措施,纳入项目安全管理体系。3、作为项目安全管理体系内容的环境保护,项目部严格遵照市政府颁布的有关安全文明施工和环境保护的有关法规、规章执行实施,切实抓好施工现场的文明卫生和环境保护。4、现场建立安全消防领导小组,健全防火安全岗位责任制,项目负责人亲自动手抓,一级抓一级,一级
25、包一级,一抓到底,层层落实,全体动员,把防火安全责任落到实处,杜绝火险隐患。第二节 安全保证措施1、建立以安全生产责任制为中心的安全管理制度,根据“管理生产必须管安全”、“安全生产人人有责”的原则,明确项目经理各职能部门负责人、作为工长和班长在施工活动中应负的责任。2、项目经理:认真贯彻和国家有关安全生产的方针、政策、法规和企业安全生产的各项规章制度;严格执行安全考核指标和安全生产奖惩办法,严格执行安全技术措施审批和施工安全技术措施交底制度,定期组织安全生产检查和分析,针对可能产生的安全隐患制定相应的预防措施。3、安全员:落实安全设施的设置;对施工全过程的安全进行监督,纠正违章作业,配合有关部
26、门排除安全隐患,组织安全教育和全员安全活动,监督劳保用品的质量和正确使用。4、班组长:向本工种作业人员进行安全措施交底;严格执行本工种安全技术操作规程,拒绝违章作业;对本次作业所使用的机具、设备、防护用具及作业环境进 行安全检查,消除安全隐患,组织班组开展安全活动,召开岗位安全生产会,每周进行安全讲评。5、建立二级安全检查制度。由企业安全生产监察部门或项目经理部对贯彻国家安全生产法律、法规的情况、安全生产情况、劳动条件、事故隐患 等进行检查,项目经理定期对施工项目的安全生产责任制、安全保证计划、安全组织机构、安全组织机构、安全保证措施、安全技术交底、安全教育、安全持证上岗、安全设施、安全标识、
27、操作行为、违章管理、安全纪录进行检查,确保项目安全计划的实施。6、安全生产实行总包负责制,对分包单位进行统一领导、综合管理。吸收分包单位负责人参加现场安全领导小组,统筹、协调、管理施工现场的安全管理,分包单位的安全管理工作须服从总包单位的监督检查。7、建立施工安全生产教育制度,定期对施工人员进行安全知识、安全技能、设备性能、操作规程、安全法规的安全教育轮训,对新技术、新工艺、新设备的采用和调换工作岗位时,也要进行安全教育,未经安全教育培训的施工人员一律不得上岗操作。使全体施工人员真正认识到安全施工的重要性和必然性,懂得安全生产和文明施工的科学知道,牢固树立安全第一的思想,在施工中自觉遵守各项安
28、全施工法律、法规和规章制度。8、认真执行安全技术交底制度,安全技术交底与施工技术交底同时进行,由项目技术负责人将本施工项目的施工作业特点和危险点及其危险点的具体预防措施,应注意的安全事项,相应的安全操作规程和标准,发生事故后应及时采取的应急措施向安全员、施工班组长和相关人员进行全面详细的安全技术交底,并保存交底双方签字确认的安全技术交底记录。第三节 安全技术措施1、现场安全措施(1)、管理人员和施工人员进入施工现场一律佩戴工作卡、无佩戴工作卡者一律不得进入现场上岗施工。(2)、落入“三宝、四口”保护措施,头戴安全帽,身穿工作服,高空作业系安全带,并做到三紧:领口、袖口扣紧、衣下摆紧、脚穿合适软
29、底鞋的鞋带紧,对电梯口、楼梯口、预留洞口、管道井口围护设施,须验收合格和有明显的警示标志。(3)、施工现场严禁赤膊、赤脚、穿背心、穿拖鞋和穿高跟鞋。(4)、各项安全设施、防护装置如确因施工工序而需要临时拆除或移动时,必须以有关主管部门负责人批准后方可拆除,在拆移时有安全监护,并采取相应的防范措施。2、安全消防措施(1)、加强现场消防安全、综合保卫管理,建立义务消防队员和定期进行消防训练演习。配备专职治安保卫人员。(2)、施工现场备足一定的消防器材,指定专人维护管理,定期更新,保持有效使用,并加强施工人员的消防安全教育,“应知、应会”消防器材。(3)、加强法制教育和精神文明教育,提高职工“知法、
30、守法”的法制意识,开展有益身心、文明健康的娱乐活动,禁止聚众赌博、酗酒斗殴等扰乱生产、工作、生活正常秩序的不良行业。配合公安部门搞好现场治安工作。3、文明施工、环境保护措施(1)、现场实行封闭施工。制定工地现场的环境卫生制度,注重现场绿化,改善环境。(2)、施工现场的材料定场分类有序。(3)、保持做到施工“落手清”,工完场清,垃圾袋装,集中运至指定地点,做到作业面无积存垃圾,无积存污水,无散落材料。(4)、严禁往电梯井、管道井倾倒垃圾和抛扔杂物。(5)、施工区派专人负责清理和打扫,保持场地整洁,道路畅通,确保门前墙外无垃圾、无建筑材料、无污水,无虫且少臭。现场严禁大小便,在每个层楼面作业层设置
31、小便桶,每天完工后由专人负责清运。(6)、控制施工噪音,采取隔绝消声措施,将施工噪音分贝控制在国家规定的范围内。(11)、施工吊兰安全使用措施详见吊兰施工方案(12)、高空作业安全及注意事项1)、安装人员在进入施工现场必须带安全帽。要选择合格产品,有检验部门批量验证和工厂检验合格证;施工人员进入现场前必须检查安全帽是否损坏,是否符合安全要求,施工人员带安全帽时必须系好下额带,以防发生高处坠落,帽飞人落的现象。2)、高空施工操作时必须系好安全带。安全带要选用合格产品,有厂家永久字样的商标及合格证。进入现场必须检查安全带是否完好,安全带必须挂在牢固结实的地方。3)、施工人员应配置袋、工具箱、以防工
32、具的掉落。工具用后放入工具袋、工具箱内。施工中待用物料放置时距洞口及楼板沿水平距离1米以上。收工后,做到工完场清。4)、在高层建筑幕墙与上部结构施工交叉作业时,结构施工层下方须总包单位挑出3米以上的防护装置,如果架设安全网有困难,可采用其它有效方法,保证安全施工。第四节 文明施工措施1、文明施工组织管理机构文明施工组织管理,根据项目实际情况成立文明施工管理领导小组,由项目经理任组长,项目副经理任副组长,现场各部门部长及后勤、保卫责任人均为成员,文明施工的日常管理领导工作由组长主持。2、 现场文明施工措施要认真贯彻执行建设部的建筑工地施工现场管理规定及公司制定的有关文明工地标准。施工组织规划中的
33、文明施工要求是搞好文明施工管理的基本条件,以平面布置为基础,管理制度为依据,责任到人,执行到岗为保证,检查考核为手段,管理好文明施工。(1)、循序作业按程序施工,作业顺序合理,不因工序颠倒造成返工,浪费和阻碍其它项目施工作业,作业计划明确,人员和机构安排有条理,不混乱,不窝工。(2)、按图用地大宗材料、设备、构件、器具、临时建筑设施,加工用地严格遵守施工平面布置图的规定,道路及排水畅通,场地平整。(3)、现场容貌门面要庄重大方整齐,广告宣传标语要写醒目美观。(4)、“一图七牌”图牌要齐全、规矩、醒目、悬挂在场内明显的位置。(5)、分区管理划区管理,做到“落手清”现场着重管好“清理、回收、利用、
34、归库”四个环世;工完、料净、场清、各工序成品保护等工作要定期检查及时评比。(6)、清洁卫生工程作业场所、生产临时设施(车间、库房、机栅、办公室、宿舍、浴室、厕所等)室内外整洁卫生。(7)、机械卫生工程使用的机械、车辆保养完好,外观清洁、无污垢、积尘、电气开关柜(箱)完整带锁,机械设备的安全防护齐全、灵敏、可靠、上岗持“十字”作业。(8)、防火、保卫完善防火制度、设置符合消防要求的消防设施,设置明显的防火标志和标牌、配备有效的消防器材,建立保卫制度、进出工地人员要佩戴工作牌,标志和标牌、落实专(兼)职的保卫值班人员,采取防火防盗措施。(9)、岗位标志施工现场管理人员和工人应佩戴明显的标志,危险施
35、工区域应派人值班看守,并挂警示灯。(10)、安全防护重点检查“安全三宝”、“四洞口、五临边”、主体交叉施工部位,临街面防护设施;执行建设部“评分标准”,定期或不定期的检查,及时评分,奖罚分明。(11)、配合协调施工中做好与各单位之间,工种之间的协作配合工作,综合进度发生矛盾时要互相协商妥善处理。(12)、公共关系施工人员要遵守社会公德、职业道德、企业纪律、妥善处理好施工现场周围公共关系。3、消防保卫措施在施工生产全过程中必须认真贯彻实施“预防为主,防消结合”的方针,确保在我项目不出现消防、伤亡事故。(1)、建立完善的保障体系在施工的全过程,建立以项目经理牵头,后勤部及质安部主抓,其它部门配合的
36、管理体系,结合工程施工特点,对每位员工进行消防保卫方面的教育培训,做到每个人在思想上的重视。(2)、消防保证措施实行逐级防火责任制,明确各级的职责,组建消防小组,负责日常的消防工作。分包单位在项目部的监督检查下,建立分包内部的逐级防火责任制,加强民工消防教育。施工现场不允许吸烟,办公区设置吸烟处,除特殊批准外,不允许使用电炉,并且在办公区及现场设足够消防器材。加强对易燃、易爆物品管理,有专用仓库存放,在存放处挂明显警示牌,对于此类材料严格执行限额领材料制度。加强对电焊的管理,操作人员必须持证上岗,严格规程进行操作。现场及楼层内的临时设施应经常检修,挂明显标示牌,任何人不允许私自挪动或改为它用。
37、(3)、配备充足的临时消防设施:1)、消防用水采用泡沫灭火器。建筑物每层4个,普通库房每处2个。动火及易燃易爆品施工现场至少每处1个。易燃易爆品仓库每处4个四个干粉灭火器,并配备砂箱、消防锨、桶。严格管制危险行为。分包队伍施工现场的灭火器自身携带。所有消防水、灭火器及消防标志将定专人负责,及时查点、检核、更新,确保在位及功能。4、环保措施(1)、防尘措施和防止运输遗洒1)、施工现场地面要进行洒水防尘,各操作面要及时清理边角料及垃圾,并要求作业面保持清洁; 2)、区域清理施工现场的区域施工过程中要作到工完场清,以免刮风时将灰尘吹入空气中;各区域内的建筑垃圾随着区域施工的进展及时清理,要求活完底清
38、,不许将垃圾从高处直接倒入低处,每个区域要设有垃圾区,及时将垃圾运入垃圾站。3)、防尘措施施工现场内减少飞扬的粉尘,减少灰尘对周围环境的污染。各楼层清扫建筑垃圾,应先洒水湿润后,才能清扫。禁止在施工现场焚烧有毒、有害和有恶臭气味的物质。装卸有粉尘的材料时,应洒水湿润并在仓库内进行。降低楼层内风的流速,阻挡灰尘影响建筑物周围的社区环境。(5)、垃圾堆放区施工现场建筑垃圾设专门的垃圾堆放区,并将垃圾堆放区设置在避风处,以免产生扬尘,同时根据垃圾数量随时清运出施工现场,运垃圾的专用车每次装完后,用苫布盖好,避免途中遗洒和运输过程中造成扬尘。5、噪声控制(1)、调整施工噪声分布时间。根据环保噪声标准(
39、分贝)日夜要求的不同,合理协调安排施工分项的施工时间,将容易产生噪声污染的分项施工尽量安排在白天施工,避免扰民。(2)、敏感区域施工应在噪声影响区域的作业层采用降低安全围帘包裹。(3)、施工现场的加工棚应作封闭处理,并能有效降低噪声。(4)、因施工需要场地噪声超过标准限制,或因工艺等技术原因需连续施工,必须报建设部门批准,并在环保部门备案,并按规定对周围居民发放扰民费。6、易燃、易爆、油品及化学品的管理(1)、储存:储存在专用仓库内,分类存放,设专人严格管理,并建立台帐,定期清点。(2)、领用:对领用人、领用品、领用数量、领用日期进行登记,控制领用数量。(3)、防止施工现场火灾事故的发生:对现场施工管理人员和操作人员进行消防培训,增强消防意识。对油库、化学品仓库等一律配备符合规定的灭火器,严格落实消防规章及防火管理制度。7、环境卫生保护措施(1)、出场地车辆必须经过冲洗,避免将尘土、泥浆带到场外,运输散装材料的车辆,车箱后封闭,避免撒落。(2)、专人负责现场的垃圾清理工作,并经常洒水,防止扬尘,在现场设垃圾站,定期进行清运。(3)、行政部抓好办公、生产区域的环境卫生工作,设置专门的垃圾站。
