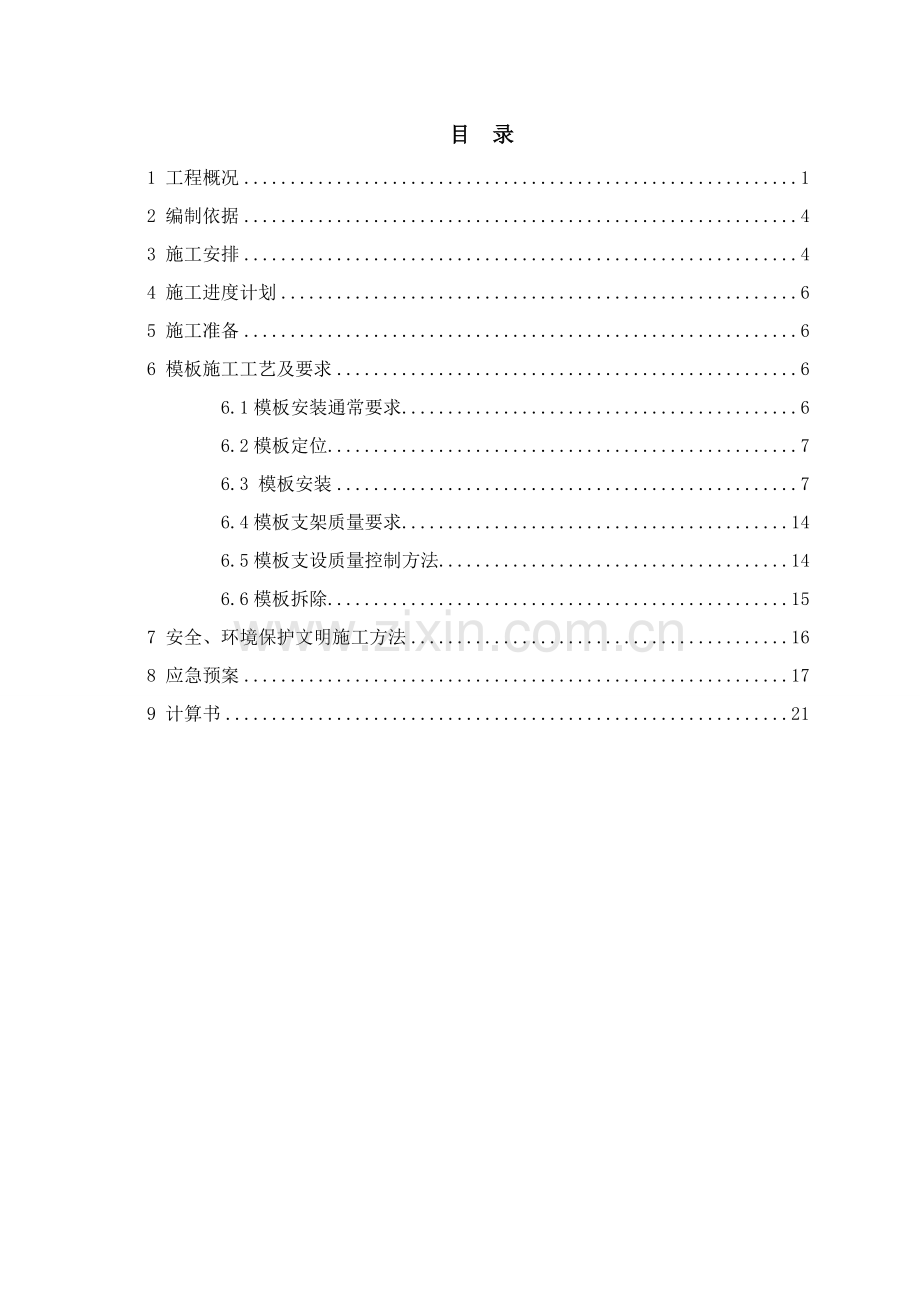

1、云南水利水电职业学院(筹)建设项目模板工程专题施工方案编 制: 审 核: 审 批: 云南建工集团年 月目 录1 工程概况12 编制依据43 施工安排44 施工进度计划65 施工准备66 模板施工工艺及要求66.1模板安装通常要求66.2模板定位76.3 模板安装76.4模板支架质量要求146.5模板支设质量控制方法146.6模板拆除157 安全、环境保护文明施工方法168 应急预案179 计算书211 工程概况新建云南水利水电职业学院(筹)建设项目工程,项目选址在距离昆明约30公里富民县城区。学院在县城区西北侧,永定街道办事处北邑村,处于昆禄公路和西二环交叉口西侧,离县城中心10分钟车程。项目

2、基地东南临40米宽西二环(在建),东北接26米宽昆禄公路,西北为20米宽市政计划路,西南紧邻自然山体,基地地势起伏,缓坡、丘陵、沟壑、谷地等复杂地形交织,高差较大。项 目 概 况序号项目内容1工程名称云南水利水电职业学院(筹)建设项目2建设地点昆明市富民县永定街道办事处北邑村(富民县昆禄公路和西二环交叉口西侧)3建设单位云南水利水电职业学院(筹)4设计单位云南省设计院集团5监理单位云南恒丰建设咨询管理6施工单位云南建工集团7基础形式主体结构形式钻孔灌注桩基础、筏板基础;框架结构8场地周围情况本工程施工区域周围,为施工工地和居民。云南水利水电职业学院(筹)建设项目设计概况栋号名称建筑面积层数层高

3、(m)建筑高度(m)地基基础类型1号楼-水利工程系30875.99地下1层、地上3-4层4.2-6.218.6-26.95长螺旋钻孔压灌桩2号楼-电力工程系20863.323-5层4.2-4.517.2-23天然地基3号楼-工程管理系6413.623层4.2-4.513.95旋挖钻孔灌注桩4号楼-行政楼、院系办公楼16098.32地下1层、地上3-5层3.6-5118.63-24.25天然地基5号楼-建筑工程系12417.525层4.2-4.521.9长螺旋钻孔压灌桩6号楼-图书信息楼17249.17地下1层、地上6层3.6-5.118.45-21.4旋挖钻孔灌注桩7号楼-体育馆及学生会堂71

4、33.52层5.1-16.9516.95长螺旋钻孔压灌桩8号楼-学生食堂6413.624层3.6-5.116.5-18.9旋挖钻孔灌注桩9号楼-青年教工临时周转宿舍2095.214层312.3旋挖钻孔灌注桩1#学生宿舍5000.33地下1层、地上6层3-3.622.1天然地基2#学生宿舍5928.19地下1层、地上6层3-3.622.1天然地基3#学生宿舍5288.776层3.622.1天然地基4#学生宿舍4815.84地下1层、地上6层3-3.622.1旋挖钻孔灌注桩5#学生宿舍5134.29地下1层、地上6层3-3.622.1天然地基6#学生宿舍5059.63地下1层、地上6层3-3.62

5、2.1天然地基7#学生宿舍4775.65地下1层、地上6层3-3.622.1天然地基8#学生宿舍4917.64地下1层、地上6层3-3.622.1天然地基9#学生宿舍4994.17地下1层、地上6层3-3.622.1天然地基累计165474.78结构形式:无地下室建筑物0.00以下基础为独立承台加地梁,有地下室建筑物基础为筏板基础,地下室外墙、车道墙和人防分区隔断墙为钢筋混凝土墙,结构为框架结构。0.00以上地上为框架现浇混凝土结构。本工程建筑高度不高,均在六层以内,檐口高度在26.5m以下,施工用外脚手架搭设高度大多在24m以下,图书信息楼最高搭设高度28m。本工程多种承重构件截面复杂。统计

6、以下:1. 其中板厚除少许位置为120mm,200mm;其它均为100mm。2. 柱截面包含到截面类型比较多,其中:1#-9#宿舍楼关键有400*400mm、600*600mm、700*700mm、800*800;汇报厅关键有400*400mm、500*500mm、600*600mm;电力工程系关键有400*500mm、450*550mm、550*600mm、600*700mm、700*700mm、700*800mm、800*800mm;工程管理系关键有500*600mm、650*650mm、700*700mm、700*900mm;建筑工程系关键有500*600mm、550*600mm、600

7、*650mm、600*700mm;临时教职员周转宿舍关键有450*450mm、500*550mm、550*550mm、550*600mm;水利工程系关键有450*500mm、500*500mm、550*550mm、600*600mm、700*700mm、700*800mm、800*800mm;图书信息楼关键有600*600mm、650*650mm、750*750mm、800*800mm;体育馆及学生会堂关键有450*500mm;700*700mm、700*800mm、900*1200mm;行政、院系办公楼关键有550*550mm、550*650mm、600*700mm;学生食堂关键有400*4

8、00mm、500*500mm、550*550mm、550*600mm、550*700mm、600*600mm、650*650mm、650*700mm、700*700mm3. 梁截面尺寸类型种类繁多,具体以下:1#-9#宿舍楼关键有200*350mm、200*400mm、200*450mm、200*500、250*500mm、250*600mm、300*600mm、300*700mm、350*700mm、350*1300mm、400*700mm、400*800mm、450*700mm、500*700mm;汇报厅关键有250*600mm、300*600mm、300*700mm、400*700mm、

9、400*800mm、400*1000mm、400*1200mm;电力工程系关键有200*500mm、200*500mm、200*600mm、300*600mm、300*700mm、300*800mm、300*900mm、450*850mm;工程管理系关键有250*400mm、250*500mm、300*600mm、300*650mm、300*700mm、300*750mm、300*800mm、400*950mm、400*1000mm、450*1200mm;建筑工程系关键有250*600mm、300*500mm、300*600mm、300*700mm、300*1000mm、300*1200mm;

10、临时教职员周转宿舍关键有200*300mm、200*350mm、200*400mm、200*450mm、250*450mm、250*550mm、300*500mm、300*600mm、300*700mm;水利工程系关键有200*500mm、200*650mm、250*450mm、250*500mm、250*600mm、250*650mm、300*600mm、300*650mm、300*700mm、300*800mm、350*650mm、350*750mm、400*750mm、400*850mm、400*1100mm、450*900mm、500*800mm、600*1000mm;图书信息楼关键有

11、200*400mm、250*550mm、300*600mm、300*700mm、300*800mm、300*900mm、350*800mm、400*700mm、400*800mm、400*900mm、400*1250mm、450*1350mm;体育馆及学生会堂关键有200*400mm;250*500mm、300*600mm、300*700mm、350*700mm;400*700mm、400*800mm、400*900mm、450*900mm;450*950mm、500*900mm、600*1000mm;行政、院系办公楼关键有200*300mm、200*500mm、250*400mm、250*5

12、50mm、300*600mm、350*500mm、350*600mm、350*700mm、400*700mm、400*900mm、450*1000mm;学生食堂关键有250*400mm、250*550mm、250*650mm、300*700mm、300*750mm; 4.混凝土墙厚度关键为250mm,少许200mm和300mm,高度从1.8米至5.1米。2 编制依据【云南水利水电职业学院(筹)工程设计文件】.4.24-云南水利水电职业学院施工图汇总-电子版本工程施工组织设计建筑施工安全检验标准JGJ59-建筑施工模板安全技术规范JGJ162-。和本施工方案相关标准、法律法规。3 施工安排3.1

13、 模板方案选择及要求本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充足考虑以下几点:1、模板及其支架结构设计,努力争取做到结构要安全可靠,造价经济合理。2、在要求条件下和要求使用期限内,能够充足满足预期安全性和耐久性。3、选择材料时,努力争取做到常见通用、可周转利用,便于保养维修。4、结构选型时,努力争取做到受力明确,结构方法到位,升降搭拆方便,便于检验验收;5、模板及模板支架搭设,还必需符合JCJ59-检验标准要求,要符合省文明标化工地相关标准。综合以上几点,考虑了以往施工经验,决定采取以下模板及其支架方案:模板面板选择基础地梁及筏板侧模采取砖胎膜剪力墙、柱、梁、板采取18mm胶合

14、板支撑体系选择:梁板模板支架采取扣件式钢管支撑体系;其它均采取工具式钢管脚手架,因为本工程层高适中,支撑及加固均采取工具式钢管。当梁高大于700mm及剪力墙施工时在模板中增设对拉件,使模板支撑牢靠可靠。若因为施工要求步距超出1.5m时,采取在梁两侧及房屋四面加设剪刀撑连通部署,确保架体稳定性。3.2 施工目标 质量要求:根据建筑工程施工质量验收统一标准(GB50300-)及配套系列施工质量验收规范、设计要求等验收,一次性经过政府管理部门验收、立案。创云南省优质工程。3.3施工次序因为工程工期担心,优异行基础类型型为天然地基幢号施工,本工程准备三个专业模板施工队伍进行平行施工,每栋楼模板施工和钢

15、筋施工同时穿插进行。 3.4施工组织机构及职责项目经理(黄国庆):选定模板劳务组,签署劳务协议,全方面组织相关模板管理人员进行模板施工管理。项目副经理(王泽云):实施模板施工计算,组织材料进场,各栋号模板施工。技术责任人(薛云观):模板方案施工优化,组织质安员监督模板施工质量及施工安全。4 施工进度计划工期要求:开工日期:5月8日,总工期398日历天;为满足学院招生评定条件,在年底前主体结构要封顶,具体各幢各节点工期详施工进度控制计划。5 施工准备技术责任人进行模板施工方案编制,审批。栋号工长进行模板计算,向材料员提供模板采购计划。材料员组织模板供运商进行材料进场准备。劳务班主依据工期情况进行

16、劳务工人准备。6 模板施工工艺及要求6.1模板安装通常要求竖向结构钢筋等隐蔽工程验收完成、施工缝处理完成后准备模板安装。安装柱模前,要清除杂物,焊接或修整模板定位预埋件,做好测量放线工作,抹好模板下找平砂浆。模板组装要严格根据模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢靠,以保持模板整体性。拼装精度要求以下:(1)两块模板之间拼缝1(2)相邻模板之间高低差1(3)模板平整度2(4)模板平面尺寸偏差36.2模板定位当底板或顶板混凝土浇筑完成并含有一定强度(1.2MPa),即用手按不松软、无痕迹,方可上

17、人开始进行轴线投测。首先依据楼面轴线测量孔引测建筑物主轴线控制线,并以该控制线为起点,引出每道细部轴线,依据轴线位置放出细部截面位置尺寸线、模板500(mm)控制线,方便于模板安装和校正。当混凝土浇筑完成,模板拆除以后,开始引测楼层500mm标高控制线,并依据该500mm线将板底控制线直接引测到墙、柱上。6.3 模板安装(一) 独立承台基础模板采取18 mm厚胶合板配制模板,加50mm80mm木枋楞(或40mm503mm方钢管)和短钢管抱箍加固,木枋(或方钢管)楞横向间距按250-350mm设置,钢管抱箍竖向按500mm设置,最下面一道箍离底板底为200mm。为确保模板线角顺直,模板定位必需正

18、确。为确保模板侧向刚度,采取钢管作斜撑。 (二) 地下室筏板、防水板基础侧模板采取240mm厚砖胎模,砖胎模用M5水泥砂浆砌免烧砖砌筑,遇筏板、防水板有卷材防水要求时,砖胎模面用1:2水泥砂浆粉刷。为确保模板线角顺直,模板定位必需正确。为确保模板侧向刚度,采取钢管作斜撑。 (三)地下室筏板、防水板基础下地坑模板地下室筏板、防水板基础下地坑模板包含加深柱下基础,集水坑,电梯坑,筏板、防水板基础高低错台等模板,采取240mm厚砖胎模;砖胎模用M5水泥砂浆砌免烧砖砌筑;遇筏板、防水板有卷材防水要求时,砖胎模面用1:2水泥砂浆粉。(四) 钢筋混凝土墙模板本工程钢筋混凝土墙设计关键尺寸有:宿舍楼挡土墙高

19、2.9m,厚250mm;汇报厅挡土墙高1.8m,厚200mm;工程管理系,建筑工程系和学生食堂电梯井高2.1m,厚250mm;水利工程系地下室高5.1m,厚250-300mm;图书馆地下室高4.8m,厚250mm;行政楼地下室高4.8m,厚200mm。采取18 mm厚胶合板配制模板,加50mm80mm木枋楞(或40mm503mm方钢管)和钢管蝴蝶扣对拉螺栓加固,墙两侧模板用混凝土内撑条支撑两侧模板;木枋(或方钢管)楞横向间距按250-350mm设置,钢管抱箍竖向按500mm设置,最下面一道箍离底板底为200mm。为确保模板线角顺直,模板定位必需正确。为确保模板侧向刚度,采取钢管作斜撑。 地下室

20、剪力墙模板支撑加固图以下图所表示:墙体底部固定方法和柱大模板底部固定方法相同,有放大脚部位用钢管加可调丝杆顶住;没有放大脚部位加对插木楔调整。剪力墙模板下脚调整及加固大样图以下图所表示:(五) 地梁模板地梁模板采取18 mm厚胶合板配置,地梁上口采取步步紧间距500钉牢;地梁底部采取50mm80mm木枋做压脚,用水泥钉钉牢。 (六)钢筋混凝土柱模板采取18 mm厚胶合板配制模板,加50mm80mm木枋楞(或40mm503mm方钢管)和钢管蝴蝶扣对拉螺栓加固,钢管抱箍竖向按500mm设置,最下面一道箍离底板底为200mm。为确保模板线角顺直,模板定位必需正确。为确保模板侧向刚度,采取钢管作斜撑。

21、 (七)梁板模板采取18 mm厚胶合板配制模板,次楞用50mm80mm木枋楞(或40502.0mm槽钢中间夹木枋),次楞间距按胶合板短边长三分之一或四分之一倍率设置最大不得超出400mm设置,主楞为双楞,可用60mm10mm木枋(或40mm503mm方钢管)组合,以确保主楞安放在支承顶托上不偏心,主楞间距和模板支架立杆间距相等。 21003300(八) 模板支架模板支架水平杆控制步高小于1.5m,若特殊情况需要大于1.5米,采取加设纵横向剪刀撑提升架体稳定性。立杆间距见下表:现浇混凝土板模板支架立杆间距表48*3.0板厚模板支架支承高度2.9m3.9m4.35m4.8m100mm1400140

22、013001300120mm1400130013001200170mm1300120012001100200mm1200110011001000梁支撑图大样图:梁底依据梁跨度及梁大小增加间距0.7米1.5米独立顶撑。梁垂直施工缝处支模大样图以下图所表示:剪力墙、柱和梁相交节点模板图示以下图所表示:柱模板支设柱模板背部支撑由两层钢楞组成,第一层为直接支撑模板竖楞,用以支撑混凝土对模板侧压力;第二层为支撑竖楞柱箍,用以支撑竖楞所受压力;柱箍之间用对拉螺栓相互拉接,形成一个完整柱模板支撑体系。柱模板设计示意图柱箍材料:圆钢管483.0,柱箍肢数:2,间距为400。竖楞为1肢60X80mm木方,每个柱

23、截面部署三根。现浇楼梯梁板支设详见下图所表示6.4模板支架质量要求模板搭设必需正确掌握构件几何尺寸,确保轴线位置正确。模板应含有足够强度、刚度及稳定性,能可靠地承受新浇混凝土重量、侧压力和施工荷载。浇筑前应检验承重架及加固支撑扣件是否拧紧。模板安装误差应严格控制在许可范围内(详下表),超出许可值必需校正。项目许可偏差轴线位置5板表面标高5柱、梁+4、-5层高垂直度全高5m6全高5m8相邻板面高低差2表面平整(2m长度以上)56.5模板支设质量控制方法全部结构支模前均应由专员进行配板设计和画出配板放样图并编号,余留量由缝模调整。模板及其支撑均应落在实处,不得有“虚”脚出现,安拆均设专员负责。墙柱

24、脚模板应加垫木和导模,预防混凝土浆流失造成烂根。当梁、板跨度4m时,其模板应按跨度1-3起拱。为预防混凝土在硬化过程中和模板粘结,影响脱模,在浇筑混凝土之前,应在清理过模板表面上(包含第一次使用模板)涂刷隔离剂,对隔离剂基础要求是:不粘结、易脱落、不污染墙、易于操作、易清理、无害于人体。不腐蚀模板。安装模板时需有保护方法:模板由塔吊吊装就位时,因钢筋绑扎好,钢筋很轻易损伤面板,这时需有施工工人在现场扶住模板,轻轻就位,避免损伤模板。在靠近模板电焊钢筋、钢管时,在施工焊处模板面应用铁皮垫隔,预防焊火烧坏模板板面。在安装模板之前,应将多种电管、水管等按图就位,避免模板安装好后二次开洞,模板本身就位

25、时也应严格根据配模图纸进行安装。浇捣振捣混凝土时震动器不能直接碰到板面上,避免磨损撞坏面板,同时振捣时间要按规范要求,要适时,以防模板变形。6.6模板拆除模板拆除依据现场同条件试块指导强度,符合设计要求百分率后,由技术人员发放拆模通知书后,方可拆模。模板及其支架在拆除时混凝土强度要达成以下要求。在拆除侧模时,混凝土强度要达成1.2MPa(依据拆模试块强度而定),确保其表面及棱角不因拆除模板而受损后方可拆除。混凝土底模,其混凝土强度必需符合下表要求后方可拆除。拆除模板次序和安装模板次序相反,先支模板后拆,后支先拆。墙模板拆除墙模板在混凝土强度达成1.2MPa,能确保其表面及棱角不因拆除而损坏时方

26、能拆除,模板拆除次序和安装模板次序相反,先外墙后内墙,先拆外墙外侧模板,再拆除内侧模板,先模板后角模。拆墙模板时,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜和墙体脱开。不得在墙上撬模板,或用大锤砸模板,确保拆模时不晃动混凝土墙体,尤其拆门窗阴阳角模时不能用大锤砸模板。门窗洞口模板在墙体模板拆除结束后拆除,先松动四面固定用角钢,再将各面模板轻轻振出拆除,严禁直接用撬棍从混凝土和模板接缝位置撬动洞口模板,以预防拆除时洞口阳角被损坏,跨度大于1m洞口拆模后要加设临时支撑。楼板模板拆除楼板模板拆除时,先调整顶部支撑头,使其向下移动,达成模板和楼板分离要求,保留养护支撑及其上养护木方或养护模板,其

27、它模板均落在满堂脚手架上。拆除板模板时要保留板养护支撑。(4)模板拆除吊至存放地点时,模板保持平放,然后用铲刀、湿布进行清理。支模前刷脱模剂。模板有损坏地方立即进行修理,以确保使用质量。(5)模板拆除后,立即进行板面清理,涂刷隔离剂,预防粘结灰浆。(6)模板拆除侧模:在混凝土强度能确保其表面及棱角不因拆模板面受损坏后,方可拆除;底模:跨度小于8m者,混凝土强度达成75后拆除,跨度大于8m者,混凝土强度达100方可拆除;对悬挑结构、构件,混凝土强度达100方可拆除。拆除模时间:侧模板以不损坏混凝土表面及楞角时,方可拆模,底模拆除时间详下表所表示:结构类型结构跨度(m)按设计混凝土强度标准值百分率

28、(%)板2,8758100梁8758100悬臂构件100现场依据规范拆模时间要求和试验资料,在确定能够进行拆除时候,由现场技术责任人负责上报监理工程师,填写拆除申请表,并附混凝土试验资料,待监理工程师同意后因为对现场工长进行交底,并进行拆除班组进行技术、安全交底后进行拆除。拆除时应根据先支后拆,后支先拆次序进行拆除7 安全、环境保护文明施工方法(1)拆模时操作人员必需挂好、系好安全带。(2)支模前必需搭好相关脚手架(见本工程脚手架方案及相关方案、相关安全操作规程等)。(3)在拆墙模前不准将脚手架拆除,用塔吊拆时和起重工配合;拆除顶板模板前划定安全区域和安全通道,将非安全通道用钢管、安全网封闭,

29、挂严禁通行安全标志,操作人员不得在此区域,必需在铺好跳板操作架上操作。(4)浇筑混凝土前必需检验支撑是否可靠、扣件是否松动。浇筑混凝土时必需由模板支设班组设专员看模,随时检验支撑是否变形、松动,并组织立即恢复。常常检验支设模板吊钩、斜支撑及平台连接处螺栓是否松动,发觉问题立即组织处理。(5)木工机械必需严格使用倒顺开关和专用开关箱,一次线不得超出3m,外壳接保护零线,且绝缘良好。电锯和电刨必需接用漏电保护器,锯片不得有裂纹(使用前检验,使用中随时检验);且电锯必需含有皮带防护罩、锯片防护罩、分料器和护手装置。使用木工多用机械时严禁电锯和电刨同时使用;使用木工机械严禁戴手套;长度小于50cm或厚

30、度大于锯片半径木料严禁使用电锯;两人操作时相互配合,不得硬拉硬拽;机械停用时断电加锁。(6)用塔吊吊运模板时,必需由起重工指挥,严格遵守相关安全操作规程。模板安装就位前需有缆绳牵拉,预防模板旋转不善撞伤人;垂直吊运必需采取两个以上吊点,且必需使用卡环吊运。不许可一次吊运二块模板(7)钢模板堆放时,使模板向下倾斜30,不得将模板堆放在施工层上,预防模板在风荷载下倾覆。(8)大模板堆放场地要求硬化、平整、有围护,阴阳角模架设小围护架放置。安装就位后,要采取预防触电保护方法,将大模板加以串联,并同避雷网接通,预防漏电伤人。(9)在电梯间进行模板施工作业时,必需层层搭设安全防护平台。因混凝土侧力既受温

31、度影响,又受浇筑速度影响,所以当夏季施工温度较高时,可合适增大混凝土浇筑速度,秋冬季施工温度降低混凝土浇筑速度也要合适降低。当T=15时,混凝土浇筑速度小于2m/h。(10)环境保护和文明施工夜间22:006:00之间现场停止模板加工和其它模板作业。现场模板加工垃圾立即清理,并存放进指定垃圾站。做到工完场清。整个模板堆放场地和施工现场要达成整齐有序、洁净无污染、低噪声、低扬尘、低能耗整体效果。8 应急预案项目成立应抢救援领导小组,明确各组管理人员职责,组员小组由项目经理任组长,项目副经理和项目技术责任人任副组长,组员包含各部门责任人及其它项目部管理人员等。8.1应抢救援领导小组及其组员职责应抢

32、救援领导小组负责项目范围内应急响应工作;负责重大事故协调指挥工作;负责本项目部在发生事故时现场处理工作。应抢救援小组组员职责负责监督实施本方法;负责制订并实施本项目标应急预防方法;负责本项目在发生事故时协调指挥工作;负责帮助小组长在发生事故时现场处理工作。当事故发生后,现场相关人员应立即汇报现场责任人及事故应抢救援组组长,由应抢救援组长指挥对伤员立即组织抢救,采取有效方法预防事故扩大和保护现场。根据相关要求,立即汇报企业安全管理部门和本企业安全生产责任人,及请求救援。8.2发生高处坠落事故应抢救援当发生高处坠落事故后,抢救关键放在对休克、骨折和出血上进行处理。(1)、发生高处坠落事故,应立即组

33、织抢救伤者,首先观察伤者受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态伤员要让其平静、保暖、平卧、少动,并将下肢抬高约20度左右,立即送医院进行抢救诊疗。(2)、出现颅脑损伤,必需维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重颅底骨折及严重脑损伤症状出现,创伤处用消毒纱布或清洁布等覆盖伤口,用绷带或布条包扎后,立即送就近有条件医院诊疗。(3)、发觉脊椎受伤者,创伤处用消毒纱布或清洁布等覆盖伤口,用绷带或布条包扎。搬运时,将伤者平

34、卧放在帆布担架或硬板上,以免受伤脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程,严禁只抬伤者两肩和两腿或单肩背运。(4)、发觉伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或剌伤肌肉,神经或血管。固定方法:以固定骨折处上下关节为标准,可就地取材,用木板、竹头等,在无材料情况下,上肢可固定在身侧,下肢和腱侧下肢缚在一起。(5)、遇有创伤性出血伤员,应快速包扎止血,使伤员保持在头低脚高卧位,并注意保暖。正确现场止血处理方法。通常伤口小止血法:先用生理盐水(0.9%NaCl溶液)冲洗伤口,涂上红汞水,然后盖上消毒纱布,用绷带;较紧地包扎。加压包扎止血

35、法:用纱布、棉花等作成软垫,放在伤口上再加包扎,来增强压力而达成止血。止血带止血法:选择弹性好橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂上1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处。结扎时,在止血带和皮肤之间垫上消毒纱布棉垫。每隔2540分钟放松一次,每次放松0.51分钟。(6)、动用最快交通工具或其它方法,立即把伤者送往邻近医院抢救,运输途中应尽可能降低颠簸。同时,亲密注意伤者呼吸、脉搏、血压及伤口情况。8.3发生支模坍塌应抢救援(1)、施工项目在班组作业前必需要结合工作环境进行有针对性安全技术交底。并保持出入口通畅。(2)、在施工危险区域悬挂对口警示标志,设专

36、员监护。按要求设防护方法。保持出入口通畅,有计划清理拆除下来材料,严禁阻塞通道。(3)、当支模在拆除过程中发生大面积坍毁、坍塌,不要慌张,保持镇静,注意事态发展情况、方向及受影响位置,有序指挥职员疏散。(4)、在坍塌过程中不要盲目抢险,有危及用电安全,应立即切断电源,确定未有继续坍塌危险情况下,组织抢救人员,采取有效方法进行抢救工作,首先抢救受伤人员,再抢救集体财产。(5)、现场抢救处理:立即解除重物压迫,降低挤压综合症发生。伤肢制动,可用夹板等简单托持伤肢。伤肢降温(避免冻伤),尽可能避免局部热缺血。伤肢不应抬高、按摩或热敷。假如挤压部位有开放创伤及活动出血者,应止血,但避免加压,除有大血管

37、断裂外不用止血带。快速转往医院。(6)、立即设危险区域,并设警示标志,设专员监护,保护事故现场。(7)、按要求上报相关主管部门请求救援。8.4物体打击事故应抢救援施工区发生物体打击事故,最早发觉事故人快速向应急领导小组汇报,通讯组立即召集全部组员赶赴出事现场,了解事故伤害程度;警戒组和疏散组负责组织保卫人员疏散现场闲杂人员,警戒组保护事故现场,同时避免其它人员靠近现场;抢救员立即通知现场应急小组组长,说明伤者受伤情况,并依据现场实际施行必需医疗处理,在伤情许可情况下,抢救组负责组织人员搬运受伤人员,转移到安全地方;由组长依据汇报,决定是否拨打120医疗抢救电话,并说明伤员情况,行车路线;通讯组

38、联络值班车到场,随时待命;通讯组安排人员到入场岔口指挥救护车行车路线警戒组应快速对周围环境进行确定,仍存在危险原因下,立即组织人员防护,并严禁人员进出。注:若第一现场决议人员不在时,可由第二决议人代指挥,若第二决议人不在时可由第三决议人替换指挥,依次类推。当施工人员发生物体打击时,抢救人员应立即赶往出事地点,并呼叫周围人员立即通知医疗部门,尽可能不要移动患者,尽可能当场施救。假如处于不宜施工场所时必需将患者搬运到能够安全施救地方,搬运时应尽可能多找部分人来搬运,观察患者呼吸和脸色改变,假如是脊柱骨折,不要弯曲、扭动患者颈部和身体,不要接触患者伤口,要使患者身体放松,尽可能将患者放到担架或平板上

39、进行搬运。8.5除以上所述安全应抢救援方法外,如有不尽之处,根据项目部专题安全事故应抢救援预案实施。9 计算书9.1层高为5.1m,截面700*700mm柱模板计算书柱模板背部支撑由两层(木楞或钢楞)组成,第一层为直接支撑模板竖楞,用以支撑混凝土对模板侧压力;第二层为支撑竖楞柱箍,用以支撑竖楞所受压力;柱箍之间用对拉螺栓相互拉接,形成一个完整柱模板支撑体系。柱模板设计示意图柱截面宽度B(mm):700.00;柱截面高度H(mm):700.00;柱模板总计算高度:H=5.10m;依据规范,当采取溜槽、串筒或导管时,倾倒混凝土产生荷载标准值为2.00kN/m2;截面图一、参数信息1.基础参数柱截面

40、宽度B方向对拉螺栓数目:0;柱截面宽度B方向竖楞数目:3;柱截面高度H方向对拉螺栓数目:0;柱截面高度H方向竖楞数目:3;2.柱箍信息柱箍材料:钢楞;截面类型:圆钢管483.5;考虑到部分钢管折旧,在验算承载力和绕度时按483进行。钢楞截面惯性矩I(cm4):10.78;钢楞截面抵御矩W(cm3):4.49;柱箍间距(mm):400;柱箍肢数:2;3.竖楞信息竖楞材料:木楞;宽度(mm):60.00;高度(mm):80.00;竖楞肢数:1;4.面板参数面板类型:竹胶合板;面板厚度(mm):15.00;面板弹性模量(N/mm2):9500.00;面板抗弯强度设计值fc(N/mm2):13;面板抗

41、剪强度设计值(N/mm2):1.50;5.木方和钢楞方木抗弯强度设计值fc(N/mm2):13.00;方木弹性模量E(N/mm2):9500.00;方木抗剪强度设计值ft(N/mm2):1.50;钢楞弹性模量E(N/mm2):206000.00;钢楞抗弯强度设计值fc(N/mm2):205.00;二、柱模板荷载标准值计算按建筑施工模板安全技术规范,柱新浇混凝土作用于模板最大侧压力,按下列公式计算,并取其中较小值:其中-混凝土重力密度,取24.000kN/m3;t-新浇混凝土初凝时间,可按现场实际值取,没有试验时,可按200/(T+15)计算,T为混凝土温度,取20。得5.714h;V-混凝土浇

42、筑速度,取2.500m/h;H-模板计算高度,取5.100m;1-外加剂影响修正系数,取1.000;2-混凝土坍落度影响修正系数,取1.000。依据以上两个公式计算新浇筑混凝土对模板最大侧压力F;分别为47.703 kN/m2、122.400 kN/m2,取较小值47.703 kN/m2作为柱新浇混凝土模板计算荷载。计算中采取新浇混凝土侧压力标准值F1=47.703kN/m2;倾倒混凝土时产生荷载标准值F2=2 kN/m2。三、柱模板面板计算模板结构构件中面板属于受弯构件,按简支梁或连续梁计算。本工程中取柱截面宽度B方向和H方向中竖楞间距最大面板作为验算对象,进行强度、刚度计算。强度验算要考虑

43、新浇混凝土侧压力和倾倒混凝土时产生荷载;挠度验算只考虑新浇混凝土侧压力。由前述参数信息可知,柱截面宽度B方向竖楞间距最大,为l=320 mm,且竖楞数为3,面板为2跨,所以对柱截面宽度B方向面板按均布荷载作用下二跨连续梁进行计算。面板计算简图1.面板抗弯强度验算对柱截面宽度B方向面板按均布荷载作用下二跨连续梁用下式计算最大跨中弯距:其中,M-面板计算最大弯距(N.mm);l-计算跨度(竖楞间距):l=320.0mm;q-作用在模板上侧压力线荷载,它包含:新浇混凝土侧压力设计值q1:1.247.710.400.90=20.609kN/m;倾倒混凝土侧压力设计值q2:1.42.000.400.90

44、=1.008kN/m,式中,0.90为按施工手册取用临时结构折减系数。q=q1+q2=20.609+1.008=21.617 kN/m;面板最大弯距:M=0.12521.617320320=2.77105N.mm;面板最大应力按下式计算:其中,-面板承受应力(N/mm2);M-面板计算最大弯距(N.mm);W-面板截面抵御矩:b:面板截面宽度,h:面板截面厚度;W=70015.015.0/6=2.625104mm3;f-面板抗弯强度设计值(N/mm2);f=13.000N/mm2;面板最大应力计算值:=M/W=2.77105/2.625104=10.55N/mm2;面板最大应力计算值=10.5

45、5N/mm2小于面板抗弯强度设计值=13N/mm2,满足要求!2.面板抗剪验算最大剪力按均布荷载作用下二跨连续梁计算,公式以下:其中,-面板计算最大剪力(N);l-计算跨度(竖楞间距):l=320.0mm;q-作用在模板上侧压力线荷载,它包含:新浇混凝土侧压力设计值q1:1.247.710.400.90=20.609kN/m;倾倒混凝土侧压力设计值q2:1.42.000.400.90=1.008kN/m,式中,0.90为按施工手册取用临时结构折减系数。q=q1+q2=20.609+1.008=21.617 kN/m;面板最大剪力:=0.62521.617320.0=4323.4N;截面抗剪强度必需满足下式:其中,-面板承受剪应力(N/mm2);-面板计算最大剪力(N):=4323.4N;b-构件截面宽度(mm):b=700mm;hn-面板厚度(mm):hn=15.0mm;fv-面板抗剪强度设计值(N/mm2):fv=1.50 N/mm2;面板截面受剪应力计算值:=34323.4/(270015.0)=0.617N/mm2;面板截面抗剪强度设计值:fv=1.500N/mm2;面板截面受剪应力=0.617N/mm

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
