资源描述
目 录
一、编制依据 2
二、工程概况 2
三、施工准备 3
四、操作工艺 4
五、质量控制及验收 7
六、其它 9

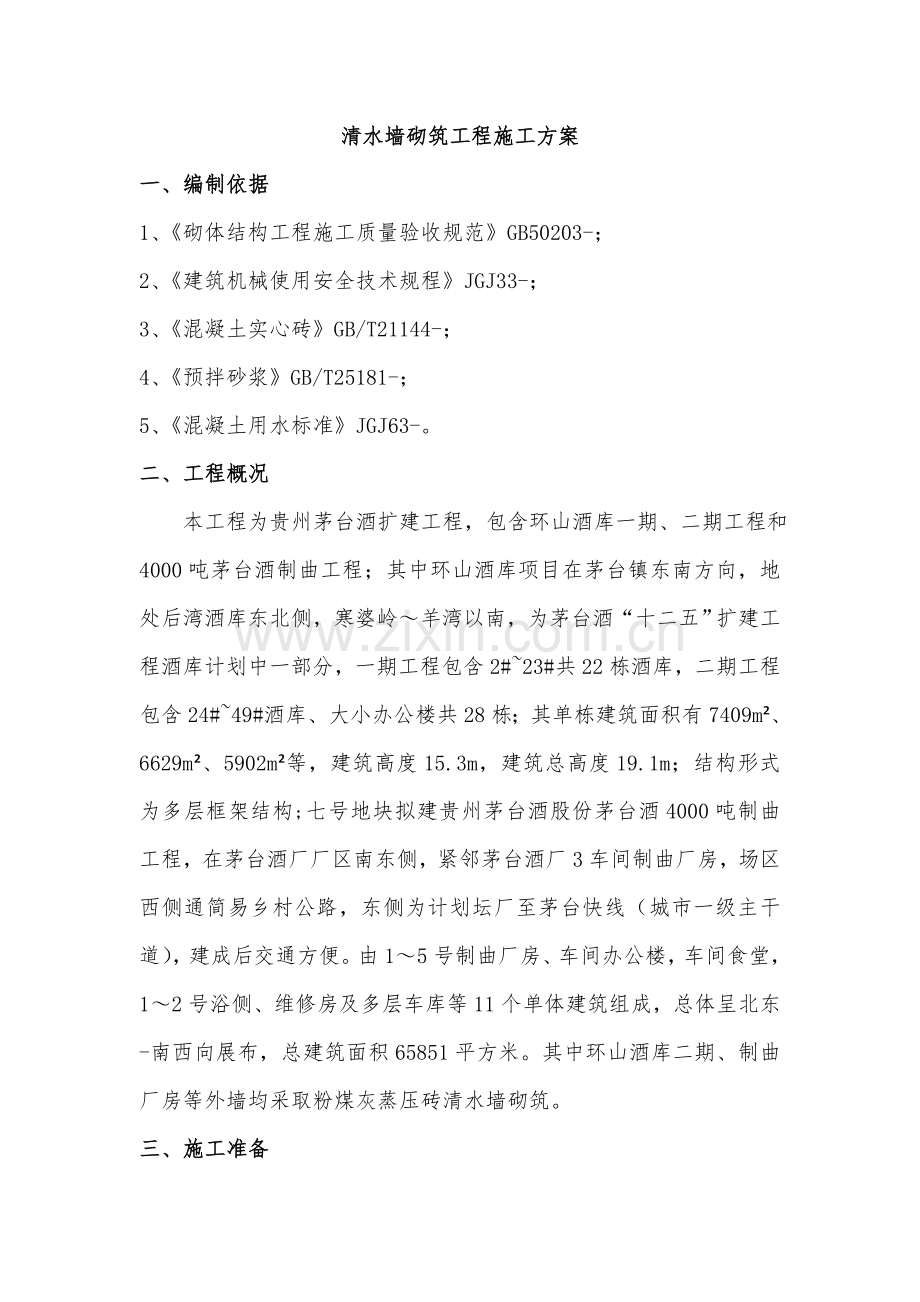

清水墙砌筑工程施工方案
一、编制依据
1、《砌体结构工程施工质量验收规范》GB50203-;
2、《建筑机械使用安全技术规程》JGJ33-;
3、《混凝土实心砖》GB/T21144-;
4、《预拌砂浆》GB/T25181-;
5、《混凝土用水标准》JGJ63-。
二、工程概况
本工程为贵州茅台酒扩建工程,包含环山酒库一期、二期工程和4000吨茅台酒制曲工程;其中环山酒库项目在茅台镇东南方向,地处后湾酒库东北侧,寒婆岭~羊湾以南,为茅台酒“十二五”扩建工程酒库计划中一部分,一期工程包含2#~23#共22栋酒库,二期工程包含24#~49#酒库、大小办公楼共28栋;其单栋建筑面积有7409m²、6629m²、5902m²等,建筑高度15.3m,建筑总高度19.1m;结构形式为多层框架结构;七号地块拟建贵州茅台酒股份茅台酒4000吨制曲工程,在茅台酒厂厂区南东侧,紧邻茅台酒厂3车间制曲厂房,场区西侧通简易乡村公路,东侧为计划坛厂至茅台快线(城市一级主干道),建成后交通方便。由1~5号制曲厂房、车间办公楼,车间食堂,1~2号浴侧、维修房及多层车库等11个单体建筑组成,总体呈北东-南西向展布,总建筑面积65851平方米。其中环山酒库二期、制曲厂房等外墙均采取粉煤灰蒸压砖清水墙砌筑。
三、施工准备
1、材料准备
⑴本工程主体结构完成后,部分外立面采取清水砖砌筑做装饰效果,清水砖采取240*115*53mm规格,颜色及规格型号根据甲方选定。
⑵清水墙砌筑前一天组织材料进场,进场材料必需有产品合格证及产品性能形式检测汇报,质量要复合国家现行相关标准要求。
⑶常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。
⑷砂浆配合比经试验室确定,准备好砂浆试模。
2、技术准备
⑴清水墙砌筑工程开始前编制墙体砌筑专题施工方案。
⑵砌体工程施工前由施工员负责砌筑工程施工任务划分、人员安排、现场安全文明管理。
⑶专职质检员应在施工过程中进行质量旁站监督检验,进行质量验收,对满足质量要求部位进行标识
⑷班组砌筑工人要求有经验技术工不少于50%。
⑸施工前组织作业队工长、质量员、工人学习相关技术方法和质量关键点,组织操作人员进行具体技术交底,引导质量意识,明确质量目标。
四、 操作工艺
工艺步骤:
墙体放线、砌块浇水→制备砂浆→砌块排列、砌墙→验收
1、砖浇水:粉煤灰蒸压砖必需在砌筑前一天浇水湿润,通常以水浸入砖四边1.5cm为宜,含水率为8~12%,常温施工不得用干砖上墙;雨季不得使用含水率达成饱和状态砖砌墙;冬期浇水有困难,则必需合适增大砂浆稠度。
2、砂浆搅拌:砂浆配合比应采取重量比,计量精度水泥为±2%,砂灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5min。
3、粉煤灰蒸压砖砌墙:
⑴砌筑前先依据砖墙位置弹出墙身轴线及边线,组砌方法采取一顺一丁砌筑方法,并应事先计划好预埋对拉丝杆位置,不得出现事后打洞,或预留对拉丝杆太少加固不牢。
⑵砂浆饱满度:砌体水平灰缝砂浆饱满度不得小于80%,竖缝宜采取挤浆或加浆方法,不得出现透明缝,严禁用水冲浆灌缝。
⑶砌体水平灰缝厚度和竖向灰缝宽度宜为10㎜,不应小于8㎜,也不应大于12㎜。
⑷摆砖:开始砌筑时先要进行摆砖,排出灰缝宽度。第一层砖摞底时,两山墙或相当于山墙位置处排丁砖,前后纵墙排条砖。
⑸立皮数杆。在砌墙前先要立皮数杆,皮数杆上划有砖厚度、灰缝厚度、楼板、圈梁等构件位置。皮数杆竖立于墙角及交接处,其间距以不超出15m为宜。
⑹挂线:全部墙体采取双面挂线砌筑,首层或楼层第一皮砖要查对皮数杆标高,预防到顶砌成螺丝墙。砌砖时水平灰缝要均匀一致、平直通顺。
⑺砌砖:宜采取一块砖、一铲灰,一挤揉“三一”法砌砖法,即满铺满挤操作法。竖缝宜采取挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。砌砖时砖要放平,里手高-墙面就要胀,里手低-墙面就要背。砌砖一定要中线“上跟线、下跟棱、左右相邻要对平”。
⑻砌筑砂浆应随搅拌随使用,水泥砂浆必需在3h内用完,不得使用过夜砂浆。墙应随砌随将舌头灰刮尽,并立即用原浆勾缝,凹进砖面5mm.
⑼隔墙和墙或柱不一样时砌筑时,可留阳槎,加预埋拉结筋沿墙高每600㎜预留通长Ф6钢筋2根,其埋入长度从墙留槎处算起,通常每不少于1.2㎝,末端应加弯钩,隔墙顶应用立砖斜砌挤梁。
⑽砖墙转角处和交接处应同时砌起,对不能同时砌起而必需留搓时,应砌成斜槎,斜槎长度不应小于高度2/3。
⑾预埋砼砖:固定门框、窗框采取预埋混凝土砖。混凝土砖采取C15混凝土现场制作而成。和砖尺寸大小相同;数量按洞口高度确定,洞口在1.2m以内,每边放2块;高1.2~2m每边放3块;高2~3m每边放4块。预埋砖部位通常在洞口上下边四皮砖,中间均匀分布。木砖要提前做好防腐处理。钢门窗安装预留孔,硬架支模,暖卫管道均应按设计预留,不得事后剔凿。墙体抗震拉结筋位置、钢筋规格、数量、间距长度、弯钩等均应按设计要求留置,不应错放、漏放。
⑿施工洞口留设:洞口侧边离交接处墙面大于500mm,洞口净宽度不应超出1m。施工洞口可留直槎,但直槎必需设成凸槎,并需加设拉墙筋,拉墙筋数量为每240mm墙厚放置2φ6拉墙筋,墙厚每增加120mm增加1φ6拉墙筋,间距沿墙高不应超出500mm;埋入长度从留槎处算起每边均不应小于1000mm;末端应有90°弯钩。
⒀过梁做法:墙体砌筑到过梁时,按图纸要求必需把标高、位置标识正确,木工按提前预制模板支设,过梁模板安装时两端长度应一致。
⒁凡设有结构柱部位,在砌砖前,先依据设计图纸将结构柱位置进行放线,并把结构柱插筋处理顺直。砌砖墙时和结构柱联结处砌成马牙槎,每一个马槎沿高度方向尺寸为18㎝,即三皮砖。
⒂砖墙和柱之间应沿墙高每600㎜设置2根Ф6水平拉结筋连接,每边伸入墙内不应少于1m。墙体抗震拉结筋位置、钢筋规格、数量、间距长度、弯钩等应按设计要求留置,不应错放、漏放。
⒃每层承重墙最上一皮砖,在梁或梁垫下面,和檐、腰线等线,应用丁砖砌筑。
⒄砖墙天天砌筑高度以不超出1.5m为宜。
4、冬期施工:在估计连续10d内平均气温低于+5℃或当日最低温度低于-3℃时,即进入冬期施工。冬期使用砖要求在砌筑前清除冰霜,水泥宜用一般硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于1cm冻块,材料加热时,砂加热温度不超出40℃,水加热不超出80℃。砖正温时合适浇水,负温即要停止,可合适增大砂浆稠度。冬期不应使用无水泥砂浆,砂浆中掺盐时,应用波美比重计检验盐溶液浓度。但对绝缘、保温或装饰有特殊要求工程不得掺盐;砂浆使用温度不应低于+5℃,掺盐量应符合冬施方案要求。采取掺盐砂浆砌筑时,砌体中钢筋应预先作防腐处理,涂防锈漆两道。
五、质量控制及验收
1、通常要求: 1采取铺浆法砌筑,铺浆长度不得超出750mm,竖向灰缝不得出现透明缝、瞎缝及假缝。2砖砌体施工临时间断处补砌时,必需将接搓处表面清理洁净,洒水湿润,并填实砂浆,保持灰缝平直。
2、主控项目:
1)砖和砂浆强度等级必需符合设计要求。 抽检数量:每一生产厂家,实心砖每15万块为一验收批,不足上述数量时按1批计,抽检数量为1组。砂浆试块抽检数量实施本规范第4.0.12条相关要求。 检验方法:查砖和砂浆试块试验汇报。
2)砌体灰缝砂浆应密实饱满,砖墙水平灰缝砂浆饱满度不得低于80。 抽检数量,每检验批抽查不应少于5处。 检验方法,用百格网检验砖底面和砂浆粘结痕迹面积。每处检测3块砖,取其平均值。
3)砖砌体转角处和交接处应同时砌筑严禁无可靠方法内外墙分砌施工。在抗震设防烈度为8度及8度以上地域,对不能同时砌筑而又必需留置临时间断处应砌成斜搓:一般砖砌体斜搓水平投影长度不应小于高度2/3。多孔砖砌筑斜槎长高比不应小于1/2。斜槎高度不得超出一步脚手架高度。 抽检数量:每检验批抽查不应少于 5处。 检验方法:观察检验。
2、通常项目
1) 砖砌体组砌方法应正确,内外搭砌,上、下错缝。清水墙、窗间墙无通缝。砖柱不得采取包心砌法。 抽检数量:每检验批抽查不应少于5处。 检验方法-观察检验。砌体组砌方法抽检每处应为3m-5m。
2)砖砌体灰缝应横平竖直、厚薄均匀。水平灰缝厚度及竖向灰缝宽度宜为10mm ,但不应小于8mm ,也不应大于12mm 。 抽检数量:每检验批抽查不应少于5处。 检验方法:水平灰缝厚度用尺量10皮砖砌体高度折算。竖向灰缝宽度用尺量2m砌体长度折算。
六、其它
土建安装配合施工砌体施工过程中,为确保严格实施《砌体工程施工质量验收规范》GB50203-,安装工程和土建工程共同制订施工方案,确保需要预留多种洞口一次预留正确,避免因缺乏配合而砸墙打洞。
1、施工前准备工作砌体中和预留洞、槽、口位置由安装提供正确数据,土建图纸上全部安装工程留洞位置和安装图纸不一致处,以安装图纸所尺寸为准。施工放线时,定出洞口位置、标高、槽口朝向,并请安装施工技术人员进行全数查对,确保预留正确。 砌筑时,向操作班组交待清楚洞口位置,并和其共同研究定出摆放方法。
2、预留洞、槽、砌筑施工
安装工程中水平放置暗配管,采取预埋混凝土中作法,不许可事后开槽。≥240墙体随墙配合施工立管。土建施工时,砍砖固定立管。如立管在墙外皮,随时用砂浆补平豁口。120墙立管采取墙体砌筑后用切割机开槽作法。 大于150厚度配电箱体,采取预留洞口。120厚度配电箱采取预留槽口作法。箱体上方有立管时,预留洞口采取现浇过梁,立管位置处留出豁口。预留槽上口加2φ8钢筋托起上部砌体。槽口中加支托,待砂浆有强度后方可拆除支托。 现浇过梁底部模板是砌筑过程中承重结构,只有砂浆达成一定强度后,才能拆除底模。没有技术人员通知,不得拆除模板。 全部穿墙套管和孔洞,位置由安装提供,并配合砌筑施工。
成品保护:
1) 砌体材料运输、装卸过程中,严禁抛掷和倾倒,预防损坏棱角边。 2)砌筑好砖墙,不得碰撞撬动,不然应重铺砂浆砌筑。洞口、管道、沟槽等事先预留预埋,预防砌后剔凿。
3) 运料、卸料、翻架子等,预防碰撞墙面及门窗洞口。
4) 墙体拉结筋、结构柱钢筋及多种预埋件、暖通、电气管线等,均应注意保护,不得任意拆改或损坏。
5) 墙体砌筑后,砂浆达成一定强度后才能支设结构柱模板。
6) 浇筑结构柱及过梁混凝土时不能撬动或碰撞墙体预防砖体松动。
7)在进料口周围,应用塑料布或木板等遮盖以保持墙面清洁。
3、安全文明施工方法
1)砌体施工脚手架要搭设牢靠。
2)外墙施工时,必需有外墙防护及施工脚手架墙和脚手架间间隙应封闭防高空坠物伤人。
3)严禁站在墙上做划线、吊线、清扫墙面、支设模板等施工作业。
4)现场施工机械等应依据《建筑机械使用安全技术规程》/JGJ33—,检验各部件工作是否正常,确定运转合格后方能投入使用。
5)现场施工临时用电必需根据施工方案部署完成并依据《施工现场临时用电安装技术规范》-JGJ46;检验合格后才能够投入使用。
6)施工现场应常常洒水,预防扬尘。
7)砂浆搅拌机污水应经过沉淀池沉淀后排入指定地点。
展开阅读全文
