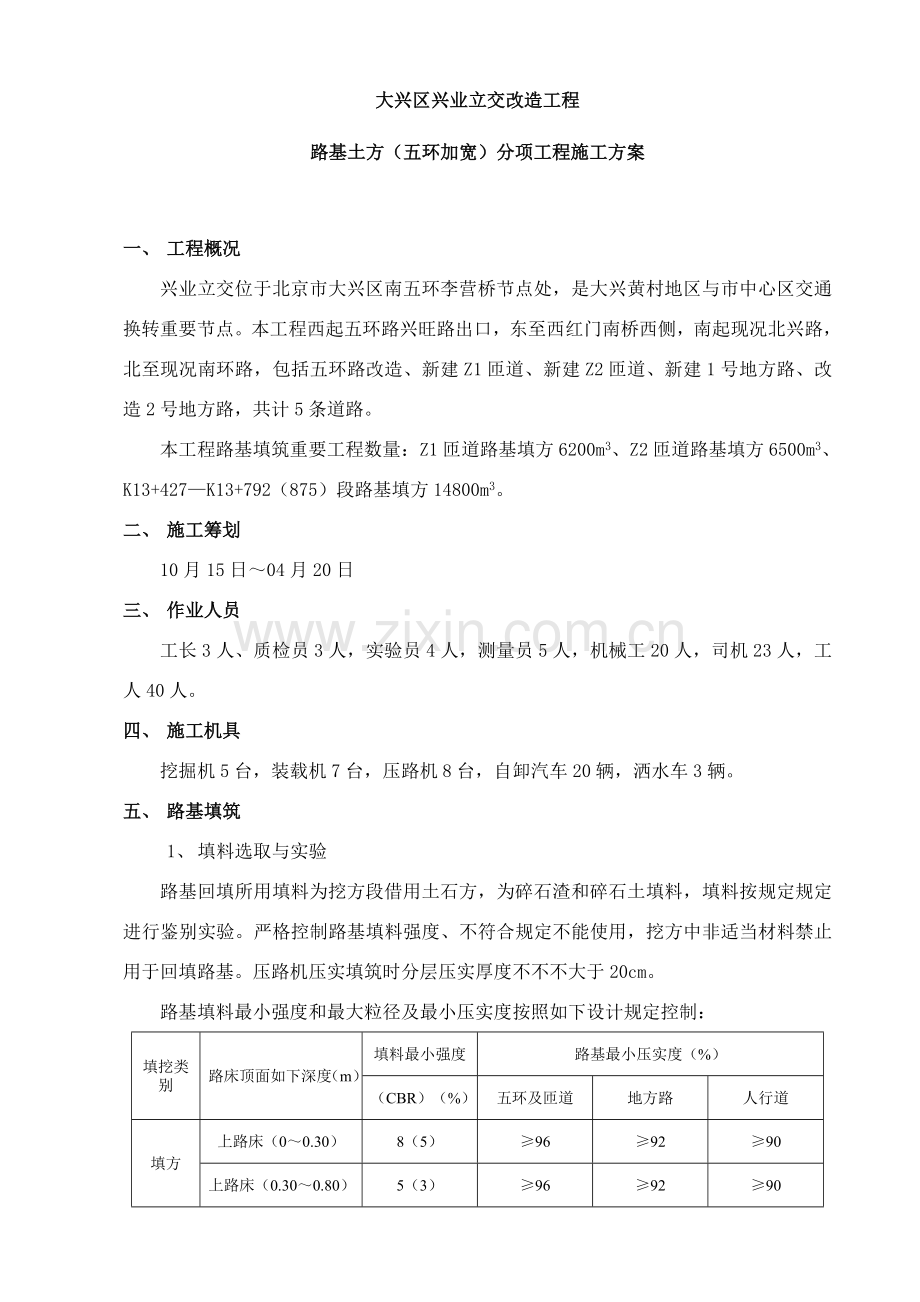

大兴区兴业立交改造工程
路基土方(五环加宽)分项工程施工方案
一、 工程概况
兴业立交位于北京市大兴区南五环李营桥节点处,是大兴黄村地区与市中心区交通换转重要节点。本工程西起五环路兴旺路出口,东至西红门南桥西侧,南起现况北兴路,北至现况南环路,包括五环路改造、新建Z1匝道、新建Z2匝道、新建1号地方路、改造2号地方路,共计5条道路。
本工程路基填筑重要工程数量:Z1匝道路基填方6200m3、Z2匝道路基填方6500m3、K13+427—K13+792(875)段路基填方14800m3。
二、 施工筹划
10月15日~04月20日
三、 作业人员
工长3人、质检员3人,实验员4人,测量员5人,机械工20人,司机23人,工人40人。
四、 施工机具
挖掘机5台,装载机7台,压路机8台,自卸汽车20辆,洒水车3辆。
五、 路基填筑
1、 填料选取与实验
路基回填所用填料为挖方段借用土石方,为碎石渣和碎石土填料,填料按规定规定进行鉴别实验。严格控制路基填料强度、不符合规定不能使用,挖方中非适当材料禁止用于回填路基。压路机压实填筑时分层压实厚度不不不大于20cm。
路基填料最小强度和最大粒径及最小压实度按照如下设计规定控制:
填挖类别
路床顶面如下深度(m)
填料最小强度
路基最小压实度(%)
(CBR)(%)
五环及匝道
地方路
人行道
填方
上路床(0~0.30)
8(5)
≥96
≥92
≥90
上路床(0.30~0.80)
5(3)
≥96
≥92
≥90
下路床(0.80~1.50)
4(3)
≥94
≥91
≥87
下路床(>1.50)
3(2)
≥93
≥90
≥87
零填或挖方
0~0.30
8
≥96
≥92
≥90
0.30~0.80
5
≥96
/
/
注:①表列数值为重型压实度原则;括号内为地方路CBR值;②新建管线肥槽回填时,须回填道路可用土,并分层回填压实,压实度不不大于表列填方规定(重型击实原则),防止路基沉陷。
2、 工艺流程
场地清理→测量放线→清表(挖除旧路边坡、清表及填筑前碾压、基底解决)→基底检测→分层填筑(填料选定与检测)→摊平(检查摊铺厚度)→整平→洒水或晾晒→碾压→成型检测验收

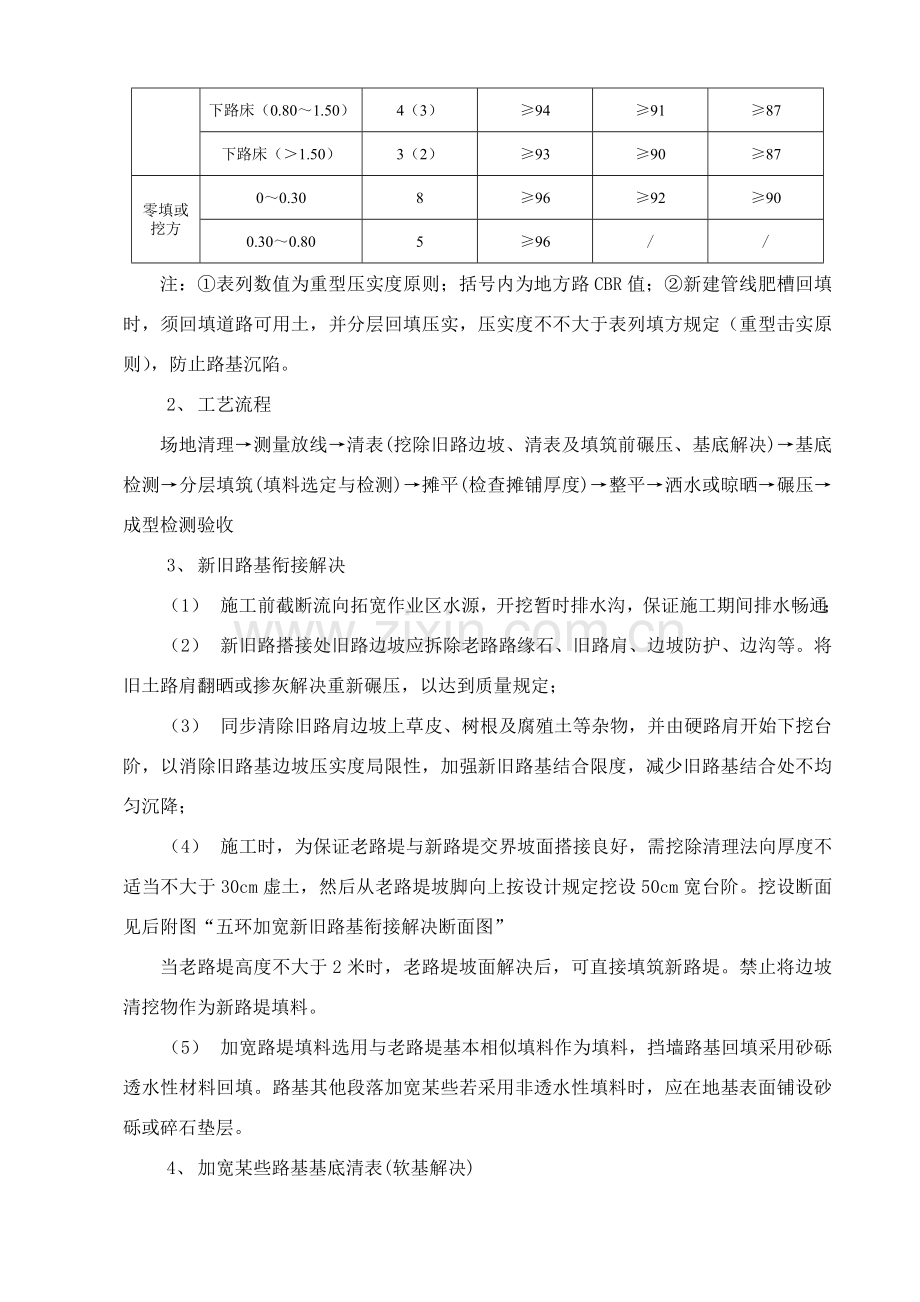

3、 新旧路基衔接解决
(1) 施工前截断流向拓宽作业区水源,开挖暂时排水沟,保证施工期间排水畅通;
(2) 新旧路搭接处旧路边坡应拆除老路路缘石、旧路肩、边坡防护、边沟等。将旧土路肩翻晒或掺灰解决重新碾压,以达到质量规定;
(3) 同步清除旧路肩边坡上草皮、树根及腐殖土等杂物,并由硬路肩开始下挖台阶,以消除旧路基边坡压实度局限性,加强新旧路基结合限度,减少旧路基结合处不均匀沉降;
(4) 施工时,为保证老路堤与新路堤交界坡面搭接良好,需挖除清理法向厚度不适当不大于30cm虚土,然后从老路堤坡脚向上按设计规定挖设50cm宽台阶。挖设断面见后附图“五环加宽新旧路基衔接解决断面图”
当老路堤高度不大于2米时,老路堤坡面解决后,可直接填筑新路堤。禁止将边坡清挖物作为新路堤填料。
(5) 加宽路堤填料选用与老路堤基本相似填料作为填料,挡墙路基回填采用砂砾透水性材料回填。路基其他段落加宽某些若采用非透水性填料时,应在地基表面铺设砂砾或碎石垫层。
4、 加宽某些路基基底清表(软基解决)
(1) 开工前,依照设计图纸尺寸放出路基坡脚、边沟位置,并结合施工现场实际状况,修建暂时排水工程。同步沿加宽路基宽度外侧50cm左右设定边线,对此范畴进行清表,平整压实,基底经监理工程师验收合格再进行回填填筑施工。
(2) 一方面在施工便道打通之后,推土机、平地机、挖掘机进场把路基填筑范畴原地面树木、草皮、腐殖土等杂料清除原地面,至合格基底。表土清除深度普通为10~30cm,清除表土杂物堆弃于加宽路基坡脚线与道路红线之间。清表后树根须所有挖除并将坑穴填平夯实。
(3) 清表时,地面自然横坡或纵坡陡于1:5时,需将原地面挖成台阶,台阶宽度要满足摊铺和压实设备操作需要,普通不不大于2m,台阶须做成2%~4%内侧斜坡。
(4) 路基清表将合用于绿化表层腐植熟土储存于指定地点,以备工程后期用于绿化用土。
(5) 清表结束后,用平地机进行整平,压路机对清表后原地面进行碾压,压实度符合设计及规范规定。
(6) 路基基底压实采用振动压路机先轻后重碾压,普通碾压5~8遍至表面无明显轮迹,现场灌砂法做压实度合格后即可终结碾压,报检查收。碾压遍数按压实度、含水率、机械性能通过现场实验拟定。
(7) 碾压完毕后,经监理工程师验收合格方可进行路基填筑施工。若通过碾压压实度无法满足规定期,需通过设计、监理确认进行换填解决。
(8) 加宽某些路基基底解决
①对于沿线道路用地,林地,苗圃等,由于路基整体为潮湿状态,道路底需进行掺灰换填解决,石灰与素土比例为2:8;
②施工过程中局部也可依照实际状况在路基基底铺筑20cm级配砂砾;
③解决路基顶面回弹模量达到E0=30Mpa,若达不到规定需进行解决满足技术规定。
5、 摊铺、整平
土方摊铺作业采用自卸车运料,推土机推平、平地机刮平组合完毕作业,局部较窄处采用挖机摊铺。摊铺时从路基最低处开始分层平行摊铺,松铺层厚度按实验段总结数据拟定。普通土方最大松铺厚度不不不大于200mm,松铺厚度须严格控制。
摊铺时作业须按设计断面水平分层全幅进行摊铺,施工时充分发挥现场机械配合效率,提高施工速度。
填料进场前,施工人员在待摊铺基底面上用白灰洒出网格线,自卸汽车进场后专人指挥卸土至指定网格位置。推土机将卸土堆摊平,保证摊铺厚度,平地机进行整平。洒水或晾晒后保证好含水率即可进行碾压作业。摊铺时,保证摊铺宽度宽出设计坡脚线50cm超宽碾压宽度。
摊铺材料尽量选用同类填料,性质不同填料,应水平分层、分段填筑,分层压实。将透水性较好填料填筑于透水性较小土层下面,边坡不得用透水性小包边。同一水平层路基全宽应采用同一种填料,不得混合填筑。每种填料填筑层压实后持续厚度不适当不大于500mm。填筑路床顶最后一层时,压实后厚度应不不大于100mm。
对潮湿或冻融敏感性小填料应填筑在路基上层。强度较小填料应填筑在下层。在有地下水路段或临水路基范畴内,宜填筑透水性好填料。在透水性不好压实层上填筑透水性较好填料前,应在其表面设2~4%双向横坡,并采用相应防水办法。不得在由透水性较好填料所填筑路堤边坡上覆盖透水性不好填料。
摊铺时路基做成单向向外横坡普通为2%~3%,摊铺时遇现况构筑物周边需人工夯实时,摊铺厚度须不大于20cm。
路基填筑接头部位如不能交替填筑,则先填路段按1:1坡度分层留台阶;如能交替填筑,则应分层互相交替搭接,搭接长度不不大于2m。
6、 碾压成型
路基压实采用振动压路机碾压完毕,碾压须在填料最佳含水量时完毕作业。
填料摊铺平整后即开始碾压,先用双钢轮压路机对松铺层表面进行预压,然后再用大吨位振动压路机压实。压实须先轻后重顺序碾压,普通碾压5~8遍至表面无明显轮迹,最后用双钢轮溜光成型,现场灌砂法做压实度合格后即可终结碾压。
碾压时自路基边沿向中央匀速进行,路基直线段由路边逐渐向路中填筑压实,曲线段从里向外进行。振动碾遵循先慢后快、由弱渐强原则、层层碾压密实。压路机每次碾压时应有重叠轮宽,普通重叠40~50cm宽度,碾压过程中平地机随时配合整型清平。
碾压时填料含水量进行严格控制,含水量严格控制在最佳含水量正负2%之内。当含水量局限性时,采用洒水车适量均匀洒水。含水量过大时适时翻松晾晒,必要时掺拌适量白灰以缩短填压周期。
7、 检测验收
路基填筑由质控、实验人员按路基填方标高分层控制压实度,成型路基按规定取点检测,报监理工程师现场验收合格后,方可进行上一层路基填筑。
六、 路基质量验收原则
1、 质量原则
路基验收严格执行“公路工程质量检查评估原则JTG F80/1-”规定。
2、 普通规定
1) 在路基范畴内,应清除地表植被、杂物、积水、淤泥和表土,解决坑塘,并按规范和设计规定对基底进行压实;
2) 路基填料应符合规范和设计规定,经认真调查、实验后合理选用;
3) 填方路基须分层填筑压实,每层表面平整,路拱适当,排水良好;
4) 施工暂时排水系统应与设计排水系统结合,避免冲刷边坡,勿使路基附近积水。
3、 实测项目
土方路基实测项目
项次
检查项目
规定值或容许偏差
检查办法和频率
权值
1△
压实度(%)
填方
上路床(0~0.80)
设计值(见前文)
按附录B检查。
3
下路床(0.80~1.50)
密度法:每200m每压实层测4处
下路床(>1.50)
零填或挖方
(0~0.30)
(0.30~0.80)
2△
弯沉(0.01mm)
不不不大于设计规定值
按JTG F80/1-原则:附录I检查
3
3
纵断高程(mm)
+10,-15
水准仪:每200m测4断面
2
4
中线偏位(mm)
50
经纬仪:每200m测4点,弯道加HY、YH两点
2
5
宽度(mm)
不不大于设计
米尺:每200m测4处
2
6
平整度(mm)
15
3m直尺:每200m测2处×10尺
2
7
横坡(%)
±0.3
水准仪:每200m测4个断面
1
8
边坡
不陡于设计值
尺量:每200m测4处
1
4、 外观鉴定
(1)路基表面平整,边线直顺,曲线圆滑。不符合规定期,单向合计长度每50m减1~2分。
(2)路基边坡坡面平顺,稳定,不得亏坡,曲线圆滑。不符合规定期,单向合计长度每5Om减1~2分。
(3)取土坑、弃土堆位置恰当,外形整洁、美观,防止水土流失。不符合规定期,每处减1~2分。
5、 质量控制办法
1) 开工前根据监理工程师批准分项开工方案,每道工序作业前,由项目部专业工程师对作业队进行现场交底并形成书面交底。
2) 加强测量控制,选派技术水平高、操作纯熟技术人员,配备先进测量仪器,从路基中线、高程和路基断面尺寸上保证路基填筑质量。
3) 加强测量复核管理工作,对重要轴线、水准点必要定期进行测量复核,因施工或大地变形导致误差要及时调节,保证施工过程中测量放线精度。
4) 加强进场填料控制,实验人员严格按设计原则进行填料击实有关实验,并报监理工程师审批。
5) 严格控制填前碾压基底压实度,路基填筑由质控、实验人员按路基填方标高分层控制压实度,成型路基按规定取点检测,报监理工程师现场验收合格后,方可进行上一层路基填筑。
6) 做好质量过程控制,贯彻自检、互检、交叉检三检制度。
七、 安全生产办法
1、 安全施工目的
本工程安全目的:达到“北京市公路工程平安工地原则” 规定。做到“五无、一杜绝”,无工伤死亡事故,无重大、大交通事故和机械事故,无火灾、水灾事故、无坍塌事故、无中毒事故;杜绝重伤事故。贯彻“安全第一,防止为主”安全生产方针,坚持管生产必要管安全原则。
2、 安全生产办法
1) 各种机械操作人员和车辆管理员,必要有操作上岗证,不准操作人与证不相符机械;
2) 不准将机械设备交给无操作证人员操作,对机械操作人员要建立档案,专人管理。
3) 机械挖土设专人指挥,机械作业时,作业人员禁止处在机械作业范畴内。禁止挖掘机在电力架空线下挖土。
4) 作业现场附近有管线等构筑物时,应在开挖前掌握其位置,并在开挖中对其采用保护办法,使管线等构筑物处在安全状态。
5) 用手柄起动机械应注意手柄倒转伤人,向机械加油时要禁止烟火。
6) 机械设备在施工现场停放时,应选取安全停放地点,夜间应有专人看守。
7) 所有施工设备和机具在使用时均必要由专职人员负责进行检查、必要实验和维修保养,使其状况良好。
8) 实行定期保养制度,做好操作前、操作中和操作后,设备清洁润滑、紧固、调节和防腐工作。工程机械周边不得有影响施工操作障碍物。工程机械必要设立安全防护装置,缺少安全装置或安全装置已失效设备不得使用。
9) 处在运营和运转中工程机械禁止对其进行维修保养等作业。
八、 环保办法
1、 施工区控制扬尘办法
施工场安排专人定期洒水(施工现场每天洒水两次),减少灰尘对周边环境污染。施工运送道路,采用防止尘土飞扬办法。
2、 建筑垃圾、渣土清运控制扬尘办法
建筑垃圾不得在现场焚烧。施工垃圾、渣土应及时清运,清运必要选用符合规定运送公司,使用符合规定运送车辆。建筑垃圾、渣土,禁止凌空抛掷(抛撒)。
3、 土方覆盖控制扬尘办法
施工备用土方或施工产生土方应集中堆放,并用防尘网全覆盖。土方应集中堆放,采用覆盖和固化等办法。
4、 异常天气控制扬尘办法
4级以上大风、浓雾、大雨等恶劣气候不得进行土方开挖、土方填筑以及其她也许产生扬尘污染施工。
5、 施工机械控制扬尘办法
施工场地内汽车车速减至8km/h,推土机推土速度减至8km/h。
6、 防止水土污染办法
施工产生垃圾和废弃物质,依照各自不同状况,分别解决,不任意裸露弃置。清洗施工机械、设备及工具废水、废油等有害物质以及生活污水,不直接排放于河流、护坡中,也不倾于泻于饮用水源附近土地上,以防污染水质和土壤。
目 录
一、 工程概况 1
二、 施工筹划 1
三、 作业人员 1
四、 施工机具 1
五、 路基填筑 1
1、 填料选取与实验 1
2、 工艺流程 2
3、 新旧路基衔接解决 2
4、 加宽某些路基基底清表(软基解决) 2
5、 摊铺、整平 3
6、 碾压成型 4
7、 检测验收 4
六、 路基质量验收原则 4
1、 质量原则 4
2、 普通规定 4
3、 实测项目 5
4、 外观鉴定 5
5、 质量控制办法 5
七、 安全生产办法 6
1、 安全施工目的 6
2、 安全生产办法 6
八、 环保办法 6
1、 施工区控制扬尘办法 6
2、 建筑垃圾、渣土清运控制扬尘办法 6
3、 土方覆盖控制扬尘办法 7
4、 异常天气控制扬尘办法 7
5、 施工机械控制扬尘办法 7
6、 防止水土污染办法 7
大兴区兴业立交改造工程
分项工程开工申请单
编号:
致监理工程师:
由我部承建 路基土方(五环加宽) 分项工程开工报告已编制完毕,筹划从 年 10 月 15 日开工, 年 04 月 20 日竣工,请予以审批。
负责人签字: 日期:
驻地组审批意见:
驻地监理工程师签字: 日期:
总监办审批意见:
监理工程师签字: 日期:
本表一式三份,总监办、驻地组、承包人各一份。
大兴区兴业立交改造工程
施工方案审批单
编号:
致监理工程师:
由我部承建 路基土方(五环加宽)分项工程 施工方案已编制完毕,筹划从 年 10 月 15 日开工, 年 04 月 20 日竣工,请予以审批。
负责人签字: 日期:
驻地初审意见:
驻地监理工程师签字: 日期:
总监办审批意见:
专业监理工程师签字: 日期:
本表一式三份,总监办、驻地办、施工单位各一份。
大兴区兴业立交改造工程
路基土方(五环加宽)
分项工程施工方案
北京市市政二建设工程有限责任单位
大兴区兴业立交改造工程项目经理部
10月10日
