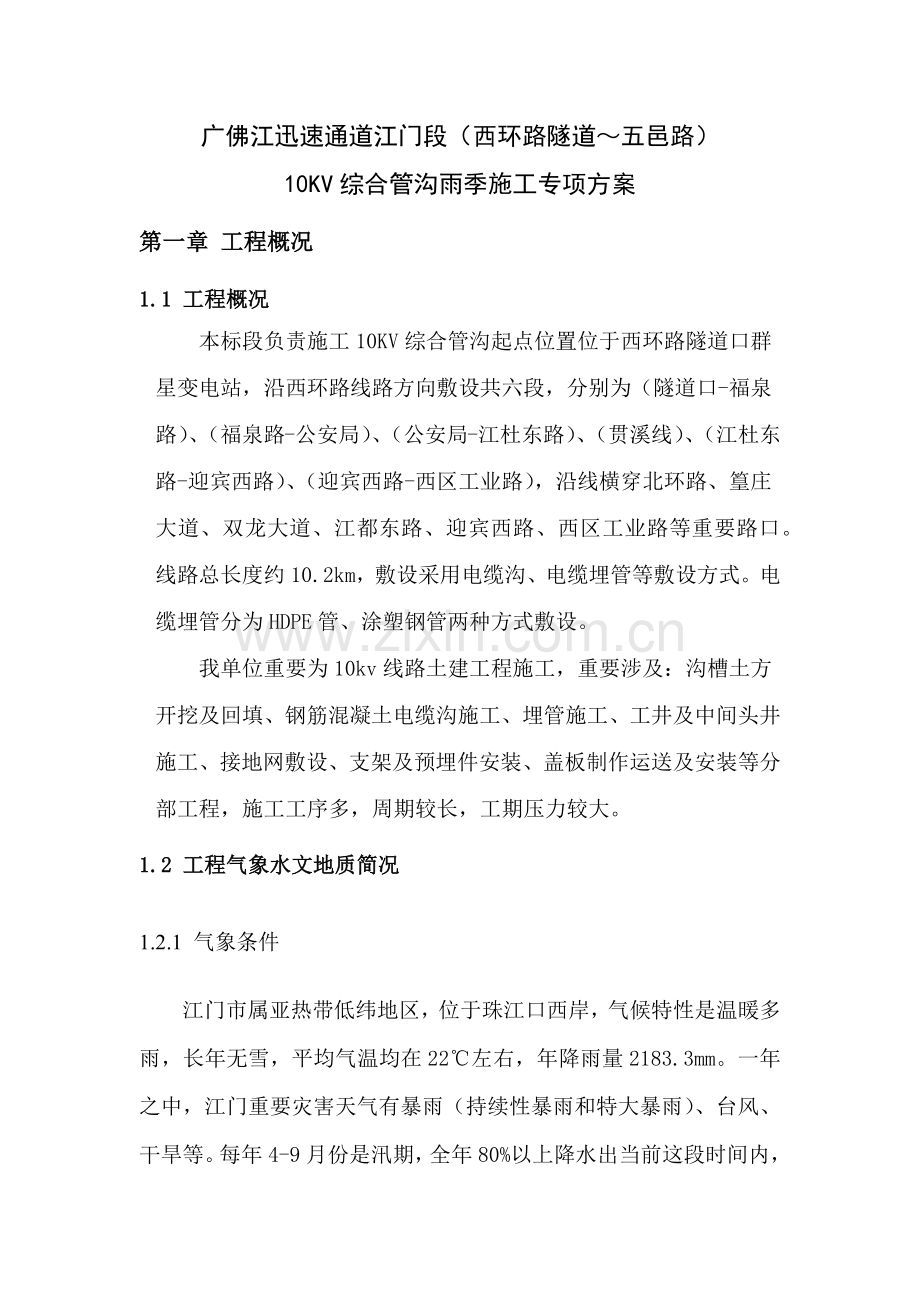

1、广佛江迅速通道江门段(西环路隧道五邑路)10KV综合管沟雨季施工专项方案第一章 工程概况1.1 工程概况 本标段负责施工10KV综合管沟起点位置位于西环路隧道口群星变电站,沿西环路线路方向敷设共六段,分别为(隧道口-福泉路)、(福泉路-公安局)、(公安局-江杜东路)、(贯溪线)、(江杜东路-迎宾西路)、(迎宾西路-西区工业路),沿线横穿北环路、篁庄大道、双龙大道、江都东路、迎宾西路、西区工业路等重要路口。线路总长度约10.2km,敷设采用电缆沟、电缆埋管等敷设方式。电缆埋管分为HDPE管、涂塑钢管两种方式敷设。我单位重要为10kv线路土建工程施工,重要涉及:沟槽土方开挖及回填、钢筋混凝土电缆沟
2、施工、埋管施工、工井及中间头井施工、接地网敷设、支架及预埋件安装、盖板制作运送及安装等分部工程,施工工序多,周期较长,工期压力较大。1.2 工程气象水文地质简况1.2.1 气象条件江门市属亚热带低纬地区,位于珠江口西岸,气候特性是温暖多雨,长年无雪,平均气温均在22左右,年降雨量2183.3mm。一年之中,江门重要灾害天气有暴雨(持续性暴雨和特大暴雨)、台风、干旱等。每年4-9月份是汛期,全年80%以上降水出当前这段时间内,前期汛期雨量与后期汛期雨量大体持平,年雨日近来年份有200天,79月份是台风活动频发期,如常有暴雨到大暴雨甚至特大暴雨和12级大风,导致严重气象灾害。1.2.2地质状况施工
3、区为第四系松散沉积层工程地质区,软土沿线广泛分布,为灰黑色淤泥,夹砂淤泥含贝壳碎屑,埋藏浅。工程地质较简朴,重要不良地质为潜在饱和砂土液化问题,重要特殊性岩土为软土。依照钻孔地质柱状图分析:地层重要由素填土、粉质粘土、淤泥质粉质粘土、粉质粘土、全风化混合岩、强风化混合岩、中风化混合岩、微风化混合岩构成。依照现场查看,地质土层状况基本与地勘相符。1.2.3沿线交通路况及管线状况交通路况:本线路沿线经北环路、群星大道、篁庄大道、双龙大道、江杜东路、迎宾西路、西区工业路等路口,交通人流、车流量较大,开挖及埋管作业均在临近既有公路一侧。10kv线路沿线商铺、住宅、办公楼、工厂较多多,施工段地下管线众多
4、,交叉作业多,施工状况复杂,难以持续作业,施工过程中需对既有管线采用保护、迁改等办法,防止损坏。第二章 编制根据2.1 编制根据1. 电力工程施工设计图纸;2. 地下工程防水技术规范(GB50108-)3. 公路桥涵施工技术规范JTG/TF50-4. 电缆线路施工及验收规范GB50168-925. 建筑工程质量检查评估原则(GBJ301-88)6. 钢筋焊结网混凝土构造技术规程(JGJ114-)7. 建筑工程质量验收评估统一原则(GB50300-)8. 市政基本设施工程质量检查与验收统一原则(DBJ01-90-)9. 钢筋焊接及验收规程(JGJ18-)10. 混凝土构造工程施工质量验收规范(G
5、B50204-)第三章 雨季施工准备一、组织准备成立以项目经理为第一负责人领导小组,将方案编制、详细办法贯彻到人。料具供应、应急抢险等详细职责贯彻到部门,并明确负责人。针对雨季施工特殊性和本期项目施工重点布置,项目成立以项目经理为组长雨季施工领导小组。小组工作重点为:防止为主、贯彻执行雨季施工方案、检查贯彻各项技术办法。小组重要成员和职责划分如下:组长重要职责:全面负责、重点检查各项办法贯彻状况。副组长:重要成员职责为各项办法执行。雨季施工重要以防止为主,采用防雨办法及加强排水手段相结合,保证雨季时生产正常进行,不受季节气候影响。做好施工人员雨季施工培训工作,组织有关人员进行施工现场准备工作,
6、并进行一次全面施工现场检查,涉及检查暂时设施、暂时用水管道、暂时用电、机械设备等各项工作。加强雨季施工信息反馈,对容易发生问题要采用防范办法,设法排除隐患,同步合理安排寻常工作。二、技术准备1、收集本地气象资料,理解雨期天气状况。2、认真熟悉施工图纸,理解进入雨季施工工程设计状况及施工特点,提出针对性雨期施工技术办法。对进入雨季施工但不适于雨施工程部位及时与业主及设计院联系,共同研究解决。3、收集同类工程雨季施工经验,选取合理针对性雨季施工办法。4、雨期施工方案编制,我公司项目部将在雨季来临前编制并审批完毕详细雨季施工方案,同步报业主或监理批准。该方案将依照详细施工图、实际工程进度及施工状况编
7、制完毕,并针对如土方施工等重点分部工程施工提出切实可行雨季施工技术办法。5、项目部将严格执行技术交底制度,将雨季各项技术规定从管理人员到分包及个人进行层层分级技术交底。6、项目部各现场管理人员将对其责任范畴内详细负责工程项目向详细分包负责人或班组长进行详细技术交底。交底内容重要为针对性详细施工工艺、操作要点、质量规定等内容。7、项目部同步将严格监督检查班组对工人现场及班前交底状况。三、施工现场及材料准备1、对施工现场道路在雨季之前要进行修理,作到道路不积水。2、在雨季汛期到来之前,将施工区域内所有污水、雨水等排水系统检查一遍,发既有损坏、堵塞者,应及时进行修复、清理,进入雨季施工后还应定期检查
8、,以保证其正常使用,以免导致施工现场水浸现象发生。3、施工时可根据道路坡度,在邻近路边雨水口位置施工围挡基本上设立排水口进行排水,并设立坡度,使雨水通过施工围挡基本上排水口排出至道路两侧雨水口;对于无排水口位置,应在基坑周边挖设暂时排水沟,以防雨水倒灌入基坑内;在基坑内设立集水点,及时使用水泵等设施将基坑内积水排出。做好现场截水、排水,并指定专人负责修路路面,对路面不平或积水处应加快抢修。4、室外露天中、小型机械需按规定搭设防雨棚,电闸箱防漏电保护装置要敏捷有效,同步设专人定期检测并做好记录。5、雨季前要对避雷装置进行一次全面检查,遇雷雨天停止使用高大设备,以防雷击。6、雨季期间所需塑料布、苫
9、布提前准备好,污水泵、清水泵要做到运转良好,并规定配备足够数量。7、机电设备需经常检查接零、接地保护,所有机械棚要搭设严密,防止漏雨,随时检查漏电装置功能与否敏捷有效。8、水泥所有入仓库,保证不漏、不潮,下面架空通风。水泥、砂等材料有足够储备,保证工程在雨季顺利施工,库房及堆放场地四周规定有良好排水。9、模板、脚手架、木方等堆放场地均在底部垫方木,上面用苫布遮盖以防雨淋。10、凡是本工程中应用办法材料和重要机具必要予以充分保障。项目后勤部应尽早安排采购筹划。11、夜间设专职值班人员,保证昼夜有人值班并做好记录,同步要设立天气预报员,负责收听和发布天气状况,记录信息发布人员及时将信息传达到工程各
10、个岗位负责人处。夜间值班人员状况见附表。12、组织有关人员进行一次全面检查施工现场准备工作,涉及暂时设施、临电、机械设备、水泥、钢筋等防雨防护等项工作,检查施工现场及生产生活基地排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水畅通。第四章 雨季施工办法一、及时掌握天气状况积极与本地水利、气象部门获得联系,理解历年来水文、气象资料,同步与本地气象部门订立气象服务合同,掌握施工期间天气预报和气候趋势及动态,以利安排施工,做好防止和准备工作。二、提前做好防洪排涝准备 在进行施工现场布置时,规定施工单位充分考虑本标段气象、水文特点,大型施工机械、材料库、人员驻地一律不安排在河滩及地势低洼处存储
11、,保证汛期施工时,人员、设备、材料安全,以及工程安全。开工前,应组织调查好施工范畴内自然与农田水系、市政排水系统,按防排水规律提前做好施工排水系统。机械设备和水泥等材料存储应选取适当场地,工程和运送便道做好排水,做好防雨、防洪工作。对市区内重要交通道路要保证道路畅通,搞好施工范畴内河道疏通工作,以防河道堵塞,排洪不畅。三、施工现场办法针对在雨季期间施工各项工程项目,制定专项防止办法,保证工程质量。 原材料储存和堆放水泥所有存入仓库,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。砂、石料一定要有足够储备,以保证工程顺利进行。场地四周要有排水出路,防止雨水、淤泥渗入,并在底部用木方垫起,
12、上部用防雨材料覆盖,模板堆放场地碾压密实或硬化地面,防止因地面下沉导致崩塌事故。雨期所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由物资部门提前准备,及时组织进场。水泵等设备提前检修,雨期前对现场配电箱、闸箱、电缆暂时支架等仔细检查,需加固及时加固,缺盖、罩、门及时补齐,保证用电安全。大风天气,要做好大型高耸物件防风加固办法。进入现场施工材料如焊材、钢筋等一定要存入库房,露天存储时应垫起,用苫布盖好,不要使材料受潮和雨淋。在仓库内保管焊接材料,要保证离地离墙不少于 300mm距离,室内要通风干燥,以保证焊材在干燥环境下保存。露天存储钢材下边应用道木或方木垫起避免被水浸泡。材料
13、周边应有畅通排水沟或设立排水坡度以防积水。 雨期施工设备管理进入施工现场露天存储设备如开关箱(柜)、各类电动机、发电机等都要有防雨设施,不容许放在低洼地方,防止被水浸泡。电气仪表设备要尽快运入库房,减少露天存储而增长防护设施费用。所有施工用电设备(如:电焊机、砂轮机、套丝机等)都应有防雨设施。氧气瓶、乙炔瓶在室外放置时应采用防雨办法。 雨期施工焊接管理雨季室外焊接时,为了保证焊接质量,室外施焊部位都要有防雨棚,雨天没有防雨设施不准施焊。电焊条受潮后影响使用,使用前应烘干。当相对湿度不不大于 90%时,应停止作业。注意清理焊接场地易燃物,以免发生火灾,普通在大风天气应停止施工。四、各分项工程施工
14、办法从如下几种详细方面采用办法,以保证雨季施工安全、质量、进度:1、土方工程(1) 开始施工前,安排技术人员对电力管沟线路走向进行放样、测量,针对地势低洼地方,如ZK20+040-ZK20+180(北环路四合院),ZK20+880-ZK21+040(群星村入口处),ZK22+420-ZK22+520(消防队南侧),ZK22+820-ZK22+950(养猪场路口至南方电网南侧),ZK23+700-ZK23+880(嘉和苑社区商铺前),ZK24+880-ZK24+940(11标加油站门前),ZK26+040-ZK26+140(江门市市政搅拌站门口)等施工地段,在雨季来临之前先行开挖沟槽,在施工场地
15、满足状况下采用DN300水泥管铺设排水管道,管道铺设前,应将底部夯实,并铺一层10cm厚石粉作为垫层,防止不均匀下沉导致管道开裂;在施工场地不满足状况下,开挖施做暂时排水沟槽,沟槽底部应夯实,使用10cm厚C15混凝土作为垫层,底部和侧墙均采用砖砌体构造形式,墙厚为24cm砖墙,底部净宽为25cm,墙高25cm,上部使用暂时盖板;暂时排水每隔30m左右设一种集水口,井口使用钢筋焊接雨水篦子做雨水口,每完毕一段,将雨水管接入既有排水口;待暂时排水设施施做完毕,方可进行土方开挖施工。做好基坑周边及坑内排水办法,防止因排水办法不当而引起土方坍塌,导致安全事故。(2) 基坑上部进行恰当放坡解决,以防止
16、地面上雨水等流入基坑。(3) 在基坑内应设排水沟,在基坑内低洼处设立集水坑,并及时将积水排出,防止基坑被雨水浸泡。(4)为防止雨季施工时,雨水冲刷及浅埋地下水位影响导致基坑开挖坍塌。在开挖前和开挖过程中,对开挖点存在坍塌风险位置,如ZK23+820-ZK23+870(嘉和苑正门至车行门口),ZK24+240-ZK24+350(木朗牌坊相邻社区),YK23+820-YK23+960(环镇路口至设计右幅中桥)等路段,因紧邻商铺且地下管线复杂,采用砖砌体进行防护,砖砌体采用24cm砖墙,高度为1.7m。待所做砌体防护达到强度规定后方可安排人员进行施工。现场安排专人监督基坑开挖,合理安排机械和人工。雨
17、季施工时,开挖完毕基坑因下雨因素未能及时施工,有条件状况下,及时覆盖;未能覆盖,在雨后,应及时安排人员对基坑内进行抽水、清淤;对于雨水浸泡坍塌处应及时安排人员清理坍塌物,并清理排水沟和集水井,使排水沟与集水井可以正常排水。(5)施工开挖时,应充分考虑施工及天气状况,并结合现场实际安排人员机械。本工程所在区域,雨季时间较长,土方施工时,受降雨影响,土方开挖难度增长,开挖作业面减少。降雨也会制约施工进度,从而增长基坑暴露时间,土方开挖施工进度严重滞后,机械及人工使用效率大大减少,施工降效严重。(6)雨季来临之前,务必及时为所有施工位置商铺门口、厂房路口铺设暂时道路。在开挖跨度较小部位可使用钢板桩铺
18、设暂时道路,开挖跨度大地方应与市民进行沟通,分段开挖,尽量保证市民出行道路畅通,做到快挖,快填,以使市民在雨季顺利出行。(7)雨季施工时,在各个施工点安排专人清扫路面,防止道路泥泞,并在雨后天晴时安排洒水车对各施工路段进行清洗,防止扬尘;土方运送车辆必要使用篷布覆盖,防止雨水冲刷后泥土洒落路面导致环境污染。由于雨后指定弃土场无法进入,为保证施工进度,需将开挖后土方暂时倒运至本标段暂时弃土场,待指定弃土场可以进入弃土时,再将土方弃至指定弃土场。(8) 雨季施工土方回填工程,应持续进行,迅速完毕;确因下雨因素无法及时回填部位,在下雨后,应将待回填部位基底淤泥等杂物清理干净并夯实后,方可进行分层回填
19、。(9) 施工中应注意收听天气预报,雨前应及时夯实完已填土层或将表面压光,并做成一定坡度,以利雨水排除。2、钢筋工程(1)钢筋加工场地及堆放场地均要硬化解决,原材、成品、半成品钢筋要加 200mm高垫木架空,以防雨水浸泡生锈和泥浆污染,生锈、污染钢筋在解决后方可投入使用。(2)雨天不适当进行钢筋焊接,焊条、焊剂应焊保持干燥,如受潮要将焊条或焊剂进行烘焙解决,普通在 250C-300C烘干 2小时为准。如的确需要焊接时,应搭设暂时焊接棚,焊接棚内地面应保持干燥,并使用干燥焊材。(3)在钢筋绑扎时如遇雷雨天气,应将已经绑扎钢筋进行覆盖,并及时离开现场,千万不能在钢筋林立地方停留或继续施工,以防雷击
20、伤人。(4)对钢筋原材及半成品进行覆盖,防止生锈。3、模板工程(1)雨天使用木模板应平放,用塑料布覆盖,以防变形。木模板拆除后要及时清理,刷脱模剂,大雨过后应重新刷一遍。(2)模板拼装后尽快浇筑混凝土,防止模板遇雨水变形,若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。(3)模板支撑架落地时,地面应坚实,并支撑牢固。(4)每次雨后支模应清理完砼根部表面杂物和淤泥,必要时使用清水进行冲洗,清理干净后才干施工。4、混凝土工程(1)本工程混凝土采用商品混凝土,混凝土进场时要保证混凝土工程质量。(2)混凝土浇筑前要及时掌握天气状况,尽量避免在大雨天浇筑混凝土。(
21、3)现场准备足够防雨应急材料,如油布、塑料薄膜,在振捣密实同步铺设覆盖材料,并将覆盖材料四周压实,尽量避免混凝土遭受雨季冲刷,以保证混凝土质量。(4)做好施工现场排水和四周清理工作,防止积水和淤泥。(5)如在施工过程中突遇大暴雨,应做好人员配备,加强施工管理力量。的确无法施工时,可在构造容许部位设立施工缝,同步应做好施工缝解决工作,待雨后对预留施工缝位置进行清理后,方可进行下一步施工。五、雨季歇工安排江门地区雨季较长,时有大雨、暴雨,极易导致机械及人工窝工。雨势较大及雨期较长时,应将施工机械集中放置,安排专人对机械设备进行检修和保养,防止因天气潮湿因素导致机械故障发生。施工人员在雨期无法施工状
22、况下,进行雨休,特别是大雨、暴雨天气,尽量减少外出,并做好防汛准备。下雨时间较长时,项目部技术人员去工区为施工人员解说安全知识、工程施工技术要点,在休息同步,也提高了施工人员水平和素质,为后续工程施工安全、质量打下坚实基本。六、备足物资安全渡汛在汛期及时与地方防汛部门获得联系,并成立防汛工作领导小组,加强值班调度和安全检查,备足防汛物资、器材及施工设备,随时听候调遣,保证安全渡汛。七、现场环保办法施工车辆通过施工区域内道路,每天派专人清扫,保持道路整洁。设专人清扫施工现场,各种材料码放整洁,保持施工现场整洁。雨季蚊蝇容易滋生,生活区内不能积水,食堂要做好防蝇办法,剩饭菜及时解决。生、熟食品要分
23、开,生、熟刀具要分开。防止食物中毒事件发生。厕所每天冲洗做到清洁无异味。现场施工因人员多,劳动强度大,因此要注意传染病发生和防治,做到早发现、早隔离、早医治。现场准备绿豆汤、防暑药等,防止中暑。第五章 抗汛抢险办法一、防洪抢险组织办法成立防洪抢险领导小组,各施工队成立防洪抢险小分队。办公室设值班电话,项目部成立以项目经理为队长防洪防汛抢险突击队,在浮现洪水险情时,可以迅速出击,实行抢险工作。积极与本地水利、气象部门获得联系,理解历年来水文、气象资料,同步与本地气象部门订立气象服务合同,掌握施工期间气象动态。做好防止准备工作。及时与地方防汛部门获得联系,对重点暂时设施设立,请专业防汛人员现场指引
24、。同步加强值班调度,保证接到险情信息时,信息畅通,反映迅速。二、防洪抢险物资准备在进行施工现场布置时,要充分考虑本标段气象、水文特点,大型施工机械、材料库、人员驻地一律不安排在河滩及地势低洼处存储,保证遇到险情时,人员、设备、材料安全。在施工项目经理部及各施工队,贯彻防抢险器材、车辆。所备器材、设备保证数量和质量,未经特别允许,任何人不得随意挪用,抢险车辆、设备平时加强维修保养,做到完好率 100%。在施工现场四周空地设立抗汛抢险物资储备仓库,备齐抗汛抢险物资,专人保管维护,以备汛期急用。抗汛抢险仓储物资清单序号物资数量单位用途1三防布m2防雨棚搭设,防水堤坝围护等2编织袋5000条装沙包3彩
25、条布1000m2防雨棚搭设,物资遮挡等4铁丝300Kg加固暂时设施、装沙包等5钢管10t搭设防雨棚、加固暂时设施6彩钢板1000m2暂时仓库搭设7雨衣300套向施工作业人员发放8雨靴300双9沙石土300m3回填、修补道路,筑防水堤坝等10水泵10台抽水、排水11发电机8台防止现场电力断开12软管800m与水泵配套使用13挖机2台配合回填、挖沟槽等作业加强汛期安全防护,严格按汛期施工方案组织施工,禁止擅自变更方案或缩减范畴,增强防止险情能力。组织抗洪抢险小分队人员进抢险预演,以贯彻和细化各方配合责任和技能保证险情发生时能从容应对。认真做好汛期安全检查:重要查防洪抢险办法贯彻状况,查存在隐患、查
26、监控与管理,对发现问题都按“四不放过”原则:查明责任、分析因素、制定纠正和防止办法、并跟踪验证。三、防洪抢险防止办法1、平面布置时按照现场和场地分派状况,拟定生产区、生活区排水沟,保证施工现场内排水畅通。2、易受潮变质材料要入库,其他设备、材料露天存储时,底部要用方木垫高,防止被水浸泡,顶部要用蓬布或塑料布封盖。3、进入汛期,项目部安质部负责对生产区、生活区排水沟疏通进行检查,安排人员负责对排水沟进行疏通,对落水管进行清理,组织对办公室、工具室、仓库房顶进行检查,发现漏雨、渗水要及时解决。4、项目部应定期对配电房、输电线路、配电柜(箱)、开关箱、机械设备、脚手架、材料堆置等进行检查,发现隐患,及时整治。5、项目部应定期对生产区、生活区房屋结实性进行检查,发现危墙、危房,及时整修。四、防洪抢险应急办法1、接到极端天气预报时,各部门及时组织人员对重要部位进行防护。办公室门窗要关好,施工现场暂时悬挂设备、堆放材料要采用加固办法,大型施工机具、脚手架等要用钢丝绳封牢或采用其他加固办法。2、洪水、台风等浮现时,一切生产工作及时停止。3、领导小组及时到位,指挥抢险工作,并向上级主管部门和地方主管部门及时报告。4、抢险突击队及时集合到位,在领导小组指挥下实行抢险工作。
