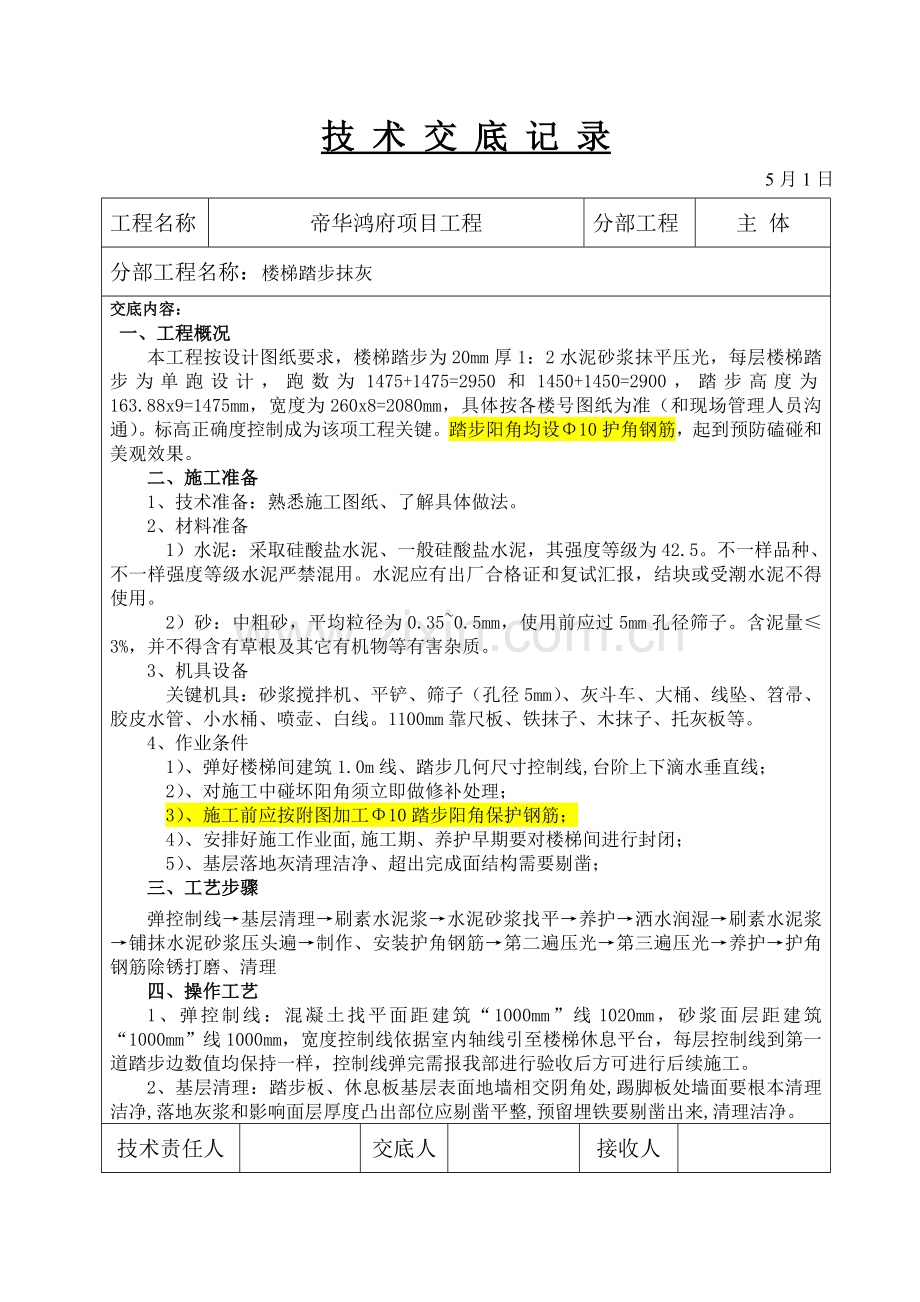

技 术 交 底 记 录 5月1日 工程名称 帝华鸿府项目工程 分部工程 主 体 分部工程名称:楼梯踏步抹灰 交底内容: 一、工程概况 本工程按设计图纸要求,楼梯踏步为20mm厚1:2水泥砂浆抹平压光,每层楼梯踏步为单跑设计,跑数为1475+1475=2950和1450+1450=2900,踏步高度为163.88x9=1475mm,宽度为260x8=2080mm,具体按各楼号图纸为准(和现场管理人员沟通)。标高正确度控制成为该项工程关键。踏步阳角均设Φ10护角钢筋,起到预防磕碰和美观效果。 二、施工准备 1、技术准备:熟悉施工图纸、了解具体做法。 2、材料准备 1)水泥:采取硅酸盐水泥、一般硅酸盐水泥,其强度等级为42.5。不一样品种、不一样强度等级水泥严禁混用。水泥应有出厂合格证和复试汇报,结块或受潮水泥不得使用。 2)砂:中粗砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径筛子。含泥量≤3%,并不得含有草根及其它有机物等有害杂质。 3、机具设备 关键机具:砂浆搅拌机、平铲、筛子(孔径5mm)、灰斗车、大桶、线坠、笤帚、胶皮水管、小水桶、喷壶、白线。1100mm靠尺板、铁抹子、木抹子、托灰板等。 4、作业条件 1)、弹好楼梯间建筑1.0m线、踏步几何尺寸控制线,台阶上下滴水垂直线; 2)、对施工中碰坏阳角须立即做修补处理; 3)、施工前应按附图加工Φ10踏步阳角保护钢筋; 4)、安排好施工作业面,施工期、养护早期要对楼梯间进行封闭; 5)、基层落地灰清理洁净、超出完成面结构需要剔凿; 三、工艺步骤 弹控制线→基层清理→刷素水泥浆→水泥砂浆找平→养护→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→制作、安装护角钢筋→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理 四、操作工艺 1、弹控制线:混凝土找平面距建筑“1000mm”线1020mm,砂浆面层距建筑“1000mm”线1000mm,宽度控制线依据室内轴线引至楼梯休息平台,每层控制线到第一道踏步边数值均保持一样,控制线弹完需报我部进行验收后方可进行后续施工。 2、基层清理:踏步板、休息板基层表面地墙相交阴角处,踢脚板处墙面要根本清理洁净,落地灰浆和影响面层厚度凸出部位应剔凿平整,预留埋铁要剔凿出来,清理洁净。 技术责任人 交底人 接收人 技 术 交 底 记 录 5月1日 工程名称 帝华鸿府项目工程 分部工程 主 体 分部工程名称:楼梯踏步抹灰 交底内容: 3、刷素水泥浆一遍:在清扫湿润后找平层表面,刷一遍水灰比为0.5左右素水泥浆,要随刷随铺细石砼,预防出现风干现象。 4、砼找平用1:2水泥砂浆进行找平,踏步边距轴线控制线每层保持同一个数值,踏步宽度为260mm,找平层表面要求压光。 5、养护:水泥砂浆找平层完成后,需养护最少7d,养护期间要求对楼道进行封闭,不许可上人、上重物。 6、洒水润湿:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要确保地面阴湿。 7、刷素水泥浆一遍:在清扫湿润后找平层表面,刷一遍水灰比为0.5左右素水泥浆,要随刷随铺沙浆,预防出现风干现象。 8、 铺抹水泥砂浆压头遍:以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm;用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检验;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子溜平。 9、制作、安装踏步护角钢筋:依据楼梯踏步几何尺寸线,正确定位出踏步角位置,将护角钢筋和预埋铁焊接固定,焊固定好护角钢筋位置要正确,钢筋采取φ1O圆钢,钢筋要直,长度为踏步横向宽度。全部护角钢筋焊接完成后,将踏步板清扫洁净,后续施工过程中要注意保护,预防踩踏、碰撞,造成变形(详见护角钢筋图)。 技术责任人 交底人 接收人 技 术 交 底 记 录 5月1日 工程名称 帝华鸿府项目工程 分部工程 主 体 分部工程名称:楼梯踏步抹灰 交底内容: 10、第二遍压光:在压平头遍以后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。要求不漏压,平而出光,阴阳角横平竖直。 11、 第三遍压光:水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下抹子纹压平、压实、压光,达成交活程度。压光时间应控制在终凝前完成。 12、 抹踢脚板:如为水泥砂浆踢脚板,要先抹踢脚板。有墙面抹灰层踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层踢脚板只抹面层砂浆。其施工次序为: 1)、 踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线确定底灰厚度,套方;刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,浇水养护。 2)、 踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2水泥砂浆,用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、踢脚板上口用抹子溜直压光。 13、养护:踏步面层压光交活后,第二天洒水养护,养护不少于7d,养护期内不许可压重物和碰撞。 14、护角钢筋除锈打磨、清理:养护期结束后,用细砂纸对护角钢筋打磨除锈,达成光洁透亮,然后将楼梯踏步清理洁净。 五、质量要求 1、水泥采取硅酸盐水泥、一般硅酸盐水泥,其强度等级不应低于32.5,不一样品种、不一样强度等级水泥严禁混用;砂应为中粗砂,当采取石屑时,其粒径应为1~5mm,且含泥量不应大于3%。 2、抹灰层之间及抹灰层和集体之间必需粘结牢靠,无脱层、空鼓,面层无爆灰和裂纹等缺点。 3、楼梯踏步宽度、高度应符合设计要求。楼层梯段相邻踏步高度差不应大于5mm,每踏步两端宽度差不应大于5mm;楼梯踏步板阴阳角必需做到水平顺直,踏步板坡度为2%(即5mm),不得出现返坡,且应立板垂直,齿角整齐。 4、楼梯踏步表面光滑、洁净、接搓平整、线角顺直、无抹纹。 5、面层完工二十四小时后进行湿润情况下养护,时间不得少于7天; 6、面层表面坡度应符合要求,不得有倒积水现象; 六、应注意质量问题: 1、空鼓、开裂:因为抹灰前基层底部清理不洁净货不根本,抹灰前不浇水,每层灰抹得太厚,未分层分步进行压实。抹灰后不养护。为处理好空鼓、开裂质量问题,应从三方面下手处理:第一施工前基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后即时浇水养护。 2、面层颜色不一致:外抹水泥一定要采取同品种、同批号进场水泥,以确保抹灰层颜色一致,施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均。 技术责任人 交底人 接收人 技 术 交 底 记 录 5月1日 工程名称 帝华鸿府项目工程 分部工程 主 体 分部工程名称:楼梯踏步抹灰 七、成品保护方法 楼梯踏步抹好后要封闭养护,撤消养护后宜用木板或角钢制做楼梯阳角保护装置,预防磕碰、缺楞掉角。 八、文明施工及安全环境保护方法 1、施工前应制订有效安全、防护方法,并应遵照安全技术及劳动保护制度实施。 2、施工机械用电必需采取一机一闸一保护。 3、作业前,检验电源线路应无破损,漏电保护装置应灵活可靠,机具各部连接应紧固,旋转方向正确。 4、清理基层时,不许可从窗口、阳台、洞口等处向外乱扔杂物,以免伤人。 5、搅拌司机天天操作前对机械进行例行检验,并对搅拌机进行对应围护;在倾倒水泥、砂石时要文明作业,预防产生粉尘;进料时立即打开喷淋装置;严禁敲击料斗,预防产生噪音;清洗料斗废水应排入沉淀池。 技术责任人 交底人 接收人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
