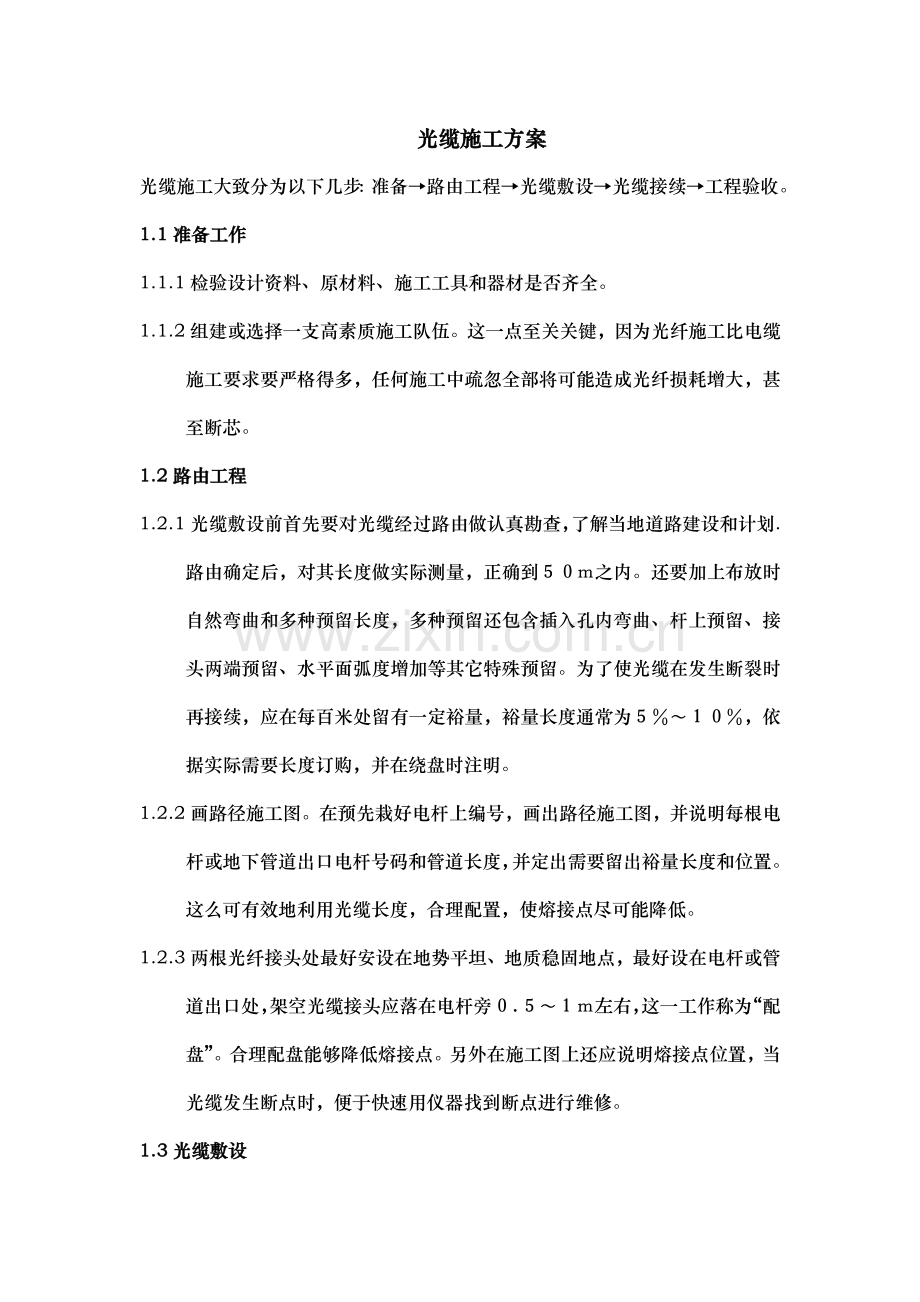

1、光缆施工方案光缆施工大致分为以下几步:准备路由工程光缆敷设光缆接续工程验收。1.1准备工作1.1.1检验设计资料、原材料、施工工具和器材是否齐全。1.1.2组建或选择一支高素质施工队伍。这一点至关关键,因为光纤施工比电缆施工要求要严格得多,任何施工中疏忽全部将可能造成光纤损耗增大,甚至断芯。1.2路由工程1.2.1光缆敷设前首先要对光缆经过路由做认真勘查,了解当地道路建设和计划.路由确定后,对其长度做实际测量,正确到之内。还要加上布放时自然弯曲和多种预留长度,多种预留还包含插入孔内弯曲、杆上预留、接头两端预留、水平面弧度增加等其它特殊预留。为了使光缆在发生断裂时再接续,应在每百米处留有一定裕量
2、,裕量长度通常为,依据实际需要长度订购,并在绕盘时注明。1.2.2画路径施工图。在预先栽好电杆上编号,画出路径施工图,并说明每根电杆或地下管道出口电杆号码和管道长度,并定出需要留出裕量长度和位置。这么可有效地利用光缆长度,合理配置,使熔接点尽可能降低。1.2.3两根光纤接头处最好安设在地势平坦、地质稳固地点,最好设在电杆或管道出口处,架空光缆接头应落在电杆旁左右,这一工作称为“配盘”。合理配盘能够降低熔接点。另外在施工图上还应说明熔接点位置,当光缆发生断点时,便于快速用仪器找到断点进行维修。1.3光缆敷设1.3.1同一批次光纤,其模场直径基础相同,光纤在某点断开后,两端间模场可视为一致,所以在

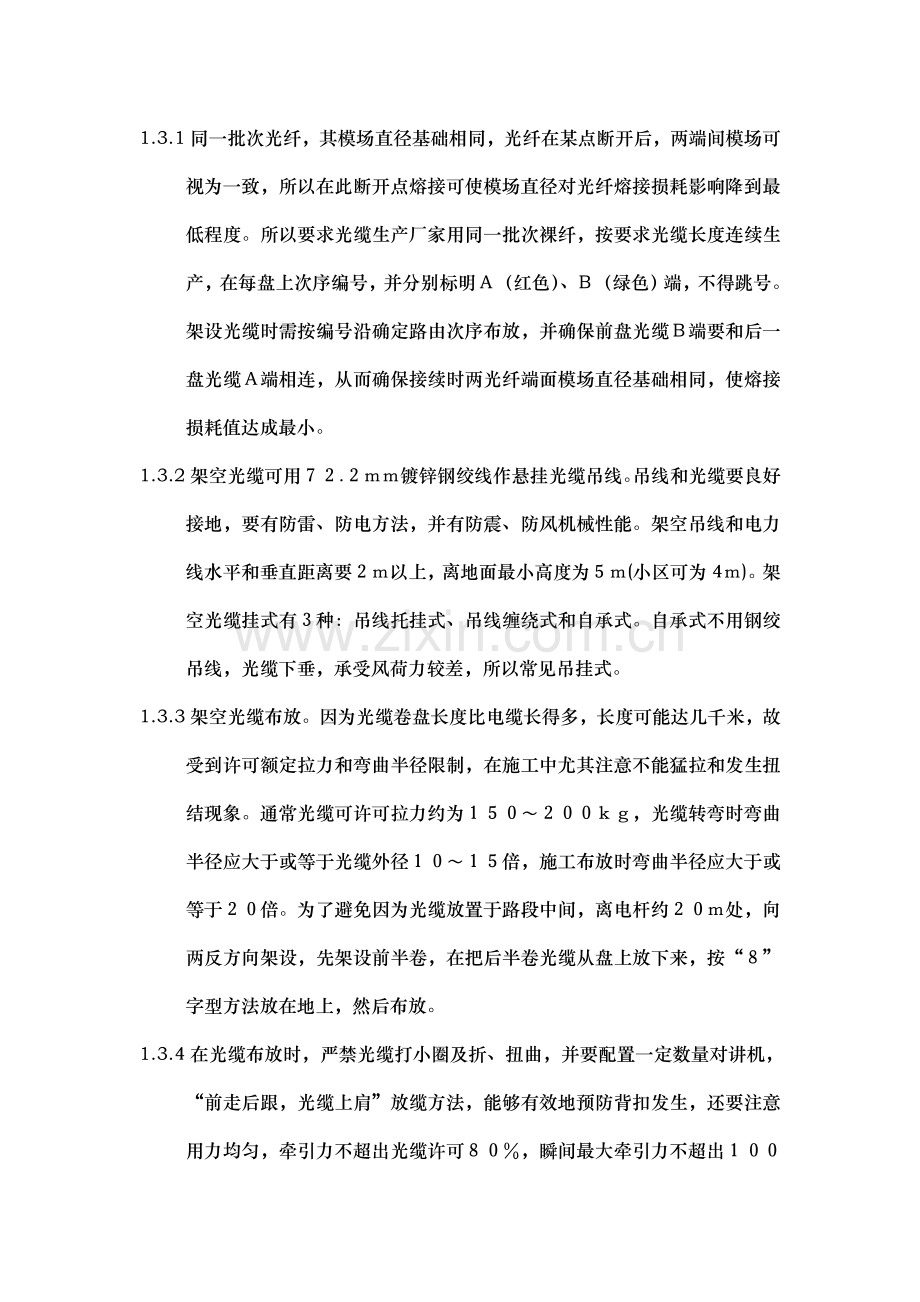

3、此断开点熔接可使模场直径对光纤熔接损耗影响降到最低程度。所以要求光缆生产厂家用同一批次裸纤,按要求光缆长度连续生产,在每盘上次序编号,并分别标明(红色)、(绿色)端,不得跳号。架设光缆时需按编号沿确定路由次序布放,并确保前盘光缆端要和后一盘光缆端相连,从而确保接续时两光纤端面模场直径基础相同,使熔接损耗值达成最小。1.3.2架空光缆可用.镀锌钢绞线作悬挂光缆吊线。吊线和光缆要良好接地,要有防雷、防电方法,并有防震、防风机械性能。架空吊线和电力线水平和垂直距离要以上,离地面最小高度为(小区可为4)。架空光缆挂式有种:吊线托挂式、吊线缠绕式和自承式。自承式不用钢绞吊线,光缆下垂,承受风荷力较差,所
4、以常见吊挂式。1.3.3架空光缆布放。因为光缆卷盘长度比电缆长得多,长度可能达几千米,故受到许可额定拉力和弯曲半径限制,在施工中尤其注意不能猛拉和发生扭结现象。通常光缆可许可拉力约为,光缆转弯时弯曲半径应大于或等于光缆外径倍,施工布放时弯曲半径应大于或等于倍。为了避免因为光缆放置于路段中间,离电杆约处,向两反方向架设,先架设前半卷,在把后半卷光缆从盘上放下来,按“”字型方法放在地上,然后布放。1.3.4在光缆布放时,严禁光缆打小圈及折、扭曲,并要配置一定数量对讲机,“前走后跟,光缆上肩”放缆方法,能够有效地预防背扣发生,还要注意用力均匀,牵引力不超出光缆许可,瞬间最大牵引力不超出。另外,架设时
5、,在光缆转弯处或地形较复杂处应有专员负责,严禁车辆碾压。架空布放光缆使用滑轮车,在架杆和吊线上预先挂好滑轮(通常每挂一个滑轮),在光缆引上滑轮、引下滑轮处降低垂度,减小所受张力。然后在滑轮间穿好牵引绳,牵引绳系住光缆牵引头,用一定牵引力让光缆爬上架杆,吊挂在吊线上。光缆挂钩间距为,挂钩在吊线上搭扣方向要一致,每盘光缆在接头处应留有杆长加余量,方便接续盒地面熔接操作,而且每隔百米要有一定盘留。1.4光缆接续1.4.1光纤接续。光纤接续应遵照标准是:芯数相等时,要同束管内对应色光纤对接,芯数不一样时,按次序先接芯数大,再接芯数小。1.4.2光纤接续方法有:熔接、活动连接、机械连接三种。在工程中大全
6、部采取熔接法。采取这种熔接方法接点损耗小,反射损耗大,可靠性高。1.4.3光纤接续过程和步骤:1.4.3.1开剥光缆,并将光缆固定到接续盒内。注意不要伤到束管,开剥长度取1m左右,用卫生纸将油膏擦拭洁净,将光缆穿入接续盒,固定钢丝时一定要压紧,不能有松动。不然,有可能造成光缆打滚折断纤芯。1.4.3.2分纤将光纤穿过热缩管。将不一样束管,不一样颜色光纤分开,穿过热缩管。剥去涂覆层光纤很脆弱,使用热缩管,能够保护光纤熔接头。1.4.3.3打开熔接机电源,采取预置42种程式进行熔接,并在使用中和使用后立即去除熔接机中灰尘,尤其是夹具,各镜面和V型槽内粉尘和光纤碎未。熔接前要依据系统使用光纤和工作波
7、长来选择适宜熔接程序。如没有特殊情况,通常全部选择自动熔接程序。1.4.3.4制作光纤端面。光纤端面制作好坏将直接影响接续质量,所以在熔接前一定要做好合格端面。用专用剥线钳剥去涂覆层,再用沾酒精清洁棉在裸纤上擦拭几次,用力要适度,然后用精密光纤切割刀切割光纤,对0.25mm(外涂层)光纤,切割长度为8mm-16mm,对0.9mm(外涂层)光纤,切割长度只能是16mm。1.4.3.5放置光纤。将光纤放在熔接机V形槽中,小心压上光纤压板和光纤夹具,要依据光纤切割长度设置光纤在压板中位置,关上防风罩,即可自动完成熔接,只需11秒。1.4.3.6移出光纤用加热炉加热热缩管。打开防风罩,把光纤从熔接机上
8、取出,再将热缩管放在裸纤中心,放到加热炉中加热。加热器可使用20mm微型热缩套管和40mm及60mm通常热缩套管,20mm热缩管需40秒,60mm热缩管为85秒。1.4.3.7盘纤固定。将接续好光纤盘到光纤收容盘上,在盘纤时,盘圈半径越大,弧度越大,整个线路损耗越小。所以一定要保持一定半径,使激光在纤芯里传输时,避免产生部分无须要损耗。1.4.3.8密封和挂起。野外接续盒一定要密封好,预防进水。熔接盒进水后,因为光纤及光纤熔接点长久浸泡在水中,可能会先出现部分光纤衰减增加。套上不锈钢挂钩并挂在吊线上。至此,光纤熔接完成。1.5光纤测试1.5.1光纤在架设,熔接完工后就是测试工作,使用仪器关键是
9、OTDR测试仪和光功率计,用加拿大EXFO企业FTB-100B便携式汉字彩色触摸屏OTDR测试仪(动态范围有32/31、37.5/35、40/38、45/43db),能够测试:光纤断点位置;光纤链路全程损耗;了解沿光纤长度损耗分布;光纤接续点接头损耗;1.5.2为了测试正确,OTDR测试仪脉冲大小和宽度要合适选择,根据厂方给出折射率n值指标设定。在判定故障点时,假如光缆长度预先不知道,可先放在自动OTDR,找出故障点大致地点,然后放在高级OTDR。将脉冲大小和宽度选择小一点,但要和光缆长度相对应,盲区减小直至和坐标线重合,脉宽越小越正确,当然脉冲太小后曲线显示出现噪波,要恰到好处。再就是加接探纤盘,目标是为了预防近处有盲区不易发觉。1.5.3相关判定断点时,假如断点不在接续盒处,将就近处接续盒打开,接上OTDR测试仪,测试故障点距离测试点正确距离,利用光缆上米标就很轻易找出故障点。利用米标查找故障时,对层绞式光缆还有一个绞合率问题,那就是光缆长度和光纤长度并不相等,光纤长度大约是光缆长度1.005倍,利用上述方法可成功排除多处断点和高损耗点。
