收藏 分销(赏)

压路机分层碾压综合标准施工专业方案.doc

上传人:快乐****生活 文档编号:2596313 上传时间:2024-06-02 格式:DOC 页数:19 大小:122.54KB
下载 相关 举报
压路机分层碾压综合标准施工专业方案.doc_第1页
第1页 / 共19页
压路机分层碾压综合标准施工专业方案.doc_第2页
第2页 / 共19页
压路机分层碾压综合标准施工专业方案.doc_第3页
第3页 / 共19页
压路机分层碾压综合标准施工专业方案.doc_第4页
第4页 / 共19页
压路机分层碾压综合标准施工专业方案.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

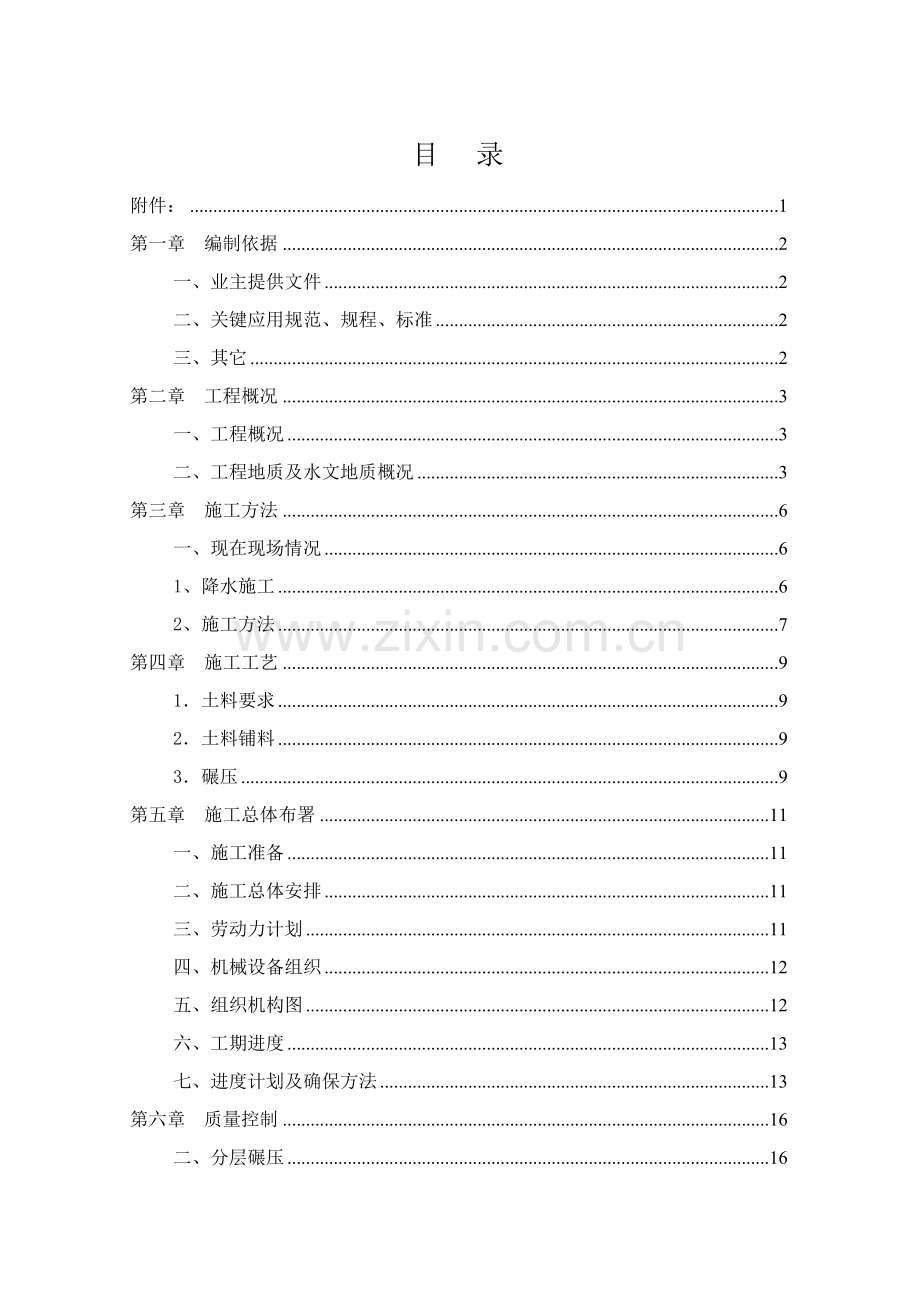

1、目 录附件:1第一章 编制依据2一、业主提供文件2二、关键应用规范、规程、标准2三、其它2第二章 工程概况3一、工程概况3二、工程地质及水文地质概况3第三章 施工方法6一、现在现场情况61、降水施工62、施工方法7第四章 施工工艺91土料要求92土料铺料93碾压9第五章 施工总体布署11一、施工准备11二、施工总体安排11三、劳动力计划11四、机械设备组织12五、组织机构图12六、工期进度13七、进度计划及确保方法13第六章 质量控制16二、分层碾压16第七章 安全确保方法16第八章 文明环境保护管理方法16第九章 冬施方法17附件:1、D、E区施工分区平面图2、D、E区施工进度计划横道图3、

2、D、E区施工平面图第一章 编制依据一、业主提供文件序号文件名称编号/日期1单店住宅小区施工图纸电子版2岩土工程勘察汇报(中国兵器工业勘查设计研究院)电子版二、关键应用规范、规程、标准序号规程、规范名称编 号1工程测量规范GB50026-932建筑地基基础设计规范GB50007-3建筑地基基础工程施工质量验收规范GBJ50202-4建筑地基处理技术规范JGJ795建设工程监理规范GB50319-6建筑工程文件归档整理规范GB/T50328-7建筑工程施工质量检验统一标准GB50300-8建筑工程质量检验评定标准GBJ301-889建筑机械使用安全技术规程JGJ33-10施工现场临时用电安全技术规

3、范JGJ46-三、其它1.甲方指示精神2.工程现场实际勘察3.单店住宅小区二期项目地基处理施工组织设计3月4.甲方于8月27日组织召开“针对D、E区施工方案讨论会”会议精神。第二章 工程概况一、工程概况本工程为北京首开天成房地产开发有限责任企业开发单店住宅小区二期项目地基处理工程,拟建工程在北京市朝阳区东坝乡单店村,东坝西路南侧,计划单店中路西侧,东坝南二街北侧。本工程关键施工任务为地基基础处理工程,以提升小区内原土承载力及消除地基基础不均匀沉降。依据本工程场地勘查汇报,本工程场区内人工回填垃圾土较厚,厚度约为0.50m18.10m,分布极不均匀,且部分原场地土可直接用于回填,部分不可利用,必

4、需全部外运。二、工程地质及水文地质概况1.工程地质概况1.1、场地地形地貌依据地勘汇报,拟建场地地貌位置属永定河冲洪积扇东北边缘,和温榆河、潮白河冲洪积平原相接壤地带。场地早期为砖厂取土坑,以后废弃成为垃圾场。因长时间挖土、填埋垃圾和倾卸渣土,造成地形复杂,形成了土堆、土坑、水沟等,钻孔地面标高为27.6241.24m。1.2、场地地基土层场区上部为人工填土,关键由素填土、杂填土、房渣土和生活垃圾等组成,分别不均,厚度相差大,厚度为0.518.1m不等,关键情况以下:土层编号土层名称填充物特点可利用性1房渣土砖块、混凝土块、砖屑等分布范围广、埋深深度厚厚度无规律,颗粒粒径大小不均,密实度含有差

5、异性可用2生活垃圾塑料袋、纸片、木块、布条等范围广、厚度大,分布连续、埋深和厚度无规律,因含有大量有机物质而轻易产生沼气不可用3杂填土房渣土、生活垃圾等混合范围广、埋深厚度无规律、有刺激性气味和臭味不可用4粘质粉土、粉质粘土素填土砖灰渣、卵砾石及少许生活垃圾填土范围广、埋深深度和厚度无规律可用5砂质粉土素填土砖灰渣、卵砾石及粘性土局部存在,分布范围小,埋深深度和厚度无规律,厚度不大可用6粉细砂素填土砖灰渣、卵砾石及粘性土同上可用7碎石、卵石素填土砂土、粘性土,含砖灰渣同上可用8淤泥腐殖质和植物根等局部存在,在静止水环境中经生物化学作用而形成不可用场区人工填土以下为通常第四纪沉积层,关键为粉土、

6、粘性土和砂土组成。各土层分布及其岩土物理力学性质详见地堪汇报工程地质剖面图及岩土物理力学性质综合统计表。2.水文地质概况此次勘察深度范围内共测到两层地下水:层数类型稳定水位埋深(m)稳定水位标高(m)第一层上层滞水0.47.7528.2335.83第二层潜水0.9013.4523.8129.15第一层地下水对混凝土结构含有弱腐蚀性,第二层地下水对混凝土结构含有强腐蚀性,在干湿交替作用下,第一层和第二层地下水对钢筋混凝土中钢筋均含有中等腐蚀性。第三章 施工方法一、现在现场情况现在在我单位精心组织施工条件下于4月11日将E区整个区域25.5m(虚铺标高26.5m)以下部分回填土完成,并于4月12日

7、在E区选试验段进行强夯试验,但遭到了周围居民强烈阻扰,无法施工,后又数次改变强夯试验段位置进行强夯试验,均遭受居民阻扰,虽经我单位和甲方相关人员协调,截止到现在还是没有措施进行强夯施工,同时D区于5月10日将25.5m(虚铺标高26.5m)以下部分回填土完成,一样遭到了周围居民强烈阻扰,无法施工。甲方于9月3日和9月8日组织召开“针对D、E区施工方案和施工进度讨论会”,依据会议讨论结果并结合施工现场实际情况,最终定下以下结论:甲方要求由原方案强夯+分层碾压地基处理施工方案改为:D、E区建筑物基础及外扩范围(2m)内,槽底至标高25.5m范围回填素土,采取振动压路机分层碾压; 标高25.5m至建

8、筑物基底标高:建筑物基础及外扩范围(2m)内回填2:8灰土采取振动压路机分层碾压,灰土必需确保2m厚度; 市政道路、小区路车库、景观及绿地及回填素土采取振动压路机分层碾压;地下车库地基处理为车库红线内1m范围以内直接回填素土,采取振动压路机简单压实2遍,用以当地块存土区域。车库红线范围内1m范围以外基槽底至28m深度范围,直接回填素土,采取振动压路机分层碾压。二、 施工方法1、降水施工现在施工现场地下水位上升,施工进度和质量受到严重影响,假设原强夯方案不改变情况下,现在施工进度早已完成标高25.5m位置强夯施工,这么再进行标高25.5m以上部分施工就不会受到水位上升影响,现在降水系统,可维持继

9、续进行施工。现在甲方要求本工程由原强夯方案改变为压路机分层碾压方案,采取压路机分层碾压方案前提是将已填到标高25.5m回填土挖除到槽底见到老土为止,不过本工程原降水系统使用过长,其中部分降水井沉渣过厚,井壁堵塞,无法正常使用,同时本工程在进行槽底至标高25.5m范围进行回填时,坑内降水井无法保留,这么就造成了施工范围内水位肯定上涨,无法进行分层碾压施工,回填土含水量无法控制在最好含水量,也无法确保干槽施工,后经和甲方协商,应甲方要求在D、E区局部位置加打降水井和坑内局部挖集水坑明排相结合形式控制水位,具体施工方法以下:1.1. 管井降水井:部署在D、E区东侧和E区南侧现况基坑边坡下口和车库内侧

10、,其结构为:井孔直径600mm,井管为400mm无砂混凝土滤管,井管和井孔之间填粒径2-5mm碎石滤料。降水井由现况施工场地地面开始开钻,井深 10m,井距10.0m,现在指对E区进行布井,共布设40口井(井位详见施工平面图),D区视施工时水位情况和甲方协商后再定是否补打降水井。1.2. 降水井内安装扬程大于20m,出水量15-20 m3/h潜水电泵,水泵用尼龙绳吊在井内并用胶管或塑料管和地面排水管连接。1.3. 地面排水系统为300mmPVC排水管,排水管沿槽边布设,抽出地下水经沉淀池排放到邻近市政雨水井内(视现场情况而定)。1.4明沟排水因为砂层和粘土层之间存在难以完全排净残余水和部分上层

11、滞水,将残留渗水引至集水坑,再用水泵排至坑外。2、施工方法首先将已填土挖除到槽底见到老土为止,并将挖除土倒运到确定位置存放。并将槽底整平,经监理验收合格后,方可进行分层回填碾压施工。2.1. 分层回填碾压时,相邻区域搭接采取1:0.5放坡进行处理。2.2. 整个D、E区(车库红线内1m范围以内除外),槽底至标高25.5m范围回填土处理方法为:回填素土,分层虚铺厚度为0.4m,采取1618t振动压路机进行分层碾压,每层碾压56遍,压实系数大于0.90(建筑物基础及外扩范围(2m)内,压实系数大于0.95)。2.3. 独立住宅,标高25.5m至建筑物基底标高范围回填土处理方法为:建筑物基础及外扩范

12、围(2m)内回填2:8灰土,分层虚铺厚度为0.4m,采取1618t振动压路机进行分层碾压,每层碾压56遍,压实系数大于0.95;基础及外扩范围以外回填素土,分层铺填厚度为0.4m,采取1618t振动压路机进行分层碾压,每层碾压56遍,压实系数大于0.90。2.4. 市政道路、小区路车库、景观及绿地,标高25.527.5m范围回填素土,分层铺填厚度为0.4m,采取1618t振动压路机进行分层碾压,每层碾压56遍,压实系数大于0.90。2.5. 地下车库地基处理,车库红线内1m范围以内标高25.5m以下部分不用进行分层碾压二次处理,标高25.5m至标高28m范围内直接回填素土,以推土机平整,每层回

13、填0.4m,回填至28m标高,分层回填时每层回填完成后以1618t压路机简单压实2遍,用以当地块存土区域。车库红线范围内1m范围以外采取回填素土分层碾压处理方法,即分层铺填厚度为0.40m素土至28m,采取1618t振动压路机进行分层碾压,每层碾压56遍,压实系数大于0.95。因为现在该范围已回填至标高25.5m,所以首先将已填土挖除到槽底见到老土为止,并将挖除土倒运到确定位置存放。并将槽底整平,经监理验收合格后,方可进行分层回填碾压施工。第四章 施工工艺1土料要求灰土和素土回填采取粉质黏土、黏质粉土不应采取砂质粉土、粉细砂和粘性土在回填前做击实试验,确定最优含水量和干密度,确保压实系数满足设

14、计要求。2土料铺料 2.1.作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专员取样检验,严禁出现界沟。2.2.相邻施工段作业面需均衡上升,若不可避免出现高差时,要以1:0.5斜坡连接。2.3.土料宜用进占法卸料,用推土机或人工铺至要求部位,严禁将砂砾料或其它透水料和粘性土料混杂。2.4.采取1618T重型振动压路机铺土厚度和土块直径限制尺寸为:虚铺厚度小于40cm,土料土块最大直径10cm。2.5.经过保持填土面平整,算方上料,立即检测厚度等方法控制铺土厚度。土厚度许可误差为+0、-5cm。3碾压3.1.碾压机械行走方向应提前确定好,各个压路机平行行驶。分段分片碾压

15、时相邻作业面碾压搭接宽度,平行行使方向不应小于0.5m。3.2.碾压机械进行碾压时,采取进退错距法作业。碾压搭接宽度大于0.5m。3.3.机械碾压不到部位,用蛙式打夯机或木夯机扎实,扎实采取连接环套打法,夯迹双向套压,夯压夯1/3,行压行1/3,分段分片扎实时,夯迹搭接宽度应大于1/3夯径。3.4.铺土碾压、检验连续作业,松土不过夜。3.5.经过控制土料含水量,控制铺土厚度,控制碾压遍数来达成设计干容量。对土料含水量偏小合适洒水翻拌,含水量过大在料场开好排水沟,在现场进行翻晒后碾压,预防出现弹簧土。 第五章 施工总体布署一、施工准备1.了解场地内现场实际情况。2.了解场区内各个建筑物位置,并依

16、据红线桩、城市水准点及施工要求配合业主进行构筑物定位放线。3.施工前期关键落实土方起源,确保回填土方供给。4.协调施工现场各部门及周围居民关系,确保施工顺利进行。5.施工用水、施工用电连接及临时设施搭建。6.对施工人员进行生产、技术、质量、安全等全方面交底。7.准备施工机具。二、施工总体安排按业主对本工程施工要求,结合本工程施工特点,我单位将在E区分别做一块25*120m1618t压路机分层碾压试验段,待试验段检验合格后,在检验结果均合格前提下,方可进行大面积施工。D、E每个区域分别放置2套组合设备,每套设备配置4台挖掘机、2台压路机、2台推土机、2台装载机、2辆拉土车。我单位采取从东西两侧向

17、中间施工次序分区分块进行处理。(详见示意图)三、劳动力计划劳动力需要量按施工不一样阶段进行安排。本工程不一样楼座施工时间不一样,施工时依据具体安排另行调整,管理人员:8人;操作人员:12人;壮工:20人;测量工:2人。四、机械设备组织机械设备调配直接影响工期、质量及现场文明施工,在本工程施工中,我企业调配优异机械设备,以确保工期、质量。机械计划表机械类型数量备注施工机械设备推土机4装载机4ZL20挖掘机16振动压路机61618t拉土车8斯太尔检测测量设备全站仪1DJ2水准仪3DS2钢卷尺350m塔尺35m天枰1环刀10酒精灯等3五、组织机构图业主工程监理政府质量监督部门项目经理工程部经营财务部

18、综合办公室技术质量部物资设备部经营副经理总工程师生产副经理第一作业队第二作业队土方回填作业队六、工期进度详见后附施工进度计划七、进度计划及确保方法1.工期确保方法科学安排工期,尤其是提前安排关键工序,强化管理,要求各分项工程按期完成,为相关专业施工提供良好条件,从而确保整体工期实现。因为本工程施工场地较大,故为了确保工期及质量,我方将对小区场地内地基处理工程分区进行施工。1.1组织管理确保方法以项目部为龙头,同建设单位、监理单位紧密配合,集中统一领导施工队伍,统一协调各单位关系,统一布署,统一计划,统一标准,对工程进度、质量、安全全方面负责,并建立项目部每七天协调会制度,立即处理多种问题,从组

19、织上确保总进度实现。1.2科学合理安排工期科学合理安排工期,项目部对工期及各项资源投入实施动态管理,按甲方要求工期编制总进度计划并定出过程中控制节点,加强监控。总进度计划要充足结合施工技术方案,各专业进度要求,充足利用计划中自由时差,抓住关键线路和关键工作,确保施工最好均衡和连续作业。加强和强化各专业之间协调。制订合理具体月、周施工进度计划,并依据施工实际进度随时调整计划。1.3合理安排分项工程依据本工程特点划分施工区段,每一区段安排足够劳动力,利用均衡流水施工工艺合理地安排工序,对工地现场平面区域同时施工同时,根据施工工艺程序要求合理利用空间进行立体交叉作业,充足利用空间争取时间和充足利用时

20、间争取空间来科学地组织施工,确保施工均衡性,使各道工序搭接紧凑,避免窝工现象出现,确保工程总进度。连续施工,确保进度和质量。1.4选择最优施工队伍依据本工程特点,我们选调优异专业化施工队伍,按既分工又合作方法统一组织。以总工期进度为依据,编制分项工程施工组织方案、工程进度计划、劳动力配置计划、材料、设备、机具进场计划。1.5外部条件确保施工场地、道路、水电、通讯等准备工作是施工单位进场施工基础条件,首先需要业主亲密配合,消除前期工作对延误工期影响,为工程施工发明一个良好外部条件。同时项目部设专员负责处理好本工程和周围单位、居民关系,在确保通行安全、不扰民、不民扰前提下,为工程施工发明良好环境,

21、确保工程施工不受影响。1.6加强监控、立即调整在施工中不停和进度计划图比较,发觉问题,研究方法,补救拖期,强化计划实施过程中动态管理和控制,确保计划目标准期实现。1.7技术确保充足发挥整体综合优势,主动依靠优异管理水平、丰富施工经验和施工技术水平,以确保工期目标实现;技术人员认真阅读图纸,制订出行之有效施工方案,确保各项工序在符合设计及施工规范前提下进行,避免返工返修现象给工程带来不良影响。1.8分项质量确保本工程施工是一个多作业点、多工序、多个分项工程立体交叉作业过程,在质量控制方面难度较大,要求质检人员在工序施工过程中严格认真,细致检验,将部分质量隐患消亡在萌芽状态中,预防出现事后返工现象

22、。1.9材料确保本工程关键材料为回填用土,分段分层回填施工前,技术人员依据回填范围、回填深度计算虚铺用土量并上报材料计划,确保在工序施工之前材料提前进场,杜绝因材料原因影响施工正常进行。如条件许可,回填用土可提前存放至施工现场或周围指定地点,确保在土方回填过程中土源充足。第六章 质量控制二、分层碾压1.施工过程中应有专员负责碾压遍数、碾压搭接宽度等。2.施工过程中应对各项参数进行具体统计。3.每层碾压后压实度必需达成设计要求,碾压后承载力必需达成设计要求4、碾压前含水量控制:碾压前要土料进行含水量检测,使之被控制在靠近最好含水量状态,这对控制碾压质量十分关键。5、压实度控制:必需满足设计要求,

23、方可进行下一步土施工。6、压路机手必需遵照“先轻后重”、“先边后中”、“先慢后快”碾压标准进行碾压。7试验7.1每层土料碾压后均需经测定干容重达成设计要求后才能进行上层铺土。 7.2干容重用环刀法测定,取样位置在层厚下部1/3处取样。 7.3环刀取样试验不合格部位必需再碾压或作局部处理,至复验合格后方能继续下道工序。第七章 安全确保方法同单店住宅小区二期项目地基处理工程施工组织设计3月。第八章 文明环境保护管理方法同单店住宅小区二期项目地基处理工程施工组织设计3月。第九章 冬施方法1、本工程土方回填应尽可能避开在冬季施工。如需在冬季施工,则应选择最好时段进行施工,宜为早上10:00下午4:00时,假如连续5天最高气温低于5OC,为了确保工程质量,应停止施工。2、施工现场道路要保持通畅,运输车辆及行驶道路均应增设必需防滑方法(比如沿路覆盖草袋)。3、回填土碾压完范围应采取必需保温方法,如保留脚泥或铺设草帘。4、土方回填前,应将待回填范围冰雪及保温材料清理洁净。 5、回填土时可用含冻土块土回填,但冻土块体积不超出填土总体积15%,但建筑物基础及外扩范围(2m)内回填不得用含有冻土块土回填。 6、回填土工作应连续进行,预防基土或填土层受冻。单店住宅小区二期项目地基处理工程施工补充方案编制: 审核:审批:北京城建道桥工程9月10日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
