二、沟槽开挖
基槽土方施工中,标准上采取沟槽开挖、地基处理、基础施工、结构施工、回填土平行作业施工方法,预防因为大雨或地下水浸泡造成沟槽坍塌,充足利用开挖土方进行回填,以降低施工现场土方堆积和土方外运数量,在垂直方向上采取先深后浅施工标准。
沟槽开挖前,搜集施工段内埋设原有管线资料,再用人工挖探沟,尽可能探明其位置,确保沟槽开挖时不损坏关键管线。
沟槽开挖以机械开挖为主,人工为辅。均采取1:0.67放坡系数,开挖沟底需比设计基底每侧增加0.5m,以确保基地施工安装及支模有足够工作空间。开挖过程中,标高须跟踪测量,严防超挖,机械开挖至设计标高以上0.2m处,采取人工开挖、清槽,若槽底受到雨水浸泡,则清除淤泥,回填碎石处理。
如遇地下水丰富式石头较多,须按要求加垫砂垫层式换填时,会同相关监理、业主现场协商。
在开挖地下水以下土方时,应设置排水沟和集水井。排水沟为明沟方法,深度为0.3m,当沟槽开挖至设计标高后,排水沟采取盲沟方法;集水井沿管槽间隔20m左右设置,封底后井底标高应低于沟槽底1.2m以上,经过排水沟聚集地下水至集水井,再用水泵立即排放出去。排水沟和集水井应配合沟槽开挖进度,随之开挖和加深,使沟槽一直保持干槽状态。
三、管道安装1、管材及接口:
管道采取焊接钢管,污水管沿线除设计预留管道接口,接口位置可依据用户需要在现场进行调整(钢管出厂前应有内、外防腐方法)。
2、管道安装:
(1)管道转折角度较小时,可借管道连接处转角改变管线方向,不需设弯头配件,预应力混凝土管接口许可偏转角为1.5°。
(2)管道配管,应确保管道每节管段根据设计中心位置和高程稳定在基础和坐标上。
土壤等效内摩擦角选择:当DN=300~800㎜时,ф=10°。
(4)管道连接前用钢丝刷清除管内和插口处粘砂和毛刺。

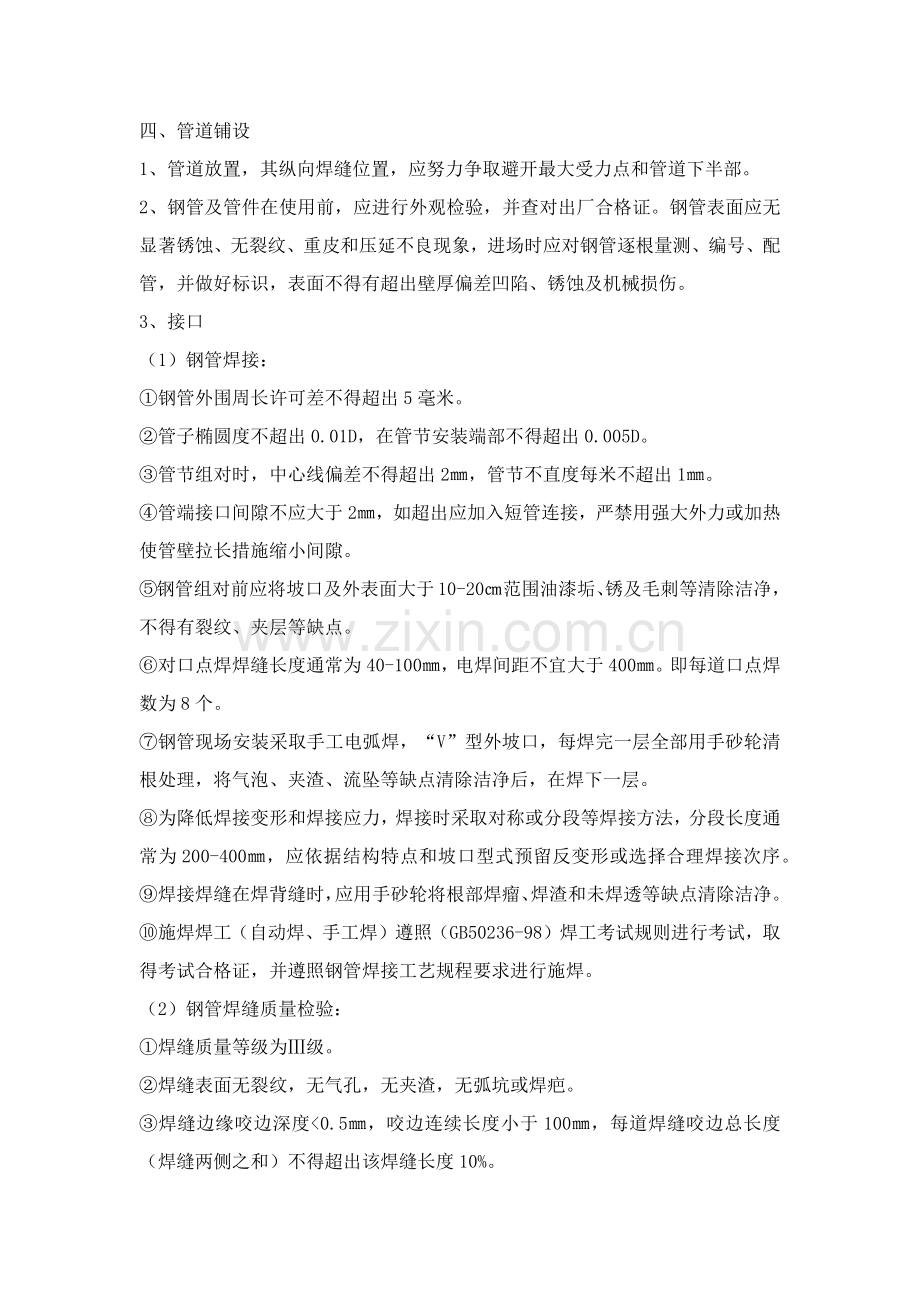

四、管道铺设
1、管道放置,其纵向焊缝位置,应努力争取避开最大受力点和管道下半部。
2、钢管及管件在使用前,应进行外观检验,并查对出厂合格证。钢管表面应无显著锈蚀、无裂纹、重皮和压延不良现象,进场时应对钢管逐根量测、编号、配管,并做好标识,表面不得有超出壁厚偏差凹陷、锈蚀及机械损伤。
3、接口
(1)钢管焊接:
①钢管外围周长许可差不得超出5毫米。
②管子椭圆度不超出0.01D,在管节安装端部不得超出0.005D。
③管节组对时,中心线偏差不得超出2㎜,管节不直度每米不超出1㎜。
④管端接口间隙不应大于2㎜,如超出应加入短管连接,严禁用强大外力或加热使管壁拉长措施缩小间隙。
⑤钢管组对前应将坡口及外表面大于10-20㎝范围油漆垢、锈及毛刺等清除洁净,不得有裂纹、夹层等缺点。
⑥对口点焊焊缝长度通常为40-100㎜,电焊间距不宜大于400㎜。即每道口点焊数为8个。
⑦钢管现场安装采取手工电弧焊,“V”型外坡口,每焊完一层全部用手砂轮清根处理,将气泡、夹渣、流坠等缺点清除洁净后,在焊下一层。
⑧为降低焊接变形和焊接应力,焊接时采取对称或分段等焊接方法,分段长度通常为200-400㎜,应依据结构特点和坡口型式预留反变形或选择合理焊接次序。
⑨焊接焊缝在焊背缝时,应用手砂轮将根部焊瘤、焊渣和未焊透等缺点清除洁净。
⑩施焊焊工(自动焊、手工焊)遵照(GB50236-98)焊工考试规则进行考试,取得考试合格证,并遵照钢管焊接工艺规程要求进行施焊。
(2)钢管焊缝质量检验:
①焊缝质量等级为Ⅲ级。
②焊缝表面无裂纹,无气孔,无夹渣,无弧坑或焊疤。
③焊缝边缘咬边深度<0.5㎜,咬边连续长度小于100㎜,每道焊缝咬边总长度(焊缝两侧之和)不得超出该焊缝长度10%。
④焊缝表面加强高:e<1+0.2b,但最大为5㎜。
五、钻孔灌注桩施工
1、施工前准备工作
(1)场地平整、清除杂物,回填土应夯打密实。
(2)设置闭合导线网并和高级控制点闭合,达成规范要求精度,经验收合格后,导线点作为桩位点放样基准点。导线点一样要闭合,达成精度要求。桩位点在埋设护筒时会被破坏,所以桩位点确定以后,再放两个以上保护桩。用保护桩校核护筒正确性。确保桩位点偏差符合要求。测量放样用全站式经纬仪,极坐标计算数据。桩位之间距离校核可用钢尺丈量。
(3)挖泥浆池、沉淀池、储水池、准备合格粘土或膨润土。
(4)接通水、电源。
(5)埋设护筒,护筒四面应扎实,顶端高出地面30cm,底部埋深1.5—2.0m,护筒直径比桩径大20cm,上下正直,护筒中心线平面偏差小于5cm。通常见钢质护筒,钢板厚0.8—1.0cm。护筒用人工或机械方法埋设,并探明地下障碍物。
(6)移走地下障碍物。可能还有部分管网会占据桩位,必需在钻孔桩施工前,查清地下管网情况,尽早采取方法,迁走桩位上地下障碍物。
(7)桩架就位。机架要平直,机座垫稳,不能软硬不均,通常桩机下垫枕木。钻孔过程中机架不能移位和不均匀沉陷。
(8)泥浆槽应制成高20cm,宽30cm,长度大于15m,泥浆流速小于10cm/s。
2、钻孔
(1)钻具联结要牢靠,铅直,早期钻进速度不要太快,在孔深4.0m以内,不超出2m/h,以后不要超出3m/h。在覆盖层一直要减压钻进,钻进速度和泥浆排放量相适应。冲孔钻在开孔时要慢,孔深2.0m以内,不超出1.5m/h。
(2)钻进过程中,常常测试泥浆指标改变情况,并注意调整钻孔内泥浆浓度,本工程地下水位埋深2—3米,泥浆压力超出水压力,可满足施工规范要求。
(3)常常检验机具运转情况,发觉异常情况立即查清原因,立即处理。钢丝绳和润滑部分必需每班检验一次。
(4)小工具如扳手、榔头、撬棍用保险绳栓牢,预防掉入孔内。
(5)常常注意观察钻孔内周围地面有没有开裂或护筒、桩架是否倾斜。
(6)严格遵守操作技术规程,做好钻孔统计。统计中要反应泥浆改变。
(7)钻至设计深度时,要由监理工程师在现场和施工单位相关人员共同判定并正确测定孔深。以此作为终孔标高依据。
3、清孔
(1)钻孔到设计深度,施工单位提出终孔要求,需由现场监理工程师决定,并进行孔径,孔偏斜度、孔深验收。验收方法是制造一个长度等于4—6倍桩径,直径等于孔径钢筋笼,将钢筋笼吊放入孔,并顺利放到设计要求孔底,说明孔径和偏斜度达成要求。孔深用测绳和钢尺丈量。钢筋笼放不到底时还需要修孔直至孔壁铅直,钢筋笼能顺利放到底为止。
(2)清孔方法是用原浆换浆法清孔,清孔后泥浆指标比重1.15—1.20之间,含砂量小于4%,粘度20—22”,孔底沉渣小于5cm。为预防孔内沉渣大于规范要求,通常见抽吵筒先将孔内泥砂打掉再换浆。
(3)清孔时应保持钻孔内泥浆面高于地下水位1.5—2.0m预防塌孔。
(4)清孔达成要求,由监理工程师再次验收孔深,泥浆和沉渣厚度。经监理工程师签证,同意隐蔽,灌注砼,再进行下道工序。
4、钢筋笼制做安装
(1)钢筋进场必需含有合格证,每批材料,每种规格均需抽样检验合格后方可使用。
(2)钢筋笼制作必需严格按设计图和规范要求实施。通常钢筋笼用焊接方法,部分连接点用绑孔。钢筋笼外侧定位钢筋可用空心穿孔砼预制圆柱体,或直接用钢筋弯曲成型并焊接在主筋上,以确保主钢筋保护层厚度。
(3)钢筋笼加强箍必需和主筋焊牢,焊条通常见5字头型号,以确保钢筋笼焊接质量。钢筋笼在安装过程中不能变形。
(4)钢筋笼最好一次性使用一台吊机。
(5)钢筋笼顶端要焊吊挂筋,高出钢护筒。钢筋笼就位后,吊挂筋支承在护筒顶枕木上,不能直接放在护筒上。
(6)超声波检测桩钢筋笼要安装镀锌钢管和箍筋连接,要确保检测钢管不漏水。
5、浇注水下砼
(1)用直径20cm导管灌注水下砼。导管每节长度3—4m。导管使用前试拼,并做封闭水试验(0.3Mpa),15分钟不漏水为宜。仔细检验导管焊缝。
(2)导管安装时底部应高出孔底30—40cm。导管埋入砼内深度2—3m,最深不超出4m,最浅大于1m,导管提升速度要慢。
(3)开管砼数量应满足导管埋入砼深度要求,开管前要备足对应数量。
(4)砼落度为18—22cm,以防堵管。
(5)砼要连续浇注,中止时间不超出30分钟。浇灌桩顶标高应高出设计标高0.5m以上。砼用自拌砼,用泵送砼直接入槽。
(6)施工中应确保场地清洁卫生,泥浆不可四处外溢,泥渣应立即清除。
6、桩基检测
(1)凿除桩顶预加高砼,桩头钢筋不能乱弯。凿桩头用风镐或人工凿除。桩顶标高按设计要求,桩顶要大致平整。
(2)桩基检测方法是动测,超声波。每条桩用什么方法检测由设计和监理工程师和质检部门决定。
(3)施工单位配合质检部门对每条桩进行检测。质量合格后方能进行下道工序施工。
六、箱涵施工
1、基础及垫层:
(1)正确测量放线,做好桩点固定保护,并经监理工程师检验验收;
(2)在修建涵洞旁挖一道临时水沟排水,需通车路段埋设15~20m圆管,方便车辆通行;
(3)施工C10砼垫层,注意控制长、宽、厚度,变形缝每隔20M设一道,缝宽3cm。
2、底板钢筋绑扎、支模、浇筑
(1)砼垫层施工完成并达成一定强度后,在砼垫层表面放出底板边线,即可进行钢筋绑扎工作,钢筋锚固及搭接长度严格根据规范及设计图纸施
(2)模板应洒水润湿,靠砼一侧涂隔离剂,注意不得沾污钢筋和其它预埋件,保护层用砂浆垫块制成;
(3)底板砼浇筑分层浇筑,浇至高出底板50cm以上侧墙处。砼坍落度控制在5~7cm,砼用机械拌和,时间不少于2Min;
(4)砼振捣采取插入式振动器振捣,当砼不再有显著沉落,且没有较大气泡冒出,砼表面均匀、平整,并已泛浆表面砼振动时间足够。振捣时间为20~30S。
3、侧墙、顶板砼浇筑
(1)侧墙、顶板钢筋绑扎、支架、模板安装等工作完成后,可进行砼浇筑工作,注意变形缝两侧砼不能同时浇筑,先浇一侧砼,待强度达成5Mpa时,拆除模板,再筑另一侧砼。变形缝处砼必需振捣密实,设专员负责止水带周围捣实和排气。
(2)砼自由下落高度小于1.5m,不然采取导管等方法降低自由倾落高度,以预防砼产生离析。
4、拆模及养护
(1)侧模在砼强度达成2.5Mpa时即可拆除,承重模板需在砼强度达成设计强度70%以上方可拆除(能够用试件强度或回弹仪测得砼强度),气温在+20℃时需11.5d,+25℃时需8.5d,+30℃时需6d,+35℃时需4.5d。跨径小于3m梁板底模拆除只要达成设计标号50%时可拆除。
(2)砼养护工作在砼浇筑后4~6H后进行覆盖、洒水,拆模后保持砼表面湿润大于14d。
5、八字墙进、出水口砌筑
片石和砂浆质量必需满足设计和规范要求,隶属工程尺寸符合施工图设计要求,砌体砂浆应饱满,砌体外观美观,涵底铺筑浆砌片石缝隙间填满砂浆预防冲刷,翼墙和侧墙设沉降缝断开,缝隙宽1~2CM,缝内填沥青麻絮。
6、台背回填
(1)台背回填在砼达成设计强度70%以后,方可进行填土。材料选择含砂质粘土对称均匀回填,25Cm一层,分层填筑,分层压实。
(2)如地形条件不许可,台背回填材料可用石粉,采取水密法振实,回填范围底宽不少于2米,顶宽不少于(台高+2米)。
七、检验井施工
1、盖板施工:
盖板重型铸铁井盖,井盖安装时,下面要铺设水泥砂浆和砌体粘合牢靠,井盖安装要确保轻便、牢靠、型号统一、标志显著,井盖上配置提盖和撬棍槽。盖板顶标高努力争取和路面标高一致,误差不超出5mm,当地面为非路面时,井口须高于路面,但不超出50mm,且做坡度0.02护坡。
2、材料:
井体混凝土C25,抗渗标号S6,垫层混凝土C10,钢筋Φ-Ⅰ级Φ-Ⅱ级。混凝土净保护层35mm。污水检验井为整管流槽。井体两侧同时还土,高差小于500。遇洞口将钢筋切断,洞口两侧加强钢筋面积为被切断钢筋面积1.5倍。踏步及脚窝做法见国家标准S147。
3、检验井:
顶板钢筋砼(质量要求具体参考前述钢筋砼检验标准)。井筒抹面采取1:2水泥砂浆,对在地下水位以下井,在外壁应抹面至地下水位以上50cm。同时爬梯、井座、井盖安装均应符合设计及相关规范要求。®墙砼®墙钢筋绑扎®墙内外模板安装®底板钢筋®基础、底板、检验井墙30cm厚,顶板均严格按设计要求放样,施工方法为:钢筋砼底板采取现浇,施工次序:砼
八、土方回填
槽底至管顶以上50㎝范围内回填土不得含有机物、杂物、及直径>50mm硬块。回填时管道两侧要求同时进行,分层扎实,两侧压实面高差不超出30㎝。管道两侧(包含腋部)回填土压实度耕地、稻田大于80%,机动车道下大于90%;管身下方砂垫层压实度为85%~90%;其它部分回填土土质及压实度应符合《给水排水管道工程施工及验收规范》(GB50268-97)相关要求实施。
九、冬雨季施工技术方法
本工程地处祖国南方。月平均气温超出15度,年冻土深度为零,无须考虑冬季施工方法。但降雨丰富,对施工组织有一定影响,施工前必需做好对应准备工作,尤其是对于基础施工。
本工程施工属于露天作业,施工时不可避免受到降雨影响,为确保工程顺利实施和确保工程质量,特制订雨季施工方法。进入雨季施工时,应立即检验生活区、主体工程施工区、各施工部位排水系统是否建立和完善,达不到排水要求应立即疏通,排水设备不足应立即补充,方便下雨时能立即排除积水。入雨季施工,应贮备充足防雨材料(彩条布、塑料薄膜、油毡等),以备降雨时防雨之用。
1、雨季施工前做好下列准备工作:
(1)对选择雨季施工地段进行具体现场调查研究,编制实施性雨季施工组织计划;
(2)修好施工便道并确保晴雨通畅;
(3)住地、仓库、车辆机具停放场地、生产设施全部应设在最高洪水位以上地点,并应和泥石流沟槽冲积堆保持一定安全距离。
(4)贮备足够工程材料和生活物资。
(5)修建临时排水设施,确保雨季作业场地不被洪水淹没并能立即排除地面水;
2、雨季施工做好以下防范方法
(1)排水沟施工时,合适放缓边坡或设置临时支撑,在施工过程中加强对边坡和支撑检验工作
(2)施工作业区四面修筑土埂或挖沟,以预防地面水流入作业面。
(3)砂石堆料场四面开挖30cm*50cm排水沟。
(4)场地处理:在填方以外挖掘排水沟,保持场地不积水。假如原地面松软,还应采取换填等方法进行处理。
(5)填料选择:在填筑时,应选择透水性好碎石土、卵石土、砂砾、石方碎渣和砂类土作为填料。含水量过大无法晾干土不得用作雨季施工填料。
(6)填筑方法:分层填筑。每一层表面,应做成2%~4%排水横坡。当日填筑土层应该日完成压实。预防表面积水和渗水,将地基浸软。
(7)土方开挖方法:雨季开挖分层开挖,每挖一层均应设置排水纵横坡。挖方边坡不能一次挖到设计位置。以挖作填挖方应随挖、随运、随填。开挖设计标高以上30~50cm时应停止开挖,并在两侧挖排水沟。待雨季过后再挖到设计标高后压实。假如土强度低于要求要求时,应超挖50cm,并用粒料分层回填并按要求压实。
(8)弃土堆:雨季施工开挖弃土要远离边坡坡顶堆放。弃土堆高度通常不应大于3m。弃土堆坡脚到边坡顶距离通常不应小于3m,松软地带应保持5m以上。弃土堆应摊开整平,严禁把弃土堆放在边坡顶上。
十、降低噪音方法
1、加强对操作工人防噪音控制教育。不得有意制造噪音,对正常施工,也要采取低噪音方法进行。
2、定时检验机械设备,保持设备正常运行,降低机械设备噪音,对于噪声很大机械设备,果断给予更换。
3、选择合理、优异施工工艺,控制噪音发生和发展。
4、对于无法避免过大噪音,可进行噪声封闭,以控制噪音传输。
十一、降低环境污染方法
1、落实专员负责对进出场车辆进行清洗,预防车辆将建筑工地渣土泥水带入城市街道。
2、专员负责进入口和施工现场内警卫,内外环境卫生工作。施工现场主干道路面平整、坚实、通畅、不阻塞、无泥浆,施工现场内无积水,场地清洁、无建筑垃圾、无污水。全部垃圾、废料,派专员负责从现场立即清除或归堆,每星期外运一次。在甲方同意下修建好施工地段排水沟沉淀池,并专员立即清理,预防施工用水和雨水浸泡堆场施工现场。临街及建筑外架立面,采取绿色密目式安全网进行遮护封闭。围墙内作好科学部署,材料进行分类归堆,并作好场内排水方法。多种泥浆、污水、废水经沉淀处理后排入城市下水道。
3、工地办公室砖墙砌筑,内墙面粉刷刮腻子、铝合金门窗、地坪铺贴地砖,三夹板吊顶,室内通风明亮。室内办公桌、椅、资料、岗位责任制牌等悬挂或摆放整齐有序,清洁卫生。工地仓库及生活区配合是足够灭火器备用并时常检验是否可用。白天不准有长明灯,长流水。有可能成为卫生死角部位,常常见杀虫药剂喷洒以消亡苍蝇、纹子、蟑螂。厕所,砼地坪水泥砂浆过面,厕所设冲水式便槽,专员搞卫生,保持清洁无臭气,切实做好防水排放和处理设施。
十二、地下管线及其它地上地下设施保护加固方法
本标段在市区内,地下管线(如气管)可能较多,施工前先探明地下管线具体位置,并和相关部门联络,争取得到相关部门帮助。对管线位置插上红旗示警,关键管线如通讯光缆等派专员防护。对地下管线采取以下保护方案。
管线加固:在施工过程中为了保护管线,采取悬吊等方法防护加固。
第三章 劳动力投入计划
一、关键施工管理人员计划
项目经理下配置足够多种专业管理人员,如技术责任人、质量管理员、材料管理员、安全管理员、施工管理员、计划管理员,帮助项目经理管理整个工程施工。
详见附后“施工组织机构和施工人员配置”
二、施工队组计划
(1)关键施工技术人员及劳动力需用量,按以下配置:基础和主体结构关键考虑木工、混凝土工、钢筋工、泥工、机械工、水电工;装修阶段关键考虑抹灰工、泥工、贴砖工、油漆工、防水工及水电工。
(2)以下工种由持有效证书专业技术工人组成:防水工、架子工、电工、焊工、搅拌工等。
(3)专业技术工种组成各施工队组,施工队组设队长,全方面负责队组生产工作,各生产班组由班组长率领,工人直接完成施工任务,施工队长、班组均不脱产,为直接生产工人。
三、劳动力计划表
依据施工进度,组织好劳动力进入现场进行施工。详见附后《劳动力计划表》
第四章 拟投入关键施工机械设备情况
本企业机械设备优异充足,技术力量雄厚,施工队伍集中稳定。依据本工程在协议工期内所需完成工程项目内容,施工机械设备投入计划及检测设备具体见《拟投入关键施工机械设备表》
第五章 工程质量确保方法
工程质量是施工企业生命线,“百年大计,质量第一”是我企业企业宗旨,所以怎样确保工程质量不仅是对业主负责,也是对企业本身负责,对国家负责。为确保分项工程合格率达百分之百,并确保合格工程,本投标人确立以下方法:
一、建立以项目经理负责制质量确保体系
在项目经理部下设工程科、质检科,各工区、各施工队设专职质检员,各施工班组设兼职质检员,严格按我企业质量手册和程序文件进行。实施五确保、四提升、三落实、二控制、一否决管理体系,确保工程质量合格。
1、工程质量五确保
(1)思想确保:本着“始于教育”标准,全方面推行质量管理教育,树立全体职员强烈质量意识。
(2)组织确保:实施企业、经理部、施工处三级管理,制订各部门、各岗位质量责任制,责任到人,分工负责,有条不紊。
(3)技术确保:技术交底到职员心中,技术指导深入现场,对上岗职员实施岗前培训,对关键工序安排有经验和责任心强人员负责,实施分级、分岗位挂牌施工。严格按规范和图纸施工。
(4)创优确保:制订创优目标,计划方法,层层分解到项目、到班组。以QC小组为中心,随时分拆质量动态,实施三检验(自检、互检、专检)制度,不停改善。
(5)经济确保:工、料、机落实到位,质管职责分明;奖惩制度逗硬,坚持实施工程质量优劣同奖惩挂钩,同荣誉挂钩。
2、工程质量四提升
(1)提升质量第一见解:通常施工方法、工期、成本等和质量发生矛盾时,必需强调质量第一。
(2)提升为用户服务见解:施工必需为为业主负责,人民负责,为国家负责。
(3)提升以预防为主见解:狠抓“人、机、料、法、环”五大原因落实和良好协调循环。
(4)提升用事实和依听说话见解:果断杜绝凭印象、凭估量野蛮施工,一切以试验、以事实客观规律办事,从而抓住关键矛盾,立即处理问题,使人信服质量可靠性。
3、工程质量三落实
(1)落实以工程质量为中心项目经理承包制。
(2)落实每位职员对工程质量责、权、利利用。
(3)落实职能部门岗位责任制,尤其突出优良工作效率和工作效果。
4、工程质量二控制
(1)在分项工程施工过程中,对每道工序实施监督控制,采取不定时专检作确保。
(2)对工程质量不稳定工序,建立QC小组,对工程质量实施攻关控制,采取动态分析,数听说话作确保。
5、工程质量一票否决
现场质量施工监督,把关控制人员要相对独立,不受外来干预,有职有权,尤其能行使质量一票否决权。
第六章 安全生产确保方法
一、建立健全安全生产确保体系
为确保安全生产,我们将把施工安全管理作为项目经营管理关键。建立以项目经理为安全管理第一责任者、副经理为现场安全管理直接责任人,总工程师为安全技术方法关键责任人安全领导小组,安质组为专职安全管理机构、配置专职安全员,相关职能组责任人及各中队长为安检工程师,各中队配置专职安全员,各班组正、副班长为兼职安全员,对施工安全进行全员、全方面、全过程管理,确保施工在安全环境中进行。
二、建立健全各项安全制度及防护制度
(1)建立健全岗位责任制,落实岗位安全责任,使人人有安全生产责任,并和考评、评定、奖惩相结合。
(2)落实安全生产“五同时”和“三级”安全教育制度,开展常常性安全检验和安全教育,使全体施工人员牢靠树立“安全第一”思想。
(3)落实工前安技交底制度,提升施工人员安全意识和自我防护意识。
(4)实施交接班制度,落实交接班安全检验和事前、事中、事后安全检验,立即发觉和排除事故隐患,确保施工安全。
(5)依据工程施工实际情况,制订具体安全操作规程和切实可行方法,做到施工有标准、有方法,特殊工种持证上岗。
(6)坚持过安全日活动,立即总结安全生产经验和教训。
(7)落实劳动保护要求,加强劳保用具采购、保管,立即发放劳保用具。严禁施工人员酒后、穿拖鞋、裙子上班。
(8)不定时进行安全大教育,不合格地方给予整改,以消除安全隐患。
(9)根据国家颁布多种安全规程,结合本工程实际情况,制订安全防护手册,发给全体职员学习、实施。
(10)以口号、宣传画、安全知识竞赛等形式,做好常常性安全宣传工作。
(11)做好防洪和气象灾难防护方法,以确保工程、生命和财产安全及确保工程按计划进行。
(12)实施《施工现场临时用电安全技术规范》(GJG46-88),制订电气设备安装、运行和维护规章制度。
(13)设置各类安全警示标志、安全信号。
(14)施工现场实施保安制度。
(15)工地防火方法。
三、机械设备运行安全确保方法
1、运输机械安全方法:
(1)制订机械设备安全运行维护规程,落实岗位责任制,定机、定人、定时维护。
(2)加强驾驶员交通法规教育,实施交通法规、规章制度,不酒后驾驶、超载运行、带病运行。
(3)加强驾驶员思想教育,大力提倡“文明驾驶”、“宁停三分,不抢一秒”文明驾驶作风。
(4)加强现场指挥,确保机械设备有秩序运行。
2、临时供电安全方法:
(1)施工现场临时用电实施规范《施工现场临时用电安全技术规程》(JGJ46-88)。
(2)临时供电应由专业电工进行安装、运行和维护。
(3)线路架设、供电设备安装达成《施工现场临时用电安全技术规程》(JGJ46-88)要求。
(4)用电设备使用前经绝缘、接地检验应良好并定时检验、维护。
(5)常常对供电设施进行维护,预防因短路造成火灾等事故。电气操作严格实施监护制度,各电气设备必需设置“正在运行”、“正在检修、严禁合闸”等警示牌。
第七章 文明施工确保方法
1、项目部大门处安置施工标牌,注明工程名称、建筑规模、建设、设计、监理、施工单位名称和各单位责任人姓名、开、完工日期等。
2、现场多种宣传标牌设置齐全,标牌设计要求周正美观,内容清楚,增强参战职员荣誉和责任感。
3、合理计划生产、生活区和场内道路,严格按施工组织设计计划指定地点和方法堆码材料、停放设备,并做好标识,搭设临建,预防乱堆、乱占、乱搭,确保整个场地部署规范整齐。
4、设专员负责现场清洁卫生,同时对场外紧靠现场地段,也应组织人员清扫,对工程建设发明一个清洁、文明环境。
5、现场施工时,应注意尽可能降低对环境影响,严格控制噪音及灰尘,做到施工不扰民,降低对周围农田损毁。
6、为确保作业人员及周围居民含有良好工作和生活环境,施工现场必需设置洒水车。
7、施工期间施工垃圾立即清理洁净,运至指定地点或焚毁,避免造成河道和周围环境污染。
8、施工期间,场内施工污水和雨水有组织排入,预防施工污水直接排入河道,污染河流、破坏生态环境。
9、果断实施政府三个令,要求民工自觉办理暂住证等相关证件,清退“三无人员”。
第八章 施工进度计划及确保方法
一、施工进度计划
本工程计划于2月22日开工,11月19日完工,工期270日历天。
第一阶段:施工准备阶段
因为现场情况复杂,将施工准备时间定为12天,准备工作内容包含:
(1)编制具体施工组织设计。
(2)帮助业主深入做好场地清理工作。
(3)处理施工现场临时用地、用水、通讯、临时设施部署。
(4)修建临时道路,完成全线第一批施工控制导线点、水准点测量。
(5)完成关键原材料检验、试验工作,组织施工人员、机械、试验设备进场。
第二阶段:施工阶段
整个工程施工次序根据先深后浅,先主体后隶属标准组织施工。
第三阶段:收尾及完工验收
收尾和完工验收工作在工程完成后进行。其关键内容是场地清理及组织完工验收。
施工进度计划详见《施工进度表》
二、各阶段进度确保方法
能否确保施工工期,关系到本企业经济利益和企业信誉,工程中标后,我企业将制订对应内部工期奖罚要求,以从管理制度上确保按计划完工。
(一)在施工组织方面方法
1、具体编制整个工程进度计划和月、周进度计划,强化计划管理,常常对照检验,遇突发情况,随时调整施工方案,确保工程进度。
2、依据计划任务编制对应劳动力、材料需用量计划,并依据工程进展情况立即安排追加计划,确保各项资源满足总体工期计划需要。
3、经过定时和不定时碰头会、调度会检验计划实施情况,并和计划对比,假如有延误,找出影响原因,认真分析,从分析结果入手,采取针对性,具体具体方法,使计划动态取得平衡,确保总计划目标实现。
4、安排追赶计划,当施工赶不上计划要求时,为确保总工期,要进行研究分析,并经过资源调配安排追赶计划。
5、组织技术过硬、素质高施工队伍,加强施工过程中组织管理、平衡调度。
6、施工过程中做好各项施工准备工作,尤其是原材料、半成品应提前做好计划,按要求进场,保质、保量立即到位。
7、依据施工控制计划明确目标,制订工期关键控制点。
8、实施三级网络计划控制,利用微机进行动态管理立即调整,合理配置要素,确保工期目标,制订月、旬、周计划,采取计划控制措施,严格实施计划管理,确保关键线路工期。
9、合理调配机械设备,充足发挥其关键作用,做到勤保养、常检修、速更换,确保机械设备完好率和利用率。
10、做好节假日期间计划管理工作。放假前,准备充足物资、材料、半成品。节日期间利用经济等手段稳定劳动力,使节日期间施工生产正常进行。
(二)在现场施工管理方面方法
1、备料充足,确保水泥、钢筋、砂和碎石等常见工程材料供给,按施工总进度计划要求分批按期组织进场;半成品材料按材料计划订货生产,确保施工供货立即。受天气影响砂、石、砖等材料,雨季前应备足数量。
2、项目经理部依据施工总进度计划编制月旬作业计划,施工员按月旬作业计划安排天天施工工作,认真进行检验落实。以日保旬,以旬保月,确保本工程施工总进度计划全方面实施。
3、采取横道计划指导施工,合理进行劳动组织,晴天抢基础和室外工程,雨天安排室内施工,采取工序流水、楼层流水和上下交叉作业,合理安排抢时间,企业及项目经理部要依据施工总进度要求安排月、旬作业计划,如有滞后要立即调整,并从材料和劳动力上给予调整,以使后工序施工进度赶上来。
4、认真做好和其它队伍交接配合工作,使土建和安装工程施工协调,提升施工质量,确保施工工期。
第九章 拟投入关键施工机械设备表
河池市城区污水搜集管渠工程
序号 机械或设备名称 型号
规格 数量 国别产地 制造年份 额定功率(kw) 生产能力 用于施
工部位 备注
1 挖掘机 KAT0 2 日本 150 连续 全过程
2 蛙式打夯机 4 中国 连续 全过程
3 潜水泵 3 中国 连续 全过程
4 汽车吊 QMT50A 2 洛阳 连续 全工程
5 运输斗车 80 广西 连续 材料运输
6 自卸汽车 5T-8T 15 洛阳 800 连续 材料运输
7 砼搅拌机 JZC-350 3 洛阳 84 连续 砼搅拌
8 砂浆搅拌机 WTnb6c 2 南京 1540 连续 沙浆搅拌
9 插入式振动器 ZX-50 6 洛阳 310 连续 砼振捣
10 平板式振动器 ZW-5 4 湖北 50 连续 砼振捣
11 钢筋弯曲机 GWB-40 1 广西 150 连续 钢筋加工
12 钢筋切断机 GT40-1 1 广西 93 连续 钢筋加工
13 钢筋调直机 GT4/14 1 广东 220 连续 钢筋加工
14 砂轮切割机 KK3 3 广东 18 连续 钢筋加工
15 交流电焊机 BX3-300-2 3 西安 245 连续 钢筋焊接
16 柴油发电机 100GF 2 广西 100 连续 全过程
17 万用表 B-11 4 广西 连续 全过程
18 钳型电流表 B-36 6 广西 连续 全过程
19 磅称 500kg 5 广东 连续 全过程
20 经纬仪 J2 1 福州 连续 工程测量
21 水准仪 DS2 1 广东 连续 工程测量
22 钢尺 50m 2 广东 连续 工程测量
23 钢尺 5m 10 上海 连续 工程测量
24 砼抗压试模 150×150×150 8组 南宁 连续 材料试验
25 砂浆试模 70.7×70.7×70.7 6组 南宁 连续 材料试验
26 电脑 联想 2 南宁 连续 办公室
27 打印机 LBP3200 2 湖北 连续 办公室
第十章 劳动力计划表
河池市城区污水搜集管渠工程 单位:人
工 种 按工程施工阶段投入劳动力情况
2月 3月 4月 5月 6月 7月 8月 9月 10月 11月
钢筋工 15 20 20 20 20 20 20 20 20 10
电焊工 10 15 15 15 15 15 15 15 15 10
普 工 25 35 40 40 40 40 40 40 35 25
机械工 10 10 10 10 10 10 10 10 10 7
电 工 5 5 5 5 5 5 5 5 5 5
泥 工 30 40 40 40 40 40 40 40 40 20
安装工 10 15 15 15 15 20 20 15 15 10
砼 工 10 25 25 25 30 30 30 30 30 10
司 机 15 15 8 6 6 6 6 6 6 6
修理工 5 5 5 5 5 5 5 5 5 5
起重工 0 3 3 3 3 3 3 3 3 3
合 计 135
188
186
184
189
194
194
189
184
111
注:本计划表是以每个班八小时工作制为基础编制。
第十一章 施工总平面图
第十二章 临时用地表
河池市城区污水搜集管渠工程
用 途 面积(平方米) 位 置 需用时间
警卫室 15 见施工现场平面部署图 施工全过程
项目部 80 见施工现场平面部署图 施工全过程
工地厨房 40 见施工现场平面部署图 施工全过程
职员宿舍 100 见施工现场平面部署图 施工全过程
民工宿舍 620 见施工现场平面部署图 施工全过程
钢筋堆放场 160 见施工现场平面部署图 施工全过程
砂石堆放场 180 见施工现场平面部署图 施工全过程
砼搅拌站 150 见施工现场平面部署图 施工全过程
其它材料堆放场 110 见施工现场平面部署图 施工全过程
停车场 100 见施工现场平面部署图 施工全过程
累计 1555
第十三章 施工进度表
本工程计划于2月22日开工,11月19日完工,计划工期270日历天。
年度
月份 2月 3月 4月 5月 6月 7月 8月 9月 10月 11月
施工准备
沟槽开挖
基础工程
管道工程
箱涵工程
土方回填
完工清理
第十四章 施工组织机构和施工人员配置
