第九章 网络计划练习题及答案
一、判断下列说法是否正确
1. 网络图中任何一个节点都表示前一工作的结束和后一工作的开始。( O )
2. 在网络图中只能有一个始点和一个终点。( P )
3. 工作的总时差越大,表明该工作在整个网络中的机动时间就越大。( P )
4. 总时差为零的各项工作所组成的线路就是网络图中的关键路线。( P )
5. TFi-j是指在不影响其紧后工作最早开始的前提下,工作所具有的机动时间。( O )
6. FFi-j是指在不影响工期的前提下,工作所具有的机动时间。( O )
二、根据下表资料:
工作代号
紧前工作
工作持续时间(Di-j)
A
——
15
B
A
15
C
A
14
D
B、C
10
E
B
6
F
D
6
G
D
1
H
E、G
30
I
F、H
8
要求:(1)绘制网络计划图;
(2)用标号法计算时间参数:ESi-j、EFi-j、LSi-j、LFi-j、TFi-j、FFi-j;
(3)确定关键路线。
答案:

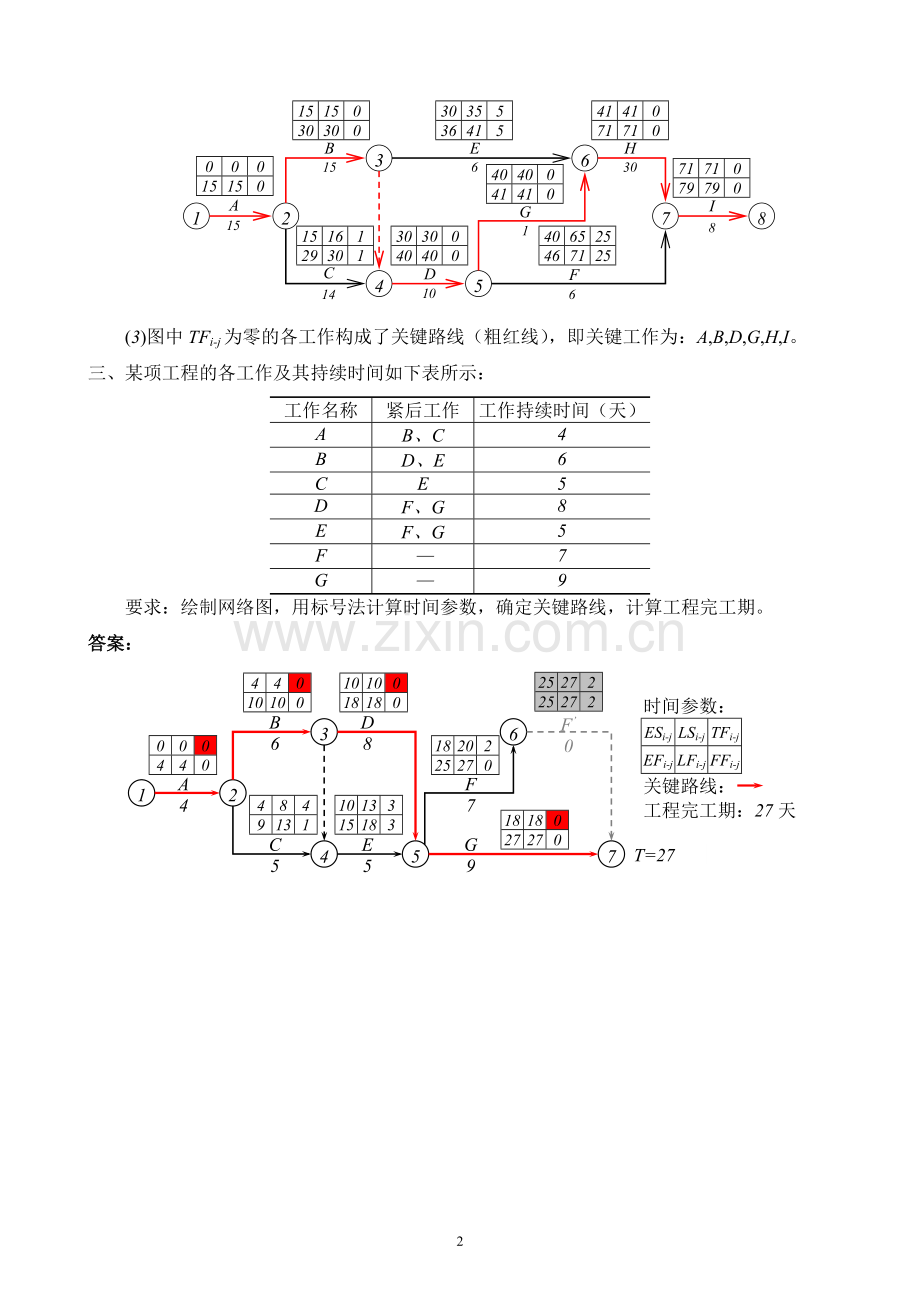

(1)

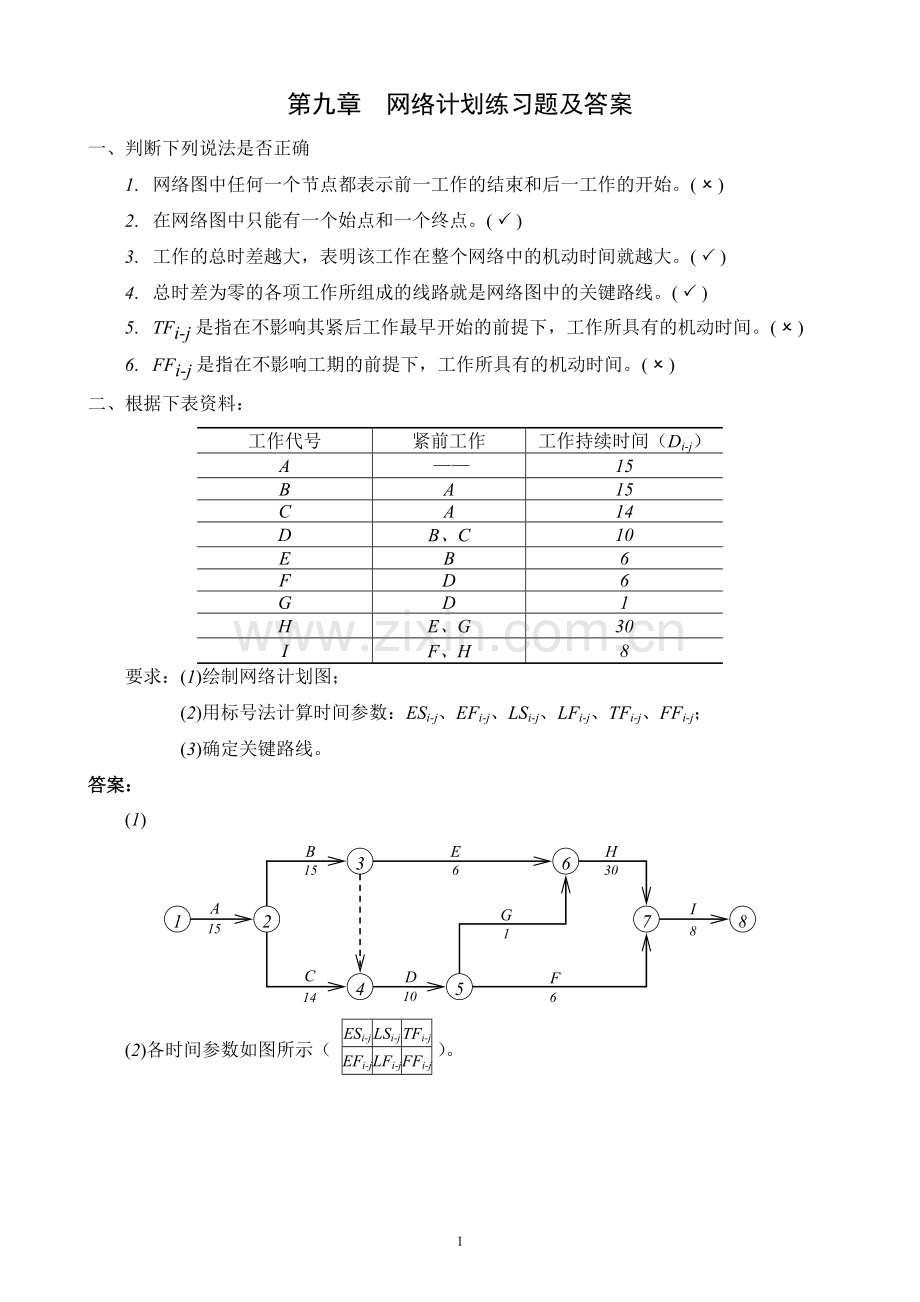

1
2
3
4
5
6
7
8
A
B
D
E
F
G
H
I
15
15
10
6
6
1
30
8
14
C
(2)各时间参数如图所示(ESi-j
LSi-j
TFi-j
EFi-j
LFi-j
FFi-j
)。
1
2
3
4
5
6
7
8
A
B
D
E
F
G
H
I
15
15
10
6
6
1
30
8
14
C
0
0
0
15
15
0
15
15
0
30
30
0
30
35
5
36
41
5
41
41
0
71
71
0
15
16
1
29
30
1
30
30
0
40
40
0
40
65
25
46
71
25
40
40
0
41
41
0
71
71
0
79
79
0
(3)图中TFi-j为零的各工作构成了关键路线(粗红线),即关键工作为:A,B,D,G,H,I。
三、某项工程的各工作及其持续时间如下表所示:
工作名称
紧后工作
工作持续时间(天)
A
B、C
4
B
D、E
6
C
E
5
D
F、G
8
E
F、G
5
F
—
7
G
—
9
要求:绘制网络图,用标号法计算时间参数,确定关键路线,计算工程完工期。
答案:
1
2
3
4
5
6
7
A
4
B
6
C
5
D
8
E
5
G
9
F
7
0
0
0
4
4
0
4
4
0
10
10
0
4
8
4
9
13
1
10
10
0
18
18
0
10
13
3
15
18
3
18
20
2
25
27
0
18
18
0
27
27
0
时间参数:
ESi-j
LSi-j
TFi-j
EFi-j
LFi-j
FFi-j
关键路线:
工程完工期:27天
25
27
2
25
27
2
F’
0
T=27
2
