收藏 分销(赏)

浦东环运河滨水绿地工程施工设计方案样本.doc

上传人:w****g 文档编号:2514394 上传时间:2024-05-31 格式:DOC 页数:37 大小:91.54KB
下载 相关 举报
浦东环运河滨水绿地工程施工设计方案样本.doc_第1页
第1页 / 共37页
浦东环运河滨水绿地工程施工设计方案样本.doc_第2页
第2页 / 共37页
浦东环运河滨水绿地工程施工设计方案样本.doc_第3页
第3页 / 共37页
浦东环运河滨水绿地工程施工设计方案样本.doc_第4页
第4页 / 共37页
浦东环运河滨水绿地工程施工设计方案样本.doc_第5页
第5页 / 共37页
点击查看更多>>
资源描述

1、浦东环运河滨水绿地工程施工组织设计一施工组织设计编制说明 经过本企业在招标文件:认真阅读了解基础上,并结合踏勘施工现场实际情况,依据我企业现有技术能力、设备条件及几年来对绿化施工和养护经验,我企业编制了该文件。 一、关键标准和规范和相关资料 本企业是经过IS09002质量体系认证园林绿化企业,本企业质量方针是“强化管理,建优质工程;依靠科技,创绿化精品”。 质量目标:确保本工程达成建设单位所要求园林工程质量检验评定标准(DGTJ08-701-)优良等级标准。 进度管理目标:信守协议工期,确保90天内完成,努力争取提前完工。 安全管理目标:杜绝伤亡重大恶性事故发生,控制重大伤亡事故发生,无重大事

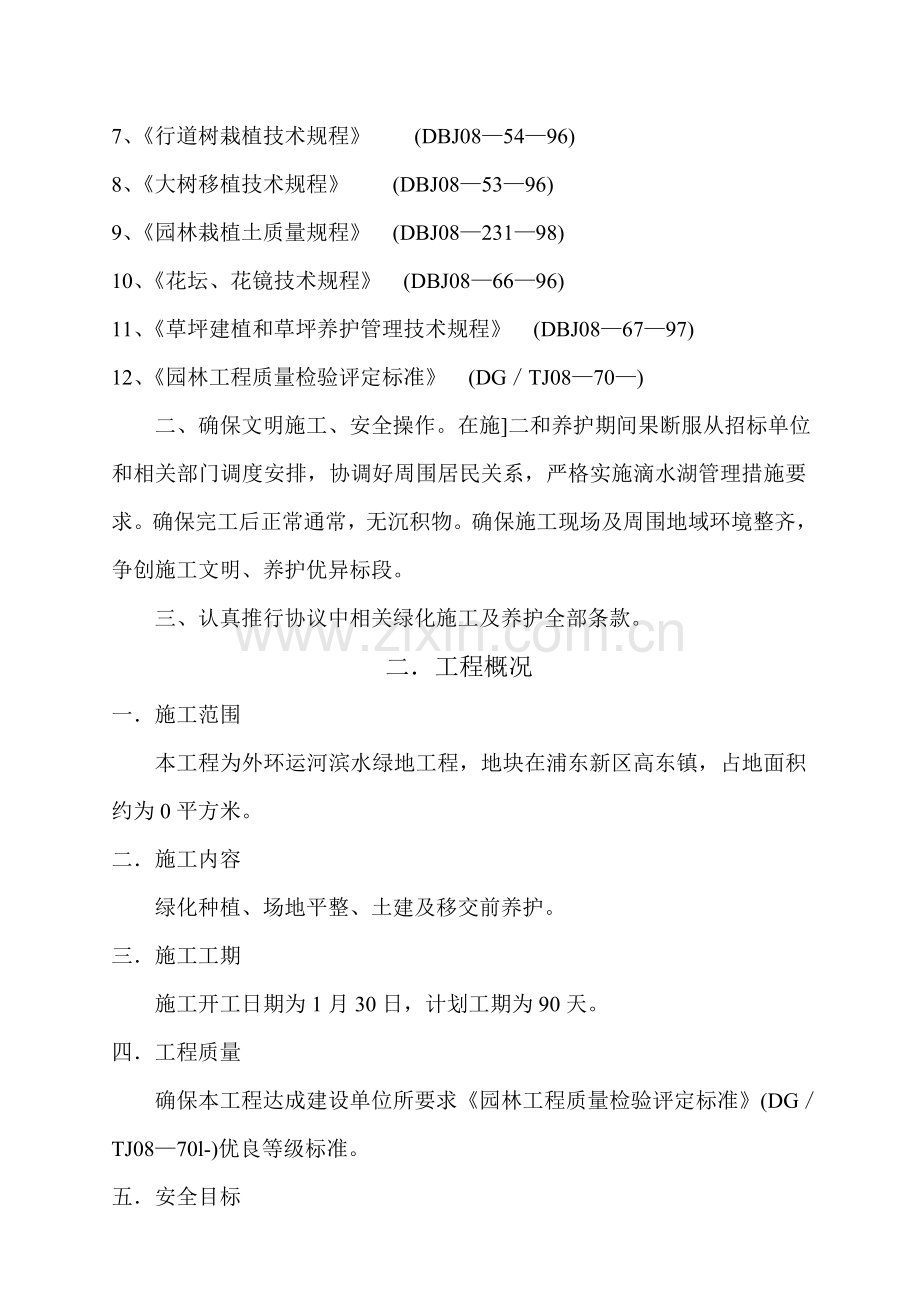

2、故、管线事故争创市级安全施工标准化工地。我们将严格根据下列质量验收标准及规范进行施工及养护管理:1、现场踏勘情况统计。2、绿化设计规程 (DBJ081589)3、园林植物栽植技术规程 (DBJ081891)4、园林植物养护技术规程 (DBJ081991)5、假山叠石工程施工规范 (DBJ0821194)6、园林植物保护技术规程 (DDJ083594)7、行道树栽植技术规程 (DBJ085496)8、大树移植技术规程 (DBJ085396)9、园林栽植土质量规程 (DBJ0823198)10、花坛、花镜技术规程 (DBJ086696)11、草坪建植和草坪养护管理技术规程 (DBJ086797)1

3、2、园林工程质量检验评定标准 (DGTJ0870) 二、确保文明施工、安全操作。在施二和养护期间果断服从招标单位和相关部门调度安排,协调好周围居民关系,严格实施滴水湖管理措施要求。确保完工后正常通常,无沉积物。确保施工现场及周围地域环境整齐,争创施工文明、养护优异标段。 三、认真推行协议中相关绿化施工及养护全部条款。二工程概况一施工范围 本工程为外环运河滨水绿地工程,地块在浦东新区高东镇,占地面积约为0平方米。二施工内容 绿化种植、场地平整、土建及移交前养护。三施工工期 施工开工日期为1月30日,计划工期为90天。四工程质量 确保本工程达成建设单位所要求园林工程质量检验评定标准(DGTJ087

4、0l-)优良等级标准。五安全目标 杜绝伤亡重大恶性事故发生,控制重大伤亡事故发生,无重大事故、管线事故争创市级安全施工标准化工地。六深入开展“加强管理塑造形象、深化达标创建文明”活动,加强安全培训教育,增强施工人员自我保护意识,做到施工现场100规范化、标准化,争创市级、区级文明工地。 三施工准备工作计划一、组织准备l、施工组织准备将根据IS09002质量体系要求进行,确保质量体系能连续满足管理标准和质量方针、质量目标要求,确保本工程处于受IS09002质量体系管理控制,确保产品质量符合要求要求,满足业主期望,遵照合理分工和亲密协作、因事设职和因职选人标准,建立有施工经验、有开拓精神和工作效率

5、高项目部。 2、建立精干工作队伍 依据工程特点和采取施工组织方法,确定合理劳动组织、建立对应专业或混合工作队伍。 3、集结施工力量,组织劳动力进场 根据开工期和劳动力需要量计划,组织工人进场,安排好职员生活,并进行安全、防火和文明施工等教育。 4、做好职员入场教育等工作 为落实施工计划和技术责任制应按管理系统逐层进行交底。交底内容通常包含:工程施工进度计划和月、旬工作计划,各分项工程施工工艺标准及安全、技术方法,降低成本方法和质量确保方法,质量标准和验收规范要求,和设计变更和技术核定事项等,全部应具体交底,必需时进行现场示范,同时健全各项规章制度,加强遵纪遵法教育。二、技术准备 l、做好对设计

6、方案审查工作:提前和设计单位结合,掌握设计方案编制情况,为施工扫除障碍。 2、熟悉和审查施工图纸:在施工前应研究熟悉设计图纸具体内容,方便掌握设计意图。 3、原始资料调查分析:包含技术经济条件调查分析。 4、编制施工图预算和施工预算,5、编制施工组织设计,对施工中难点提出可行性施工方案。三、物资准备 该工作包含土建材料准备、绿化材料准备、构(配)件和制品加工准备、施工机具准备等,并依据施工进度计划,为施工提供运输服务。四、劳动组织准备 组建管理机构、确定各部门职能、确定岗位职责分工等。 l、施工项目管理人员须是有丰富实际工作经验专业人员。 2、有能进行指导现场施工专业技术人员。 3、各工种应建

7、立技术熟练专业工人,并应在进场前进行入场教育。五、施工现场准备 本工程面积为0平方米,包含了绿化种植、土建工程,属于大中型综合景观工程建设项目,所以应作好各项施工现场准备。 l、施工现场控制网测量:依据给定永久性坐标和高程,根据总平面图要求,进行施工场地控制网测量,设置场区永久性控制测量标桩。 2、做好“四通一清”:本工程施工用水、用电响应建设单位要求,将由施工单位自行处理,中标后我企业将协调周围市政道路施工单位,接通至施工区域边缘,处理用水、用电问题,电采取水泥立竿接至施工现场配电箱,水采取埋管形式接至现场,现场进出场道路可依据原有临时便道进行整修,增加出入口,沟通各关键施工区域;做到了水通

8、、电通、道路通。 3、建造施工设施:按本工程要求,施工单位使用场地仅限于施工作业区。所以进场前必需根据施工平面部署图和施工设施需要量计划,于建设单位指定场外区域建造各项施工设施和场地,为正式开工准备好用房。同时按消防要求,设置足够数量消火栓和消防设施。 4、组织施工机具进场:依据施工机具需要量计划,组织施工机械、设备和工具进场,按要求地,点和方法存放,并进行响应保养。 5、组织施工材料进场:依据各项材料需要量计划,组织其进场,按要求地点和方法储存和对方;植物材料通常随到随栽,不提前进场,若提前进场无法立即栽植,将选择好假植地点和养护方法。 6、做好季节性施工准备:本工程历时冬、春两季,施工人员

9、将相应做好雨季及严寒季节施工项目标施工方法。六、施工场外协调 1、材料选购、加工和订货:依据各项材料需要量计划,同建材生产加工、苗木生产等单位取得联络,签署供货协议,确保按时供给。 2、施工机具租赁或订购:对于本单位缺乏且需用机械设备,应依据需要量计划,进行租赁或订购。 3、和其它相关部门协调:做好和相关部门协调工作,包含建设单位、监理单位,也包含和周围交叉施工弟兄施工单位。七、其它准备工作 按施工组织设计准备好多种施工现场室内外标牌,如:施工组织网络、施工形象进度表、晴雨统计和多种安全、文明施工标志、施工标识等等。四施工方案和技术方法一清理场地 协议签署进场后先行对场地进行全方面清理,清除那

10、些如路面和留在场地内石块、砖头、垃圾和杂草、堆积物、建筑垃圾等。我们将采取人工清除措施,将清除废物运出场外,清除后场地内见面貌全部为黄色泥土。二测量放样和标高测量、固定 场地清除完成后,将整个施工区域用经纬仪依据坐标控制点,按施工图纸上坐标,在地面上测出对应位置,每隔10米或20米埋设一个固定标桩,便于以后园林道路、地坪和绿化种植放样放线工作。 实地坐标固定桩标出后,立即用水准仪依据固定水准点标高引测到各固定桩上,然后用白油漆或红油漆在标桩上标明该桩坐标和标高,这些标桩将成为主轴线。此主轴线应控制,反复测量做到无无后,并加以保护,且定于车辆和施工人员碰不到地方。,方便于施工过程中进行复测和检验

11、。 坐标桩做好后,园林道路、地坪、土方造型、绿化种植位置能够依据坐标和标高进行测线放样和施工。 土方造型和施工放样:查对施工图纸上标高和地面上标高,对原地形加以改造。施工时应反复测量,随时将标高引测到施工现场,让施工人员做到心中有数,以防多挖或少填,既费时又费工。 苗木种植放样:依据坐标点,按百分比量出树木在某方格纵横坐标尺寸,再按此位置用皮尺在现场对应方格内定位:或用经纬仪和小平板仪依据地上原有基点依次测出每株树位置。假如是树群可以月仪器测出该树群栽植范围,然后用尺子放样出每株树位置(根:据株行距);假如是片状灌木丛可用以上两种方法划出树群栽植范围,用目测法放样。三整地 土壤平衡 原有地形高

12、地方,将土翻到低洼地方,缺土地方可外运土方来补充,需要造型应进行造型。土壤平衡后再进行上方细平整,造型地方需碾压,以防土壤沉降、标高达不到要求。没有进土地方,因为土壤板结,需用机械或人工进行耕翻和翻挖,翻松土壤,土方平衡后利用人工对土壤进行打坏、平整、削成很细土粒,拣去土壤中杂草、石子、草根等杂物,直至土壤能够种植地被植物和种子播种即可。四广场铺装工程 本工程按园林工程质量检验评定标准(DGTJ08701)、建筑工程质量验收评定标准(GBJ30l一88)、建筑地面工程施工及验收规范(GB5020995)、等标准进行施工。(一)施工程序: 推铺碎石一稳压撒填充料压实铺撒缝料碾压素砼面层块石(二)

13、,施工材料 l、混凝土基础垫层材料: 2、水泥砂浆等黏结材料: 3、铺装面层材料。 (三)施工工艺 1、熟悉设计图纸施工前,组织相关工程师、技术人员熟悉图纸及文件,编制出针对本工程对应施工方案。注意事项:(1)要反复学习,领会图纸、文件精神,了解设计者设计意图和匠心所在; (2)注意各项技术指标,认真考虑其技术经济合理性。2、编制施工方案(1)在熟悉设计文件过程中,要掌握工程特点,依据总工程量,确定总施工方案: (2)决定各施工作业段和分项工程施工方法和施工期限,绘制出各自施工进度图。依据工程进度计算劳动力、机械和工具 需要量,以此定出计划: (3)最终汇总编制,并编写说明书。(四)现场准备工

14、作1、材料准备 准备施工机具、基层和面层铺装材料,其它材料,清理施工现场;2、场地放线和施工中需要 根据道路设计图所绘施工坐标方格网,将全部坐标点测绘到场地上并打桩定点,然后以坐标桩点为准,依据设计图在场地地面上放出场地边线,关键地面设施范围线和挖方区、填方区之间零点线;3、地形复核 对照道路竖向设计图,复核场地地形、各坐标、控制点自然地坪标高数据,有缺漏要在现场测量补上。五)场地平整和找坡l、挖方和填方施工 预留做草坪及乔灌木种植地区域,可临时不开挖。填方区堆填次序应该是先深后浅,先分层填实深处,后填浅处;每填一层就扎实一层,直到设计标高处。挖方过程中挖出适宜栽植肥沃壤土,要临时堆放在场地外

15、边,以后再加以利用。2、场地平整和找坡 挖、填方工程基础完成后,对挖填出新地面进行整理,要铲平地面,使地面平整度改变限制在2CM以内。依据各坐标桩表明该点填、挖高度数据和设计坡度数据,对场地进行找坡,确保场地内各处地面全部基础达成设计坡度;土层松软局部区域还要做地基加固处理。3、依据场地周围和建筑、管线等连接条件,确定边缘地带竖向连接方法,调整连接点地面标高:还要确定地面排水口位置,调整排水沟管底部标高,使道路和周围地坪连接更自然,排水、通道等方面矛盾降到最低。六)地面施工1、基层施工 根据设计道路地面层次结构和做法进行施工,若地坪面积较宽广,在施工中要注意基层稳定性,确保施工质量,避免今后地

16、面发生不均匀沉降。a、摊铺碎石 摊铺虚厚为压实厚度1.1倍左右,使用平地机摊铺,需要依据虚厚度每30-50米左右做成一个标准断面宽1-2米,撒上石灰粉,汽车即可按每米铺料面积进行卸料,然后用平地机将料先摊开(通常料堆高度不超出50CM),量后用平地机刮平,不平处可用人工整修找平;若为人工摊铺,可用几块和虚厚度相等方木或砖块放在路槽内,以标定摊铺厚度,木块或砖块随铺随移动。摊铺碎石一次上齐,上料应使用铁叉,要求大小颗均匀分布,纵横断面符合要求,厚度一致。料底尘土要清理出场。b、 稳压先用1012吨压路机碾压,碾速宜慢,每分钟约25-30米,后轮重合宽l2,先沿着修过路肩一起碾压,往返压两遍,即开

17、始自路边缘压至中心,碾压一遍后,用路拱板及小线绳检验路拱及平整度,局部不平处要去高垫低;去高就是将多出碎石均匀拣除,不得用铁楸集中挖除;垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少许水花,再继续碾压,至碎石初步稳定无显著位移为止,这个阶段通常需压34遍。 2、 采取整表现浇面层施工区域,可把该区域分成若干规则地块,然后一个地块一个地块地施工,地块之间缝隙作成伸缩缝,用沥青棉纱等材料填塞,采取混凝土预制块进行铺装。 3、地面装饰 依据设计选择装饰材料进行地面装饰性铺装,以干性粉沙状材料做面层砌块垫层,铺装时先将粉沙材料在路面基层上平铺一层,厚度是:用干砂、细土做垫层厚35CM:用水泥

18、砂、石灰砂、灰土做结合层厚2.53.5CM,铺好后抹平;然后在垫层上拼砌面层,每拼装好一段,就用平直地木板垫在顶面,以铁锤在多处震击,使全部砌块顶面全部保持在一个平面上,这么可使路面铺装十分平整。 4、面层施工准备 在完成基层上,重新定点、放线,每10米为一施工段落,依据设计标高设置整表现浇场地边线处施工挡板,确定场地列数和拼装方法;面层材料进入现场。五大乔木绿化种植工程依据外环运河滨水绿地建设工程设计方案,本标段中有大量大规格乔木栽植,所以其存活率好坏将直接影响到本工程景观效果,本节将做关键分析。1. 树木移植步骤图2技术关键(1)大树移植关键A.树形修剪 采取舒枝方法进行修剪,剪去重合枝、

19、内膛枝,修剪以突出美化、层次化即可,不能重剪。 B药液使用 因为设计中部分乔木规格较大,要达成移植成活率,必需确保根系水分吸收,恢复其根部须根,这对移植大树成活率影响很大。为此,必需利用移植前一切时间采取方法,促进泥球内多发新根,同时保持水分整体平衡。具体措施为:a对树体喷洒蒸腾抑制剂:为降低叶面水分散失,移植前应对乔木采取喷洒蒸腾抑制剂。部分大树因采取全冠移植,树冠和枝叶保留较多,蒸腾量较大,所以采取切根方法后,大树根系水分吸收能力被大大减弱,甲此减缓水分消耗十分关键。 b对树体采取滴灌法:每株大树用滴灌法滴入植物生长调整剂,依据泥球大小,滴灌渗透面呈三角形。药剂基础上能使整个泥球全部渗透到

20、,药液能够促进大树原有根系立即萌发新根。为了确保药剂效果,控制其速度为每分钟约3040滴,整个过程用时约需18小时。c对树体喷施植物生长活力素:从起挖开始起对裸露根系喷施植物生长活力素,在移植全过程中每2小时喷施一次,直至种植完成。 d地上部分采取根外追肥、根部追施营养液方法,以增强树势,因根系切断后还未恢复正常生长,无法吸收土壤中营养,故在根部采取生根激素促发新根方法同时,对地上部分进行根外追肥所以只有采取根外追肥措施。巳对树体喷洒放液剂:种植完成后依据每棵树叶面不一样情况,喷洒放叶剂,促进新叶加紧萌发,增加光合作用,积累更多营养。(2)大树种植关键A.起苗 为了确保泥球不松散,起挖时用麻壳

21、绳打成双腰箍双网络,然后用专用吊带16根进行四面固定,然后起吊。依据每株树具体生长量在起苗前进行依次疏剪,在确保树冠外形前提下,修剪量控制在枝叶总量l4左右,以降低水分蒸发。修剪后树干及一级分枝用草绳全方面绕扎、保湿,再用麻片布进行二层绑扎。B.起吊、装运 a.因为泥球较重、树体较大,吊绳在树木上须有二个着力点,主着力点放在泥球底部,副着力点放在树干中间,起吊时呈一定角度。 吊绳和树干间应垫衬物,预防损坏树皮。 b每株树全部做一个三脚架,放在运输车厢内,支撑树干分枝点。预防挤压折断树枝、影响树形。另采取专用吊带进行绑扎,预防运输途中树身和泥球晃动,以免损伤须根。 c.大树起吊时尽可能做到一步到

22、位,即从苗地直接上车,直达种植点,尽可能降低停放和搬运次数,以确保泥球完好。 d.大树上车后,用遮阳网进行整体覆盖,以降低叶面蒸腾,并随时喷洒活力素。依据树冠大小,我们准备每车装运2-3株,装车时大树在车厢内保持一定角度,在车厢内泥球底部垫草包,预防运输途中泥球松散。做到当日挖运当日种植完成。运输途中,泥球盖好湿草包以降低蒸发。在运输前事先拟订行车路线,并和交通部门取得联络,争取在行驶过程中取得交通部门配合。 e.运输车辆采取平板车,考虑到现场情况,吊装车辆采取轮式起重机,栽植过程中采取履带式起重机。 C.定植方法 a.定植穴:依据现场情况,定植穴直径为2-4米,深度为1.21.8米,我们准备

23、底层添加20cm碎石滤水层,碎石大小为2*4*6cm,10cm细纱垫层,无纺布覆盖。 b.通气排水管:为确保定植后大树根部不积水,而且有利于土壤通气,在每个种植穴内埋中15cm,长约120cm透气导管6根。透气导管基部必需埋到碎石隔离层中。透气导管采取疏水珍珠岩制成,可确保树穴内通气正常。 c.另外,树穴外围加开排水暗沟,从碎石滤水层引出,可立即将过多积水从树穴内排除,预防浇水过量和雨水过多对树木生长影响。 d.栽植:;栽植前准备好营养土浆(用专门配置营养土加水,用人工搅拌成很粘糊状)备用;栽植时在黄沙垫层上加40-50cm营养土,然后轻轻吊入大树,观赏面好方向朝向关键视点尽可能一次到位,扶正

24、后四面回营养土到12,剪除绑扎和遮阴纱,再回填营养土扎实,每株共分三次回土扎实,最终定植标准是乔木根颈略高于地平面5lOcm;在定植时若发觉泥球松散,应立即用事先准备好营养土浆从根颈处灌进去,直到营养土浆溢出为止,然后再回营养土继续施工。 e.浇水:栽植后必需立即浇一次定根水,用小皮管慢慢灌浇,直至多孔管底部见水为止。D.大树养护管理 俗话说“三分种,七分养”。养护阶段技术关键是:搭棚遮阴预防强光直射,常常喷雾保持树体湿润,细灌慢滴土壤水分适宜。保湿:水分保持是苗木成活关键原因。土壤太干会引发植株失水干枯而死,太湿会引发土壤通气不良造成植物根部腐烂。我企业通常在大树旁离泥球1.5-2米左右地方

25、设一个或多个内胆式水位观察孔,观察大树种植后地下水位和土壤干湿情况,同时也能够用做抽水孔。除了设置水位观察孔外,地上也能够采取保湿方法,在树冠四面安装喷雾头同时可设遮阴网,以降低强日照引发水分过分蒸发。 浇灌:定植后34天按常规要补浇一次水,同时用滴灌法再补充植物生长活力素。做法:在每一株树干上钻一5cm小孔,将植物活力素瓶插入孔中,释放活力素会沿植物导管渗透,活力素会促进植物叶片生长,同时促进大树本身产生生根激素,从而促进根系生长。日常养护中,我们安排专门技术人员进行专职养护,直至工程移交。六通常苗木栽植技术方法绿化施工总体步骤图本工程除以上关键苗木外,还有大量花灌木、地被等植物。在抓好关键

26、景观苗木栽植同时,抓好其它苗木种植也是不容忽略关键步骤。为确保苗木成活而且一次成型,我们对所种植灌木也进行切根处理,选择已经过切根、复壮苗木,这么可确保苗木种植后根系快速恢复生长,以达成一次成型绿化效果。 首先要把好苗木质量关,选择根系发达、生长茁壮、枝叶茂盛、无检疫性病虫害优良苗木。为确保一次成型,规格要比设计大一档。凡不符合基础技术质量标准苗木一律剔除,决不使用。 其次把好土壤关,对种植点用营养土进行换土改良土壤。栽植土层较深,在底部增设碎石隔离层,确保符合“适地适树”绿化标准,尽可能降低土壤对植物生长不利影响。 再次把好保养关,对苗木进行合适舒叶和舒枝(不影响景观效果),并确保维持一定空

27、气湿度,降低植物叶面温度,促进植物快速恢复生长。 苗木包装尤其是对于矮小灌木,采取“集装箱”装箱法,用统一规格、大小纸板箱或木箱包装;对于球块根类地被用麻袋装运。这么即便于装卸、清点,又确保了植株泥球不松散、损伤,可大大确保苗木质量。装卸苗和短驳要轻装轻卸,严禁丢苗、拖苗、损裂泥球和枝条。苗木在栽植时修去损伤树枝和根系。 苗木种植必需编制计划,按计划均衡供苗。苗木定位后打开和取出土球包装物,然后分层加土捣实,回填土到泥球深度23时围堰浇足水,再培土盖住泥球。 支撑绑扎: 1.苗木栽植后,对于通常乔木,要采取支撑绑扎。 落叶乔木根系浅,支撑绑扎一定要牢靠,以防风吹和沉降引发球移动而损伤根系。若规

28、格(胸径大于5cm)点植树木可采取十字扁担桩或四角桩进行固定。对于片植苗木可采取铅丝吊桩,可相互间用铅丝连接形成整体,增强抗风力。采取铅丝桩吊桩,在绑扎树干部位铅丝需外套橡皮管以免损伤树皮。全部苗木地被种植后,均要立即浇水。对靠近交通地段苗木,在种植后用围栏进行保护,预防树干被碰损访而影响成活率。七预防绿地上排水引发水土流失方法: 树木种植后因为树木还没有郁闭成林,地被物和草皮还没有长好,为此黄土还没有覆盖,暴露于天空,所谓黄土不见天还没有实现。为此,下大雨和浇水很易引发水土流失。为预防以上情况发生我们将采取以下方法:1、行车道路上安置排水管道,且行车道路全部有一定坡度。若绿地内没有安置排水管

29、道,绿地内积水流向道路,再排入下水管道,久而久之造成下水道堵塞。故此,应严禁污水流入下水道。2、靠近行车道路和人行道路两侧土方施工时,其地形处理较为关键,地形标高应控制比侧石低23cm,同时处理好坡度。3、树木苗木浇水控制出水量,预防水土流失,采取“少吃多餐”标准进行浇水。4、加大道路旁l米处地被种植密度和草皮种子播种密度,并常常浇水施肥,加速生长,立即覆盖地面。5、在车行道和人行道侧石旁,利用坡度流水,在坡度最低处设置一个沉砂坑,进行砂泥沉淀。八、养护方法 (一)树木养护管理方法 依据招标文件要求,本工程养护期较长,自枕木开始种植后即开始投入养护,绿化养护期为十二个月。养护期中我们一定以科学

30、严谨态度,按摄影关绿化养护规范和技术规范要求,结合本企业以前大量绿地施工养护经验认真落实实施,确保本工程质量达成优良等级,并确保在完工验收、移交验收时乔灌木、地被成活率达成100。1.养护步骤图2.确保成活率养护方法苗木经过移植,整体树势恢复需要精心养护。依据以往养护经验,关键存在这几方面问题。 (1)土壤水分平衡 树木成活好坏,关键取决于根系生长恢复情况,而土壤水分多少成为关键原因之一。要确保土壤中水分相对平衡、确保泥球不受旱涝影响,我们定时观察苗木根系周围水位和土壤温度来调整浇水和排水次数,确保土壤水分保持在一个适宜范围。 (2)移栽树木因为根系受到损伤,新根还没有长成,但树木依旧需要进行

31、蒸腾和蒸发,若不补充树干、树冠水分。供和消耗就失去平衡,树木就会死亡,为此我们采取在树冠和树干上进行喷雾或喷水措施,一来补充树木地上部分水分;二来调整树木周围小环境起到降温作用,降低树木蒸腾和蒸发。为防过多水分流入土壤,宜可在根部覆盖塑料薄膜。 (3)营养液促进生长 移植过程中苗木营养供给被打破,消牦大于吸收,所以立即补充营养对于种植后苗木恢复有很大好处。可用25尿素或磷酸二氢钾等进行根外追肥。还能够利用特制植物营养液采取叶面追肥或根部追肥方法,能够缓解树木本身营养不足,大大提升成活率。 (4)牢靠绑扎预防土球摇动损伤须根新栽苗木须根很脆弱,为预防土球摇动损伤须根。采取美观牢靠防风绑扎方法来确

32、保须根不被拉断,并随时检验绑扎是否松动。3日常养护技术方法(1)松土、除草春秋季节各进行一次。夏季每个月进行一次。松土深度为510cm。对危害树木严重各类藤蔓,一旦发觉立即拔除。 (2)修剪、整形 新种苗木修剪、整形关键作用是为了促进苗木恢复生长和提升观赏性,乔木、花灌木修剪以自然树型为主,其中乔木修剪关键修除徒长枝、内膛枝、病虫枝、变叉枝、下垂枝及枯枝烂头,灌木修剪是促进枝叶繁茂,分布匀称及花芽形成,绿篱、球类植物关键是整形修剪,修剪在秋季苗木进入休眠期进行,整形在春季苗木萌发前进行,对草坪进行定时修剪(春夏季每个月一次)修剪控制高度为46cm。 (3)施肥、浇水 浇水时间视土壤水分含量和气

33、温改变进行控制。施工后(气温30以下)天天早晚喷雾两小时,从早晨10时半到下午3时这段时间停止浇水。栽植后两周内需天天浇水一次,从第二周开始隔天浇水,一月后每隔三至五天浇一次水。在夏秋蒸腾量大季节,隔天浇水期延长30天。水杉苗夏秋季需天天喷雾2小时。天天浇水必需浇透,使水分真正抵达树木根系。对植株整体也需喷淋。施肥需等树木根系损伤恢复并开始生长后才能进行。即苗木种植六个月后。施肥间隔需大于三个月。 (4)病虫害防治 病虫害防治应落实“预防为主、综合治理”防治方针。引进苗木必需要有植物检疫证。同时要作好园林植物病虫害估计预报工作,一旦发觉病情“除早、除小、除了”。 为本市园林植物危害既普遍又严重

34、“五小、二病”加以防治,还应对“天牛、木蠢蛾”和“真菌病害”进行防治。 喷药严禁使用剧毒化学药剂,尤其有机磷,有机汞农药。 喷药预防污沾到苗木上,喷药要均匀,有风时应注意风向、风大时不宜喷药。喷药时要注意安全,预防中毒死亡。 (5)苗木补缺 对死亡苗木进行清除,在原有位置补植新植株,对缺空处进行补种,使绿化达成饱满整齐。 (6)绑扎、扶正、培土 台风、梅雨季节来临前,以防为主对固定绑扎等进行一次全方面检修加固。碰到连续大雨或暴风雪等突发性天气加强巡检,如发生树木倒伏影响交通或景观,突击抢救,在暴风雨过后全方面检验,树木歪斜扶正培土,重新支撑、伤残枝剪除。在施工养护期,如发生歪斜,倾倒苗木,立即

35、进行重新扶正、加固、并对植株根部进行培土。 (7)地形整平 对土壤沉降。不平整部分进行整平、加土、立即撒入细土进行地形修复。 (8)剥芽和刷白 部分苗木在树干上长出不定芽形成枝条,影响树木生长和美观。尤其是二球悬铃木和香樟最宜形成。故此应在六月到十月之间对树上不定芽进行剥除,为冬季来临作好防寒和明年防虫工作需对部分树木进行刷白。(石灰水100斤、硫磺1斤、盐05斤配制形成)(9)除杂人工除去绿地内石子等杂物。绿化管护工作月历: 一月(小寒、大寒) 1、苗木整形修剪。 2、翻地冬耕,施足冬肥。 3、剪除枯、残、病虫枝叶及潜伏越冬害虫。根本清除越冬皮虫囊,刺蛾茧以4、大量施肥,沤制堆肥,配置培养土

36、。5、常常注意检验防寒设备、设施及苗木防寒包扎物,随时注意温室、温床管理。 二月(立春、雨水) 1、继续进行落叶树冬季修剪。 2、继续积肥和制造堆肥,配置培养土。继续对多种落叶树施冬肥。 3、继续剪除病虫枝,并注意观察病虫害发生情况(如吹绵蚧、草履蚧等)。温室注意灰霉软腐病、瓜叶菊白粉病发生防治。 三月(惊蛰、春分) l、天气渐暖,很多病虫害立即发生、要维护修理好各除除虫防病器械并准备好药品。注意蚜虫、草履蚧发生,做到立即防治。 四月(清明、谷雨) l、做好阿木剥芽、修剪随时除去多出嫩芽和生长部位不当枝条。2、抓好蛴虫、螨虫、地老虎、蚜螬、蝼蛄等寄虫及白粉病、锈病防治工作。 五月(立夏、小满)

37、 l、按技术操作要求,对苗木进行剥芽修剪,对发生萌蘖小苗根部随时修剪剥除。 2、继续加强新栽树木养护管理工作,做好补苗、间苗、定苗工作,增施追肥、勤施薄肥。 3、本月气温渐高,病虫害大量危害树木花卉应注意虫情预测预报,做好防虫防病工作。 六月(芒种、夏至) l、本月进入梅雨季,气温高、湿度大,应抓紧进行补植。 2、对开花灌木进行花后修剪、施肥,对苗木进行合适修剪,解决枝条和线路矛盾。 3、继续除去杂草,继续轧剪。 4、做好病虫害防治工作,本月着重防治袋蛾、刺蛾毒蛾、尺蠖、龟腊蚧等害虫和叶斑病、炭疽病、煤污病。 七月(小署、大署) l、本月天气炎热,杂草生长快,要继续中耕除草、疏松土壤。 2、袋

38、蛾、刺蛾、天牛、龟腊蚧、盾蚧、第二代吹绵蚧、螨类等害虫大量发生,应注意防治,同时要继续防治炭疽病、白粉病、叶斑病等。 3、伏天气温高,雨水少时要浇灌抗旱。本月又是暴雨较多月份,故要注意防洪。 4、本月进入台风、潮汛季节,要做好防台、防汛工作,常常检查,立即扶正风倒木,立即修剪影响线路安全枝条。八月(立秋、处署) l、继续中耕除草,疏松土壤。 2、继续做好防旱排涝工作,确保苗木正常生长。 3、本月份苗木生长旺盛,要立即追施肥料。 4、继续做好防台风、防汛工作,发觉风倒木立即扶正。 5、继续做好防治病虫害工作,要认真防治危害树木关键害虫(袋蛾、第二代刺蛾、天牛、螨类等)及关键病害(白粉病、炭疽病、

39、叶斑病等)。 九月(白露、秋分) l、继续抓好除害灭病工作,尤其要常常检验蚜虫、木囊蛾等发生情况,一经发觉,立即防治。 2、继续进行中耕除草,继续除去杂草,进行草坪轧剪。 3、继续抓好病虫害防治工作尤其要检验发生较多蚜虫、袋蛾、利蛾、褐斑病及花灌木煤污病等病虫情况,立即防治。 十月(寒露、霜降) l、做好防治病害工作,消亡多种成虫和虫卵。 2、继续中耕除草。 3、苗停止生长后,检验成活率,摸清家底,确保冬春绿化工作顺利进行。 十一月(立冬、小雪) l、进行冬季树木修剪,剪去病枝、枯枝:有虫卵枝及竞争枝、过密枝等,修剪苗木,操作时要严格掌握操作规程和技术要求。 2、继续做好除:害灭病工作。尤其是

40、除袋蛾囊、刺蛾茧等。 3、做好防寒工作,对部分树木进行涂白,或用草绳包扎,或设风障。十二月(大雪、冬至) 1、继续进行苗木整形修剪工作, 2、大量积肥,冬耕翻地,改良土壤。 3、做好防寒工作。 4、继续抓好防治病虫害工作,剪除病虫枝、枯枝,消亡越冬病虫源,并结合冬季大扫除,搞好绿地卫生工作。 5、维修工具,保养机械设备。 做好总结评选工作,制订翌年工作计划。 树木苗木栽植完成后,除了加强树木养护,确保成活率外,同时要注意人为破坏。此步骤对树木景观效果相对较关键。 因为该绿化工程施工和上建施工基础上同时进行,相互交叉施工势必给绿化施工带来影响,尤其是车辆进出口道路两旁种植行道树影响极大,和受施工

41、期间水泥、灰尘、等尘埃影响树木苗木根系和叶片吸收和光合作用。依据以上情况需要采取下列保护方法。 1用隔离板或隔离栏将土建施工地块和绿化施工地块进行隔离。 2施工期间,专职文明安全巡视员要指挥进出车辆行车速度和方向,尤其是起吊机和挖机要收缩好后才能行驶,以免碰到高大乔木树冠,引发树木倒伏和枝条折断。 3车行道路两边种植行道树,采取透风材料在树冠范围朴2米作围栏保护。4施工期间尘埃随风飘扬,大部分全部将飘落到花灌木,地被和草皮叶片上。碰到叶片露珠和水分而粘结凝固这就是我们讲“穿泥裤子”,如不立即处理影响苗木光合作用呼吸作用立即死亡。为此碰到这种情况,应立即用喷雾和喷水方法进行洗苗。严禁人员进入未成

42、活地被、草皮、种子播种绿地内践踏,对已完工:区域采取三角小旗或醒目标标牌进行通告。严禁在树木根系周围和绿地内堆放废液、废渣和倾倒污染 六施工现场平面部署一、施工现场平面部署标准l,在满足施工需要前提下,施工现场部署要紧凑合理。2,科学确定施工区域和场地面积,尽可能降低各专业工种之间交叉作业。3项施工设施部署全部要满足:有利于施工、方便生活安全防火和环境保护要求。二、施工现场各项施工设施平面部署1临时设施(1)办公用房:包含项目部办公室、业主办公室、监理企业办公室、会议室等采取搭建活动房。累计250m2(含会议室40m)。(2)生产用房:包含仓储室、加工车间及材料堆场等。施工场地和材料堆场之间应

43、用围栏分隔,施工:活动限于在施工场地内进行。不一样材料应按指定场地堆放,堆放必需整齐,按原材料、半成品搬运、储存要求进行标识,并做好储存统计,要求正确、完整、帐、卡、物相符。 现场材料堆场场地要做好计划,依据不一样施工阶段周转使用,关键安置在交通方便、离水、电源较近、场地又相对比较开阔地方,同时材料需整齐归类放置,不用材料应立即退场。 (3)施工用电、用水在施工过程水、电,可和市政道路施工单位协商,自行接通至施工区域边缘。三、临时用地计划表3、苗木挖、运、种环环紧紧围绕,统筹安排制度:4、多种施工材料质量验收制度,对劣质者果断不买:5、隐蔽工程和分项分部工程验收制度:6、土壤改良完成后才进苗、

44、种植。(三)、监督方法l、无条件接收建设方和工程监理单位施工质量监督管理,对关键树种到场和关键工序完成时,主动请“工程部”人员到场检验:2、申报上海市园林工程质监站跟踪质量监督:3、本企业质量主管部门质量考评和IS09002质量管理体系实施。(四)、技术方法1.苗木质量拍照、“封样”、检疫,苗木质量是绿化效果优劣关键,一定要精心选苗,对关键树种要拍照统计: 2.土壤改良效果要随机采样检测,一定要达成种植土质量标准才能月做树穴栽植土:3、树木运输保护方法:包扎牢靠,泥球完好,轻装轻卸,不损树皮、陵条;产地较远时用遮阳帘瓶盖苗木,一定要确保苗木完好无损:4.企业科技组自备愈伤剂、生根剂、光合促进剂

45、、防冻剂等指导使用并检验使用效果。(五)、激励机制 单位领导对单位项目主管,项目主管对项目经理,项目经理对质量员,质量员对操作工,层-层考评,考评结果和奖金挂钩:干部和技术人员计入考勤表。工程完工后总结、讲评,实施奖优惩劣。二、质量管理方法 在本工程质量管理方面我企业将根据IS09002工程质量控制标准:从本项目标组织管理,质量确保体系,工序过程控制,质量检验、测量和审核,保修期养护管理等实施纵向到、底横向到、不留死角全幅面、全过程质:量控制。以确保达成工:程质量优良级目标。(一)、现场组织管理方法本单位中标后一定依据建设工程现场管理要求和施工组织设计中要求周密安排好本标段工程管理,做到有序、高效。1、工程管理标准和方法: 假如我企业中标,在中标后以协议确定施工方案组织施工,施工标准以下:(1)做好施工日志及资料工作,按相关要求进行完工资料编制,做到资料完整、图表清洁、文字清楚、数据正确。工程验收时向甲方提交全套完工资料

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
