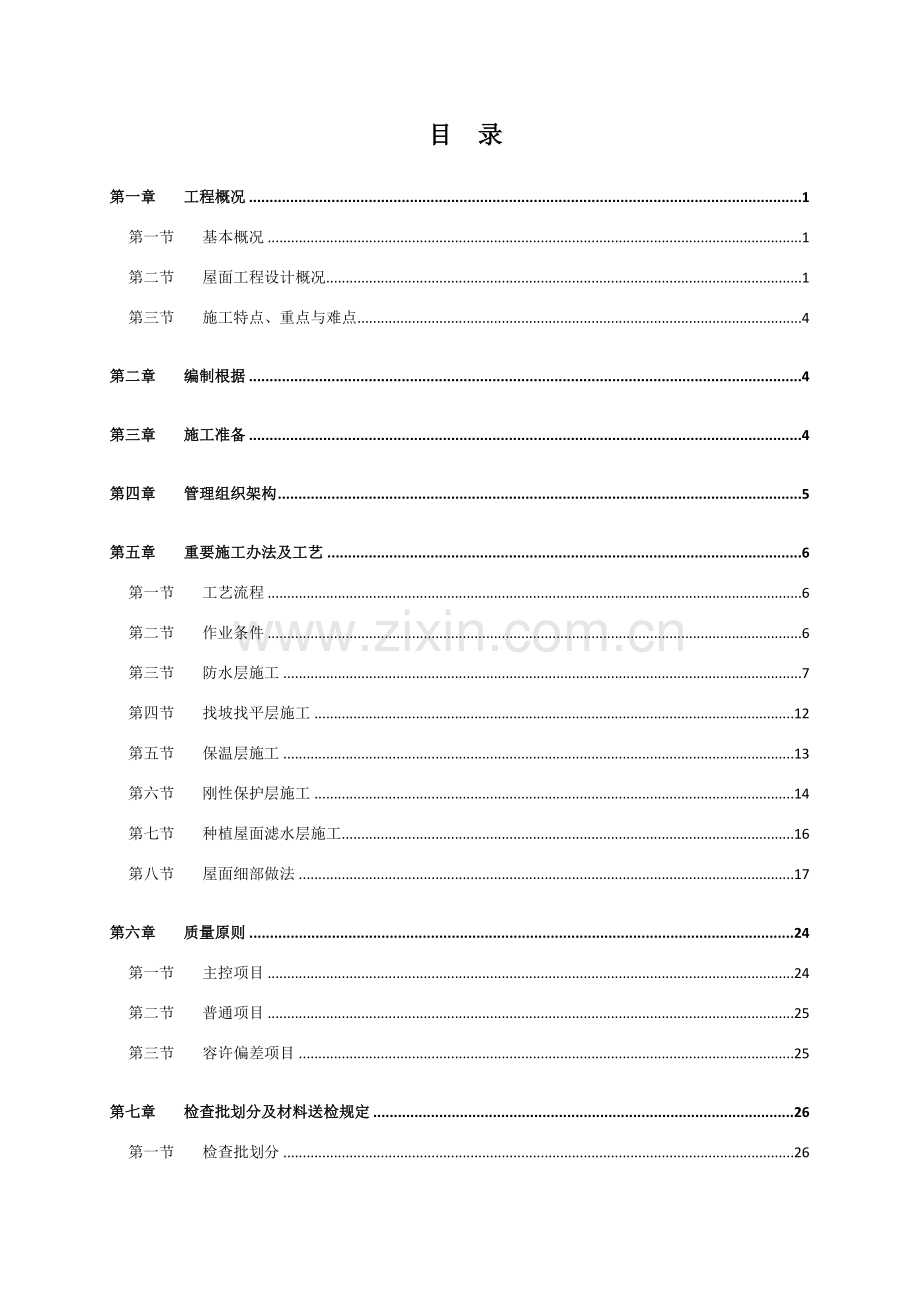

1、 目 录第一章工程概况1第一节基本概况1第二节屋面工程设计概况1第三节施工特点、重点与难点4第二章编制根据4第三章施工准备4第四章管理组织架构5第五章重要施工办法及工艺6第一节工艺流程6第二节作业条件6第三节防水层施工7第四节找坡找平层施工12第五节保温层施工13第六节刚性保护层施工14第七节种植屋面滤水层施工16第八节屋面细部做法17第六章质量原则24第一节主控项目24第二节普通项目25第三节容许偏差项目25第七章检查批划分及材料送检规定26第一节检查批划分26第二节防水材料送检规定26第八章成品保护27第一节保温层成品保护27第二节找坡层、找平层成品保护27第三节防水层成品保护27第九章安

2、全、环保办法27第一节安全规定28第二节环保规定28第一章 工程概况第一节 基本概况中粮祥云国际项目(一期)工程位于深圳市龙岗中心城大运新城片区龙岗大道与如意路交汇处,占地面积为27,040 ,总建筑面积 270,640;涉及1栋办公楼(2A#),地下三层,地上41层,原则层高4.2m,构造高度173.7m,型钢混凝土框架-钢筋混凝土核心筒构造;2栋公寓(2B#、1A#),地上43层,地下三层,原则层高3.0m,构造高度142.25m(2B#)、140.75m(1A#),框支剪力墙构造;3栋住宅(1B#、1C#、1D#),地上30层,地下三层,原则层高2.9m,构造高度97.55m,框支剪力墙

3、构造;一栋幼儿园,地上3层,构造高度10.8m,框架构造;抗震设防烈度6度。工程名称中粮祥云国际项目(一期)施工总承包工程建设地点深圳市龙岗区龙岗大道与如意路交汇处建设单位深圳市锦峰城房地产开发有限公司设计单位香港华艺设计顾问(深圳)有限公司监理单位深圳市建力建设监理有限公司总包单位中华人民共和国建筑第四工程局有限公司第二节 屋面工程设计概况本工程屋面涉及2A、2B、1A、1B、1C、1D栋塔楼以及幼儿园等。屋面保温层选用XPS挤塑聚苯板,防水级别为一级,防水材料采用聚合物防水涂料及自粘高分子防水卷材进行施工。屋面排水采用有组织排水方式。屋面做法以及范畴重要分为五类,重要施工做法如下。第三节

4、施工特点、重点与难点施工时应注意屋面坡度及坡向,以免影响屋面排水效果。基层与突出屋面构造(女儿墙、墙、变形缝、天沟、排风道出屋面口等)转角处,均先用水泥砂浆做成圆弧,再将柔性防水向上翘起图纸规定高度。第二章 编制根据序号原则名称原则标号1屋面工程质量验收规范GB50207-2建筑工程施工质量验收统一原则GB50300-3屋面工程技术规范GB50345-4平屋面11ZJ2015平屋面建筑构造12J2016种植屋面工程技术规程JGJ1557建筑防水工程技术规程DBJ15-19-8变压拔气式五防排气系统粤12JT9109建筑节能工程施工质量验收规范GB50411-10建筑节能工程施工质量验收规范GB

5、50411-11中粮祥云广场(一期)施工图纸12中粮祥云广场(一期)施工组织设计第三章 施工准备技术人员应对设计图纸进行认真审核,明确各部位节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行拟定。依照工程特点、质量规定、工期规定、现场规定等,制定出详细屋面工程施工方案,进行合理施工安排,保证质量、进度、成本、现场等各项指标顺利实现。施工前向施工队进行详细交底,使其明确各部位施工做法、操作工艺、施工规定等。第四章 管理组织架构第五章 重要施工办法及工艺第一节 工艺流程1.有隔热/无隔热不上人屋面工艺流程施工准备基层解决及出屋面管根等解决找坡找平层施工防水层层施工保温层施工

6、隔离层施工保护层施工2.无隔热上人屋面工艺流程施工准备基层解决及出屋面管根等解决找坡找平层施工防水层层施工保温层施工隔离层施工保护层施工结合层施工面层施工3.有隔热上人屋面工艺流程施工准备基层解决及出屋面管根等解决找坡找平层施工防水层层施工保温层施工隔离层施工保护层施工聚乙烯防排水保护板施工聚酯毡滤水层施工景观工程施工4.地垄墙上人屋面工艺流程施工准备地垄墙施工预制板施工基层解决及出屋面管根等解决找坡找平层施工防水层层施工保温层施工隔离层施工保护层施工聚乙烯防排水保护板施工聚酯毡滤水层施工景观工程施工第二节 作业条件顶层构造施工完,现浇女儿墙已浇筑完毕,出屋面风帽等施工完毕,屋面杂物解决完毕。

7、水电管出屋面某些、烟风道、透气管道已施工完毕。屋面内排雨水斗已安装完毕。穿构造管根用C25膨胀细石混凝土塞堵密实。提前对进场各种材料进行复试和有见证取样。第三节 防水层施工1.材料规定所使用防水材料必要有出厂合格证及有关部门颁发防水材料使用认证书,材料必要符合设计规定,材料进场后必要按规定进行现场取样复试,复试合格后方准使用。防水涂料:聚合物水泥防水涂料 可操作时间min30潮湿基面粘结强度MPa1.0抗渗性MPa涂膜120min0.3砂浆迎水面0.8砂浆背水面0.6扯破强度120N/10mm浸水168h后断裂伸长率%1.5浸水168h后拉伸强度MPa80耐水性%80表干h4实干h12防水卷材

8、:自粘高分子防水卷材,卷材各项性能应符合如下规定: 拉伸强度 Mpa100N/10mm断裂伸长率 %400不透水性压力0.3MPa,保持时间120min,不透水低温弯折性-20C;无裂纹 搞冻性-20C 25C 20次 合格扯破强度120N/10mm防水板:高密度聚乙烯防排水板拉伸强度 Mpa16MPa断裂伸长率 %550不透水性120min,Mpa0.3低温弯折性-35C;无裂纹 热解决尺寸变化率%2.0材料贮存、保管:卷材及涂料应贮存在阴凉通风室内,避免雨淋、日晒和受潮,禁止接近火源,贮存环境温度不得高于45摄氏度,卷材应直立堆放,堆放高度不超过两层,并不得倾斜或横压,避免与化学介质及有机

9、溶剂等有害物接触。 2.施工办法 2.1.聚合物水泥防水涂料施工2.1.1.施工顺序清理基层节点及复杂部位解决配备聚合物水泥防水涂料涂刷聚合物水泥防水涂料清理、检查修整涂层固化后,进行蓄水实验,有渗漏地方返工,直至无渗漏施工保护层养护 2.1.2.施工工艺 2.1.2.1.基面解决: 基面规定平整、干净、湿润、坚实、无浮灰、无明水、无油污。 有蜂窝、裂缝等缺陷先要进行修补,基层与突出屋面构造(女儿墙、立墙、天窗壁、变形缝、烟囱、管道、上人孔等)交接处,以及基层转角处用M10水泥砂浆抹成圆弧形,圆弧半径R=50mm(用酒瓶抹)。 潮湿基面必要干燥后才干施工。 2.1.2.2.细部构造及附加防水层

10、施工: 出构造管道:、先将管壁清洗、拉毛,并将管口周边250mm范畴内基面清理干净。、然后用聚合物水泥防水涂膜沿管口周边基面多遍涂刷封严,涂刷宽度200mm,管口上翻恰当高度。附加增强防水层:在阴阳角、出入口及细部构造等薄弱部位,应先用聚合物水泥基防水涂料均匀涂刮一层做附加增强层解决。各类预留洞口、管口等: 、先将各预留洞口、管口及周边基面清理干净。、然后涂刷一道聚合物涂膜防水层,以作增强解决。洞口、管口内壁使用小毛刷进行多遍涂刷。屋面反梁部位增强解决: 、先将顶板反梁及周边基面清理干净。 、然后在反梁顶部及侧壁部位涂刷一道聚合物涂膜附加增强防水层,以作增强解决。2.1.2.4.大面防水涂刷:

11、 聚合物水泥基防水涂膜纵横遍涂3遍,详细操作如下:先将按规定配比倒入容器中搅拌均匀,用刮板或滚筒将胶乳均匀滚涂于已清理干净基面上。普通涂刷3遍,达到设计规定厚度,涂覆间隔此前一道不黏手为宜,间隔时间约30分钟。立面施工一定要注意流淌。 涂膜涂刮时要顺着一种方向一次施工,施工完毕后应及时检查,发现表面有孔洞或裂缝应重新涂刮。2.1.2.5.成膜保护:组织好防水层和保护层交接和穿插作业,防止损坏防水层。防水涂膜完全固化验收合格后,应及时做好成膜保护工作,以防止后续工序对涂膜破坏,从而影响整体防水层防水性能。防水层施工完毕后,应安排专业质检员对成品进行定期检查,及时发现问题。如果因其他工序施工时导致

12、防水层损坏,应及时进行修补,杜绝渗漏水隐患。涂膜完毕后,如铺装饰块、保护砂浆或涂刷装饰涂料,必要在防水涂膜完全干固后才干施工。2.1.2.6.检查、修整:待聚合物涂膜防水层施工完毕后,对所施工区域进行一次全面检查,对存在缺陷地方及时进行修复,直至达到规定为止。2.2.自粘高分子防水卷材施工2.2.1.施工流程基面清理节点及复杂部位解决赶铺高分子防水卷材卷材搭缝粘贴收口密封清理、检查修整涂层固化后,进行蓄水实验,有渗漏地方返工,直至无渗漏施工保护层养护2.2.2.施工工艺2.2.2.1.大面积合成高分子防水卷材施工: 铺贴顺序:铺贴多跨或高低跨顶板卷材,宜按先高后低或先远后近顺序进行,铺贴同一跨

13、顶板卷材时,应先铺贴排水比较集中部位卷材,然后按排水坡度自上而下配备卷材铺贴方向。 弹线试铺:从流水坡度下坡开始弹出基准线,使卷材长方向与流水坡度相垂直。并试铺卷材。 铺贴卷材:按照相应顺序对准基准线铺贴卷材。铺贴卷材不得起皱,不得用力拉伸卷材,边铺贴边用手持压辊压实,排除卷材下面空气和多余胶粘材料,保证卷材与基面粘接牢固。铺贴平面与立面相连卷材时、应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,同步应避免卷材在阴阳角处接缝,卷材接缝必要离开阴阳角200mm以上,上下两层和相邻两幅卷材接缝应错开三分之一幅宽。粘贴前预放3-8米找正,找正后在中间固定,将卷材始端卷至固定处涂聚合物粘结料粘贴,再

14、将卷材另一端卷至已粘贴好位置,然后向前涂粘结料粘贴,用力压住卷材捆向前滚贴,粘后及时用刮板刮出遗留在里面空气和多余粘结料。屋面防水层粘结率85%,不能有集中大面积或持续空鼓。屋面防水层施工时,应先做好节点、附加层和屋面排水比较集中档部位解决,然后有屋面最低处向上进行。铺贴天沟、檐沟卷材时,宜顺天沟、檐沟方向,减少卷材搭接。铺贴卷材应采用搭接法,平行于屋脊搭接缝,应顺流水方向搭接;垂直于屋脊搭接缝应顺年最大频率风向搭接。叠层铺贴各层卷材,在天沟与屋面交接处,应采用叉接法搭接,搭接缝应错开;搭接缝宜留在屋面或天沟侧面,不适当留在沟底。 卷材接缝粘结:卷材接缝搭结宽度不不大于80-100mm,操作时

15、宜二人共同完毕。一方面将搭接区卷材清理干净。然后将搭接材料涂刷在两个粘结面上。干燥约20min一边压合一边排除空气。粘合后再用手持压辊顺序用力滚压一遍,凡遇卷材接头处,必要嵌填聚合物水泥粘结料封闭后方能进行搭接缝粘接。卷材收头部位解决:解决做法见屋面细部做法。2.3.蓄水实验屋面防水卷材施工前,检查屋面有无渗漏、积水系统与否畅通,应在雨后或持续淋水2h后进行,有条件可做蓄水实验,其蓄水时间不不大于24h。屋面防水卷材施工完毕后,将落水口用防水卷材封堵,然后对屋面进行蓄水,蓄水深度以满足最浅处水深150mm左右,并做好标记,保持24小时后,观测屋面与否有渗水,如没有渗水现象,则屋面防水卷材铺贴合

16、格。如有渗水,对渗水部位做出标记,排出屋面积水,对渗水部位进行修补解决后,对屋面再次进行蓄水实验。合格后方可进行下道工序。屋面所有工序完之后,应做第三次闭水实验,蓄水时间不不大于24h。2.4.防水施工详细做法参照中粮祥云广场一期工程防水工程施工方案3.质量规定3.1.主控项目防水涂料及防水卷材和胶粘剂规格、性能、配合比必要符合规范规定,有合格出厂证明、检查报告等。卷材防水层及其转角处、落水口、烟风道、泛水等细部做法,必要符合设计规定和施工验收规范规定。防水层禁止有破损和渗漏现象发生。 3.2.普通项目卷材防水层基层平整,基层干净、平整,无空鼓、松动、起砂和脱皮现象;基层阴阳角成弧形或钝角。卷

17、材防水层搭接缝粘接牢固,密封严密,不得有损伤、皱折、翘边和鼓泡等缺陷。卷材防水层保护层与防水层粘结牢固,结合紧密,厚度均匀一致。防水卷材铺贴附加层宽度符合规范规定;分层接头搭接宽度符合规范规定,接头嵌填牢固。卷材搭接宽度容许误差为-10mm。4.防水施工注意事项:卷材铺贴应平整顺直,搭接尺寸精确,不得扭曲、皱折。 零星小雨以上天气不能进行防水层施工,以免雨水将粘结料稀释冲走,导致防水卷材层空鼓。雨后要尽快将工作面上积水排除,清干明水后即可进行防水卷材施工。 分区铺设,及时验收、尽快隐蔽,避免长时间暴晒。第四节 找坡找平层施工 上人屋面及不上人屋面需及时在防水层上做细石混凝土找坡找平层施工。 1

18、.材料及规定 细石混凝土:采用强度为C25商品混凝土 2.重要机具 手推车、压滚、平铁锹、木拍子、铝合金靠尺、笤帚、铁抹子、水平刮杆、水平尺等。 3.工艺流程基层解决找标高弹水平控制线铺设细石混凝土找坡2%压平养护基层解决:基层为防水层,需将基层表面用水清扫干净,清扫过程中需注意做好对防水层成品保护。依照墙上500mm水平标高线按2%找坡,依照坡度将铺设细石混凝土厚度线以贴饼形式体现出来,水落口周边直径500mm范畴内坡度不应不大于5%。冲筋贴灰饼:依照坡度规定和测量人员放线拉线找坡贴灰饼,顺排水方向冲筋,冲筋间距为1.5m。冲筋后进行找坡找平层施工。找坡找平层坡度必要精确,符合设计规定。铺设

19、细石混凝土:在已清理干净基层上洒水湿润,将细石混凝土铺设于屋面,按照贴饼标高铺设基本找坡。刮平、滚压:以找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。再用压滚来回滚压,并随时用2m靠尺检查平整度,将多余某些铲掉,凹处填平,直到滚压平整出浆为止。对于墙根、边角、管根周边不易滚压部位用木板拍打密实。养护:找坡层施工完毕后进行洒水养护,禁止上人乱踩,养护期为7天,经干燥后铺设保温层。 各楼屋面坡度走向见有关施工图纸。4.质量规定4.1.主控项目找坡层和找平层所用材料质量及配合比,应符合设计规定。找坡层和找平层排水坡度,应符合设计规定。4.2.普通项目找平层应抹光、压光,不得有酥松

20、、起砂、起皮现象。容许偏差项目找坡层容许偏差项次项目容许偏差(mm)检查办法1表面平整度7用2m靠尺和楔形塞尺检查第五节 保温层施工 1.材料及规定本工程上人及不上人屋面采用外保温形式,保温材料采用挤塑聚苯板,详细厚度如下:序号楼栋厚度11A5021B81.2531C81.2541D6952A5062B37.5保温板进场后分类堆放、且必要采用防雨、防潮办法。搬运时注意轻拿轻放,防止损伤断裂、缺棱掉角。 2.重要机具 手推车、钢锯条、小白线、水平尺等。 3.施工工艺工艺流程:基层清理弹线拟定标高保温层铺设。基层清理:将细石混凝土找坡找平层上杂物、垃圾等清理干净,保持干燥,基层验收合格并作隐检记录

21、。 保温层铺设:挤塑板采用满铺,从一边开始铺设块状保温材料,在雨水口处半径50cm范畴内不铺设聚苯板;板块紧密铺设、铺平、垫稳,保温板缺棱断角处用同类材料碎块嵌补。 当保温板需要裁切时,边角一定要顺直、整洁,保温板之间拼缝一定要密实,相邻两板面高度一致。已铺完保温层,不得在其上面行走或运送小车和堆放重物。4.质量规定4.1.主控项目保温材料质量,应符合设计规定。保温层厚度应符合设计规定,其正偏差不限,负偏差应为5%,且不得不不大于4mm。4.2.普通项目保温材料铺设应紧贴基层,应铺平垫稳,拼缝应严密,粘贴应牢固。容许偏差项目如下表所示: 屋面保温层容许偏差和检查办法项次项目容许偏差(mm)检查

22、办法1表面平整度5用2m靠尺和楔形塞尺检查2接缝高低差2直尺和塞尺检查第六节 刚性保护层施工本工程刚性保护层做法如下:屋1:细石混凝土面层保温上人屋面;做法为50厚C25细石混凝土保护层内配D4钢筋双向150,(按3米3米分缝浇筑,缝宽10,缝内单组分聚氨酯建筑密封胶嵌缝)。 1.上人屋面刚性保护层施工1.1.材料及规定隔离层采用无纺布隔离层,无纺布规定不不大于200g/m2 。细石混凝土:采用强度为C25细石混凝土,钢筋:采用D4钢筋,填缝胶:采用单组分聚氨酯密建筑封胶。 1.2.重要机具吊斗、塔吊、标尺杆、铁锹、木抹子、铁抹子、扫帚等。 1.3.工艺流程隔离层施工弹线拟定标高 细石混凝土浇

23、注养护。1.4.施工工艺隔离层施工:为了保证防水层不在施工过程中遭到破坏,干铺一层无纺布,铺设均匀、完整。 1.4.1.分隔缝设立 按图纸规定细石混凝土保护层设立纵横向间距不不不大于3m分隔缝,并用单组分聚氨酯密封胶嵌填严密,密封材料嵌填完毕后不得碰损及污染,固化前不得踩踏。 分格缝宽为10mm。分格缝采用挤塑板,在防水混凝土施工时进行拉线放置,每个分格内部应按不不不大于2米间距设立100mm100mm灰饼,挤塑板用3cm高水泥砂浆固定。1.4.2.钢筋网片施工 按设计规定,钢筋网片采用4150单层双向绑扎钢筋网片,保护层不不大于10mm。现场须制作带扎丝12厚砂浆垫块绑扎于钢筋网上,禁止不与

24、网片绑扎直接垫于其下。 分格缝处钢筋网片要断开。钢筋网片要依照分格缝留设进行分片,网片边沿距分格缝中心25mm。 进行钢筋网片铺设时,先铺设短向钢筋,钢筋搭接长度不不大于40d,末端做好180度弯钩。控制好绑丝长度,避免绑丝外露。 施工时注意防水层及钢筋网片保护工作。如果采用手推车运送细石混凝土,必要铺走道板或废旧多层板,以防止对防水层、钢筋网片及分格缝挤塑板破坏。1.4.3.细石混凝土浇筑保护层采用50厚C25细石混凝土。浇筑混凝土前,应将防水层表面杂物清除干净,检查隔离层质量及平整度、排水坡度和完整性;支好分格缝模板,标出混凝土浇捣厚度。混凝土应用木抹子搓毛并找平。注意:混凝土终凝后应及时

25、将凿除分格缝内挤塑板,再用单组分聚氨酯密封胶嵌填严密,密封材料嵌填完毕后不得碰损及污染,固化前不得踩踏。1.5.质量规定1.5.1.主控项目:防水保护层混凝土所用水泥、水、骨料、外加剂等必要符合施工规范和关于原则。混凝土配合比、原材料计量、养护等必要符合施工规范规定。评估混凝土强度试块必要按混凝土强度检查评估原则(GB50107-)规定和设计规定。 1.5.2.普通项目: 细石混凝土保护层不得有裂纹、脱皮、麻面、起砂等现象。容许偏差 保护层容许偏差和检查办法项次项目容许偏差(mm)检查办法1表面平整度5用2m靠尺和楔形塞尺检查2缝格平直3拉线和尺量检查3保护层厚度设计厚度10%,且不得不不大于

26、5mm钢针插入和尺量检查第七节 种植屋面滤水层施工 种植屋面滤水层采用成品防排水板+400g/m2双层聚酯毡进行施工。1. 工艺流程 刚性保护层完毕施工并清理干净铺设凹凸储排水板铺设聚酯毡回填土。2.施工工艺施工时要注意不要让泥土、水泥、沙等垃圾进入储排水板正面空间,保证储排水板空间畅通。且铺设时尽量做好保护办法,应及时尽快做好回填土工作,防止大风吹乱储排水板影响铺设质量。储排水板铺设后,劳动车不能直接在排水板上行走,可铺设木板形成通道,以防止排水材料损坏。覆盖聚酯毡时,搭接缝处重叠宽度不应不大于200mm。聚酯毡铺设后,随时回填土壤,回填时应注意分层回填,第一层回填土保证夯实后才可进行机械回

27、土,必要时采用保护办法。第八节 屋面细部做法1.出屋面墙体做法出屋面构造(电梯间、楼梯间)防水收口做法见下图,上人及不上人屋面四周上翻高出地面300搭接墙面防水层;种植屋面防水卷材垂直至建筑标高以上300处,如细部做法如下图所示:图一 混凝土墙泛水构造图二 混凝土墙泛水封口构造2.雨水口安装做法本工程设计中屋面排水分为内排水和侧排水办法。内排水为直式水落口,按照原设计图纸上给定雨水口位置,检查在构造施工时留下洞口位置,在安装前将预留洞口解决好,墙体预留洞部位将泡沫剔凿干净。直式水落口周边直径500mm范畴内坡度不应不大于5%,并应用防水涂料涂封,其厚度不应不大于2mm。 图三 侧排水口安装构造

28、图四 直式排水口安装构造 图五 女儿墙溢水口构造 3.出屋面管道防水收口做法 伸出屋面管道周边找平层应做成30mm圆锥台,管道周边与找平层之间应留凹槽,用密封材料嵌填密实,管道根部四周增设防水附加层,宽度250mm,高度360mm,防水收头处用金属箍紧固,并用密封材料封严。大样图如下: 图六 管道出屋面泛水构造 4.水簸箕做法另落到屋顶层雨水管下落端部加设钢筋砼水簸箕,水簸箕做法如下图所示: 图七 水簸箕做法图5.出屋面门洞做法本工程设计屋面出屋面洞口做法如下图所示。 图八 出屋面门洞做法图 6.烟道施工做法 厨房烟道采用成品烟道,排气道高出屋面或平台地面2m,当周边4m之内有门窗时,应高出门

29、窗上皮0.6m,做法出屋面口及泛水做法如下图所示: 图九 烟道出屋面做法图图十 排气道出屋面泛水构造第六章 质量原则第一节 主控项目保温材料强度、容重、导热系数和含水率等必要符合设计规定和屋面工程质量验收规范(GB50207-)及建筑节能工程施工质量验收规范(GB50411-,为节能规范)规定。找坡层材料必要符合设计图纸和关于原则规定。找坡施工配合比、铺设密实度应符合设计规定和屋面工程技术规范(GB50345)规定。找平层采用M10水泥砂浆,配备时严格按配比进行,所用原材料及配合比必要符合设计规定和施工规范规定。找平层坡度必要符合设计规定。防水卷材规格、性能、配合比必要达标,并有合格出厂证明。

30、细石砼防水层不得有渗漏和积水现象,细部防水构造必要符合设计规定和规范规定。屋面施工时,各道工序完毕后,必要通过验收并办理相应手续方可进入下一道工序。 密封材料嵌填必要密实、持续、饱满,粘接牢固,无气泡、开裂、脱落等现象。第二节 普通项目保温材料应紧贴基层铺设,铺平垫稳,拼缝严密。混凝土和基层间不得有空鼓和表面积散现象,表面平整、压实抹光,不得有裂缝、起壳、起砂缺陷。突出屋面管道和阴阳角等部位做成圆弧型,圆弧半径R=50mm,水落口周边500mm范畴内应做成略低凹坑。找平层无空鼓、起砂,表面平整,用2m长直尺检查,直尺与基层间隙不应超过5mm,阴阳角要弧形或钝角。防水卷材铺附加层接头要嵌牢固。卷

31、材粘结要牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。砼面层应设立分格缝。卷材铺贴方向对的,搭接宽度容许偏差为-10mm。面砖应铺砌平整、坚实、干净、线路顺直、勾缝严密,不得有空鼓、松动,脱落和裂缝、缺棱掉角,污染等缺陷。第三节 容许偏差项目 保温层容许偏差 屋面保温层容许偏差和检查办法项次项目容许偏差(mm)检查办法1表面平整度5用2m靠尺和楔形塞尺检查2接缝高低差2直尺和塞尺检查找坡层容许偏差找坡层厚度容许偏差和检查办法项次项目容许偏差(mm)检查办法1表面平整度7用2m靠尺和楔形塞尺检查 刚性保护层容许偏差 保护层容许偏差和检查办法项次项目容许偏差(mm)检查办法1表面平整度5用2m靠

32、尺和楔形塞尺检查2缝格平直3拉线和尺量检查3保护层厚度设计厚度10%,且不得不不大于5mm钢针插入和尺量检查第七章 检查批划分及材料送检规定第一节 检查批划分每个单体屋面工程将上人屋面、不上人屋面、种植屋面分为3个检查批。第二节 防水材料送检规定1.合成高分子防水卷材合成高分子防水卷材,以同一类型、同一规格5000m2卷材为一批,不满5000m2也可作为一批;从尺寸偏差和外观检查合格卷材中任取1卷切除距外层卷头2.5m后,顺纵向切取长度为1.5m全幅宽度卷材试样1块进行理化性能检查,需要时附送粘结剂。2.聚合物水泥防水涂料以同一类型10t产品为一批,局限性10t亦可作为一批;取样数量:随机抽取

33、水泥和粉料各2.5Kg保温材料送检规定 同厂家、同品种、同规格型号,抽检不少于1组,10块100100制品厚度(mm)、2块300300制品厚度(mm)、5块190190制品厚度(mm)、15块1501010 (mm)第八章 成品保护第一节 保温层成品保护在已铺好松散、板状或整体保温层上不得直接行走、运送小车,行走路线应铺垫脚手板。保温层施工完毕后,应及时铺抹细石砼找平层,减少受潮和进水。第二节 找坡层、找平层成品保护抹好找平层上推小车运送时,应先铺脚手板车道,防止破坏找平层。雨水口、内排水口等部位应采用暂时办法保护好,防止堵塞和杂物进入。第三节 防水层成品保护刚涂刷好防水底胶层,应及时采用保

34、护办法,禁止上人。突出地面管根、地漏、排水口,阴阳角等处和周边防水层不得碰损,部件不得变位。防水施工过程中,未固化前不得上人走动,以免破坏防水层,导致渗漏隐患。防水施工过程中,应注意保护关于门口、墙面等部位,防止污染成品。第九章 安全、环保办法第一节 安全规定防水施工所有材料均属易燃物,贮存、运送过程必要禁止烟火,在现场施工时,设专人看护,发现火情,及时报警。现场必要配备相应消防器材。施工人员必要穿软底鞋,不得穿硬底鞋或带钉子鞋进入施工现场,并应配备相应保护用品,带好安全帽。所有洞口临边防护按安全交底执行。施工人员必要戴好安全帽,高处作业必要佩戴好安全带。施工机械安全管理:施工电梯安全装置必要

35、齐全、敏捷、可靠,执行额定重量人员。暂时用电安全防护管理:暂时用电必要按规范规定,根据施工组织设计(方案)执行,建立必要档案资料。消防安全管理办法:严格工地使用明火审批手续,需要运用明火当天可提出申请。第二节 环保规定商品混凝土在运送过程中要避免漏掉,对少量漏掉混凝土要及时清理。操作人员在施工时应佩带口罩、手套,防止有害气体吸入。在施工过程中,做好人工通风工作,防止发生中毒事故。安全员在施工现场巡回检查,如发现火情、中毒等意外事件,及时解决。雨、雾、大气湿度过大及六级以上大风天气不适当施工。施工现场配备消防设备。施工现场应清除易燃物及易燃材料,消防道路应保证畅通。施工使用易燃物及易燃材料应存储于指定地点,并有防护办法及专人看守。易燃品下班后必要放入有人管理指定仓库。施工完毕后剩余材料容器及少量废料禁止随意丢弃、倾倒,及时回收解决,以免导致污染。1.成本节约办法杜绝使用不合格材料,减少返工挥霍就已经对成本节约做到了重要保证,另一方面是要把好质量控制最后一关,做到每道工序验收不合格不能进行下道工序施工,保证不浮现不合格品。现场执行限额领料制度,节约有奖,超耗有罚办法。文明施工,节约用水、用电。加强管理,做到不返工、不挥霍、不丢失。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
