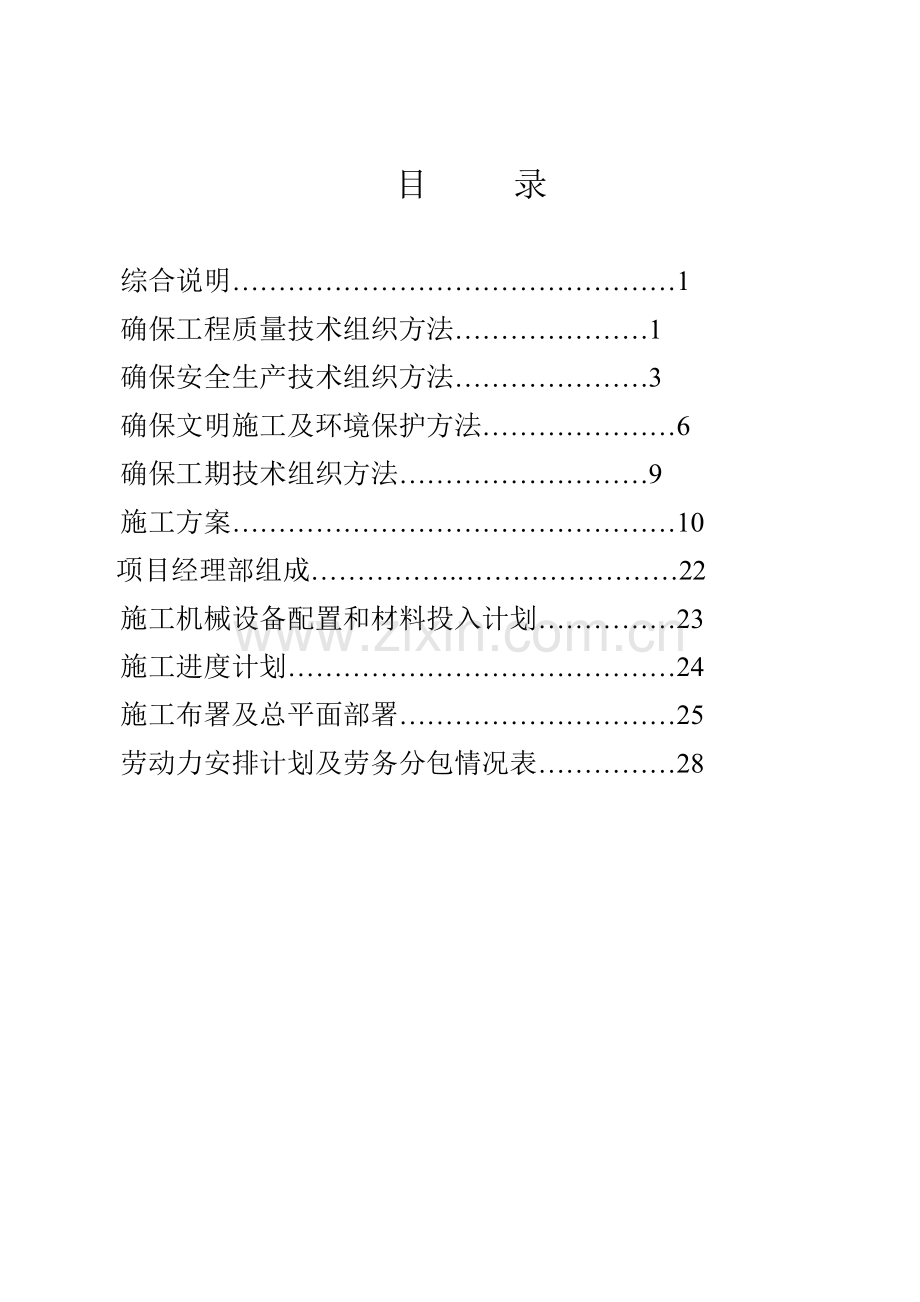

1、谢营小区公共厕所施工组织设计建设单位: 济宁市任城区政府仙营街道办事处监理单位: 济宁市金泰建设监理 施工单位: 济宁华升建筑工程企业 编 制 人: 谢建华 目 录综合说明1确保工程质量技术组织方法1确保安全生产技术组织方法3确保文明施工及环境保护方法6确保工期技术组织方法9施工方案10项目经理部组成.22施工机械设备配置和材料投入计划23施工进度计划24施工布署及总平面部署25劳动力安排计划及劳务分包情况表28综合说明 (一)编制依据1、谢营小区公共厕所建设工程施工招标文件;2、谢营小区公共厕所工程施工图纸及相关设计要求;3、现场勘察情况及实际施工用地范围、现场临时道路、水电源位置等;4、我

2、企业三合一管理体系相关文件;5、我企业现有机械设备、技术力量及多年积累同类工程施工经验;6、编制所包含关键规范、规程、标准、法规等。(二)工程概况1、工程名称:谢营小区公共厕所 2、工程地点:济宁市谢营小区内3、建筑面积:66.60平方米。4、建筑总高度:3.6米。5、结构层高:一层6、标准层东西总长40.650m,南北总宽26.100m.7、结构形式:砖混墙结构8、抗震设防6度,耐火等级二级,设计使用年限50年。确保工程质量技术组织方法 (三)工程质量控制目标确保建设工程施工协议承诺;确保本工程质量合格;(四)确保质量管理体系1、质量管理组织机构根据ISO9001:标准要求,结合本工程特点,

3、在企业已建立质量管理体系组织机构基础上,组建本工程项目质量管理体系,以作为企业质量管理体系扩展和延伸(详见项目质量管理体系图)。从人员选配上应含有创优经验、组织能力强、有责任感、技术过硬管理人员,组成能打硬仗项目管理班子。质量管理职责 (一)落实实施适用国家相关法律、法规和政策,实施企业各项要求、计划和决议。(二)落实实施质量手册和企业建立质量管理体系文件要求和要求,确定项目质量目标,建立岗位职责和相关管理制度。 (三)质量奖罚 在质量管理过程中,本着“激励为主,奖罚对等”标准,根据企业公布工程质量奖罚措施对项目部及作业队(组)进行奖罚,以促进工程质量上档次、上水平。同时实施质量一票否决权,并

4、将管理人员在从事质量管理工作中业绩或过失,作为评选优异、评定职称及晋升工资关键依据。按程序办事,落实施工组织设计、施工方案严格按程序办事,实施设计图纸,施工组织设计、施工方案和技术交底。工程管理人员及技术人员要认真熟悉图纸,施工前要进行施工组织设计交底和分项工程技术交底,严格按图施工,并认真落实施工方案和各项管理方法。对每道工序全部要建立严格质量检验系统,并起到监督上道工序、确保本道工序、服务下道工序作用。(四)质量分析会诊制度和奖罚制度相结合本工程推行全方面质量管理,用科学方法指导工作。现场成立质量管理小组,依据工程具体情况制订对应活动计划,有针对性处理施工中质量问题,以提升工程质量。现场依

5、据以上工程质量运行状态,每一层结构施工完后,立即召开质量分析会,总结质量工作,分析质量优差原因,立即采取预防和纠正方法。同时,严格奖罚制度,明确责任人行为标准,调动管理人员落实各项制度主动性。(五)成立创优领导小组为了加强质量管理,愈加好完成创优目标,项目经理部成立以项目经理为组长,项目技术责任人、总质检为副组长,由生产、技术、质量、材料人员组成创优领导小组。推行全方面质量管理,用科学方法指导工作,指导施工。开展创优活动,把创优意识落实到每一位施工人员思想中和施工每一项工作中,从而实现创优目标。(六)工程质量控制 以ISO9001:标准为向导,依企业颁布质量手册、程序文件及质量管理文件汇编为准

6、则,严格质量策划、质量控制和质量保修工作,确定各分部分项工程质量控制点,并编制分项工程施工技术方法及质量预控方法。 (七)防治质量通病方法为确保工程总体质量达成合格标准,必需严格根据规范规程施工,消除质量通病,编制质量通病专题防治方法。 (八)产品保护为加强产品保护,项目部对各个阶段、各个工序制订具体产品保护细则和严厉成品保护奖罚制度,并分区、分片包干,指定专员负责,明确责任范围,降低产品人为损坏造成返工、返修现象。进场后编制专题产品保护方案。确保安全生产技术组织方法 (1)安全生产管理方针、目标管理方针:在施工中,我企业将一直落实“安全第一、预防为主”安全生产工作方针,坚持“管理生产必需管理

7、安全”,“安全生产,人人有责”标准。认真实施建设部及陕西省相关建筑施工企业安全生产管理各项要求,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作和生产任务紧密结合,确保职员在生产过程中安全和健康,严防各类事故发生,以安全促生产。管理目标:强化安全生产管理,经过组织落实、责任到人、定时检验、认真整改,实现以下目标:杜绝重大伤亡事故;控制轻伤事故在3以内。(2)组织方法 安全生产管理体系:成立由企业、项目经理部安全生产责任人为首,各施工单位安全生产责任人参与“安全生产管理体系”,组织、领导施工现场安全生产管理工作。 安全生产责任系统:建立和项目安全组织系统相配套各专业、部门、生产岗位安

8、全生产责任系统以下图所表示。施工项目安全责任体系图(3)安全教育制度安全教育分为安全知识教育和安全技术交底。 安全知识教育:我企业对全体职员进入工地后须进行入场教育,定时进行安全思想教育,多种工种结合培训进行安全操作规程教育。外来工务人员和新工人要进行上岗教育,工人变换工种,须进行新工种安全技术教育。工人应掌握本工种操作技能,熟悉本工种安全技术操作规程,建立“职员劳动保护统计卡”,立即做好统计。 安全技术交底:对具体分部分项工程及新工艺、新材料使用要进行安全技术交底,每一次下达任务时对工人班组同时要进行安全技术交底,班组长天天上班对全班工人要进行上岗安全交底。要求各施工项目必需有书面安全技术交

9、底,安全技术交底必需含有针对性,并有交底人和被交底人签字。(4)安全设施验收制度安全设施是根据施工组织设计及分部分项工程技术安全方法配置,当这些安全设施按要求设置以后,为了确保数量、质量、位置、性能全部符合原方法要求要求,我企业将建立安全设施验收制度,脚手架等安装完成以后,除施工员和安全员按下达任务单验收外,请相关部门对提升设备和脚手架等结构、各部位连接、接地、保护装置等按专门程序进行复查,进行试运转,完成全部验收手续,挂合格牌后才能投入施工使用。(5)安全检验制度安全生产部门建立定时安全检验制度,有时间、有要求,明确关键部位、危险岗位,依据检验情况按建筑施工安全检验标准(JGJ59-99)评

10、选打分,对检验中所发觉事故隐患问题和违章现象,开出“隐患问题通知单”,对查出隐患应立即整改。做到定人、定时间、定方法,安全生产部应监督落实问题处理情况。若发觉重大不安全隐患问题,检验组有权下达停工指令,待隐患问题排除,并经检验组同意后方可施工。(6)工作制度 每半月项目经理部组织召开一次安全工作例会,总结前一阶段安全生产情况,部署下一阶段安全生产工作。 严格实施施工现场安全生产管理技术方案和方法,在实施中发觉问题应立即向相关部门汇报。更改方案和方法时,应经原设计方案技术主管部门领导审批签字后实施,不然任何人不得私自更改方案和方法。 建立并实施安全生产技术交底制度。要求各施工项目必需有书面安全技

11、术交底,安全技术交底必需有针对性,并有交底人和被交底人签字。建立并实施班前安全生产讲话制度。建立并实施安全生产检验制度。依据JGJ59-99建筑施工安全检验标准要求,项目经理部每半月组织相关人员进行联合检验,依据检验情况按“安全管理检验评分表”、“文明施工检验评分表”、“施工用电检验评分表”、评选打分,对检验中所发觉事故隐患问题违章现象,开出“安全整改通知单”,各责任人应依据具体情况定时间、定人员、定方法给予处理,项目部主管监督落实问题处理情况。建立机械设备、用电设施等设置完成后验收制度,未经验收和验收不合格严禁使用。行为控制A、进入施工现场人员必需按要求戴安全帽,并系下颌带,戴安全帽不系下颌

12、带视同违章。B、凡从事2米以上无法采取可靠防护设施高处作业人员必需系安全带。安全带应高挂低用,不得低挂高用,操作中应预防摆动碰撞,避免意外事故发生。C、参与现场施工全部特殊工种人员必需持证上岗,并将证件复印件报项目经理部安全生产部门立案。D、严禁在施工现场酗酒、赌博。(7)临时用电管理 建立现场临时用电检验制度,按现场临时用电管理要求对现场多种线路和设施进行定时检验和不定时抽查,并将检验、抽查统计存档。 临时配电线路必需按规范架设,架空线必需采取绝缘导线,不得采取塑胶软线,不得成束架空敷设,也不得沿地面明敷设。 施工机具、车辆及人员、应和内、外电线路保持安全距离。达不到规范要求最小距离时,必需

13、采取可靠防护方法。 配电系统必需实施分级配电。现场内全部电闸箱内部设置必需符合相关要求,箱内电器必需可靠、完好,其选型、设定值要符合相关要求,开关电器应标明用途。电闸箱内电器系统须统一式样、统一配制,箱体统一涂色,并按要求设置围栏防护棚,流动箱和上一级电闸箱联接,采取外插联接方法。 独立配电系统必需按部颁标准采取三相五线接零保护系统,非独立系统可依据现场实际情况采取对应接零或接地保护方法。多种电气设备和电力施工机械金属外壳、金属支架和底座必需按要求采取可靠接零或接地保护。 在采取接地和接零保护方法同时,必需设两级漏电保护装置,实施分级保护,形成完整保护系统。漏电保护装置选择应符合要求。 手持电

14、动工具使用应符合国家标准相关要求。工具电源线、插头和插座应完好,电源线不得任意接长和调换。工具外绝缘应完好无损,维修和保管应由专员负责。(8)消防管理 在施工中,一直落实“预防为主,防消结合”消防工作方针,认真实施中国消防条例,建设部建筑工程施工管理要求及其它相关法规,将消防工作纳入施工组织设计和施工管理计划。使防火工作和生产任务紧密结合,有效地落实防火方法,严防各类火灾事故发生。 强化消防工作管理,实现杜绝火灾事故,避免火警事故,尽可能降低冒烟事故发生。 建立防火责任制,项目部关键人员均负责一定区域防火工作,负责开展日常消防检验工作,对检验出隐患问题立即下发通知单,并依据具体情况,定时间、定

15、人员、定方法给予处理。 对关键防火部位,易发生火险部位,应配置足够干粉灭火器材,消防器材应确保灵敏有效,干粉灭火器必需按要求时间更换干粉。 使用电气设备和易燃、易爆物品,必需严格落实防火方法,指定防火责任人,配置灭火器材,确保施工安全。 施工现场内供、用电线路、电力设备须由正式电工统一安装,严禁私接电线和私自使用大功率电器设备,线路接头必需良好绝缘,不许裸露,开关、插座须有绝缘外壳。(9)安全防护管理 槽、坑、沟边1米以内不得堆土、堆料、停置机具。槽、坑、沟边和建筑物、构筑物距离不得小于1.5米,特殊情况必需采取有效技术方法。 各类施工脚手架严格根据脚手架安全技术防护标准和支搭规范搭设,脚手架

16、立网统一采取绿色密目网防护,密目网应绷拉平直,封闭严密。 钢管脚手架杆件连接必需使用合格扣件,不得使用铅丝或其它材料绑扎。 脚手架操作面必需满铺脚手板,离墙面不得大于20厘米,不得有空隙和探头板、飞跳板。施工层脚手板下一步架处兜设水平安全网,并立即清理。操作面外侧应设两道护身栏杆和一道挡脚板或设一道护身栏杆,立挂安全网,下口封严,防护高度应为1.5米。 脚手架必需确保整体结构不变形。高度在20米以下,必需设置正反斜支撑。 施工现场临时照明,通常采取220V电源照明。结构施工时,应必需按要求装设施工照明灯具,并在电源一侧加装漏电保护器。(10)施工机械管理固定机械设备应搭防晒、防雨操作棚,使用前

17、应固定,不得用轮胎替换支撑。移动时,必需先切断电源。开启装置、离合器、保险链、防护罩应齐全完好,完全可靠。确保文明施工及环境保护方法 管理方针我企业将一直落实施工现场“文明施工,标准化管理”工作方针,认真实施建设部、陕西省建设厅及我企业企业内部相关文明施工管理各项要求,保持洁净整齐现场环境、文明施工气氛、职员良好精神面貌,以展现企业形象。管理目标我企业将组织一支高标准、高素质项目经理部,精心施工,确保文明施工。组织方法为确保文明施工,设置由项目经理领导文明施工确保体系。管理制度每个月要总结当月现场文明施工情况,对文明施工检验情况进行考评,部署下一阶段文明施工工作。依据不一样施工阶段和工程进度情

18、况,将安排专员对文明工地建设进行策划和实施。将制订分阶段文明施工组织方案,建立、健全文明施工管理体系,对文明施工管理目标进行具体分解,明确岗位职责。项目经理部每半月组织一次由各施工单位生产责任人参与联合检验,依据检验情况根据建筑施工安全检验标准(JGJ59-99)及陕西省文明工地检验验收表进行评选打分。对检验中出现隐患问题和违章现象,开具“隐患问题通知单”。各施工单位在收到通知单后,应依据具体情况定时间、定人、定方法给予处理。项目经理部安全生产部门应监督落实问题处理情况。如发觉重大隐患问题,检验组有权下达停工指令,整改后经检验组同意方可施工。管理要求 施工现场管理规范我企业将对施工现场实施半封

19、闭化管理,现场施工范围设置临时围栏,并安排治安警卫二十四小时值勤。1场容场貌依据施工平面部署,办公、材料堆放部署严格根据施工平面部署设置。建筑垃圾在指定地点堆放,立即外运,施工做到工完、料清、场清。2标牌、标识在施工出入口处设工程标牌,提醒警告显著。办公室内贴挂“生产计划进度表”、“现场管理人员安全值日表”、“天气统计表”等。施工管理人员必需挂牌上岗。3现场使用机械设备,要按平面固定点存放,遵守机械安全规程,常常保持机身等周围环境清洁。机械标识、编号显著,安全装置可靠。4班组落手清 班组必需做好操作落手清,随作随清,物尽其用。在施工作业时,应有预防尘土飞扬、泥浆洒漏、污水外流、车辆粘带泥土运行

20、等方法。5大堆材料 砌体料归类成垛,堆放整齐,碎砖料随用随清,无底脚散料。灰池砌筑符合标准,布局合理、安全、整齐,灰不外溢,渣不乱倒。6周转设备施工设施设备、大模、集中堆放整齐。大模板成堆放稳,角度正确。钢模板及零配件、脚手扣件分类分规格,集中存放。竹木杂料,分类堆放,规则成方,不散不乱,不作它用。(7)水泥库 袋装、散装不混放,分清标号,堆放整齐,目能成数。有制度、有要求,专员管理,限额发放,分类插标挂牌,记载齐全而正确,牌物帐相符。库容整齐,无“上漏下渗”。(8)构配件及特殊材料 混凝土构件分类、分型、分规格堆放整齐,楞木垫头上下对齐稳定。钢材、成型钢筋,分类集中堆放,整齐成线。特殊材料(

21、包含安装、装潢、装饰、保温材料等)均要按保管要求,加强管理,分类堆放整齐。作业条件和环境保护作业条件 地面固定作业搭设工作棚,机械设备搭设防雨棚。工作棚安全、高度、采光、通风均符合要求。环境保护方法 施工垃圾要立即清运,清运时适量洒水,降低扬尘。 对于易飞扬细颗粒散体材料,尽可能安排库内存放。 施工现场制订洒水降尘制度,配置专用洒水设备及指定专员负责。 凡进行防水工程作业防水涂料,全部使用密闭装置进行贮备。 搅拌机排放污水要排入沉淀池内,经二次沉淀后,方可排入甲方指定污水管线。未经处理泥浆水应外运,严禁直接排入排水管线。 施工现场设置专用油漆、油料及易燃、易爆、有毒物品仓库,油库内严禁放置其它

22、物资,储存、使用和保管要专员负责,预防油料泡、冒、滴、漏、污染水体,严禁将有毒、有害废弃物用作土方回填,以免污染地下水和环境。 施工现场建立控制人为噪音管理制度,尽可能降低人为大声喧哗,增强全体施工人员防噪声扰民自觉意识。牵扯到产生强噪声成品、半成品加工、制作作业,尽可能安排到现场以外工厂、车间完成,降低施工现场加工制作产生噪声,尽可能选择低噪声或备有消声降噪设备施工机械。施工现场强噪声机械要设置封闭机械操作棚,以降低强噪声扩散。施工组织设计和管理我企业将编制具体有针对性施工组织设计及分部分项施工方案,施工过程严格实施。施工组织设计及分部分项施工方案应按要求由企业总工程师审批同意后,方可实施。

23、项目经理部中项目经理、副经理、技术责任人、施工员、质量员、安全员、统计员、预算员、劳资员、机管员、试验员等管理人员全部含有法定执业资格。施工安全达标安全管理我企业项目经理部安全确保体系将有效发挥作用,并制订全方面、具体安全技术方法,并认真落实、分解层层安全责任目标。建立健全项目经理及各部门、各级人员安全生产责任制,定时进行检验考评。认真实施安全检验、安全教育,工程分部、分项安全交底制度。高空作业、电工、机械操作工等特殊岗位人员应全部持证上岗。脚手架和平台 脚手架施工前,将编写搭设方案。脚手架须计算复核,脚手架搭设完成后,应由相关负责部门对其进行检验、验收,符合规范要求后,须颁发脚手架使用合格证

24、后方可投入使用。脚手架立杆基础、和结构拉结、立杆、大横杆、小横杆间距、剪力撑设置、脚手板铺设符合规范要求,并按规范标准定时对脚手架进行检验。施工用电现场用电应符合施工现场临时用电安全技术规范(JGJ46-88)要求。施工用电采取TN-S系统配电,做到三级配电二级保护,配电室建筑符合规范要求。总配电箱安装位置达成安全距离要求,分配电箱设置地点合理,满足施工使用。现场线路架设、埋设达成标准,线路架设高度,相序排列,间距符合规范要求。电缆埋设应按图纸进行,埋设质量符合要求。电箱、电缆均设防雨、保护设施,开关箱质量、安装、接线、进出线保护、接PE线等符合规范要求,安装程序,位置正确。漏电保护器配置正确

25、,参数按要求配置,熔丝、闸具、参数和设备容量匹配。 “三宝和四口”防护施工过程使用安全帽、安全带、密目网符合质量标准,证件齐全。安全网、密目网有准入手续。安全防护用具使用符合要求,安全网支撑、密目网牢靠、挂设严密。模板支撑、施工荷载 支撑材料全部采取483.5焊接钢管,严禁使用竹木材料。模板支撑符合质量安全要求,支撑稳定可靠。模板支撑使用前,须经安全员检验验收,符合要求,方可投入使用。中小型机械设备我企业将投入使用各类中小型机械设备,技术性能型号均符合要求。设备进场前须全部涂饰油漆,经验收合格后方可进场安装使用。我企业应制订专门机械设备管理和维护制度,确保各类设备传运防护、保险、保护零线连接符

26、合要求,机械维护、保养、运转正常。工程质量创优 质量管理我企业对本工程质量目标是:合格。为此我企业将制订一系列工程质量管理制度,建立、健全质量确保体系,编制专门质量预控方法,逐层分解质量目标,确保责任到人。计量管理 对项目配置计量仪器定时审验。计量统计齐全,有专员负责操作。工程技术资料我企业将制订工程技术资料管理制度,并指派专职资料员负责工程资料搜集整理。原材料、构配件、设备出厂合格证搜集齐全,原材料复试汇报及CMA认证标志完备,见证取样符合要求程序。构件出厂汇报齐全,并进行抽样复试。资料员将对资料同时搜集、分类整理。办公生活设施整齐办公环境 我企业将在场外计划区内搭设轻钢结构活动房,办公用房

27、内设项目经理办公室、各职能部门办公室、会议室等。办公环境整齐卫生,墙上挂相关键规章制度和本室人员岗位职责等标牌,设施齐全完好。生活环境在场外生活用房内设宿舍、食堂等,多种设施符合临时设施标准。发明良好文明气氛文明教育我企业将定时对职员及外来人员进行文明施工教育,并签署文明职员条约。大力开展文明职员活动,提升职员讲文明、讲卫生意识,使全体职员做到衣帽整齐。改善职员精神面貌。综合治理我企业对入场人员建立劳务登记卡,摸清外来人员基础情况,预防不法分子混入。我企业将竭尽全力,确保本工程在施工期间无重大治安、消防、扰民事件发生。确保工期技术组织方法 (一)设置进度控制为确保工程按期完成,依据该工程特点及

28、施工布署,进行施工进度网络安排,设置进度控制点。见附图施工进度计划网络图。(二)合理组织机构及科学管理 本工程实施项目法管理,实施项目经理负责制,组建精干、合理组织机构,配置素质高、能力强管理人员,择优选择技术素质高专业队伍,以作为项目施工主体;并根据ISO9001:标准健全质量管理体系,采取优异管理模式及方法进行科学管理,精心施工。充足发挥职员主动性,提升工作效率和劳动生产率,确保本工程各项目标实现。(三)采取优异机械设备依据该工程特点及施工需要,选择优异施工机械设备,以满足现场施工需要。(四)季节性施工确保砼在雨、冬期季节施工时,可按规范要求掺用外加剂,以调剂砼多种性能,提升砼早期强度,确

29、保季节性施工砼质量,缩短施工周期。(五)优异模板施工体系模板采取加工定型胶合板模板体系,板面平整,组装灵活,砼成型质量好。模板支撑采取钢管支撑体系,加紧了模板周转,确保了施工进度。(六)计划管理加强计划和组织工作预见性,立即掌握工程进度情况,提前作好全部材料、设备等需用计划,投入足够周转材料和设备。正确掌握工程材料市场情况,亲密监督采购全过程,争取将物资供给过程中一切影响工期不利原因在施工前处理。(七)资金确保依据材料计划及实际需要,项目部另外备用一定数量周转资金,以确保资金正常运作,工程连续施工,绝不因资金问题影响工程进度。(八)坚持定时多种例会制度工地坚持天天下班前召开全体管理人员碰头会制

30、度,检验落实当日工程进度、技术质量、安全、材料等方面问题,针对问题、分析原因,采取对策,布署第二天工作,确保正常施工。坚持和建设方、监理方例会制度,每七天一次,关键协调工程中技术质量及进度问题。(九)施工进度计划网络计划绘制时标络计划图,对总工期实施目标网络控制,采取分段流水、交叉作业,科学协调、动态管理。以施工总进度计划为目标编制好月、旬、日作业计划,做到日保旬、旬保月,从而确保总工期按期完成。(十)材料确保在建设方资金和我企业周转资金确保情况下,搭建充足库房,使库存量能满足施工高峰期多种物资存放。做好材料及半成品构件等物资采购工作,依据物资计划及工程进度立即签署物资购销协议,在确保质量基础

31、上保障按需供给,随需随到。(十一)劳动力确保 立即和企业劳务部门沟通,严格考察和评价相关劳务分承包队伍资质及业绩,立即签署劳务协议,并在劳务结算政策上采取激励方法,以确保节假日劳动力保质保量,满足施工需要。(十二)调整工作时间根据文明工地相关要求,结合施工不一样时期,合理调整作息时间,采取防暑降温方法,合适加班延时,抢赶进度,以确保总体工期不受影响。(十三)机械确保在编制机械设备计划时,依据多种机械使用率情况提供足够数量,以备机械发生故障应急使用。现场配置专业机修人员对中小型机械进行立即维修和保养。施工方案 0.000以下工程施工土方开挖(1)土方开挖准备土方开挖前需要做好以下关键准备工作:

32、场地平整土方开挖前对现场杂填土、垃圾土等做好清理工作。 修筑临时设施修筑临时道路及供水、供电等临时设施。(2)土方开挖 土方开挖前先对施工场地内地表杂物用ZL-40装载机进行清理,方可进行下道工序。 土方开挖采取挖掘机进行,杂填土配自卸汽车外运,剩下土方就近堆放以备回填。 开挖至设计标高后采取人工清基槽底。开挖基底标高控制采取距基槽底设计标高1m处于坑壁设水平桩方法,随挖随抄平随补桩。 土方堆放回填土方不外运,堆放于建设方指定或待建工程周围区域内。 土方开挖结束后随即对基槽进行清槽普探,对出现问题坑要立即进行处理,并用蛙式打夯机对原土进行扎实。灰土垫层灰土垫层施工包含:验槽抄平灰土拌制铺垫扎实

33、等施工工序。施工前应会同建设单位、监理单位、设计单位等对基坑进行验槽,并填写好验槽统计。验槽合格应随即按垫层顶面标高进行抄平,并在坑(槽)底或坑(槽)壁上打入水平桩,作为控制垫层厚度和表面找平依据。施工时首先应对坑(槽)底进行扎实,排结不少于三遍。根据设计要求和规范要求选定土源,并检测土含水率和含杂质量,对采取土和灰筛选或洒水湿润。采取机械及人工配料拌合,按虚铺厚度控制点或控制线分层、分段铺灰(虚铺厚度200250mm)。根据标高控制线分层铺好后,采取蛙式夯机夯压,每层压实系数0.96,每层压实遍数34遍。坑(槽)边角周围及局部未夯好处采取立式夯机扎实。基础砖砌体砖砌体砌筑前,先检验垫层施工质

34、量,并进行清理。为确保砌筑正确,应利用水准仪进行抄平,把皮数杆放在要求标高处。砌筑时,应按皮数杆先砌大角(转角),然后再砌中间砖墙。内外墙最好同时砌起,假如不能同时砌时,接槎处留成踏步槎。大放脚采取一顺一丁砌法。竖缝要错开,要注意十字及丁字接头处砖块搭接,在这些交接处,纵横墙要隔皮砌通。组砌方法应正确,通常采取满丁满条。里外咬槎,上下层错缝,采取“三一”砌砖法,严禁用水冲砂浆灌缝方法。砖墙中若有洞口、管道等,砌筑时应立即正确按设计要求留出或预埋,避后剔凿,影响砌体质量。土方回填待基础工程完成后,根据设计和规范要求进行选土,筛土、运土、铺土,每层虚铺厚度200250mm,用蛙式电夯扎实,遍数不少

35、于3遍。未扎实角部、边部用冲击式电夯扎实。根据土方回填击实汇报及现场取样试验结果,计算其干密度。对不合格点采取方法进行处理。(二)主体结构工程主体工程施工工艺本工程主体结构由墙、梁、板等构件组成。在组织结构施工中,由瓦工、钢筋、木工、砼工四个工种按施工次序合理进行施工。其中墙体砌筑为主导工序,其它各项工作应在此期间穿插完成,施工工艺步骤以下:放线抄平绑扎结构柱钢筋砌砖墙封结构柱模板浇筑柱砼支圈梁、现浇板模板绑扎梁板筋浇筑梁板砼养护。关键工种施工方法钢筋工程该工程钢筋由项目部组织相关人员在指定现场统一下料加工,钢筋绑扎根据图纸要求人工绑扎。 钢筋施工工艺步骤熟悉施工图纸及钢筋翻样检验材质证实和力

36、学性能复试汇报单按钢筋配料表进行钢筋下料加工、分类堆放按不一样部位钢筋型号、形状、尺寸、数量领取成品钢筋分部钢筋绑扎自检复检隐蔽验收砼浇筑。 材料要求A、多种品种、规格钢筋必需满足对应质量标准要求。B、钢筋合格证、出厂证实及质量检验汇报必需齐全,其炉号、批号、生产日期、吨位等,必需填写清楚。钢筋进场应进行复试,复试合格,报监理审批后,方可在工程使用。 钢筋加工A、依据现场平面部署,在现场对工程所用钢筋实施集中加工,包含钢筋调直、除锈、断料、成型和钢筋焊接等。B、钢筋加工应依据图纸设计要求,编制具体“钢筋加工计划”,具体列出钢筋委托加工批次、规格、数量及加工完成时间,“钢筋加工计划”依据工程进度

37、需要,可随时调整。C、钢筋安装前,应根据不一样规格、型号、厂家、使用部位等分区分类堆放,严防混淆,钢筋堆放场地应为硬化地面,下部垫高、垫平,以防钢筋锈蚀。 钢筋堆放 钢筋要堆放现场指定场地内,钢筋堆放要进行挂牌标识,标识要注明使用部位、规格、数量、尺寸等内容。钢筋标识牌要统一一致。钢筋要分类进行堆放,如直条钢筋堆放在一起,箍筋堆放在一起。钢筋下面一定要垫木架空,预防钢筋浸在水中生锈。 钢筋绑扎A、钢筋绑扎要注意钢筋间层次关系及连接关系,采取“先下后上,先里后外、先主梁后次梁”次序进行施工。B、钢筋搭接处应在中部和两端用铁丝扎牢,板钢筋网片之交叉点全部用铁丝扎牢,钢筋搭接长度末端和钢筋弯曲处距离

38、不得小于钢筋直径10倍。C、箍筋应和受力钢筋垂直,弯钩叠合处应沿受力钢筋方向错开位置,其端头、弯钩形式、长度、角度要符合施工质量验收规范要求。 柱竖向钢筋位移控制为使结构柱钢筋位置正确,在砌马牙槎时,应沿墙高每500mm设两根6mm水平拉结钢筋,和结构柱钢筋绑扎连接。砌完砖墙后,应对结构柱钢筋进行整修,以确保钢筋位置及间距正确。 梁钢筋绑扎A、梁钢筋在模板支好后绑扎。在模内绑扎时,按箍筋间距在模板一侧划好箍筋间距,放箍筋后穿入受力钢筋,和箍筋绑扎。B、圈梁钢筋应交圈绑扎,使成封闭形。在内外墙交接处,大角转角处锚固拐入长度均应符合设计要求。C、圈梁和结构柱钢筋交接处,圈梁钢筋要放在结构柱内侧,锚

39、入柱内长度应符合设计及规范要求。 现浇板钢筋位置控制A、板底钢筋绑扎前,首先依据板底钢筋设计间距在模板面弹出钢筋位置分布线,再按线排列钢筋,用22#铅丝满绑牢靠。B、板面钢筋及板负弯矩筋位置控制板面钢筋及板负弯矩筋绑扎前,为确保钢筋位置正确,砼浇筑及专业工种施工时不得踩踏弯曲移位,并用和板筋中细钢筋相同型号钢筋加工成小马蹬,按10001000mm间距架立板面钢筋及负弯矩筋,并绑扎牢靠,其中马蹬高度随板厚和面筋直径做合适调整。砌砖工程砌砖工程是主体结构中主导分项工程,其施工必需遵照现行砖砌体施工质量验收规范和砖砌体施工工艺要求。砌筑工艺步骤:抄平弹线立皮数杆盘角挂线砌筑轴线标高引测及检验等工序。

40、砌筑关键点及质量要求、在砌砖前,先依据设计图纸将结构柱进行弹线,并把结构柱插筋处理顺直。砌砖墙时,和结构柱连接处砌成马牙槎,马牙槎应先退后进。、砌筑前应试摆,并将砌筑部位砂浆和杂物等清除洁净,浇水湿润。、组砌方法应正确,上下错缝,交接处咬槎搭砌,掉角严重砖不宜使用。、砖体采取一顺一丁或梅花丁砌筑形式,按配合比试验汇报单机械搅拌砂浆,采取“三一”砌法砌筑。、砖墙转角处和交接处应同时砌筑,对不能同时砌筑而又必需留置临时间断处应砌成斜槎。、每层承重墙最上一皮砖,应用丁砌层砌筑。隔墙填充墙顶面和上部结构接触处应用侧砖或立砖做450割角斜砌挤紧。、砌体水平灰缝砂浆饱满度不得少于80%。竖缝砌筑应刮浆适宜

41、,并加浆填灌,不得出现透明缝,严禁用水冲浆灌缝。、拉通线砌筑时,随砌、随吊、随靠,确保墙体垂直、平整,不许可砸砖修墙。、门窗洞口预埋木砖、铁件等应采取和砖横截面一致规格。、安装过梁时,其标高、位置及型号必需正确,挫灰饱满。如挫灰厚度超出2cm时,要用豆石砼铺垫,过梁安装时,两端支承点长度应一致。K、埋入砖砌体中拉结筋,应设置正确、平直,其外露部分不得在施工中任意弯折。模板工程本工程梁、柱均采取竹胶板及木方配制,现浇板采取木方上铺多层胶合板;支承加固采取钢管架支撑加固体系。 基础要求模板必需尺寸正确,板面平整,含有足够承载力、刚度和稳定性,能可靠地承受新浇筑混凝土自重和侧压力,和在施工中所产生荷

42、载;结构简单,装拆方便,并便于钢筋绑扎、安装和混凝土浇筑、养护等要求。在满足施工便利和经济条件下,尽可能扩大模板面积,降低拼缝。 结构柱模板A、采取竹胶板配制整片模板贴在外墙面上,并每隔1m以内设两根拉条,拉条和内墙拉结,拉条直径不应小于16。拉条穿过砖墙洞要预留,留洞位置要求距地面30cm开始,每隔1m以内留一道,洞平面位置在结构柱大马牙槎以外一丁头砖处。B、模板根部应留置清扫口。C、为了预防模板和墙面接触部位漏浆,在支设结构柱模板前,先沿墙体马牙槎边缘粘贴海绵胶带,然后将模板和墙体挤紧,再用拉条进行加固,这么能够有效预防混凝土漏浆。 梁模板A、梁模板采取横向拼接。按设计标高调整立杆标高,然

43、后安装梁底模,并拉线找直,梁底模板应按要求起拱。B、梁侧模板用钢管进行支撑加固,并在梁上口用定型卡具固定。C、钢筋绑扎完以后,模板上口应用卡具卡牢,确保圈梁尺寸。D、安装圈梁模板前,在墙体上沿粘贴海绵胶带,预防混凝土漏浆,形成蜂窝、麻面。E、安装后校正梁中线、标高、断面尺寸,将梁内杂物清理洁净,检验合格后,方可进行砼浇筑。 现浇板模板现浇板模板全部采取复合竹胶合板,海绵堵缝及胶带贴板缝,并采取满堂钢管脚手架体系支设。 模板安装注意事项模板安装前先测放控制轴线和模板控制线。安装后应校正、校方。模板安装前首先检验模板内杂物是否清理洁净、板面是否平整、脱模剂涂刷是否均匀等。 拆模方案砼浇筑完后,全部

44、模板及其支撑加固系统不得随意拆卸。拆模时间应根据梁、柱侧模砼强度达成10MPa,砼板底拆模强度应达成设计强度75%以上,且上部结构已经施工完成。全部悬挑构件必需在砼强度达成100%,且上部结构施工已经完成。拆模时应遵照先搭好脚手架,松动支撑,从上往下按次序拆卸,并传输放下,严禁整片拆除,自由坠落。拆下模板,支撑、钢管等应立即分类清理,刷脱模剂,码放整齐。砼工程砼搅拌运输 该工程砼关键采取商品砼,砼运输及输送设备由商砼厂家提供。现场砼关键采取砼泵车运输到浇筑点。砼浇筑振捣 柱砼浇筑前,应先浇筑5cm厚减半石子砼。并将砼卸在铁板上,再用铁锹灌入模内,不应用手推车直接将砼卸入模内。砼应分层浇筑,每层

45、厚不超出50cm。先将振动棒插入柱底部,使其振动,再灌入砼,边下料边振捣,连续作业直到顶部;梁、现浇板砼应分段浇筑,由一端向另一端进行,用赶浆法向前推进,和另一段合拢。梁分层采取插入式振动棒和砼面成斜角斜向插入振捣,板面梁用平板振动器振平,直至上表面泛浆,用木抹子压实、抹平。砼搅拌时应做好计量台帐,搅拌时间不少于1.5min,并按要求立即留置试块。砼养护:砼浇筑完成后应立即养护覆盖。养护时间连续7d。(三)架子工程架子应含有稳定结构和足够承载能力,确保施工期间可能出现荷载作用下不变形、不倾斜、不摇摆,确保安全生产。1、工程外架工程外架采取双排钢管架,每步高1.6m,纵向间距为1.8m。 在外排架内侧设置密目防护网。2、主体工程内架主体工程内架采取钢管扣件连接满堂脚手架及悬挑外架,使整个主体架子连为整体,作为稳定支撑体系。(四)装修工程1、通常抹灰工程(1)施工准备材料准备:依据

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
