收藏 分销(赏)

T梁安装综合项目施工安全关键技术交底.doc

上传人:天**** 文档编号:2441291 上传时间:2024-05-30 格式:DOC 页数:6 大小:16.54KB
下载 相关 举报
T梁安装综合项目施工安全关键技术交底.doc_第1页
第1页 / 共6页
T梁安装综合项目施工安全关键技术交底.doc_第2页
第2页 / 共6页
T梁安装综合项目施工安全关键技术交底.doc_第3页
第3页 / 共6页
T梁安装综合项目施工安全关键技术交底.doc_第4页
第4页 / 共6页
T梁安装综合项目施工安全关键技术交底.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

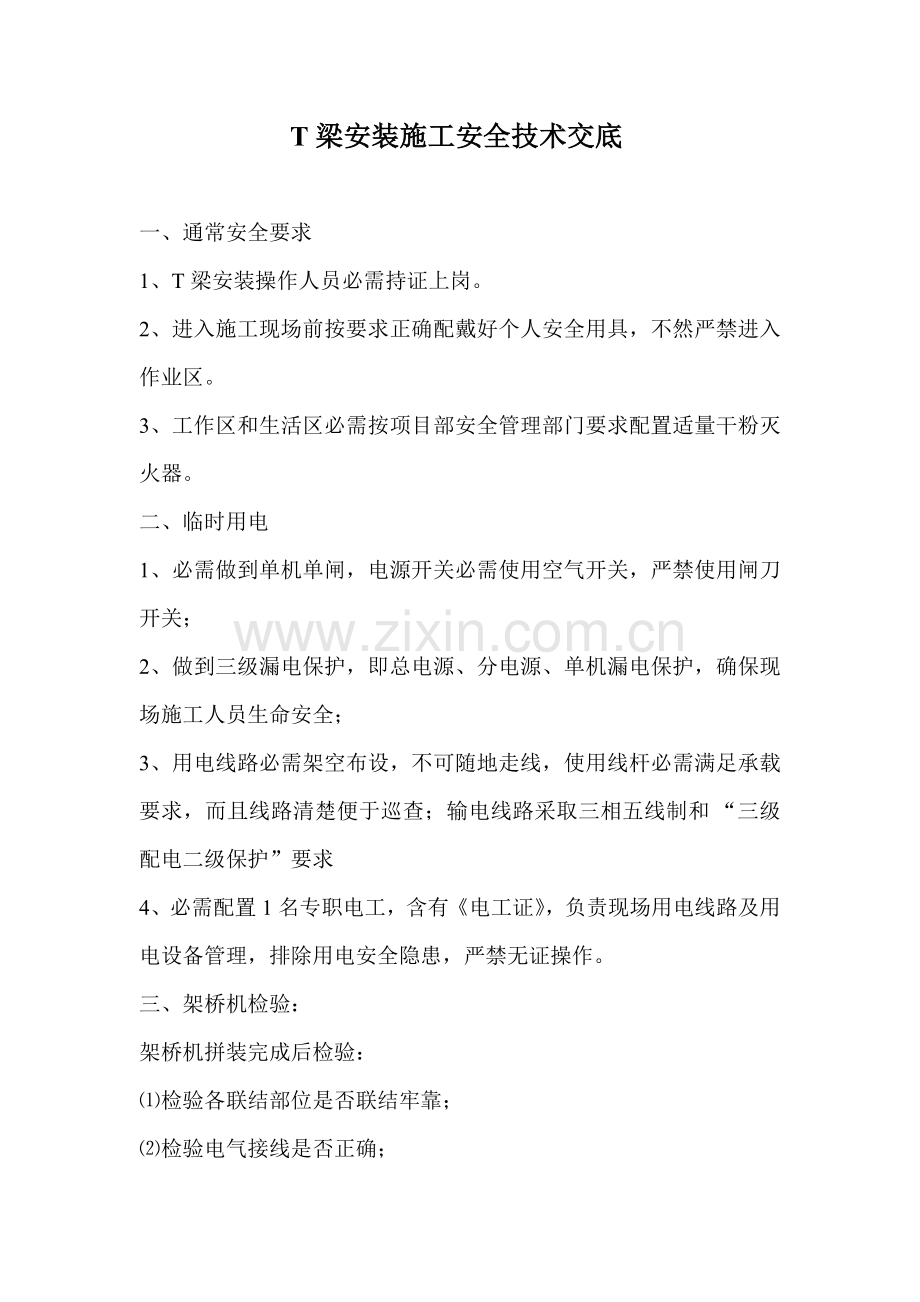

1、T梁安装施工安全技术交底一、通常安全要求1、T梁安装操作人员必需持证上岗。2、进入施工现场前按要求正确配戴好个人安全用具,不然严禁进入作业区。3、工作区和生活区必需按项目部安全管理部门要求配置适量干粉灭火器。二、临时用电1、必需做到单机单闸,电源开关必需使用空气开关,严禁使用闸刀开关;2、做到三级漏电保护,即总电源、分电源、单机漏电保护,确保现场施工人员生命安全;3、用电线路必需架空布设,不可随地走线,使用线杆必需满足承载要求,而且线路清楚便于巡查;输电线路采取三相五线制和“三级配电二级保护”要求4、必需配置1名专职电工,含有电工证,负责现场用电线路及用电设备管理,排除用电安全隐患,严禁无证操

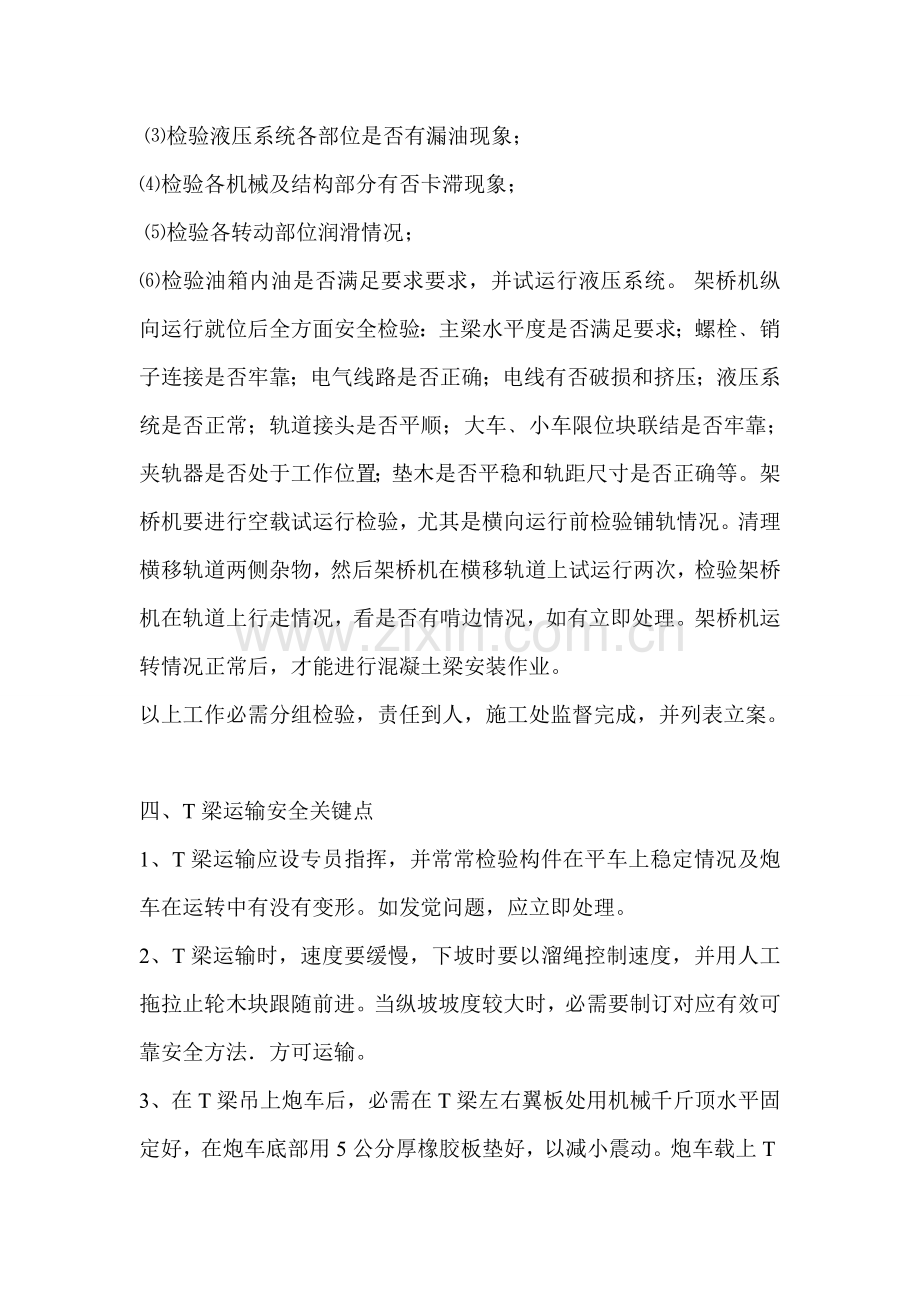

2、作。三、架桥机检验:架桥机拼装完成后检验:检验各联结部位是否联结牢靠;检验电气接线是否正确;检验液压系统各部位是否有漏油现象;检验各机械及结构部分有否卡滞现象;检验各转动部位润滑情况;检验油箱内油是否满足要求要求,并试运行液压系统。架桥机纵向运行就位后全方面安全检验:主梁水平度是否满足要求;螺栓销子连接是否牢靠;电气线路是否正确;电线有否破损和挤压;液压系统是否正常;轨道接头是否平顺;大车小车限位块联结是否牢靠;夹轨器是否处于工作位置;垫木是否平稳和轨距尺寸是否正确等。架桥机要进行空载试运行检验,尤其是横向运行前检验铺轨情况。清理横移轨道两侧杂物,然后架桥机在横移轨道上试运行两次,检验架桥机在

3、轨道上行走情况,看是否有啃边情况,如有立即处理。架桥机运转情况正常后,才能进行混凝土梁安装作业。以上工作必需分组检验,责任到人,施工处监督完成,并列表立案。四、T梁运输安全关键点1、T梁运输应设专员指挥,并常常检验构件在平车上稳定情况及炮车在运转中有没有变形。如发觉问题,应立即处理。2、T梁运输时,速度要缓慢,下坡时要以溜绳控制速度,并用人工拖拉止轮木块跟随前进。当纵坡坡度较大时,必需要制订对应有效可靠安全方法方可运输。3、在T梁吊上炮车后,必需在T梁左右翼板处用机械千斤顶水平固定好,在炮车底部用5公分厚橡胶板垫好,以减小震动。炮车载上T梁后,如不能立即移梁则必需将炮车锁定。4、炮车操作人员不

4、得少于三人,其中指挥员一人,前后巡边员各一人,指挥员负责前方清道及发出开启、制动信号。5、现场作业人员严禁在T梁下穿行,和作业无关人员必需在作业区20米外,预防T梁倾覆伤人。6、炮车和架桥机对接时必需在离架桥机20米处减速至1-2米/分钟,然后缓慢对接,严禁碰撞架桥机。7、炮车在喂完梁后必需立即撤离工作现场。五、架桥机安全操作关键点1、架桥机操作人员由经过一定培训,了解架桥机机械结构、性能和熟悉架梁工法和过孔工法熟练人员操作;酒后严禁吊运工作,高空作业必需系安全带。2、吊梁前检验轨道是否平整压实,炮车重载时只能采取低速档开启和运行;炮车运梁时,前后必需有些人相随,随时注意轨道、T梁平稳性,以预

5、防T梁倾倒。3、喂梁时注意炮车和架桥机主横梁台车纵移速度差。运梁炮车移动时,运行线路上严禁站人。4、喂梁前必需仔细检验枕木、轨道及连接板安装是否符合要求。5、吊装前,检验操作机电系统是否可靠,各电机、制动器是否灵活可靠,空载情况下应校验各限位开关和行程开关。6、吊装前,应统一指挥信号,吊装时,指挥人员发出信号和操作人员意见不一致时操作人员应发出问询信号,在确定指挥信号和指挥意图一致时,才能开车。7、要有专员指挥,正常操作时,操作人员只服从吊装班长指挥,但对任何人发出危险信号,操作人员应立即采取对应方法。8、架桥机在吊运T梁过程中,如碰到起升机构制动忽然失灵时,操作人员应立即发出信号,通知周围人

6、员离开,并快速按动控制按钮反复起落T梁,并开动小车选择安全地点,把T梁放下,不应任其自由下落,随即再进行检修,决不可在吊运过程中进行检修。9、在吊T梁时,应使承载均匀、平稳,不能忽起忽落,起升机构钢丝绳应保持垂直,同时,起吊和降落做到同时,注意控制好前后端高度差。10、在操作过程中,应有专员分别在前、后支架观察和监听,假如发觉不正常现象或听到不正常声音时,应采取对应方法,并停车检验,排除故障。未找出原因,不能开车。11、吊运过程中,T梁高度应保持适中,在吊运T梁上,不准有堆放物件、工具等。12、架桥机在吊运T梁时,如遇停电或电气故障,T梁无法放下时,操作人员应立即紧急通知下面人员立即疏散,操作

7、人员不准离开岗位,地面人员应立即将危险区域用绳子围起来,并警戒,任何人不得经过,然后请检修人员检修。13、操作人员应谨慎操作,严防T梁晃动而发生事故。T梁晃动时,销子等受力和活动部件轻易损坏、断裂,也可能使钢丝绳受损。14、操作人员要做到八不吊:1、指挥信号有误或不明确2、超负荷3、T梁有些人4、安全装置不灵5、能见度低6、起重钢丝绳滑槽7、T梁被挂住8、T梁紧固不牢15、主梁过孔运行时,前、后应有专员观察和监听摇滚电机及其传动机构,假如发觉不正常现象或听到不正常声音时,应采取对应方法,并停车检验,排除故障。并注意整机纵移时,起重行车必需移至最终作配重。16、无任是上行纵坡还是下行纵坡,均要求

8、每次过孔后调整前支点高于后支点为80-20cm。17、架桥机定位后,任何人不得随意拆除稳固各受力支撑钢管、葫芦、卡子、风缆等保险设施,外协及民工尤其应注意。18、次梁落到位后,要立即稳定妥当,横隔板钢筋要立即焊好、焊牢。边梁换钩前,一定要垫好枕木,打好斜撑,把边梁固定稳后,架设人员才能上去挂钢丝绳、套钩。六、和施工便道或地方道路相交处安全关键点1、在被交道路两端离作业区域50-100m处,设置永久显示正在施工反光警示牌,标志鲜明、醒目。2、在被交道路上施工时,派2名以上专职人员着反光背心,树立临时反光标志牌和交通导向锥形标志,疏导车辆行人,夜间施工加设施工标志灯。3、严禁任何施工材料堆放占用通车路面而影响通车。保持被交道路路面洁净,预防过往车辆碾飞土石伤人。4、条件许可时,在被交下穿道路上方设置高强度抗跌落、冲击安全通道,通道净高不低于4.5m,并用反光膜标识通道门柱位置。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
