资源描述
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-001
单位工程名称
围墙及大门
分部工程名称
围墙结构
分项工程名称
石砌体
施 工 部 位
挡土墙
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
测量
依据施工图和控制点,将站区和进站道路两侧挡土墙定位,并用石灰粉将挡土墙基础位置放出来,便于土方开挖。
李树宝
吕铭
土方开挖
依据地形挖至持力层,做好基坑测量和统计,通知现场监理验槽(如有超挖,超挖部分以C10毛石混凝土填至设计基底标高),验槽合格后方可进行下一道工序。
李树宝
吕铭
挡土墙砌筑
1)砌筑前,准备好表面平整石块,用作砌筑挡土墙表面。2)砌筑毛石基础第一皮石块坐浆,并将大面向下。3)毛石砌体灰缝厚度小于20mm。4)毛石砌体第一皮及转角处,交接处和洞口处,采取较大平毛石砌筑。5)每砌3-4皮为一个分层高度,每个分层高度应平一次。6)外露面灰缝厚度小于40mm,两个分层高度间分层处错缝大于80mm。7)砌筑时配置专门人员进行插钎和湿水。8)基底标高不一样时,从低处砌起,并由高处向低处搭砌;9)挡土墙每2.5m上下交叉设置排水孔,排水孔向外i=5%排水坡,入口处300mm范围内填卵石滤层,排水孔采取ф110mmPVC管。10)挡土墙背填土等砌墙砂浆干结后进行,填土要每隔0.3-0.5m分层扎实,注意勿使挡土墙受较大冲击影响;滤水层及泄水孔符合设计及规范要求。11)一段砌筑完成,用1:2.5水泥砂浆勾凸缝,缝条光洁、整齐。清楚美观。工艺标准:轴线偏差小于15mm,标高偏差±15mm,厚度偏差-10~20mm,表面平整度小于20mm。
李树宝
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日

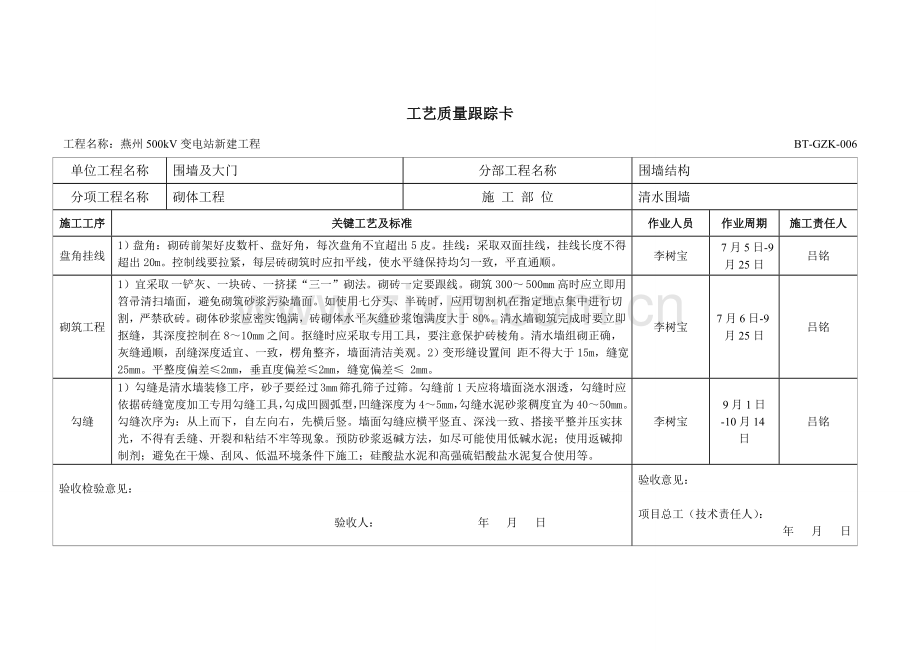

工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-006
单位工程名称
围墙及大门
分部工程名称
围墙结构
分项工程名称
砌体工程
施 工 部 位
清水围墙
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
盘角挂线
1)盘角:砌砖前架好皮数杆、盘好角,每次盘角不宜超出5皮。挂线:采取双面挂线,挂线长度不得超出20m。控制线要拉紧,每层砖砌筑时应扣平线,使水平缝保持均匀一致,平直通顺。
李树宝
7月5日-9月25日
吕铭
砌筑工程
1)宜采取 一铲灰、一块砖、一挤揉“三一”砌法。砌砖一定要跟线。砌筑300~ 500mm高时应立即用笤帚清扫墙面,避免砌筑砂浆污染墙面。如使用七分头、半砖时,应用切割机在指定地点集中进行切割,严禁砍砖。砌体砂浆应密实饱满,砖砌体水平灰缝砂浆饱满度大于80%。清水墙砌筑完成时要立即抠缝,其深度控制在8~10mm之间。抠缝时应采取专用工具,要注意保护砖棱角。清水墙组砌正确,灰缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。2)变形缝设置间 距不得大于15m,缝宽 25mm。平整度偏差≤2mm,垂直度偏差≤2mm,缝宽偏差≤ 2mm。
李树宝
7月6日-9月25日
吕铭
勾缝
1)勾缝是清水墙装修工序,砂子要经过 3mm 筛孔筛子过筛。勾缝前1天应将墙面浇水洇透,勾缝时应依据砖缝宽度加工专用勾缝工具,勾成凹圆弧型,凹缝深度为4~5mm,勾缝水泥砂浆稠度宜为40~50mm。勾缝次序为:从上而下,自左向右,先横后竖。墙面勾缝应横平竖直、深浅一致、搭接平整并压实抹光,不得有丢缝、开裂和粘结不牢等现象。预防砂浆返碱方法,如尽可能使用低碱水泥;使用返碱抑制剂;避免在干燥、刮风、低温环境条件下施工;硅酸盐水泥和高强硫铝酸盐水泥复合使用等。
李树宝
9月1日-10月14日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-015
单位工程名称
主变压器基础及构架
分部工程名称
地基和基础工程
分项工程名称
现浇混凝土主变压器基础
施 工 部 位
主变压器基础
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
模板
1)模板采取15mm厚度以上胶合板或其它大模板,表面平整、清洁、光滑。若模板表面光洁度无法达成要求时也可贴1mm厚PVC板。
2)模板拼缝处加海绵条,板缝间要用腻子补齐后粘贴20~50mm宽透明胶带预防漏浆。
李树宝
吕铭
混凝土
1)混凝土分层浇筑,分层厚度为300~500mm,并确保下层混凝土初凝前浇筑上层混凝土,以避免出现冷缝。振捣时尽可能避免和埋件接触,严禁和模板接触。
2)混凝土顶标高用水准仪控制,表面用铁抹原浆压光,最少赶压三遍成活。
3)基础阳角做圆弧倒角时宜使用塑料角线。
4)基础采取清水混凝土施工工艺。表面平整、光滑,棱角分明,颜色一致,接槎整齐,无蜂窝麻面,无气泡。基础阳角设置圆弧倒角。主变压器基础预埋件水平偏差≤3mm,相邻预埋件高差≤3mm。
李树宝
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-005
单位工程名称
屋外配电装置构筑物
分部工程名称
地基和基础
分项工程名称
混凝土工程
施 工 部 位
500kV构架
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
模板工程
模板采取 15mm 厚度以上胶合板或其它大模板,表面平整、清洁、光滑。若模板表面光洁度无法达成要求时也可贴 1mm 厚 PVC 板。模板拼缝处加海绵条, 板缝间要用腻子补齐后粘贴 20 ~ 50mm 宽透明胶带预防漏浆。
李树宝
10月4日-11月3日
吕铭
混凝土
工程
1)混凝土采取全方面分层法浇筑,分层厚度为300~500mm,并确保下层混凝土初凝前浇筑上层混凝土,以避免出现冷缝。2)振捣时尽可能避免和钢筋及埋件接触,严禁和模板接触。混凝土顶标高用水准仪控制,表面用铁抹原浆压光,最少赶压三遍成活。基础阳角做圆弧倒角时宜使用塑料角线。3)混凝土表面采取二次振捣法。基础混凝土应依据季节和气候采取对应养护方法,4)冬期施工应采取防冻方法采取清水混凝土施工工艺,表面平整、光滑,棱角分明,颜色一致,无蜂窝麻面,无气泡。基础露出地面部分阳角应设置圆弧倒角,半径 20~30mm。5)断路器基础相间距离偏差≤5mm,同相偏差≤5mm。地脚螺栓中心偏差应≤2mm,高度偏差0~+10mm 。 隔离开关设备基础同组中心偏差≤ 5mm。
李树宝
10月5日-11月4日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-001
单位工程名称
主控楼工程
分部工程名称
建筑装饰装修工程
分项工程
通常抹灰
施 工 部 位
墙面抹灰
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
基层处理
1)混凝土表面应进行凿毛处理,采取机械喷涂1:1水泥砂浆(内掺适量胶粘剂)使其凝固在光滑基层表面。2)不一样材料基体交接处表面抹灰应采取预防开裂加强方法,墙体和框架柱、梁交接处采取钉钢丝网加强、钢丝网和基体搭接宽度每边>100mm,墙体表面应采取尼龙网格布挂网满布,由上至下、搭接宽度每边>100mm,并采取机械喷涂1:1水泥砂浆(内掺适量胶粘剂)进行粘贴,要求牢靠、紧贴墙面平整、无空鼓。3)再次将墙面洒水湿润。
陈晶
4月11日-4月14日
吕铭
墙面抹灰
1)先抹底灰,抹底灰应先薄薄地刮一层,接着装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛,然后全方面检验底子灰是否平整、阴阳角是否方正、管道处灰是否抹齐、墙和顶棚交接处是否光滑平整,并用托线板检验墙面垂直和平整情况,抹灰接搓应平顺,抹灰后应立即清理散落砂浆。2)有分格要求墙面应按设计要求弹线分格,粘分格条,有排水要求部位应做滴水线(槽)。3) 当底子灰六七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。罩面灰应两遍成活,面层砂浆配合比严格遵照设计图纸,厚度为5 ~ 8mm为宜,抹灰时先薄薄地刮一层素水泥膏,使其和底灰粘牢,罩面灰和分格条或灰饼抹平,用杠横竖刮平,木抹子搓毛,铁抹子溜光,压实。待其表面无明水时用软毛刷蘸水垂直方向轻刷一遍,以确保面层灰颜色一致,避免和降低收缩裂缝。4)垂直度偏差≤3mm。平整度偏差≤ 2mm,阴阳角方正偏差≤ 2mm,墙裙、勒角上口直线度≤ 3mm。
陈晶
4月15日-4月22日
吕铭
养 护
在抹灰24h以后喷水养护、预防空鼓开裂,养护时间不得少于7天,冬季施工要有保温方法。要保护好墙上预埋件,电线槽盒、水暖设备和预留孔洞等,均事先粘贴好防护膜,不得随意抹死预留洞口。要保护好地面、地漏、等设施。
陈晶
4月15日-4月29日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-002
单位工程名称
主控楼工程
分部工程名称
建筑装饰装修工程
分项工程名称
涂饰工程
施 工 部 位
墙面
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
基层处理
将墙面基层上起皮、松动及空鼓等清除凿平,基层缺棱掉角处用 1:3 水泥砂浆或聚合物砂浆修补,面麻面和缝隙应用腻子找平,干燥后用1砂纸打磨平整,并将残留在基层表面上灰尘、污垢、溅沫和砂浆流痕等杂物清扫洁净。基层为混凝土、加气混凝土、粉煤灰砌块时,应用1:1水泥、细砂掺108胶水拌合后,采取机械喷涂或扫帚甩浆等方法进行墙面毛化处理,并进行洒水养护。
陈晶
6月20日-6月22日
吕铭
刮腻子
刮腻子遍数应依据基层表面平整度确定,第一遍腻子应横向满刮,一刮板接着一刮板,接头处不留槎,每一刮板收头要洁净利索。刮第二遍腻子前必需将第一遍腻子磨平、磨光,将墙面清扫洁净,没有浮腻子及斑迹污染。第二遍腻子应竖向满刮,待腻子干燥后打磨平整,清扫洁净。第三遍腻子用胶皮刮板找补腻子, 用钢片刮板满刮腻子。垂直度偏差≤ 3mm。平整度偏差≤ 2mm 。 阴阳角方正偏差≤2mm,直线度偏差≤3mm。
陈晶
6月22日-6月24日
吕铭
涂料施工
1)施工前,应在门窗边框、踢脚线、开关、插座等周围粘贴保护膜或美纹胶纸, 预防涂料二次污染。2)涂料施工时涂刷或滚涂通常三遍成活,喷涂不限遍数。涂料使用前要充足搅拌,涂涂料时,必需清理洁净墙面。调整涂料黏稠度, 确保涂层厚薄均匀。3)面层涂料待主层涂料完成并干燥后进行,从上往下、分层分段进行涂刷。涂料涂刷后颜色均匀、分色整齐、不漏刷、不透底,每个分格应一次性完成。
陈晶
6月25日-7月3日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-003
单位工程名称
主控楼工程
分部工程名称
建筑装饰装修工程
分项工程名称
饰面砖粘贴
施 工 部 位
室内墙面砖
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
排活
1)将砖用洁净水浸泡约15min,捞起待表面无水再进行施工。2)基层表面浮土和砂浆应清理洁净,有油污时,应用10%火碱水刷净,并用压力水冲洗洁净。3)地面防水层完成,蓄水试验无渗漏,隐蔽验收合格;穿楼地面管洞封堵密实。4) 相连通房间规格相同砖应对缝,确实不能对缝要用过门石隔开。5)地砖面层铺贴前要根据实际房间长宽和地面预留洞口、埋件情况进行试排试铺。有防水要求地面,应确定找平层已排水放坡、不积水,给排水管道预埋处已做好防水处理。
陈晶
6月6日-6月9日
吕铭
基层处理
板材铺贴前,应对地面基层进行湿润,刷水灰比为0.5水泥素浆,随刷随铺干硬性砂浆结合层,从里往外、从大面往小面摊铺,铺好后用大杠尺刮平,再用抹子拍实找平。结合层砂浆干硬程度以手捏成团,落地即散为宜。
陈晶
6月9日-6月21日
吕铭
面砖粘贴
1)一个区段施工铺完后应挂通线调整砖缝,使缝口平直贯通。地砖铺完后24h要洒水 1~2次,地砖铺完2天后将缝口和地面清理洁净,用水泥浆嵌缝,然后用棉纱将地面擦洁净。嵌缝砂浆终凝后,覆盖浇水养护最少7天。2)地砖面层表面洁净,色泽一致,接缝平整,地砖留缝宽度和深度一致,周围顺直。地面砖无裂缝、无缺棱掉角等缺点,套割粘贴严密、美观。平整度偏差≤2mm、缝格平直偏差≤3mm、接缝高低差≤0.5mm。
陈晶
6月22日-7月1日
吕铭
成品保护
1)切割地砖时,不得在刚铺贴好砖面层上操作面砖铺贴完成后应撒锯末或其它材料覆盖保护。3)铺贴砂浆抗压强度达1.2MPa时,方可上人进行操作,但必需注意油漆、铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护 。
陈晶
6月22日-7月25日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-004
单位工程名称
主控楼工程
分部工程名称
建筑装饰装修工程
分项工程名称
饰面砖粘贴
施 工 部 位
主控楼外墙
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
基层处理
基层为砖墙应清理洁净墙面上残余砂浆、灰尘、油污等,并提前一天浇水湿润;基层为混凝土墙应剔凿胀模地方,清洗油污,太光滑墙面要凿毛,或用掺107胶水泥细砂浆做小拉毛墙或刷界面处理剂(光滑墙面应进行毛化处理)。
陈晶
6月13日-6月16日
吕铭
打底排砖
1)吊垂直、套方、找规矩。用经纬仪在四大角(建筑物边角)门窗口边打垂直线; 2)打底时要分层进行,第一遍抹后扫毛,待6~7成干时,可抹第二遍,随即用木杠刮平,木抹搓毛,终凝后浇水养护。3)排砖确保砖缝均匀。按设计图纸要求及墙面尺寸、外墙面砖排列方法进行进行横竖向排砖、弹线,大墙面要排整砖,非整砖行应排在次要部位,不得有一行以上非整砖。凡阳角部位应是整砖。如遇有突出卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。外墙面砖缝隙均匀一致,阳角套割吻合、窗口滴水线顺直坡度大于2%。
陈晶
6月16日-6月18日
吕铭
面砖粘贴
1)选砖、浸砖、镶贴前应先挑选颜色、规格一致砖,然后浸泡2h 以上,取出晾干备用。2)镶贴时,在面砖后面满铺胶粘剂。粘贴后,用小铲柄轻轻敲击,使之和基层粘牢,随时用靠尺找平找方,在粘贴面砖次日(或当日)取出,起条应轻巧,避免碰动面砖。完成一个流水段后,用 1:1 水泥细砂浆勾缝,凹进深度为3mm。4)有抹灰和面砖相接墙、柱面,应先在抹灰面上打好底,然后贴好面砖后再抹灰。5)整个工程完工后,应加强养护,用清水冲洗洁净垂直度≤ 3mm。平整度≤ 2mm。阴阳角方正≤2mm。接缝直线度≤3mm。接缝高低差≤1mm。
陈晶
6月18日-6月25日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-007
单位工程名称
屋外电缆沟
分部工程名称
盖板制作、安装
分项工程名称
预制电缆沟盖板
施 工 部 位
电缆沟盖板
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
角钢框制作
1)角钢边框制作:依据边框放样尺寸,由专员进行角钢画线切割,角钢两头切割 45°角钢边框拼角焊接。2)角钢边框焊接时不得有过烧、咬边、夹渣等现象。 焊接时为确保角钢边框尺寸一致、不变形,边框底部可设置平整钢板一块,在钢板上弹线,四面用角钢焊出角钢边框模型,焊接时角钢放入模型内焊接加工。边框焊接后打磨平整,进行热浸镀锌防腐;镀锌后边框轻易变形,浇筑前应进行矫正,镀锌边框表面应平整,无毛刺,无扭曲、变形。
李树宝
5月9日-5月29日
吕铭
钢筋制作
钢筋制作安装,依据图纸要求进行钢筋制作。钢筋点焊时、焊接牢靠、预防透焊、钢筋节点应全部使用铅丝绑扎、网片钢筋和角钢边框留出钢筋也应进行绑扎(注意将扎丝尾部朝向内侧)。
李树宝
5月16日-6月4日
吕铭
混凝土工程
1)在盖板加工台上铺设3mm厚橡胶皮,表面平整2)在橡胶皮上均匀上蜡,用打磨机打磨,确保表面平滑,然后均匀涂刷脱模剂;角钢边框倒置放在盖板加工台上,固定牢靠,以确保成型过程中底部不漏浆,且顶面平整。为确保混凝土盖板面层色泽一致,混凝土原材料计量由专员负责,搅拌均匀。注意边角密实控制,直至表面泛出原浆。在混凝土终凝前进行不少于3遍压光,压光后表面无抹痕,严禁有凹坑、砂眼等现象。浇筑完成后,清除边框四面混凝土及砂浆。
李树宝
6月16日-7月21日
吕铭
养护
常温下,混凝土盖板浇筑完成 12h 后,表面覆盖薄膜,浇水养护不少于7 天。
李树宝
6月16日-7月28日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK- 009
单位工程名称
围墙及大门
分部工程名称
围墙结构
分项工程名称
围墙预制压顶
施 工 部 位
围墙压顶
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
运输
1)围墙预制压顶采取清水混凝土施工工艺,工厂化制作。
2)预制压顶运输:压顶运输时应采取防护方法,每块之间用草栅隔离,预防边角损坏,装卸时轻装轻放,集中码放,降低二次搬运。
李树宝
4月16日-5月1日
吕铭
安装
1)预制压顶安装:压顶安装前,围墙顶面均匀摊铺20mm厚水泥砂浆找平,安装时用水平仪抄平、拉线,严格控制压顶标高及表面平整度;用经纬仪跟踪控制压顶顺制度。安装完成后用1:1水泥砂浆勾缝,勾缝宽度一致、深浅均匀,美观大方。钢筋混凝土压顶安装完成后,应切除吊钩,并进行防腐处理。
2)压顶底部两侧距边缘20mm处做滴水槽或鹰嘴、滴水线。滴水槽尺寸为10mm*10mm。预制钢筋混凝土压顶长度:两砖垛间宜为一块。长度偏差±5mm,宽度偏差±5mm,厚度偏差±3mm,对角线偏差≤3mm。
李树宝
4月22日-6月3日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-010
单位工程名称
主变压器基础及构架
分部工程名称
主体结构
分项工程名称
混凝土框架清水砌体防火墙
施 工 部 位
主变防火墙
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
模板
1)框架柱模板宜选择15mm以上胶合板或定型模板。
2)柱边需倒角,使用塑料角线,角线和模板用胶粘贴紧密,无法粘贴接触面处夹双道海绵密封条,和模板挤紧,预防漏浆。
3)模板拆除时混凝土强度需达成设计强度75%以上,混凝土强度经过试压同条件试块评定。
李树宝
9月20日-4月5日
吕铭
钢筋
1)钢筋在绑扎过程中,全部铅丝头必需弯向柱内,避免接触模板面。
李树宝
8月27日-3月26日
吕铭
混凝土
1)柱子浇筑分层连续浇筑,每层以500~700mm为宜,不宜超出1m。
2)从梁端向柱内下混凝土时,将柱箍筋及梁端主筋局部间距加大并临时固定,混凝土浇筑快到顶时,重新恢复绑扎。
李树宝
9月22日-4月3日
吕铭
砖砌体及勾缝
1)砖要专员精心挑选,关键控制外形尺寸、外观质量及色泽。
2)砌筑依据框架实际空间合理确定灰缝厚度及层数,双侧皮数杆控制砖层水平位置,在框架柱上用墨线弹出砖墙外边线,用以控制墙体垂直度。
3)墙体当日砌筑高度不得超出1.8m,砌筑完墙体立即用棉纱或毛巾将表面污渍擦洗洁净,并用塑料布包裹保护,预防砌筑上部墙体时,落地灰污染墙面。
4)两人双侧对砌,同时双面挂线控制。
5)墙体勾缝采取专用有砂型勾缝剂拌和成半干硬性砂浆,勾缝时应从上向下施工,同时预防墙面污染。
6)基础上部钢筋混凝土梁、柱一次施工,表面密实光洁,棱角分明,颜色一致,不得抹灰修饰。填充墙砌筑灰缝横平竖直密实饱满,组砌正确,不应出现通缝,接槎密实、平直水平灰缝厚度和竖缝宽度宜为10mm,且大于8mm、小于12mm。框架梁突出墙面时应在梁底设置滴水线。
李树宝
10月9日-4月26日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-011
单位工程
屋外配电装置构筑物
分部工程
混凝土结构
分项工程
混凝土保护帽
施 工 部 位
构架基础
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
施工前准备
1)浇筑前检验构支架接地或电缆保护管是否做好。
2)基础混凝土顶和保护帽下部交接处须凿毛。
李树宝
4月10日-5月1日
吕铭
模板
采取道桥板,模板在下料过程中必需打坡角,接缝处粘贴海绵条。模板必需固定牢靠,预防浇筑时发生位移。
李树宝
4月15日-6月2日
吕铭
混凝土振捣
1)用f30mm振捣棒插入振捣,或用振捣棒从模板外侧振捣,确保浇筑质量。
2)保护帽顶部向外找坡5mm,方便排水。
3)顶部做倒角时使用塑料角线。
4) 采取清水混凝土施工工艺,混凝土表面光滑、平整、颜色一致,无蜂窝麻面、气泡等缺点。外部环境对混凝土影响严重时,可外刷透明混凝土保护涂料,用于封闭孔隙、延长耐久年限。外观棱角分明,线条流畅,外型美观,使用倒角角线应坚硬、内侧光滑。全站保护帽型式统一、高度一致
李树宝
4月16日-6月6日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-012
单位工程名称
电缆沟工程
分部工程名称
地基和基础
分项工程名称
现浇混凝土沟壁
施 工 部 位
220kV场区电缆沟
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
模板
1)沟壁模板安装:电缆沟采取定型钢模。模板接缝用双面胶带挤压严密。
李树宝
4月9日-6月16日
吕铭
混凝土
1) 沟壁两侧应同时浇筑,预防沟壁模板发生偏移。振捣时振动棒应快插慢拔,按行列式或交错式前进。振动棒移动距离通常在300~500mm,每次振捣时间通常控制在20~30s之间,以混凝土表面展现水泥浆和混凝土不再沉陷为准。
2)混凝土沟壁顶标高需用水准仪控制,表面用铁抹原浆压光,最少赶压三遍成活。
李树宝
4月10日-6月13日
吕铭
伸缩缝
1)将施工缝留置于变形缝处。两次混凝土沟壁之间支模时用15mm泡沫板分隔。
2)变形缝按要求完成嵌缝施工后,进行土方回填。
李树宝
4月10日-6月13日
吕铭
排水内沟
1)电缆沟设排水内沟,排水沟截面直径80~100mm。排水横坡、纵坡坡度及排水走向,横坡为2%、纵坡0.3%~0.5%,并预留和站区排水主网连接管道。沟壁模板拆除后,在电缆沟底板浇筑前,固定安装排水沟定型钢管模具。
2)沟沿阳角倒圆。沟壁在电缆沟转角处、交叉处宜增加钢筋混凝土(槽钢)过梁。沟壁垂直度偏差≤3mm。沟壁表面平整度偏差≤3mm。
李树宝
4月10日-6月8日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-013
单位工程名称
主控楼工程
分部工程名称
建筑装饰装修工程
分项工程名称
人造石材窗台
施 工 部 位
主控楼窗台
施工工序
关键工艺及标准
作业人员
作业周期
施工责任人
窗台板安装
1)测量尺寸时间宜在窗体安装完成,墙体抹灰结束。
2)窗洞口抹灰时,窗台板底标高宜高出室外窗台10mm,粉刷面平整度小于2mm。
3)窗台板安装前应清理基底,确保基底平整度。
4)窗台板安装位置正确,割角整齐,接缝严密,平直通顺。窗台板出墙尺寸一致。
5)窗台板和墙体间留2mm空隙,采取硅酮耐候密封胶进行封闭。
6)窗台板安装高度不应妨碍窗开启,其顶面宜低于下部窗框上口>8~10mm。
7)窗台板和墙面结合处宜采取硅酮耐候胶封闭。
8)窗台板结构致密、表面光洁、拐角方正、抗老化、保色性能良好,不易变形。平整度偏差≤0.5mm。两侧出墙面尺寸偏差≤1mm。留缝偏差≤0.5mm。板材无甲醛和苯释放量。
陈晶
5月30日-6月2日
吕铭
验收检验意见:
验收人: 年 月 日
验收意见:
项目总工(技术责任人):
年 月 日
工艺质量跟踪卡
工程名称:燕州500kV变电站新建工程 BT-GZK-014
单位工程名称
主控楼工程
分部工程名称
建筑给水和排水
分项工程名称
给水管道预留和预埋
施 工
展开阅读全文
